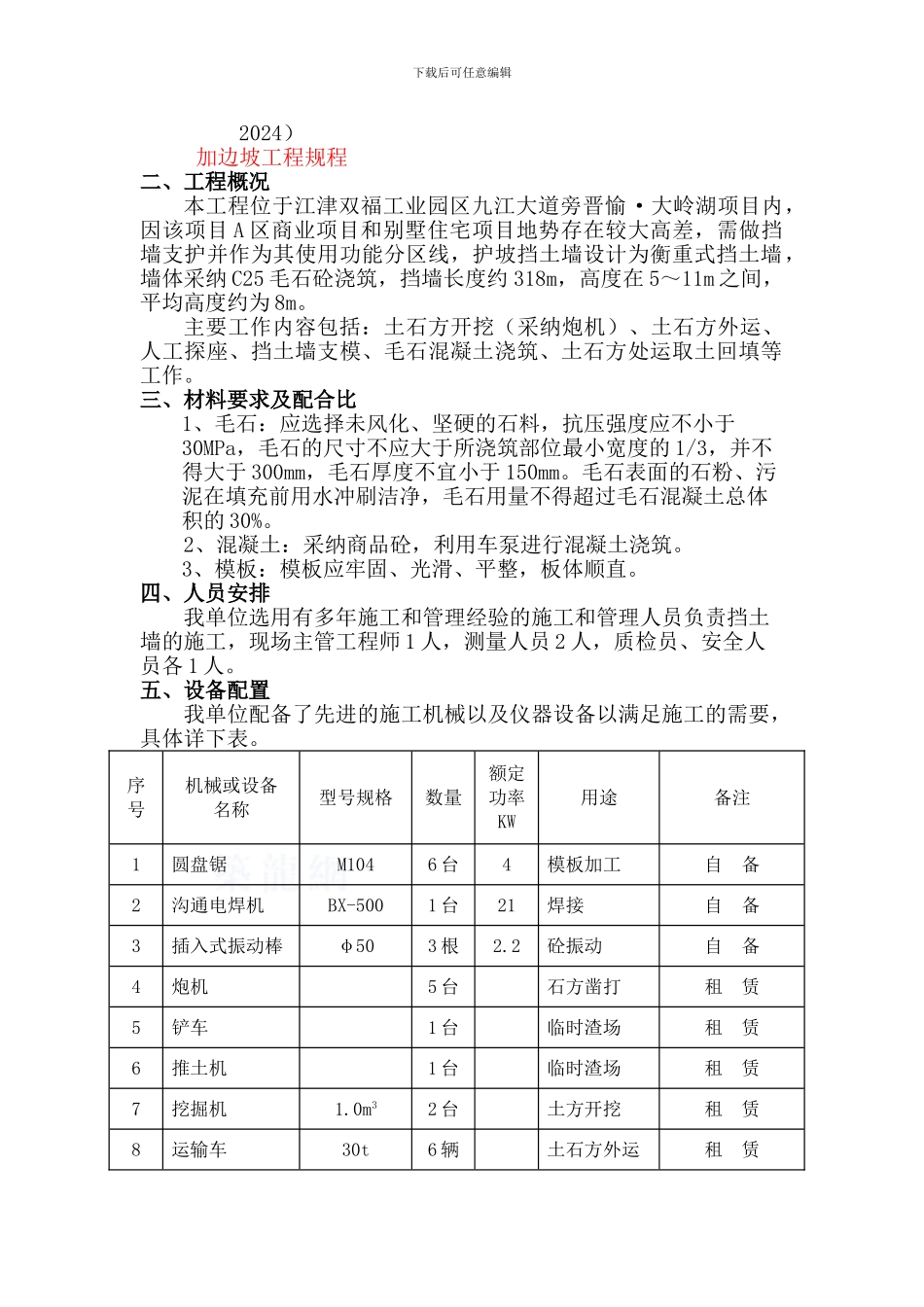

下载后可任意编辑晋愉·大岭湖 A 区工程项目衡重式挡土墙施工方案编制人:审核人: 北城致远集团有限公司二 0 一一年九月衡重式挡土墙施工方案一、 编制依据1、晋愉·大岭湖 A 区工程项目挡墙设计图2、挡土墙图集《04J008》3、挡土墙工程设计交底纪要4、 《混凝土结构工程施工质量验收法律规范》(GB50204-下载后可任意编辑2024)加边坡工程规程二、工程概况本工程位于江津双福工业园区九江大道旁晋愉·大岭湖项目内,因该项目 A 区商业项目和别墅住宅项目地势存在较大高差,需做挡墙支护并作为其使用功能分区线,护坡挡土墙设计为衡重式挡土墙,墙体采纳 C25 毛石砼浇筑,挡墙长度约 318m,高度在 5~11m 之间,平均高度约为 8m
主要工作内容包括:土石方开挖(采纳炮机)、土石方外运、人工探座、挡土墙支模、毛石混凝土浇筑、土石方处运取土回填等工作
三、材料要求及配合比1、毛石:应选择未风化、坚硬的石料,抗压强度应不小于30MPa,毛石的尺寸不应大于所浇筑部位最小宽度的 1/3,并不得大于 300mm,毛石厚度不宜小于 150mm
毛石表面的石粉、污泥在填充前用水冲刷洁净,毛石用量不得超过毛石混凝土总体积的 30%
2、混凝土:采纳商品砼,利用车泵进行混凝土浇筑
3、模板:模板应牢固、光滑、平整,板体顺直
四、人员安排我单位选用有多年施工和管理经验的施工和管理人员负责挡土 墙的施工,现场主管工程师 1 人,测量人员 2 人,质检员、安全人员各 1 人
五、设备配置我单位配备了先进的施工机械以及仪器设备以满足施工的需要,具体详下表
序号机械或设备名称型号规格数量额定功率KW用途备注1圆盘锯M1046 台4模板加工自 备2沟通电焊机BX-5001 台21焊接自 备3插入式振动棒φ503 根2

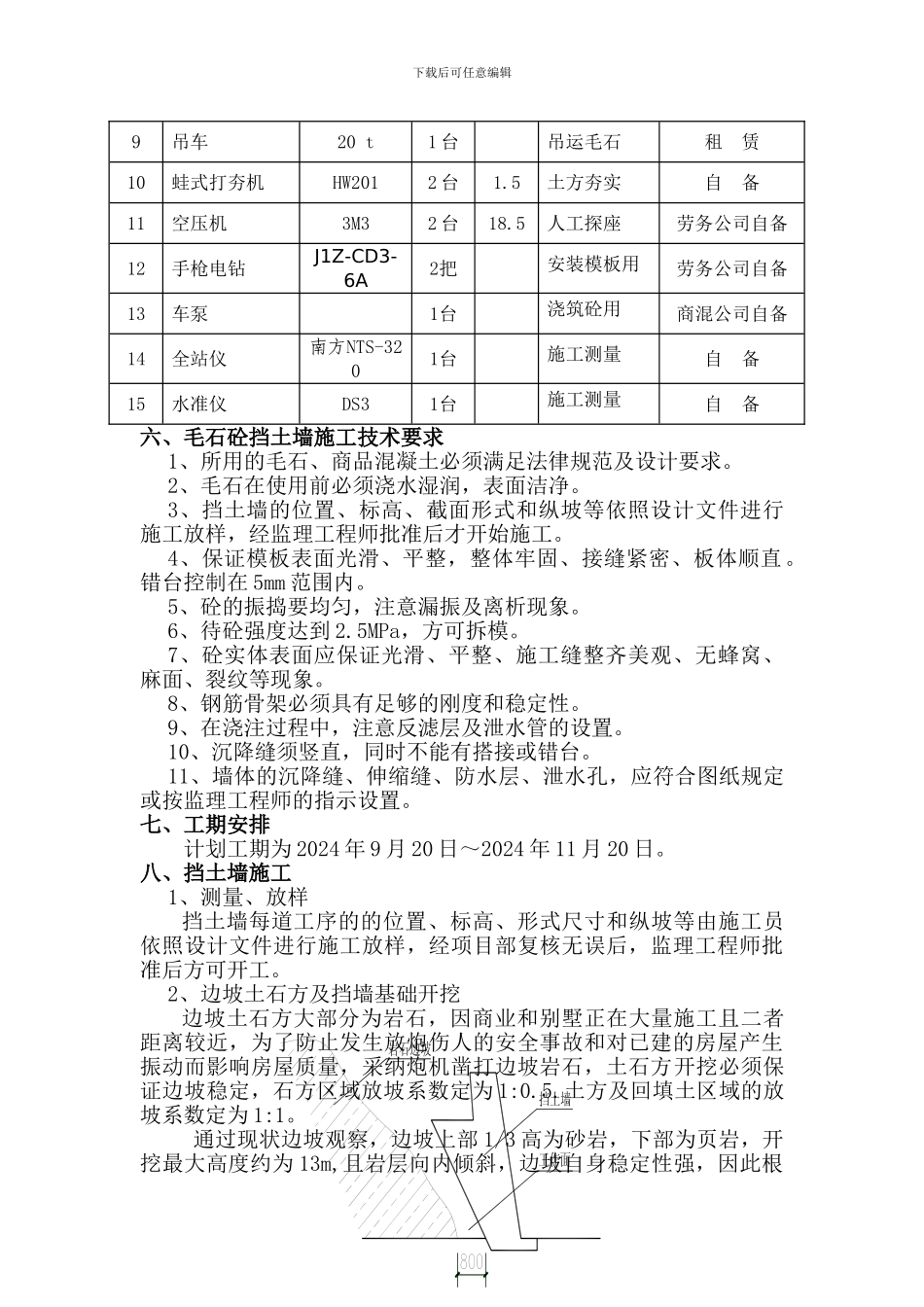

2砼振动自 备4炮机5 台石方凿打租 赁5铲车1 台临时渣场租 赁6推土机1 台临时
