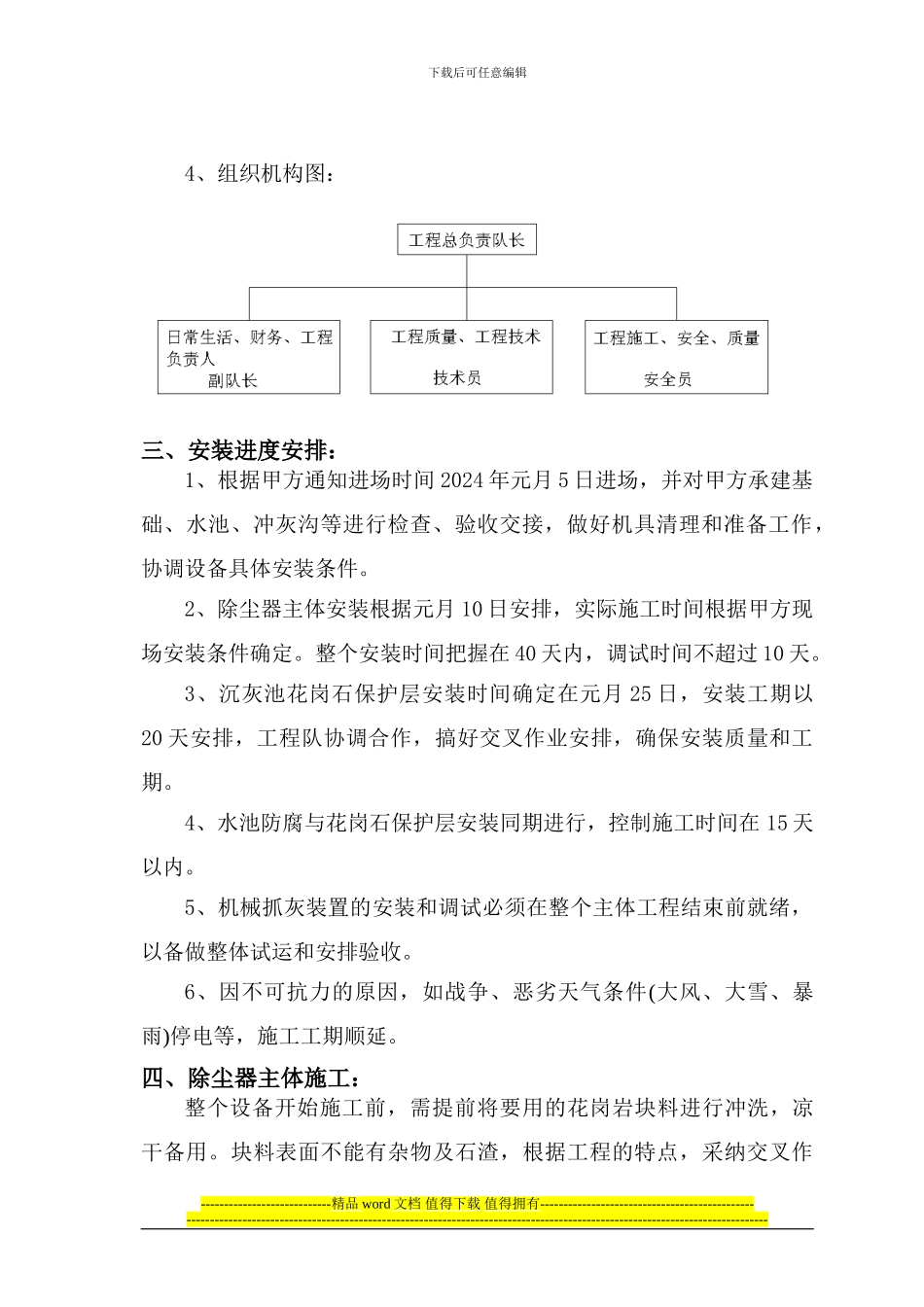

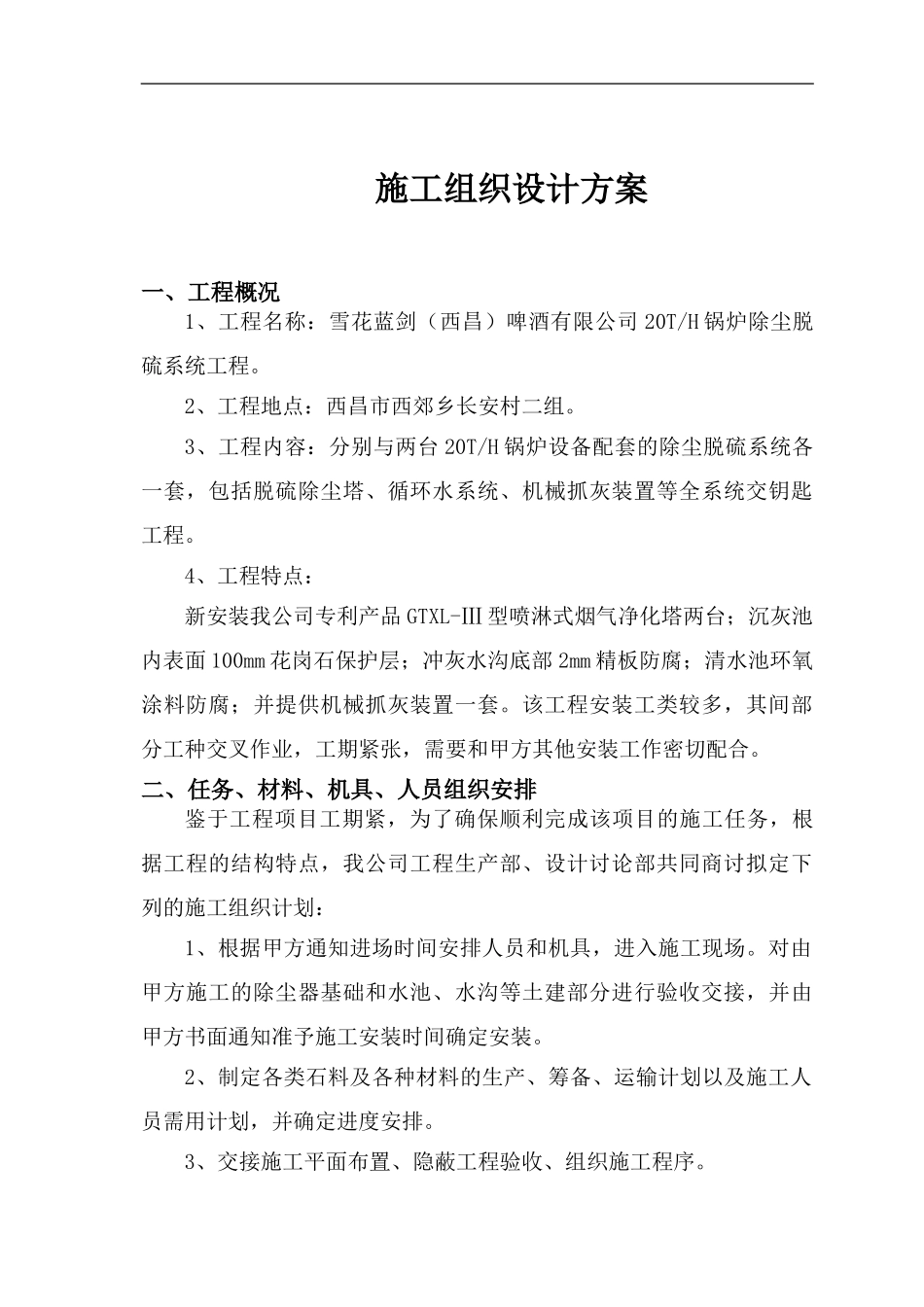

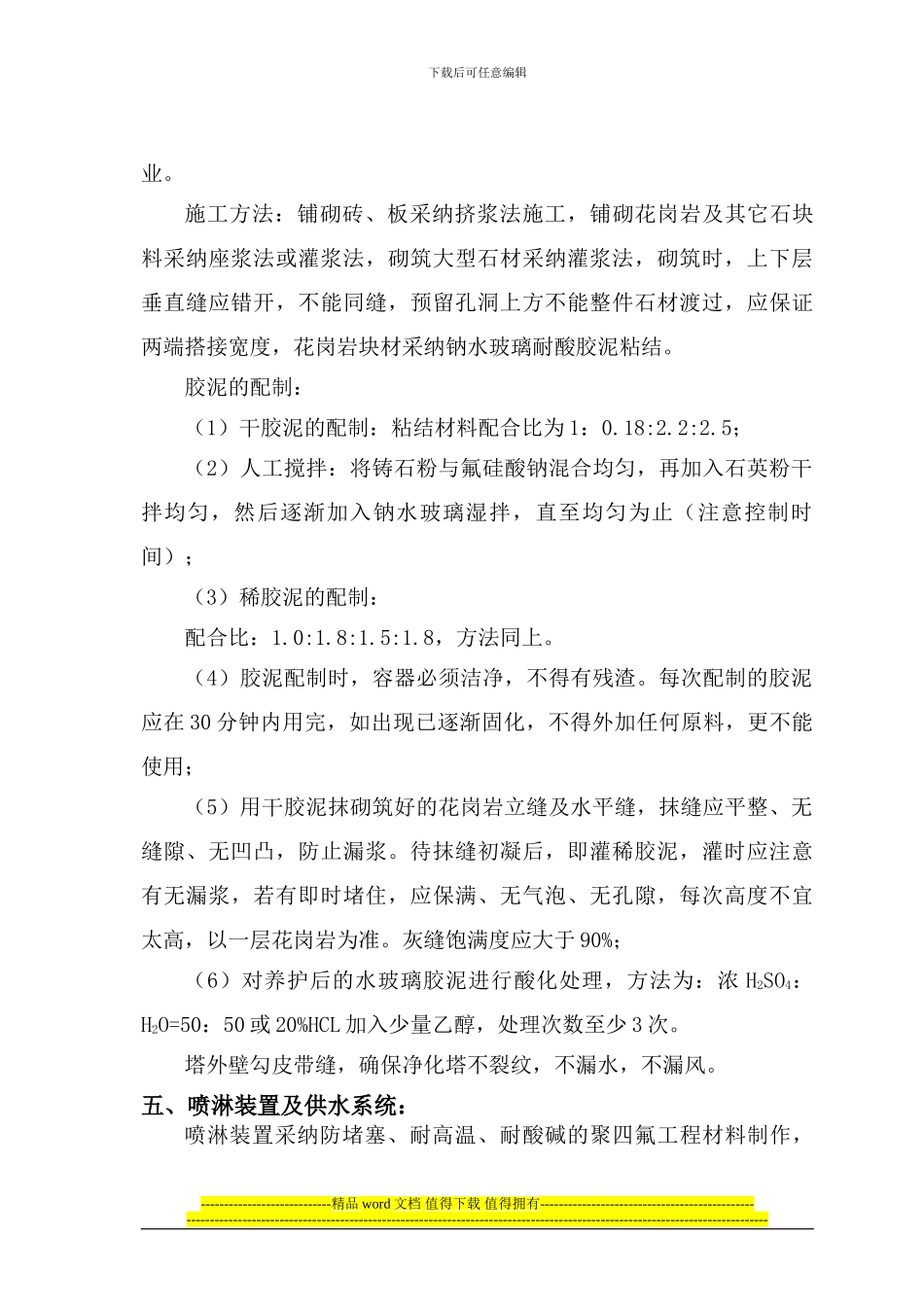

施工组织设计方案一、工程概况1、工程名称:雪花蓝剑(西昌)啤酒有限公司 20T/H 锅炉除尘脱硫系统工程。2、工程地点:西昌市西郊乡长安村二组。3、工程内容:分别与两台 20T/H 锅炉设备配套的除尘脱硫系统各一套,包括脱硫除尘塔、循环水系统、机械抓灰装置等全系统交钥匙工程。4、工程特点:新安装我公司专利产品 GTXL-Ⅲ 型喷淋式烟气净化塔两台;沉灰池内表面 100mm 花岗石保护层;冲灰水沟底部 2mm 精板防腐;清水池环氧涂料防腐;并提供机械抓灰装置一套。该工程安装工类较多,其间部分工种交叉作业,工期紧张,需要和甲方其他安装工作密切配合。二、任务、材料、机具、人员组织安排鉴于工程项目工期紧,为了确保顺利完成该项目的施工任务,根据工程的结构特点,我公司工程生产部、设计讨论部共同商讨拟定下列的施工组织计划:1、根据甲方通知进场时间安排人员和机具,进入施工现场。对由甲方施工的除尘器基础和水池、水沟等土建部分进行验收交接,并由甲方书面通知准予施工安装时间确定安装。2、制定各类石料及各种材料的生产、筹备、运输计划以及施工人员需用计划,并确定进度安排。3、交接施工平面布置、隐蔽工程验收、组织施工程序。下载后可任意编辑4、组织机构图: 三、安装进度安排:1、根据甲方通知进场时间 2024 年元月 5 日进场,并对甲方承建基础、水池、冲灰沟等进行检查、验收交接,做好机具清理和准备工作,协调设备具体安装条件。2、除尘器主体安装根据元月 10 日安排,实际施工时间根据甲方现场安装条件确定。整个安装时间把握在 40 天内,调试时间不超过 10 天。3、沉灰池花岗石保护层安装时间确定在元月 25 日,安装工期以20 天安排,工程队协调合作,搞好交叉作业安排,确保安装质量和工期。4、水池防腐与花岗石保护层安装同期进行,控制施工时间在 15 天以内。5、机械抓灰装置的安装和调试必须在整个主体工程结束前就绪,以备做整体试运和安排验收。6、因不可抗力的原因,如战争、恶劣天气条件(大风、大雪、暴雨)停电等,施工工期顺延。四、除尘器主体施工:整个设备开始施工前,需提前将要用的花岗岩块料进行冲洗,凉干备用。块料表面不能有杂物及石渣,根据工程的特点,采纳交叉作----------------------------精品 word 文档 值得下载 值得拥有-----------------------------------------------------------------------------------------------------------------------------------...
