下载后可任意编辑质检楼卫生学实验室净化工程施工组织设计一、工程概况实验室净化面积为 28
08m2,层高 2
3m,体积为 64
584m3,室内空调采纳4000kcal/h,分体空调机 2 台,温度指标为 18~26℃,相对湿度为 45~65%;卫生学实验区换气次数大于 30 次,保证实验区干净度为万级,局部百级,干净度控制手段为自净器及干净工作台,详细布置见质检楼卫生学实验室通风空调施工图
二、施工组织设计(一) 施工方案本工程净化面积小,建筑物净高低,但施工范围涉及所有的净化工程项目,需投入彩钢板施工人员、设备安装人员、仪表、电工、水暖等多工种
施工准备工作⑴ 熟悉施工图,由甲方技术人员进行技术交底
⑵ 提供详细的施工材料、设备计划,提前将设备材料组织进场
⑶ 组织施工人员,施工用工具设备
⑷ 施工技术交底,将业主施工要求传达至各个施工人员,确保施工质量
施工段的划分根据工程特点,施工划分为土建改造、水电放埋,大型设备(断面尺寸大于 1

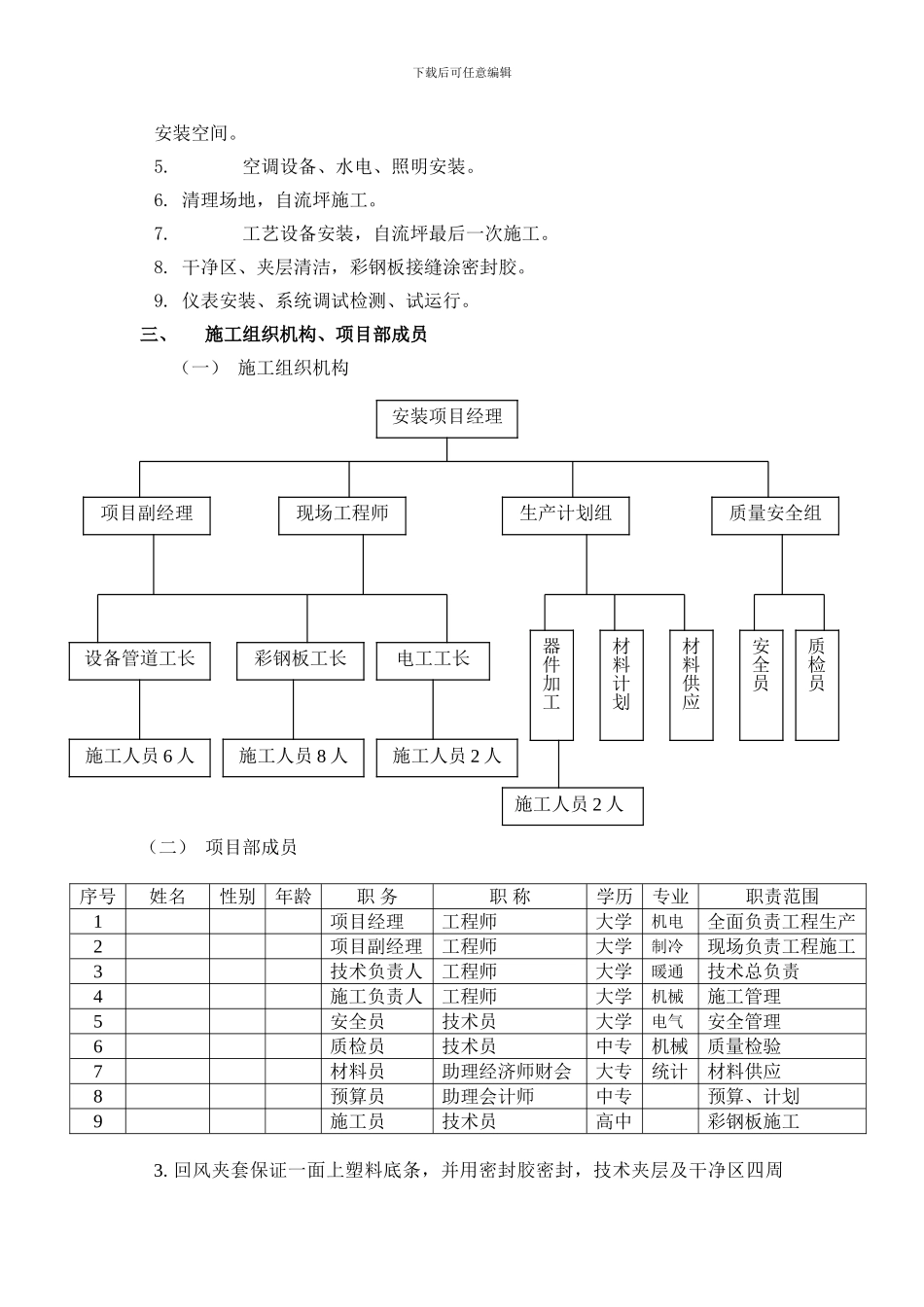

7㎡)进场,彩钢板放线定位(甲方确认)、彩钢板施工、空调设备安装、水电安装、自流坪施工、工艺设备安装、干净区清洁、彩钢板密封胶、仪表安装、调试检测、试运行
(二)施工程序说明1
阅图、审图组织施工工长、技术负责人参加图纸阅读审查,了解系统特点及设计技术要求,事先协调各工种施工程序,合理确定各管线走向,同时参加图纸会审
根据图纸提供设备、材料计划,提前将设备、材料采购至现场,确保不影响工期
土建按图纸清理施工面,包括墙面、地面,同时按设备位置,尺寸予留孔洞,予埋套管
彩钢板放线,甲方技术人员确认后开始彩钢板施工,同时大型设备搬运至下载后可任意编辑安装空间
空调设备、水电、照明安装
清理场地,自流坪施工
工艺设备安装,自流坪最后一次施工

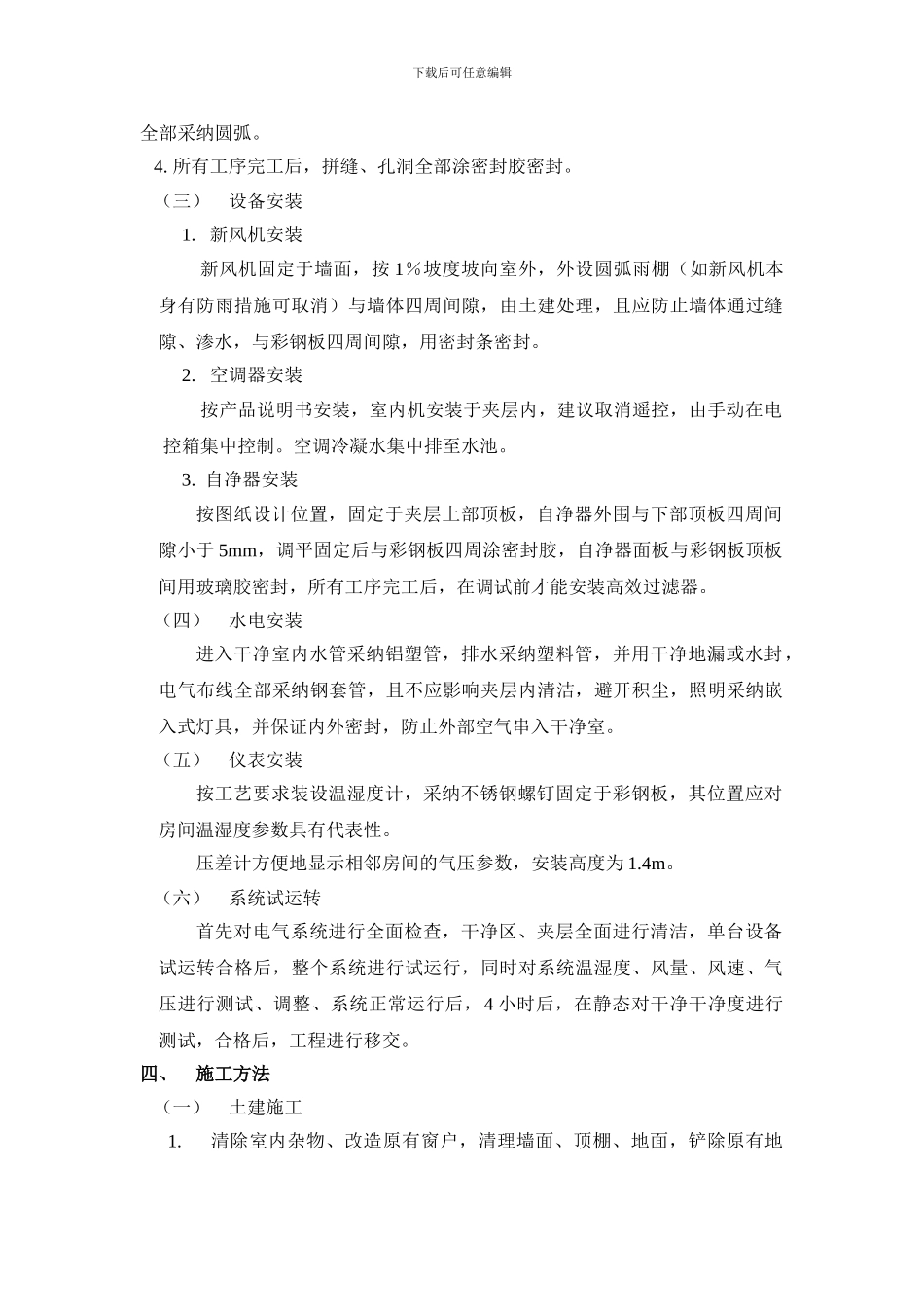

干净区、夹层清洁,彩钢板接缝涂密封胶
