下载后可任意编辑一、编制依据:1、****通用厂房工程施工图纸、及本标段招标文件2、本工程施工组织总设计3、本公司现行施工组织方法、施工技术、管理办法及相应制度4、现行“建筑施工安全检查标准”及“安全标准法律规范规程”5、现行“建筑工程施工质量验收法律规范”二、工程概况: 本工程由厦门****有限公司投资、****设计讨论院设计、****监理咨询有限公司监理、****建筑工程公司承建
本工程位于***和***的交界处,C9~C15 通用厂房工程的结构形式为框架结构,共 4 层,一层层高 5
45 米,二层层高为4
50 米 , 三 、 四 层 层 高 均 为 4
20 米 , 屋 顶 梯 间 为 3
C9~C15 研发中心总建筑面积为 157658m2
三、施工条件:模板采纳规格为 18mm 厚的胶合板,楞木采纳 50×100 松木方,立、拉杆采纳 Ф48×3
6 的钢管,根据合同工期及现场实际情况每个施工段必须配备两套模板及立、拉杆,才能保证正常周转确保施工进度,同时还需准备足够数量的电动工具配合施工
四、 施工方法及技术要求:采纳的模板及支架必须符合下列要求:1、模板必须有足够的强度、刚度和稳定性,能承受所浇捣的混凝土的重量和侧压力及施工过程所产生的荷载
2、模板接缝严密不漏浆
3、保证工程结构和构件各部分形状尺寸相互之间位置正确
4、构造简单、装拆方便、便于钢筋的绑扎与安装和混凝土浇筑及养护等工艺要求
5、模板支撑系统采纳钢管满堂脚手架,以保证承重架体的刚度及稳固
6、用计算方法配置模板,梁的底板应采纳整块模板,木模拼缝处应刨平、刨直,木档也要刨直,使用钉子长度应为模板厚度的 1

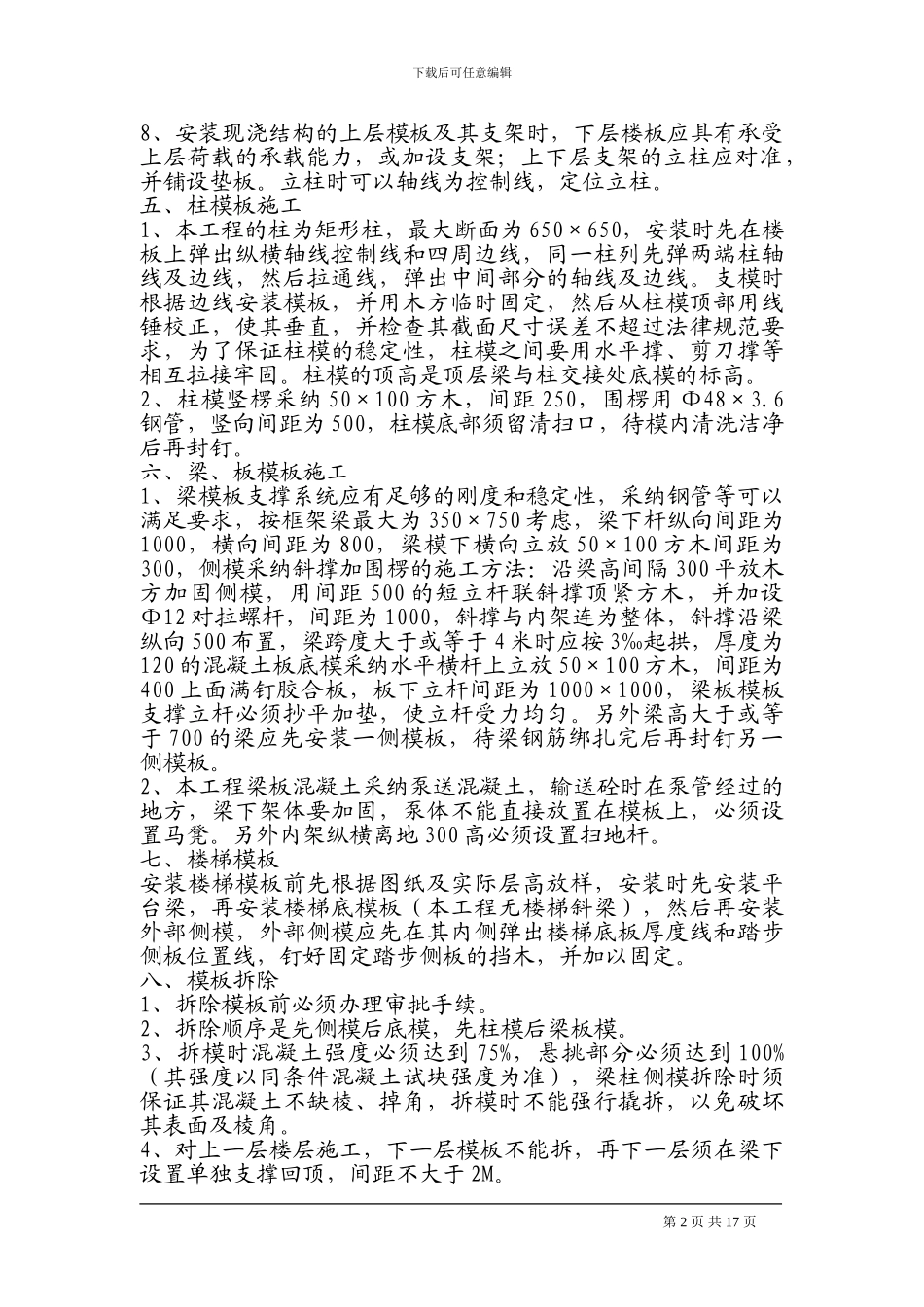

5 倍,每块木模板与木档叠合处要钉两根钉子,第二块的钉子应能与第一块模板方向斜钉,使拼缝严密,模板正面高差不得大于 2mm,配置好的模板应正反面编号,并写明规格,分类堆放
