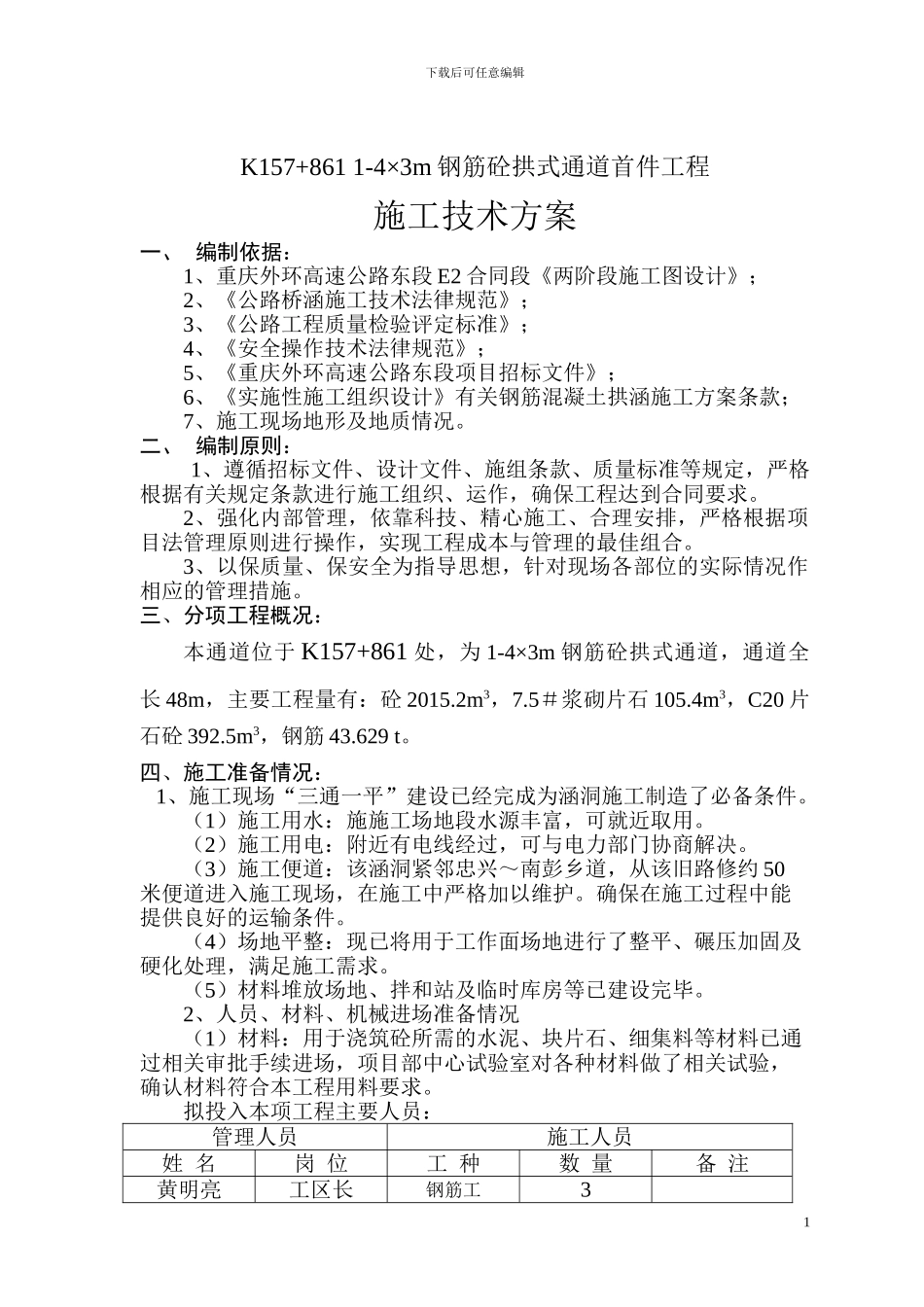

下载后可任意编辑K157+861 1-4×3m 钢筋砼拱式通道首件工程施工技术方案一、 编制依据:1、重庆外环高速公路东段 E2 合同段《两阶段施工图设计》;2、《公路桥涵施工技术法律规范》;3、《公路工程质量检验评定标准》;4、《安全操作技术法律规范》;5、《重庆外环高速公路东段项目招标文件》;6、《实施性施工组织设计》有关钢筋混凝土拱涵施工方案条款;7、施工现场地形及地质情况
二、 编制原则:1、遵循招标文件、设计文件、施组条款、质量标准等规定,严格根据有关规定条款进行施工组织、运作,确保工程达到合同要求
2、强化内部管理,依靠科技、精心施工、合理安排,严格根据项目法管理原则进行操作,实现工程成本与管理的最佳组合
3、以保质量、保安全为指导思想,针对现场各部位的实际情况作相应的管理措施
三、分项工程概况:本通道位于 K157+861 处,为 1-4×3m 钢筋砼拱式通道,通道全长 48m,主要工程量有:砼 2015
5#浆砌片石 105
4m3,C20 片石砼 392
5m3,钢筋 43
四、施工准备情况: 1、施工现场“三通一平”建设已经完成为涵洞施工制造了必备条件
(1)施工用水:施施工场地段水源丰富,可就近取用
(2)施工用电:附近有电线经过,可与电力部门协商解决
(3)施工便道:该涵洞紧邻忠兴~南彭乡道,从该旧路修约 50米便道进入施工现场,在施工中严格加以维护
确保在施工过程中能提供良好的运输条件
(4)场地平整:现已将用于工作面场地进行了整平、碾压加固及硬化处理,满足施工需求
(5)材料堆放场地、拌和站及临时库房等已建设完毕
2、人员、材料、机械进场准备情况(1)材料:用于浇筑砼所需的水泥、块片石、细集料等材料已通过相关审批手续进场,项目部中心试验室对各种材料做了相关试验,确认材料符合本工程用料要求

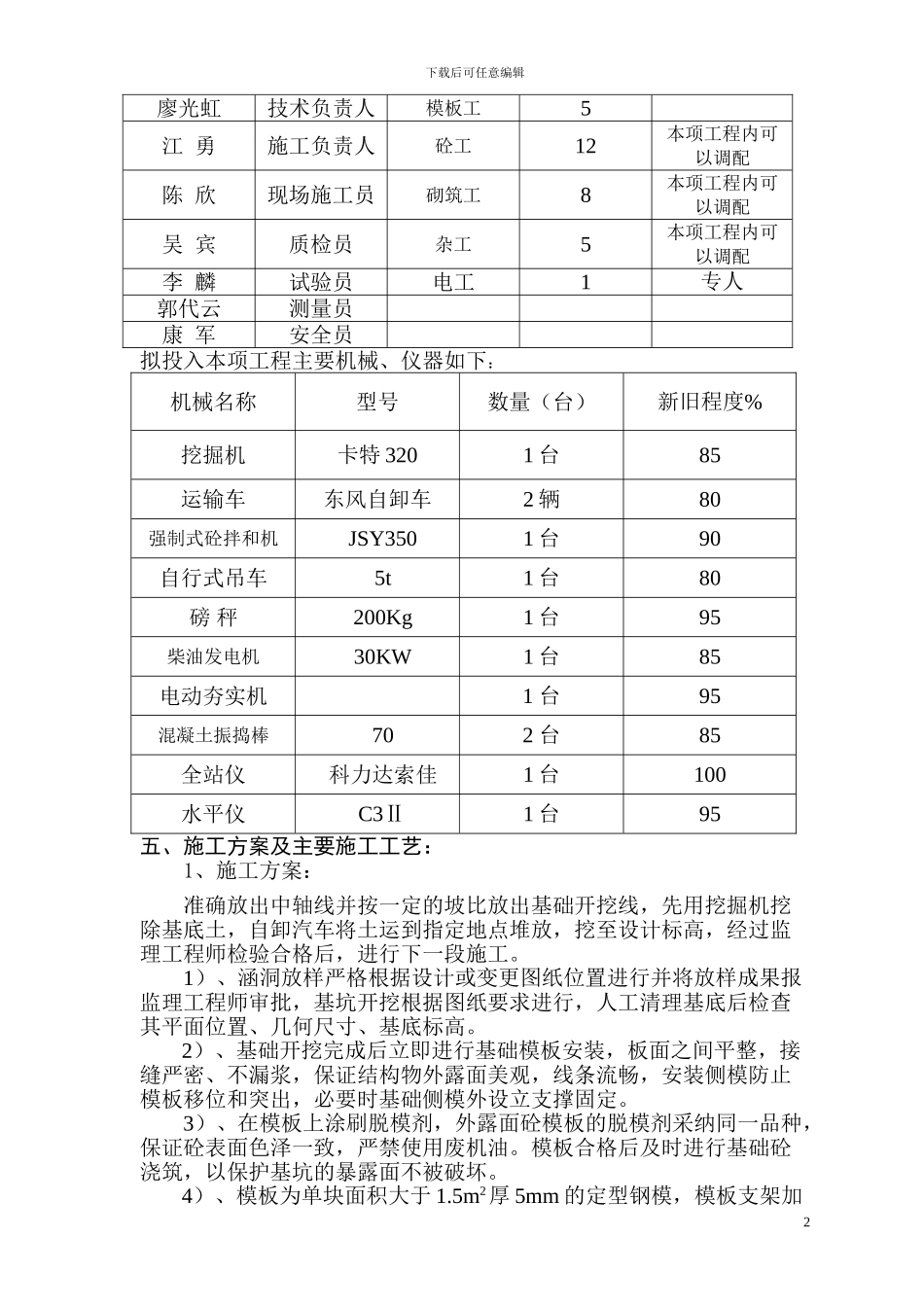

拟投入本项工程主要人员:管理人员施
