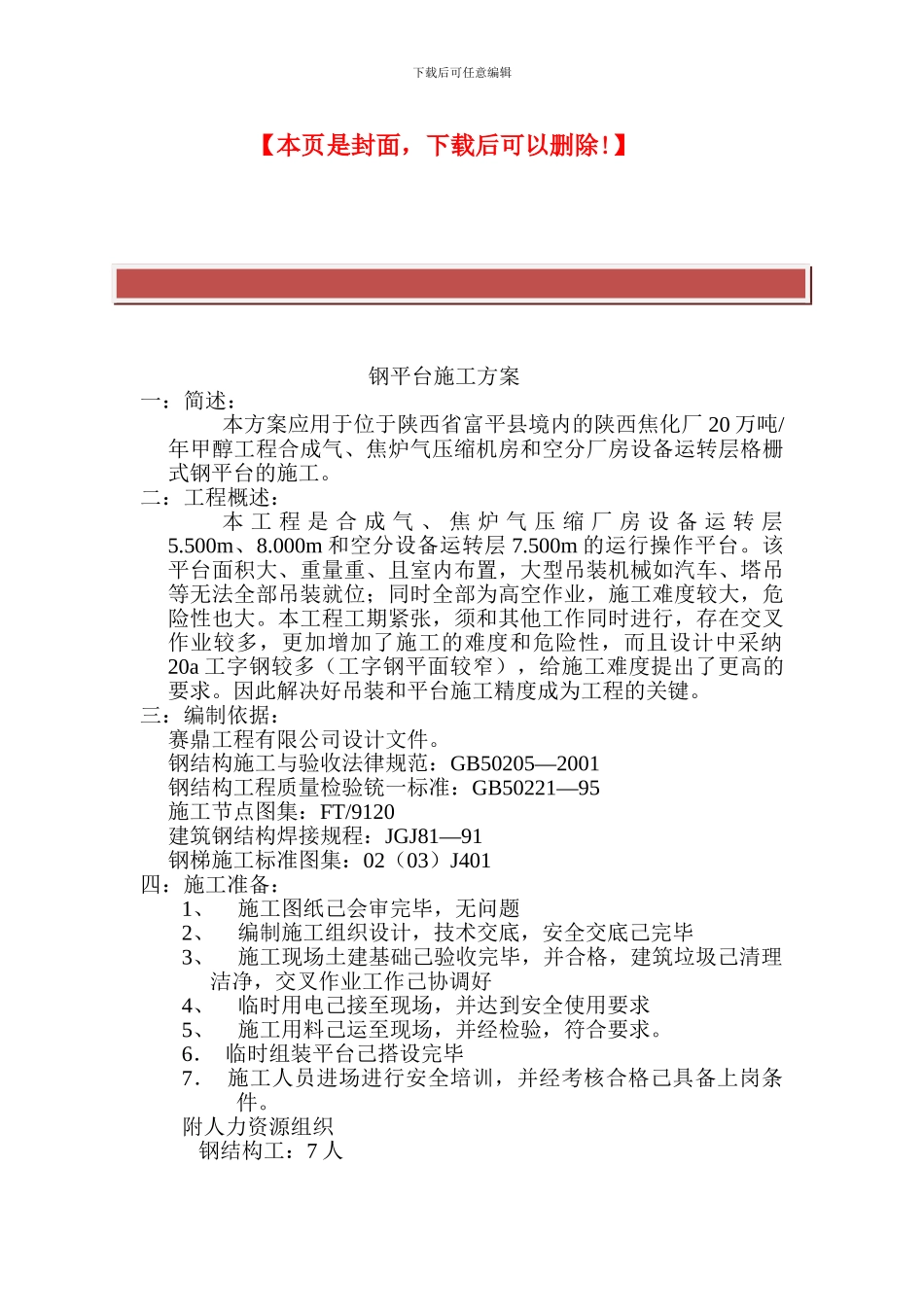

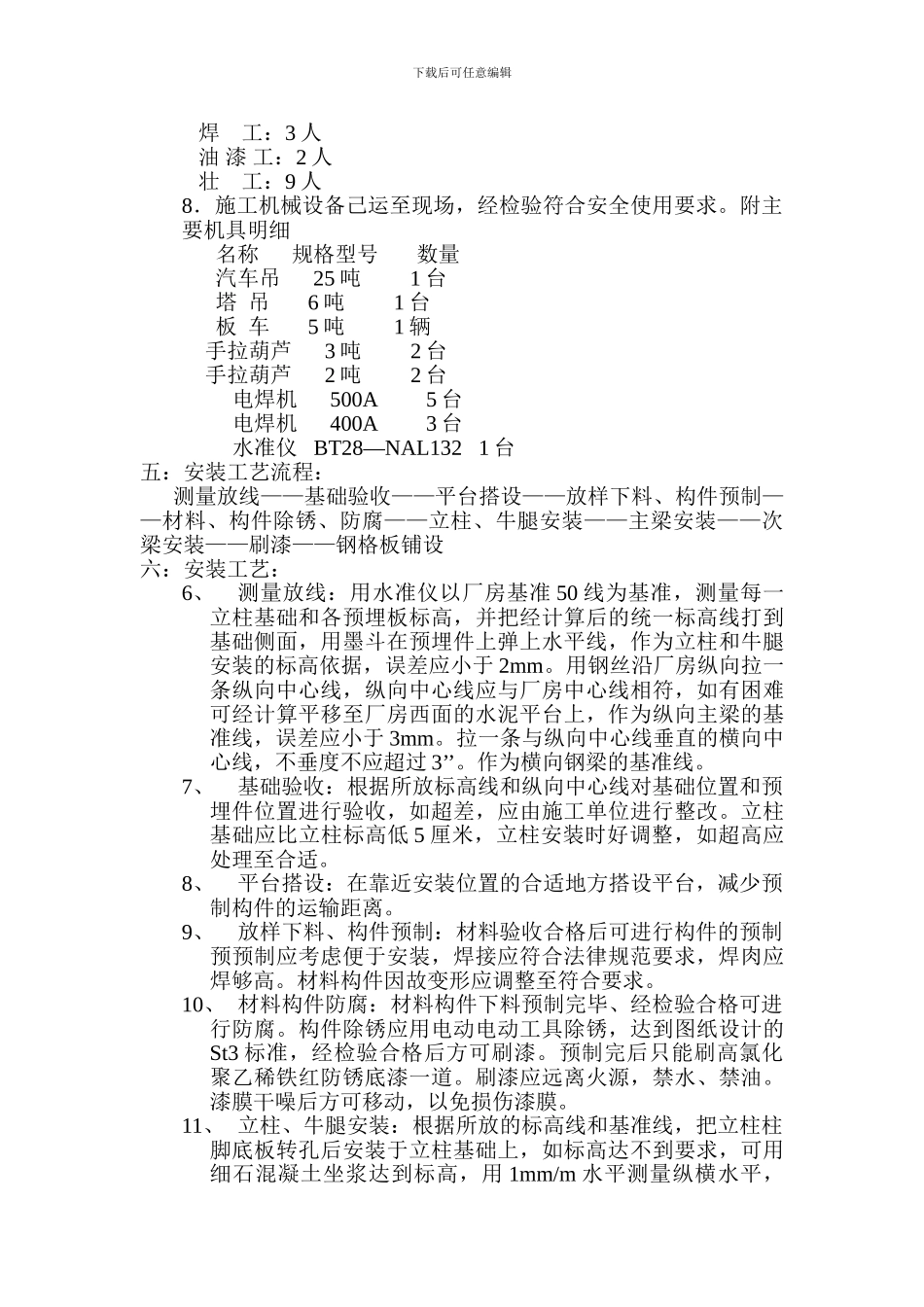

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】 钢平台施工方案一:简述:本方案应用于位于陕西省富平县境内的陕西焦化厂 20 万吨/年甲醇工程合成气、焦炉气压缩机房和空分厂房设备运转层格栅式钢平台的施工。二:工程概述:本 工 程 是 合 成 气 、 焦 炉 气 压 缩 厂 房 设 备 运 转 层5.500m、8.000m 和空分设备运转层 7.500m 的运行操作平台。该平台面积大、重量重、且室内布置,大型吊装机械如汽车、塔吊等无法全部吊装就位;同时全部为高空作业,施工难度较大,危险性也大。本工程工期紧张,须和其他工作同时进行,存在交叉作业较多,更加增加了施工的难度和危险性,而且设计中采纳20a 工字钢较多(工字钢平面较窄),给施工难度提出了更高的要求。因此解决好吊装和平台施工精度成为工程的关键。三:编制依据:赛鼎工程有限公司设计文件。钢结构施工与验收法律规范:GB50205—2001钢结构工程质量检验铳一标准:GB50221—95施工节点图集:FT/9120建筑钢结构焊接规程:JGJ81—91钢梯施工标准图集:02(03)J401四:施工准备:1、施工图纸己会审完毕,无问题2、编制施工组织设计,技术交底,安全交底己完毕3、施工现场土建基础己验收完毕,并合格,建筑垃圾己清理 洁净,交叉作业工作己协调好4、临时用电己接至现场,并达到安全使用要求5、施工用料己运至现场,并经检验,符合要求。6. 临时组装平台己搭设完毕7. 施工人员进场进行安全培训,并经考核合格己具备上岗条件。附人力资源组织 钢结构工:7 人下载后可任意编辑 焊 工:3 人 油 漆 工:2 人 壮 工:9 人8.施工机械设备己运至现场,经检验符合安全使用要求。附主要机具明细名称 规格型号 数量汽车吊 25 吨 1 台塔 吊 6 吨 1 台板 车 5 吨 1 辆手拉葫芦 3 吨 2 台手拉葫芦 2 吨 2 台 电焊机 500A 5 台 电焊机 400A 3 台 水准仪 BT28—NAL132 1 台五:安装工艺流程: 测量放线——基础验收——平台搭设——放样下料、构件预制——材料、构件除锈、防腐——立柱、牛腿安装——主梁安装——次梁安装——刷漆——钢格板铺设六:安装工艺:6、测量放线:用水准仪以厂房基准 50 线为基准,测量每一立柱基础和各预埋板标高,并把经计算后的统一标高线打到基础侧面,用墨斗在预埋件上弹上水平线,作为立柱和牛腿安装的标高依据,...
