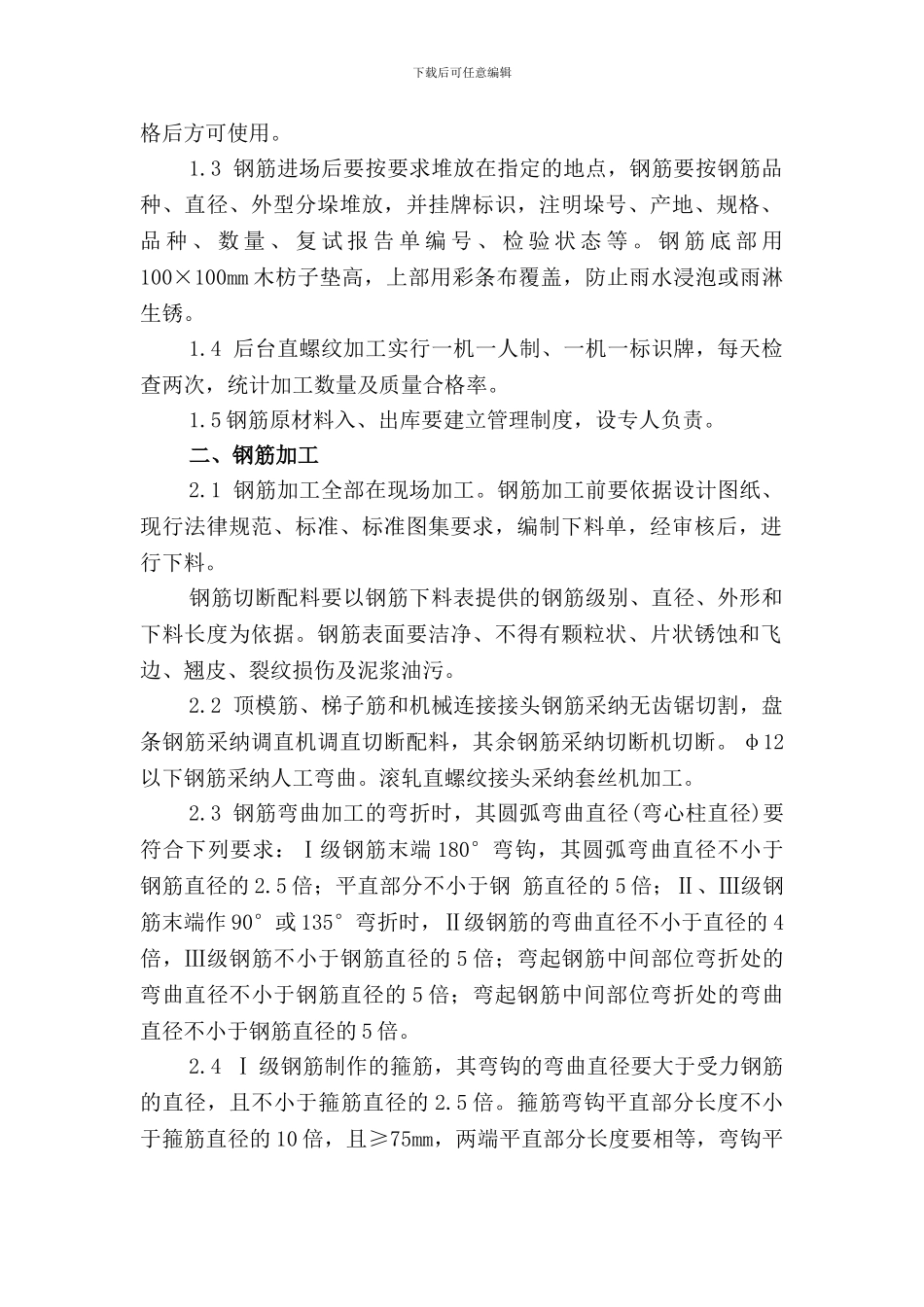

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】钢筋工程质量控制及管理制度一、钢筋材料进场和保管1.1 钢筋由建设单位统一供货。钢筋要符合现行法律规范标准和设计要求,钢筋要有出厂合格证明和材质检验报告,经现场检验合格后,过秤进场。1.2 钢筋进场后,按每批(不大于 60t)随机取样进行复检,合下载后可任意编辑格后方可使用。1.3 钢筋进场后要按要求堆放在指定的地点,钢筋要按钢筋品种、直径、外型分垛堆放,并挂牌标识,注明垛号、产地、规格、品 种 、 数 量 、 复 试 报 告 单 编 号 、 检 验 状 态 等 。 钢 筋 底 部 用100×100mm 木枋子垫高,上部用彩条布覆盖,防止雨水浸泡或雨淋生锈。1.4 后台直螺纹加工实行一机一人制、一机一标识牌,每天检查两次,统计加工数量及质量合格率。1.5 钢筋原材料入、出库要建立管理制度,设专人负责。二、钢筋加工2.1 钢筋加工全部在现场加工。钢筋加工前要依据设计图纸、现行法律规范、标准、标准图集要求,编制下料单,经审核后,进行下料。钢筋切断配料要以钢筋下料表提供的钢筋级别、直径、外形和下料长度为依据。钢筋表面要洁净、不得有颗粒状、片状锈蚀和飞边、翘皮、裂纹损伤及泥浆油污。2.2 顶模筋、梯子筋和机械连接接头钢筋采纳无齿锯切割,盘条钢筋采纳调直机调直切断配料,其余钢筋采纳切断机切断。φ12以下钢筋采纳人工弯曲。滚轧直螺纹接头采纳套丝机加工。2.3 钢筋弯曲加工的弯折时,其圆弧弯曲直径(弯心柱直径)要符合下列要求:Ⅰ级钢筋末端 180°弯钩,其圆弧弯曲直径不小于钢筋直径的 2.5 倍;平直部分不小于钢 筋直径的 5 倍;Ⅱ、Ⅲ级钢筋末端作 90°或 135°弯折时,Ⅱ级钢筋的弯曲直径不小于直径的 4倍,Ⅲ级钢筋不小于钢筋直径的 5 倍;弯起钢筋中间部位弯折处的弯曲直径不小于钢筋直径的 5 倍;弯起钢筋中间部位弯折处的弯曲直径不小于钢筋直径的 5 倍。2.4 Ⅰ 级钢筋制作的箍筋,其弯钩的弯曲直径要大于受力钢筋的直径,且不小于箍筋直径的 2.5 倍。箍筋弯钩平直部分长度不小于箍筋直径的 10 倍,且≥75mm,两端平直部分长度要相等,弯钩平下载后可任意编辑整不扭翘。箍筋的内净尺寸要确保主筋绑扎就位和保护层厚度。2.5 梯子筋加工尺寸要准确,要在专用模具平台上制作。墙体竖向梯子筋主筋要与墙体竖向主筋大一规格,直接代替两根竖...
