下载后可任意编辑涵洞施工技术方案一、工程概况本 合 同 段 有 砼 盖 板 涵 22 道 , 长 437
0m , 主 要 工 程 量 C30 盖 板 砼150
8m3,C25 台身砼 561
7 m3 ,C20 基础砼 420
8 m3,M7
5 浆砌片石 392
3 m3,拆除老涵 246
7 m3,挖基础土方 3398
3 m3, 填石 748
5 m3, 换填砂砾2245
有钢筋混凝土圆管涵 36 道,孔径为 1m 的有 13 道,长 232
4m,孔径为 0
75m 的有 23 道,长 340
5m;主要设计工程量 C30 砼 191
8m³,沙砾垫层162
5 m³,C20 基础砼 206
3m³,M7
5 浆砌片石 393
5m³,拆除老涵 163
1m³,挖基础土方 2988
1m³,台背回填 3281
有倒虹吸 2 道,长 30
0m,孔径为1
0m,主要设计工程量 C30 砼 12
6m³, C20 基础砼 14
0m³,M7
5 浆砌片石72
7m³,拆除老涵 19
7m³,挖基础土方 243
0m³,台背回填 187

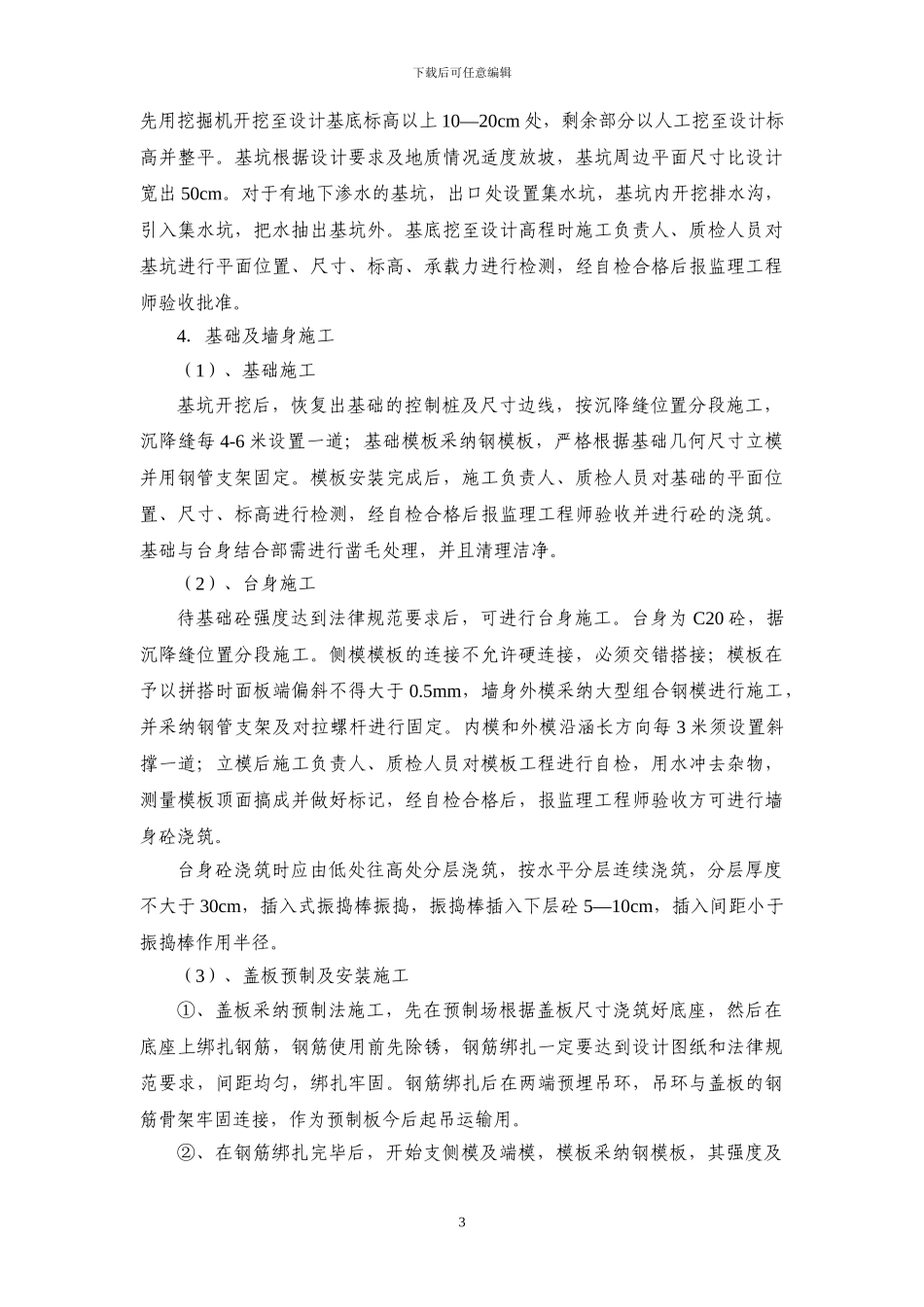

二、施工准备:1、测量放线:由测量工程师根据图纸放涵洞中线、边线等控制桩,在地面根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩
2、现场布置:根据现场情况确定施工便道位置及走向,砂石材料分类堆码场地,机具设备等摆放位置
3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆、混凝土的配合比
4、施工队伍:由本公司具有丰富施工经验的专业施工人员组建 2 个涵洞专业施工队伍,每个施工队人员在 15~20 人
5、住房:施工队的办公生活用房就近租用民房解决
6、主要管理人员及施工机械设备如下:主要人员一览表序号姓名职务1下载后可任意编辑1邓迎春技术负责人2邹勇丰质安负
