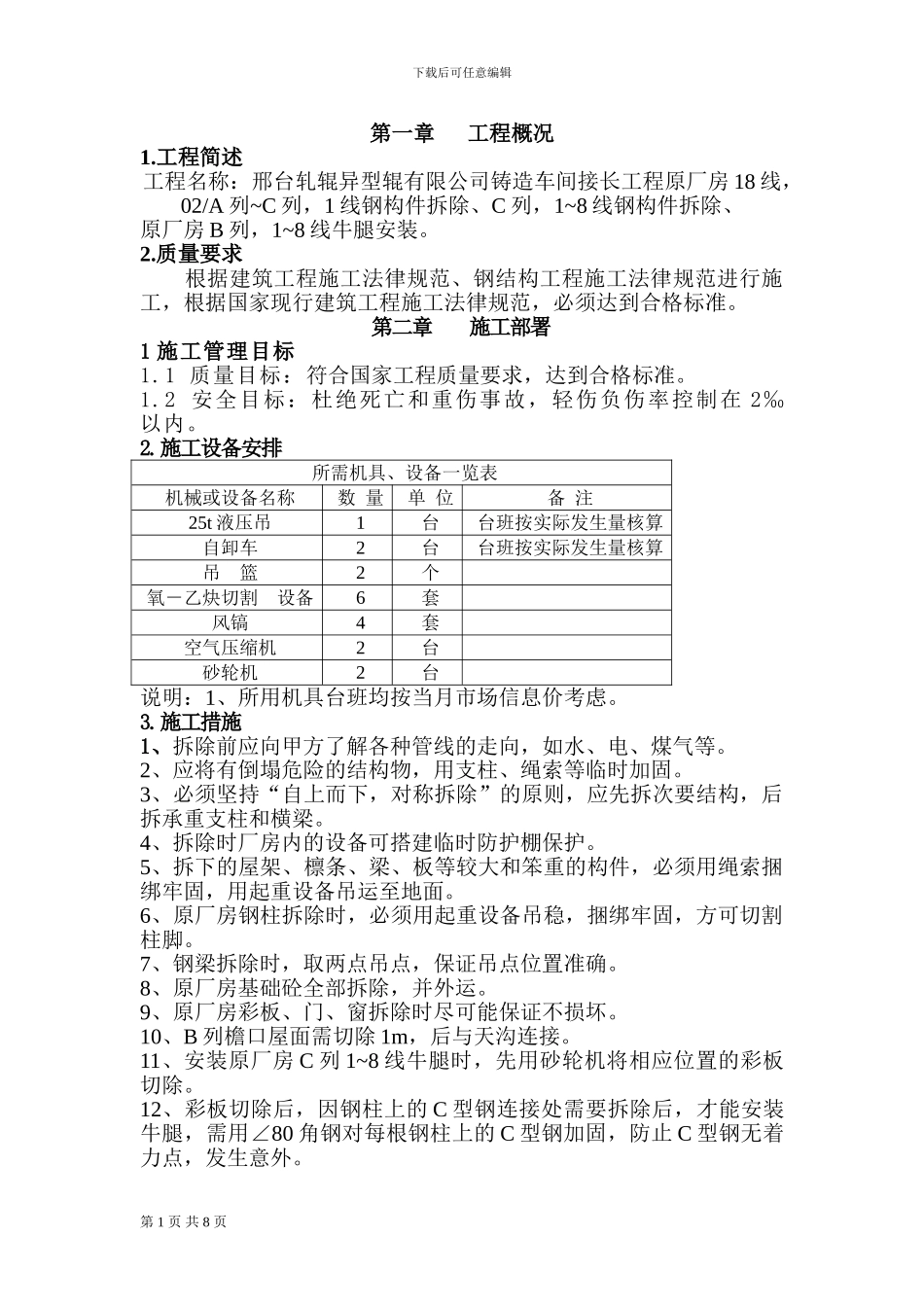

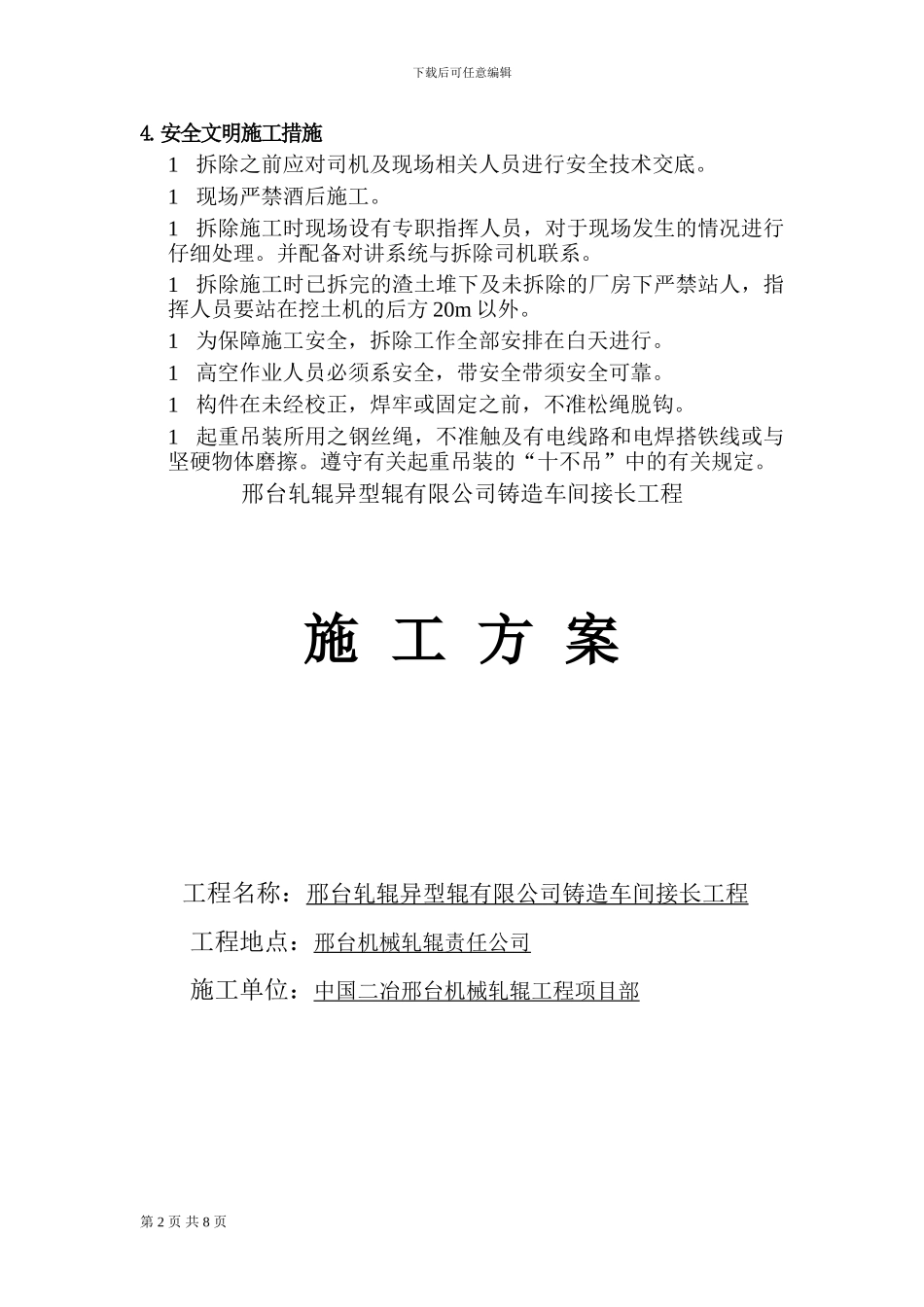

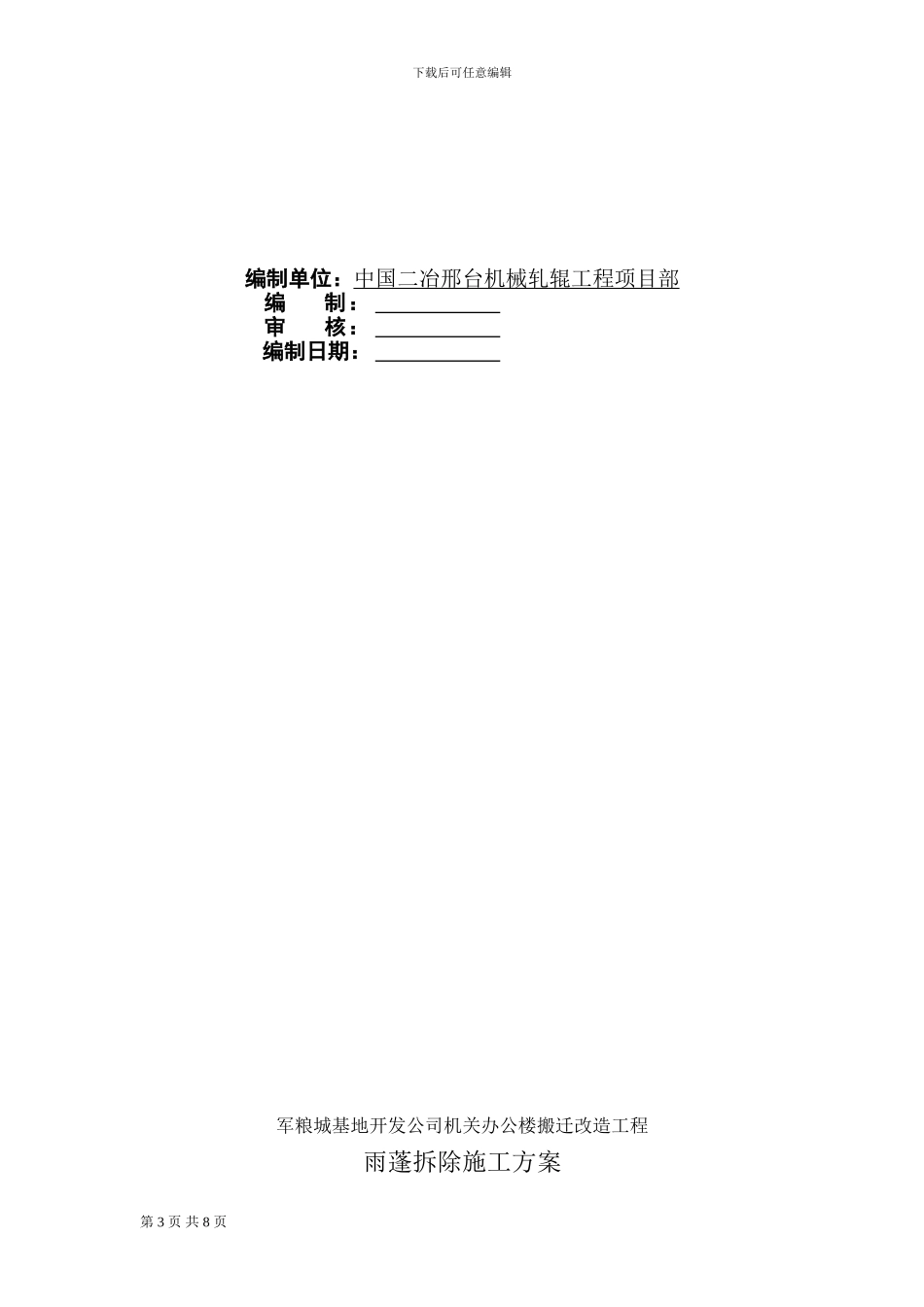

下载后可任意编辑第一章 工程概况1.工程简述工程名称:邢台轧辊异型辊有限公司铸造车间接长工程原厂房 18 线,02/A 列~C 列,1 线钢构件拆除、C 列,1~8 线钢构件拆除、原厂房 B 列,1~8 线牛腿安装。2.质量要求根据建筑工程施工法律规范、钢结构工程施工法律规范进行施工,根据国家现行建筑工程施工法律规范,必须达到合格标准。第二章 施工部署1 施工管理目标1.1 质量目标:符合国家工程质量要求,达到合格标准。1.2 安全目标:杜绝死亡和重伤事故,轻伤负伤率控制在 2‰以内。2.施工设备安排所需机具、设备一览表机械或设备名称数 量单 位备 注25t 液压吊1台台班按实际发生量核算自卸车2台台班按实际发生量核算吊 篮2个 氧-乙炔切割 设备6套 风镐4套 空气压缩机2台 砂轮机2台 说明:1、所用机具台班均按当月市场信息价考虑。3.施工措施1、拆除前应向甲方了解各种管线的走向,如水、电、煤气等。2、应将有倒塌危险的结构物,用支柱、绳索等临时加固。3、必须坚持“自上而下,对称拆除”的原则,应先拆次要结构,后拆承重支柱和横梁。4、拆除时厂房内的设备可搭建临时防护棚保护。5、拆下的屋架、檩条、梁、板等较大和笨重的构件,必须用绳索捆绑牢固,用起重设备吊运至地面。6、原厂房钢柱拆除时,必须用起重设备吊稳,捆绑牢固,方可切割柱脚。7、钢梁拆除时,取两点吊点,保证吊点位置准确。8、原厂房基础砼全部拆除,并外运。9、原厂房彩板、门、窗拆除时尽可能保证不损坏。10、B 列檐口屋面需切除 1m,后与天沟连接。11、安装原厂房 C 列 1~8 线牛腿时,先用砂轮机将相应位置的彩板切除。12、彩板切除后,因钢柱上的 C 型钢连接处需要拆除后,才能安装牛腿,需用∠80 角钢对每根钢柱上的 C 型钢加固,防止 C 型钢无着力点,发生意外。第 1 页 共 8 页下载后可任意编辑4.安全文明施工措施1 拆除之前应对司机及现场相关人员进行安全技术交底。1 现场严禁酒后施工。1 拆除施工时现场设有专职指挥人员,对于现场发生的情况进行仔细处理。并配备对讲系统与拆除司机联系。1 拆除施工时已拆完的渣土堆下及未拆除的厂房下严禁站人,指挥人员要站在挖土机的后方 20m 以外。1 为保障施工安全,拆除工作全部安排在白天进行。1 高空作业人员必须系安全,带安全带须安全可靠。1 构件在未经校正,焊牢或固定之前,不准松绳脱钩。1 起重吊装所用之钢丝绳,不准触及有电线路和电焊搭铁线或与坚硬物...
