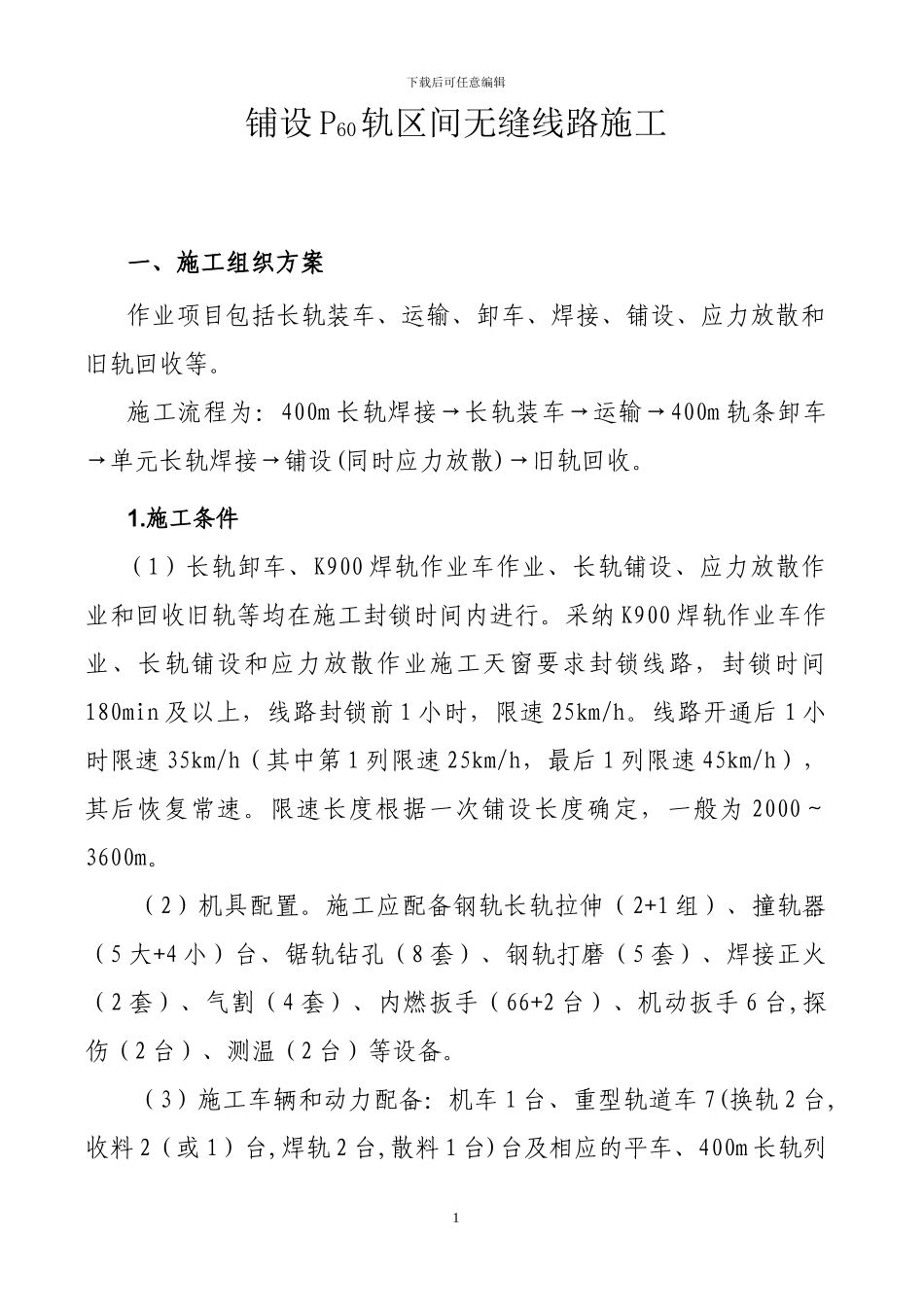

下载后可任意编辑铺设 P60轨区间无缝线路施工一、施工组织方案作业项目包括长轨装车、运输、卸车、焊接、铺设、应力放散和旧轨回收等
施工流程为:400m 长轨焊接→长轨装车→运输→400m 轨条卸车→单元长轨焊接→铺设(同时应力放散)→旧轨回收
施工条件(1)长轨卸车、K900 焊轨作业车作业、长轨铺设、应力放散作业和回收旧轨等均在施工封锁时间内进行
采纳 K900 焊轨作业车作业、长轨铺设和应力放散作业施工天窗要求封锁线路,封锁时间180min 及以上,线路封锁前 1 小时,限速 25km/h
线路开通后 1 小时限速 35km/h(其中第 1 列限速 25km/h,最后 1 列限速 45km/h),其后恢复常速
限速长度根据一次铺设长度确定,一般为 2000~3600m
(2)机具配置
施工应配备钢轨长轨拉伸(2+1 组)、撞轨器(5 大+4 小)台、锯轨钻孔(8 套)、钢轨打磨(5 套)、焊接正火(2 套)、气割(4 套)、内燃扳手(66+2 台)、机动扳手 6 台,探伤(2 台)、测温(2 台)等设备
(3)施工车辆和动力配备:机车 1 台、重型轨道车 7(换轨 2 台,收料 2(或 1)台,焊轨 2 台,散料 1 台)台及相应的平车、400m 长轨列1下载后可任意编辑车 1 组、换轨小车 2 组,焊轨作业车 1 组,长轨拉伸器 2 组(含备用1 组),(建议使用宽臂拉伸,便于进行铝热焊)
(4)夜间施工时,需配备地面、长轨列车和其他作业车辆照明设备
(5)施工车间另需配备汽车、宿营车、生活车、材料工具车等附属车辆

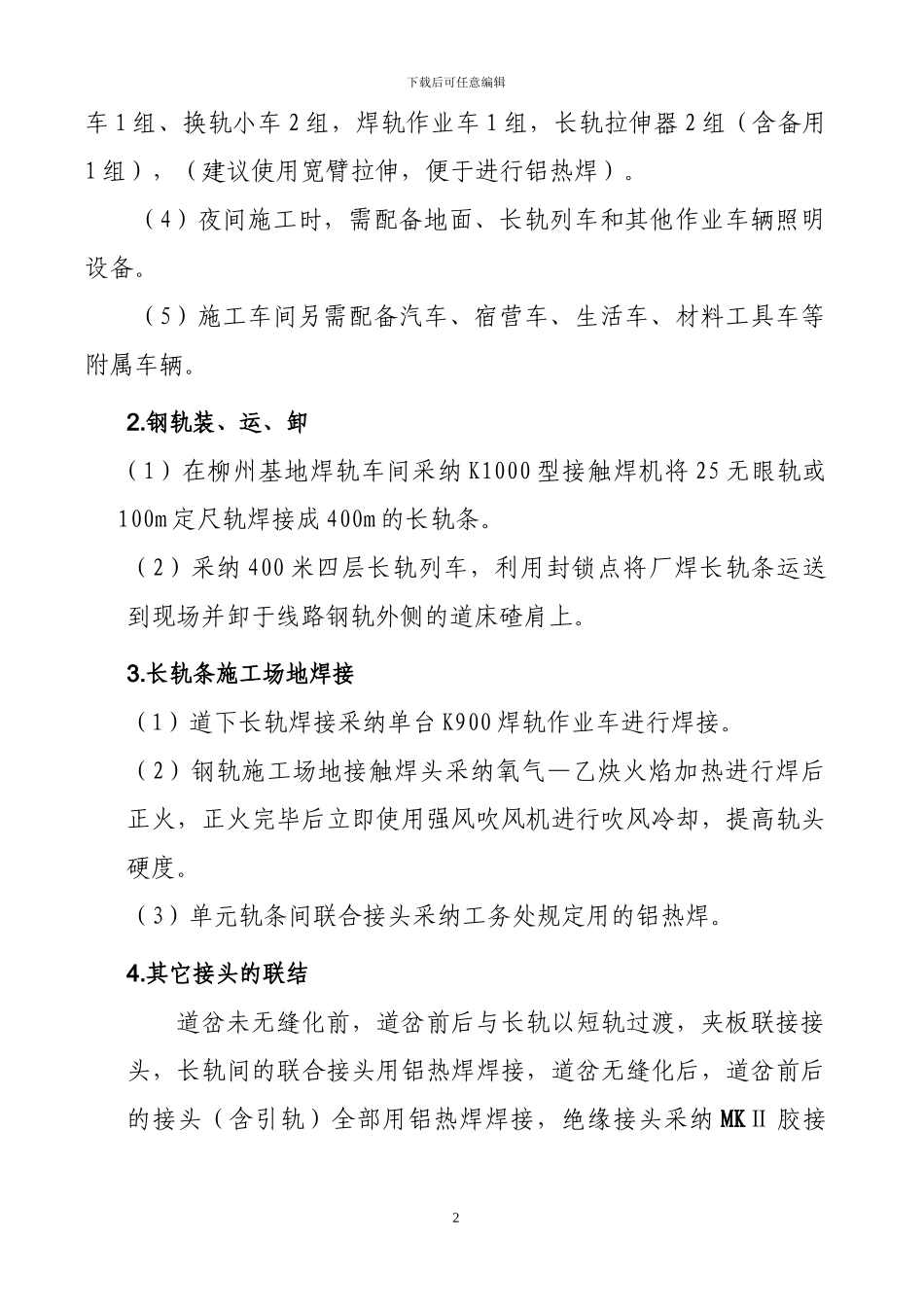

钢轨装、运、卸(1)在柳州基地焊轨车间采纳 K1000 型接触焊机将 25 无眼轨或100m 定尺轨焊接成 400m 的长轨条
(2)采纳 400 米四层长轨列车,利用封锁点将厂焊长轨条运送到现场并卸于线路钢轨外侧的道床碴肩上
长轨条施工场地焊
