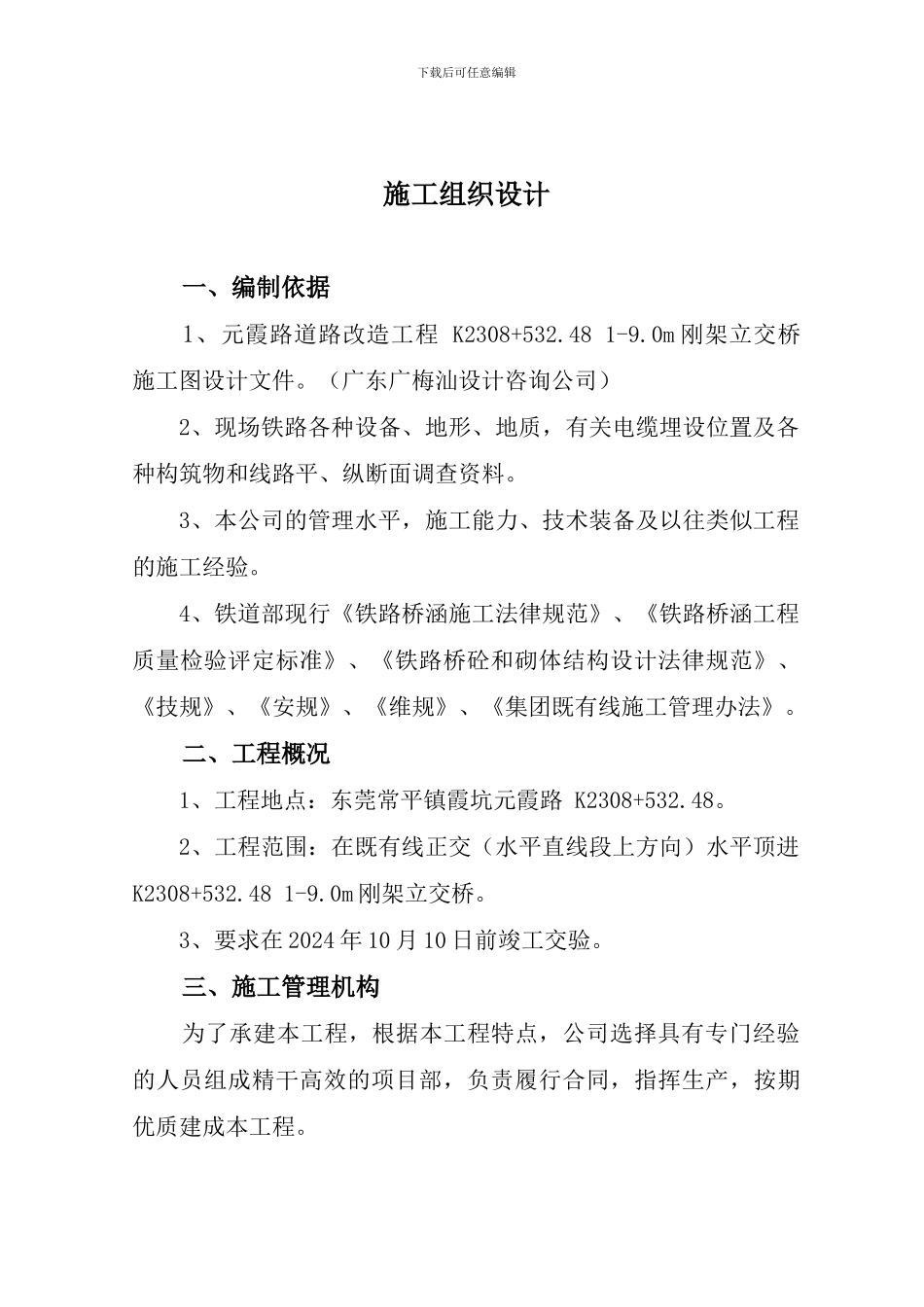

下载后可任意编辑施工组织设计一、编制依据1、元霞路道路改造工程 K2308+532
48 1-9
0m 刚架立交桥施工图设计文件
(广东广梅汕设计咨询公司)2、现场铁路各种设备、地形、地质,有关电缆埋设位置及各种构筑物和线路平、纵断面调查资料
3、本公司的管理水平,施工能力、技术装备及以往类似工程的施工经验
4、铁道部现行《铁路桥涵施工法律规范》、《铁路桥涵工程质量检验评定标准》、《铁路桥砼和砌体结构设计法律规范》、《技规》、《安规》、《维规》、《集团既有线施工管理办法》
二、工程概况1、工程地点:东莞常平镇霞坑元霞路 K2308+532
2、工程范围:在既有线正交(水平直线段上方向)水平顶进K2308+532
48 1-9
0m 刚架立交桥
3、要求在 2024 年 10 月 10 日前竣工交验
三、施工管理机构 为了承建本工程,根据本工程特点,公司选择具有专门经验的人员组成精干高效的项目部,负责履行合同,指挥生产,按期优质建成本工程

下载后可任意编辑本工程设项目经理一名,项目副经理一名,工程技术负责人一名

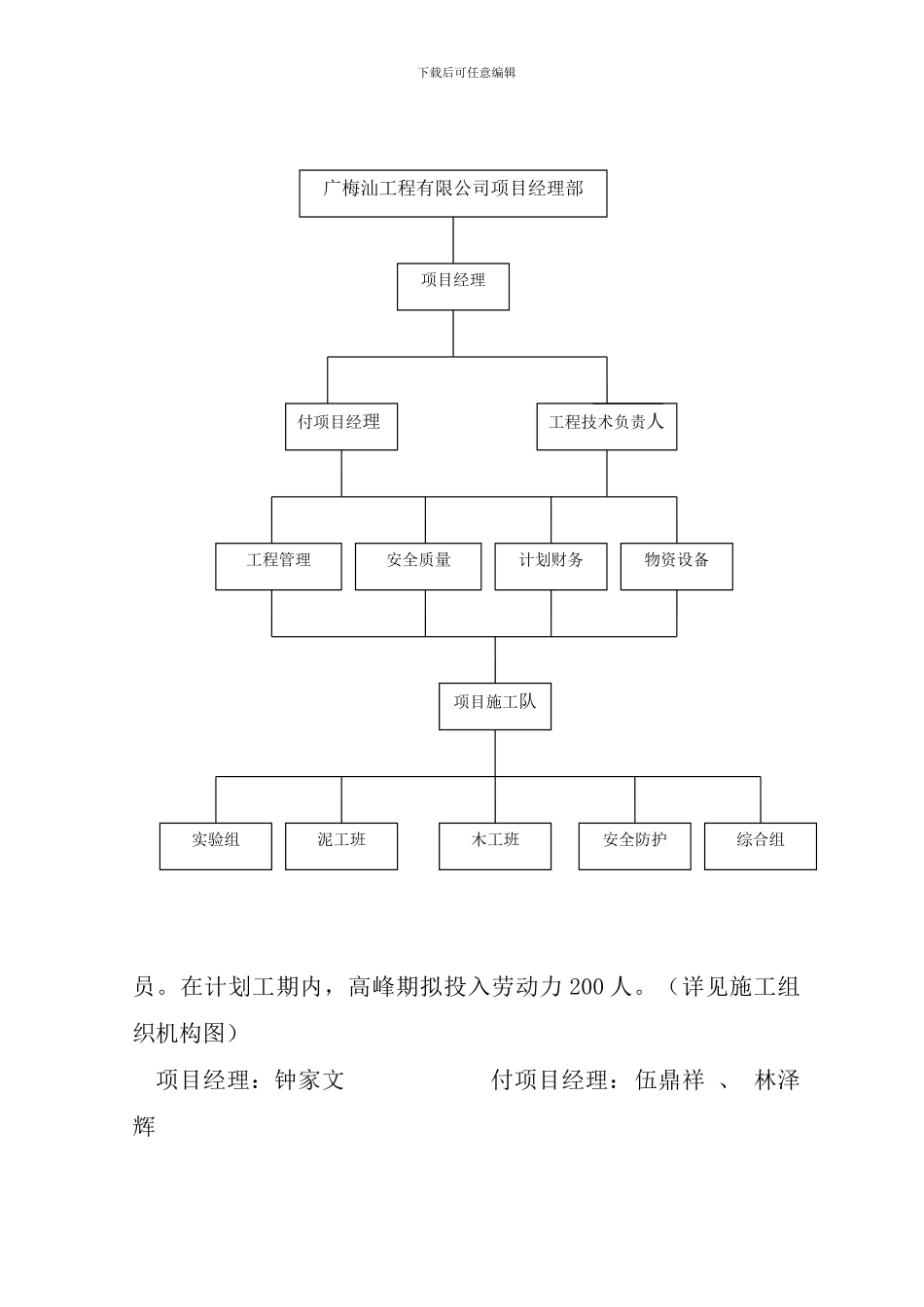

下设工程管理、安全质量、计划财务、物资设备各四个专职人组织机构图下载后可任意编辑员
在计划工期内,高峰期拟投入劳动力 200 人
(详见施工组织机构图)项目经理:钟家文 付项目经理:伍鼎祥 、 林泽辉 广梅汕工程有限公司项目经理部付项目经理工程技术负责人工程管理物资设备综合组计划财务安全质量项目施工队安全防护木工班泥工班实验组项目经理下载后可任意编辑技术负责人:胡青云、郑秋波 工程管理:周平安全质量:徐曙光 计划财务:吴其仰物资设备:满江涛四、施工准备工作1、“三通一平”工作
2、与线路事业部有关安全管理部门签订施工安全协议
3、在责任公司工程管理部办理、领取施工许可证
4、详细调查线路两侧铁路通信电缆,作好施工前防护工作
5、对施工队自进行开工前的安全教育,培
