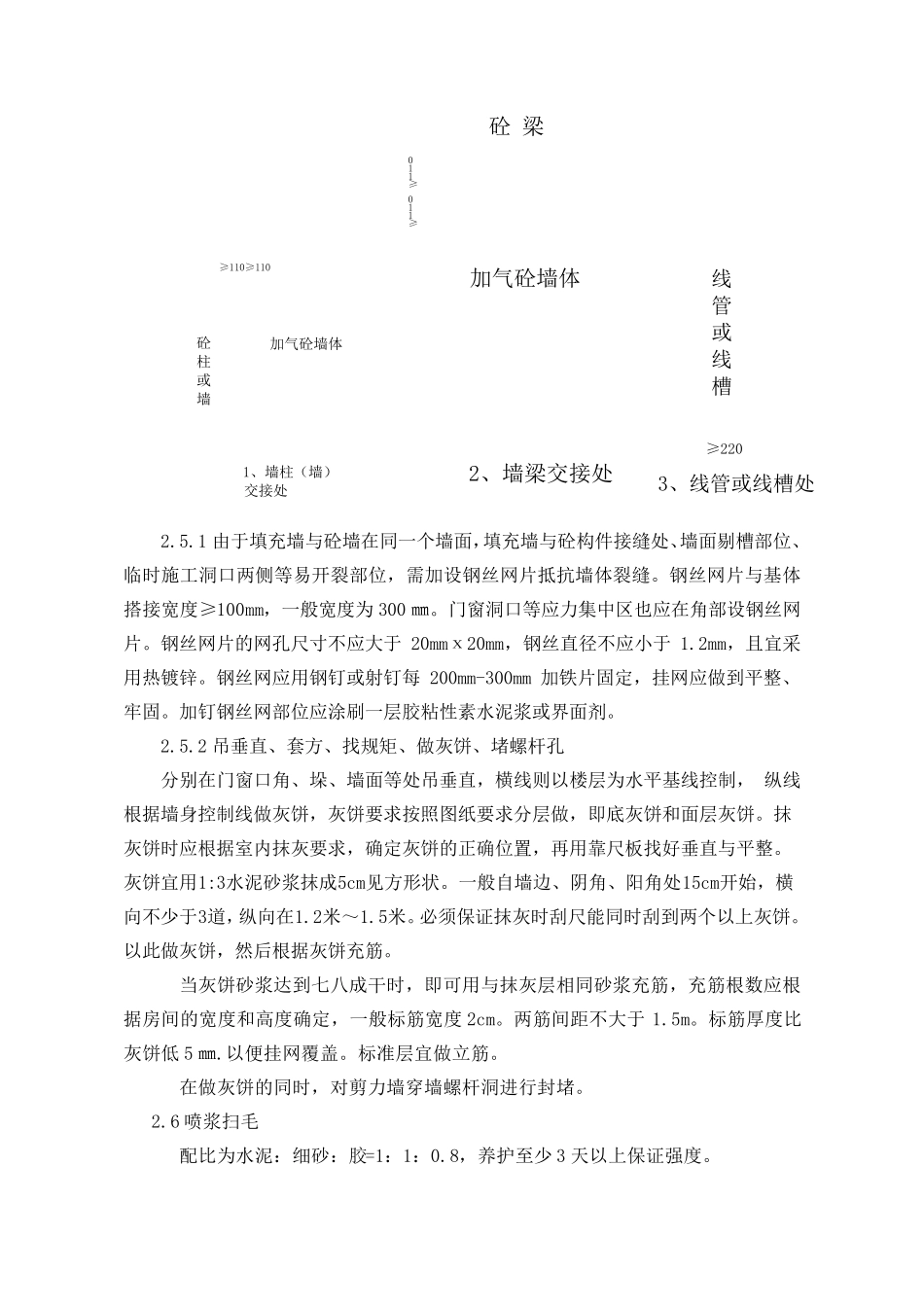

技 术 交 底 记 录 一、工程做法: 室内抹灰做法: 1、 地下 1~3 层(除配电室和弱点机房):a、刷专用界面剂一遍;b、9 厚 1:3 水泥砂浆;3、6 厚 1:2 水泥砂浆抹平 2、 地下 1~3 层(配电室和弱点机房):a、配套基层处理;b、20 厚掺外加剂、掺合料的防水砂浆,分层铺抹压实; c、5 厚 1:2 水泥砂浆抹面压光 3、 地上 1~屋顶(客厅、餐厅、卧室、阳台、楼梯间、电梯间、机房):a、刷专用界面剂一遍; b、9 厚 1:1:6 水泥石灰砂浆; 3、6 厚 1:0.5:3 水泥石灰砂浆抹平 4、 地上 1~屋顶(厨房、卫生间、门厅、电梯前室): a、刷专用界面剂一遍;b、9 厚 1:3 水泥砂浆抹平搓毛 5、 地上 1~21 层(电梯前室、楼梯间): a、清理墙面,满涂专用界面剂; b、25 厚玻化微珠,分层施工; c、3~5 厚抗裂砂浆,中间压入一层耐碱玻璃纤维网布;d、刮柔性耐水腻子; e、涂饰面另选 顶棚抹灰: 1、 地上 1~屋顶:a、现浇钢筋混凝土板底面清理干净;b、1:1 水泥砂浆掺 108胶刮平 二、技术、安全交底 1.1 原材料 水泥:水泥砂浆采用的水泥强度等级不宜大于32.5 级,水泥混合砂浆采用的水泥强度等级不宜大于42.5 级。 不同品种不同标号的水泥严禁混合使用,水泥应有产品合格证书和复检报告。 砂:宜选用平均粒径0.35-0.5mm 的豆罗中砂,在 使用前应按 要 求 过 筛 ,筛 好后 保 持 洁 净。不得 含 有杂 物 ,含 泥量 不大于 3% 。 1.2. 抹灰砂浆 自 拌 砂浆:自 拌 砂浆应采取 机械 搅 拌 ,搅 拌 时 间不少 于2min,水泥粉 煤 灰砂浆 和掺用外加剂的砂浆搅 拌 时 间不得 少 于 3min,掺用有机塑 化剂的砂浆,应为 3~5min。抹灰 砂浆应该 随 拌 随 用,混合砂浆必 须 在 3 小 时 内用完 ,当 施工期 间最 高温 度超 过 30 度时 ,必 须 在 2 小 时 内使用完 毕 。禁止 人 工拌 合抹灰砂浆。 1.3.机械 及 工具 砂浆机、8mm 的筛子、大平锹、软毛刷、铁抹子、木抹子、钢丝刷、黑墨斗、喷壶、小水壶、水桶、直尺条、分格条、扫帚、锤子、錾子等 二:施工工艺: 内墙抹灰采用样板引路,样板间施工时严格按照山西省建筑工程施工质量验收标准进行。 2.1 工艺流程:基层处理→挂网、吊直、套方、找规矩、贴灰饼→甩浆→作护角→抹底灰→抹中层灰→挂纤维防裂网→抹水泥砂浆罩面灰→...
