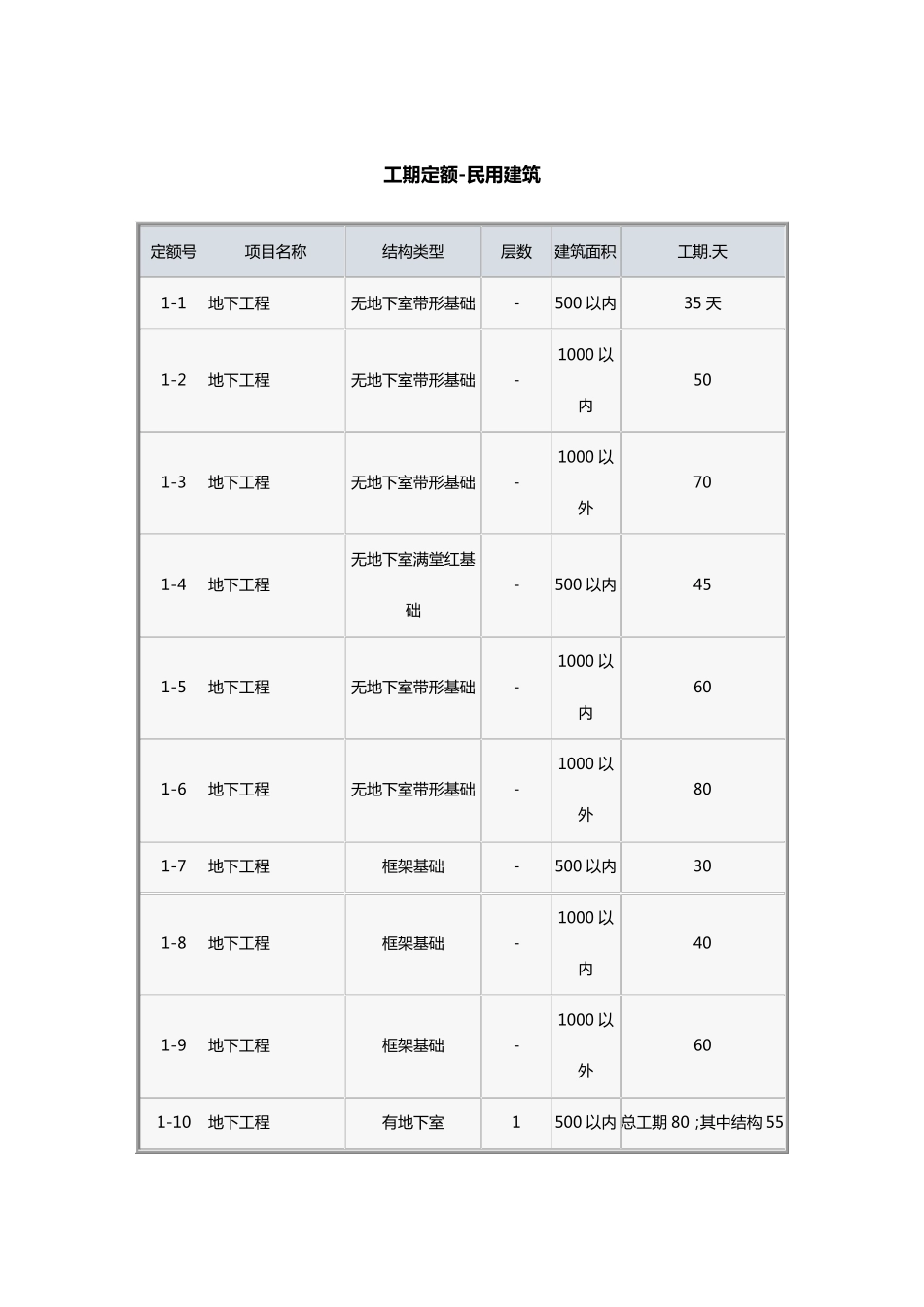

( 建 筑 工 程 管 理 ) 工 期 定额民用建 筑 工 期 定额-民用建筑 定 额 号 项 目 名 称 结 构 类 型 层 数 建 筑 面 积 工 期

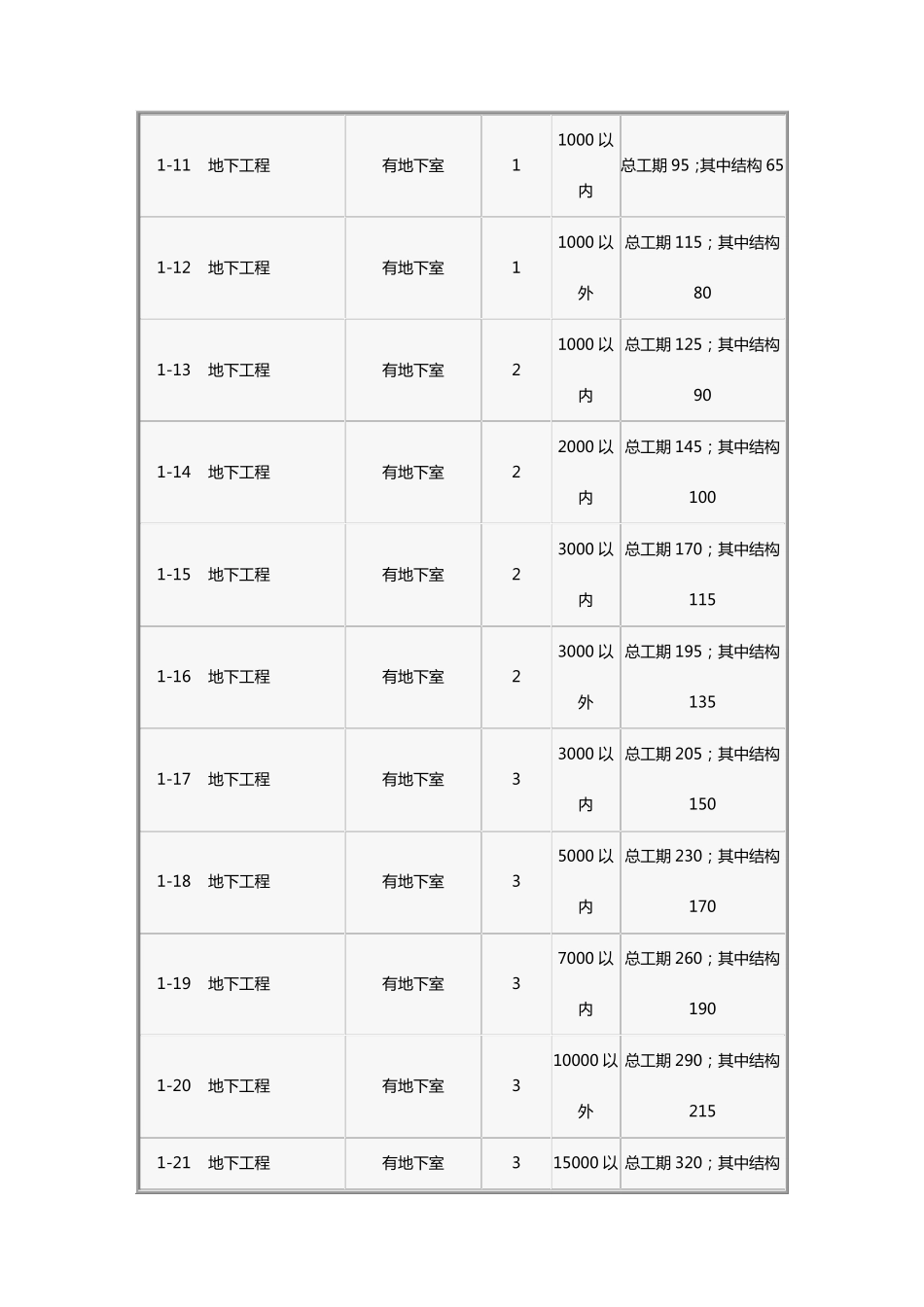

天 1-1 地 下工 程 无地 下室带形基础 - 500 以内 35 天 1-2 地 下工 程 无地 下室带形基础 - 1000 以内 50 1-3 地 下工 程 无地 下室带形基础 - 1000 以外 70 1-4 地 下工 程 无地 下室满堂红基础 - 500 以内 45 1-5 地 下工 程 无地 下室带形基础 - 1000 以内 60 1-6 地 下工 程 无地 下室带形基础 - 1000 以外 80 1-7 地 下工 程 框架基础 - 500 以内 30 1-8 地 下工 程 框架基础 - 1000 以内 40 1-9 地 下工 程 框架基础 - 1000 以外 60 1-10 地 下工 程 有地 下室 1 500 以内 总工 期 80;其中结 构 55 1-11 地 下工程 有地 下室 1 1000 以内 总工期 95;其中结构 65 1-12 地 下工程 有地 下室 1 1000 以外 总工期 115;其中结构80 1-13 地 下工程 有地 下室 2 1000 以内 总工期 125;其中结构90 1-14 地 下工程 有地 下室 2 2000 以内 总工期 145;其中结构100 1-15 地 下工程 有地 下室 2 3000 以内 总工期 170;其中结构115 1-16 地 下工程 有地 下室 2 3000 以外 总工期 195;其中结构135 1-17 地 下工程 有地 下室 3 3000 以内 总工期 205;其中结构150 1-18 地 下工程 有地 下室 3 5000 以内 总工期 230;其中结构170 1-19 地 下工程 有地 下室 3 7000 以内 总工期 260;其中结构190
