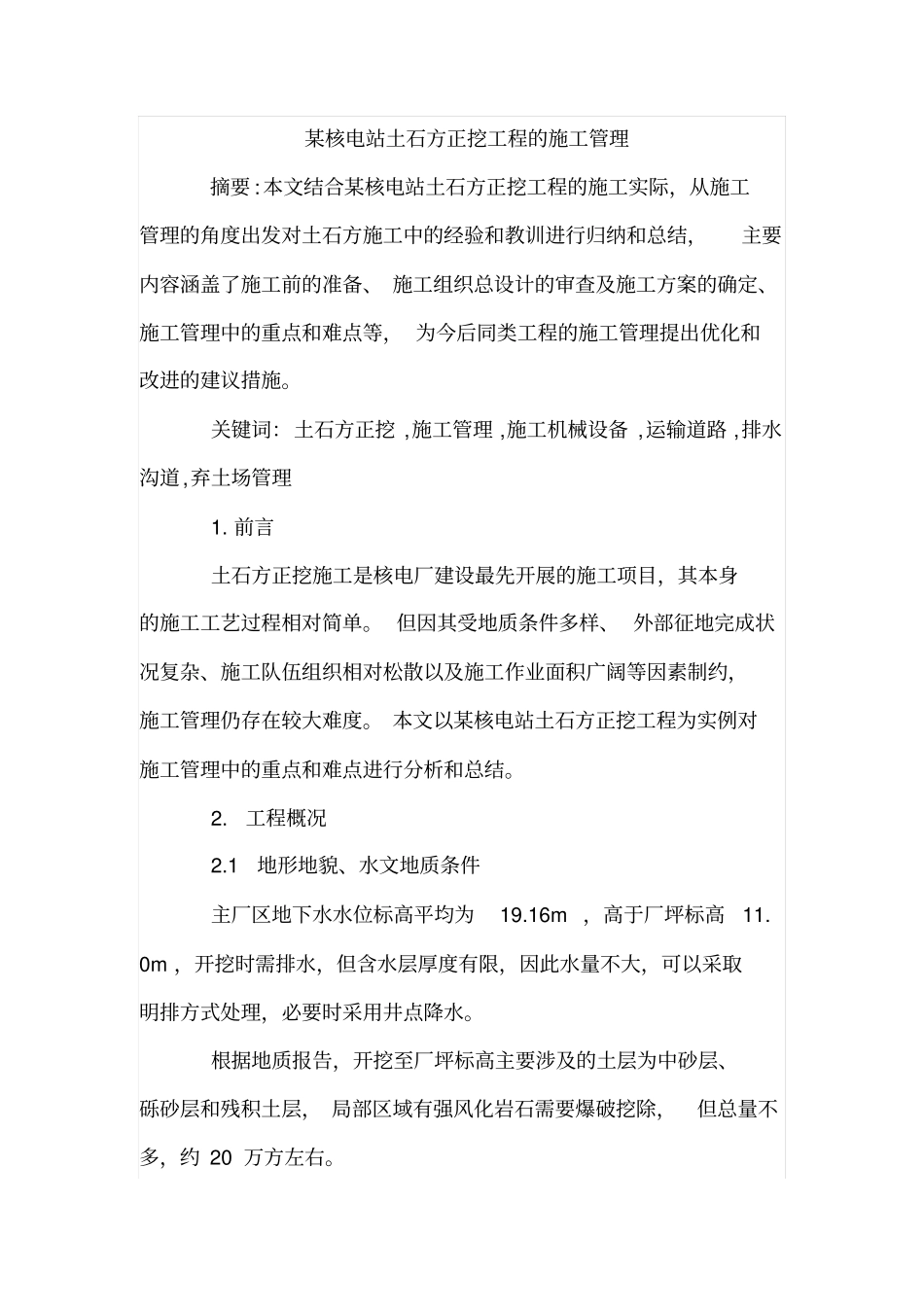

某核电站土石方正挖工程的施工管理摘要 : 本文结合某核电站土石方正挖工程的施工实际,从施工管理的角度出发对土石方施工中的经验和教训进行归纳和总结,主要内容涵盖了施工前的准备、 施工组织总设计的审查及施工方案的确定、施工管理中的重点和难点等, 为今后同类工程的施工管理提出优化和改进的建议措施
关键词:土石方正挖 ,施工管理 ,施工机械设备 ,运输道路 ,排水沟道,弃土场管理1
前言土石方正挖施工是核电厂建设最先开展的施工项目,其本身的施工工艺过程相对简单
但因其受地质条件多样、 外部征地完成状况复杂、施工队伍组织相对松散以及施工作业面积广阔等因素制约,施工管理仍存在较大难度
本文以某核电站土石方正挖工程为实例对施工管理中的重点和难点进行分析和总结
1 地形地貌、水文地质条件主厂区地下水水位标高平均为19
16m ,高于厂坪标高11
0m ,开挖时需排水,但含水层厚度有限,因此水量不大,可以采取明排方式处理,必要时采用井点降水
根据地质报告,开挖至厂坪标高主要涉及的土层为中砂层、砾砂层和残积土层, 局部区域有强风化岩石需要爆破挖除,但总量不多,约 20 万方左右

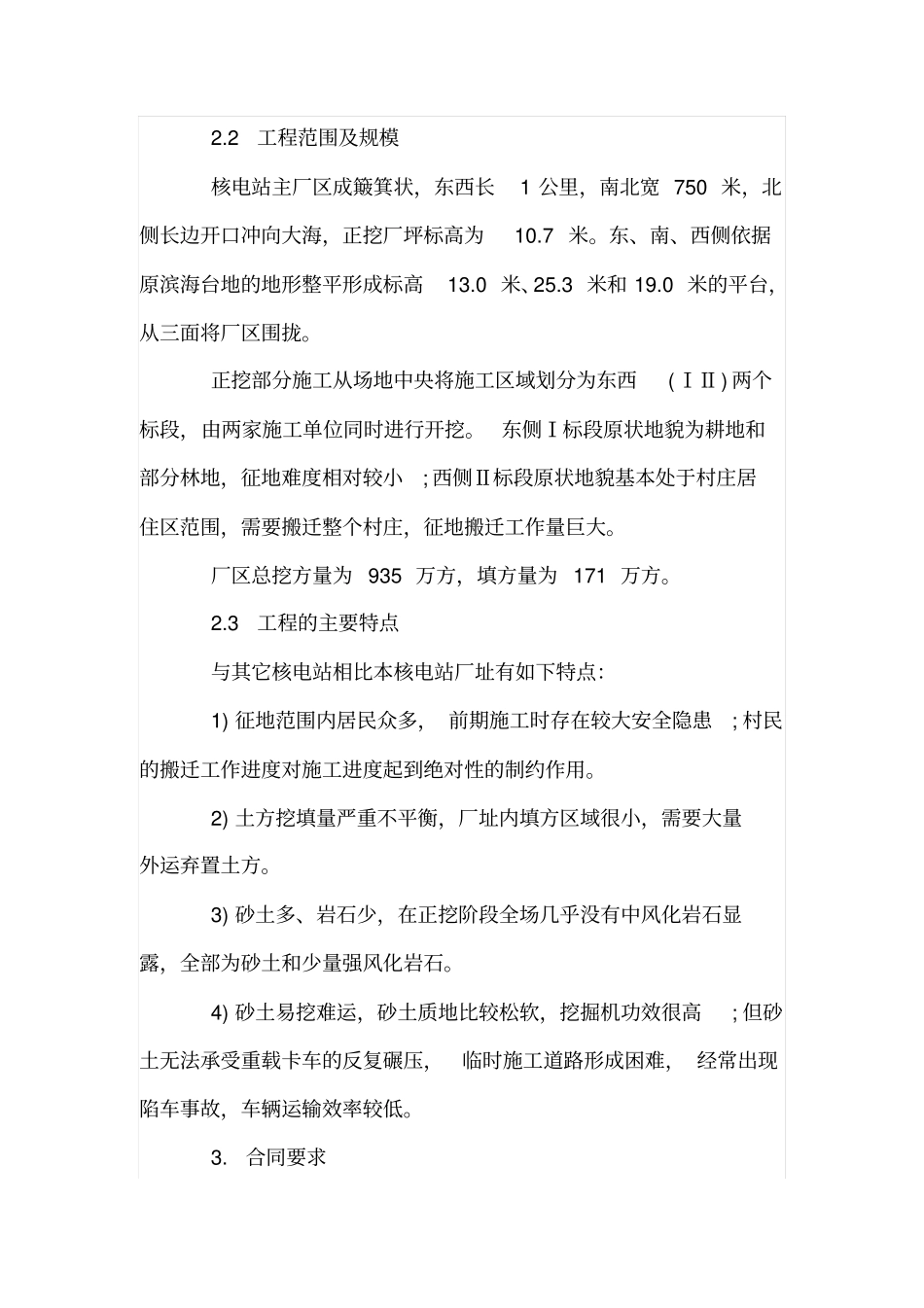

2 工程范围及规模核电站主厂区成簸箕状,东西长1 公里,南北宽 750 米,北侧长边开口冲向大海,正挖厂坪标高为10
东、南、西侧依据原滨海台地的地形整平形成标高13
0 米、25
3 米和 19
0 米的平台,从三面将厂区围拢
正挖部分施工从场地中央将施工区域划分为东西(ⅠⅡ) 两个标段,由两家施工单位同时进行开挖
东侧Ⅰ标段原状地貌为耕地和部分林地,征地难度相对较小; 西侧Ⅱ标段原状地貌基本处于村庄居住区范围,需要搬迁整个村庄,征地搬迁工作量巨大
厂区总挖方量为 935 万方,填方量为 171 万方

3 工程的主要特点与其它核电站相比本核电站厂址有如下特点:1) 征地范围内居
