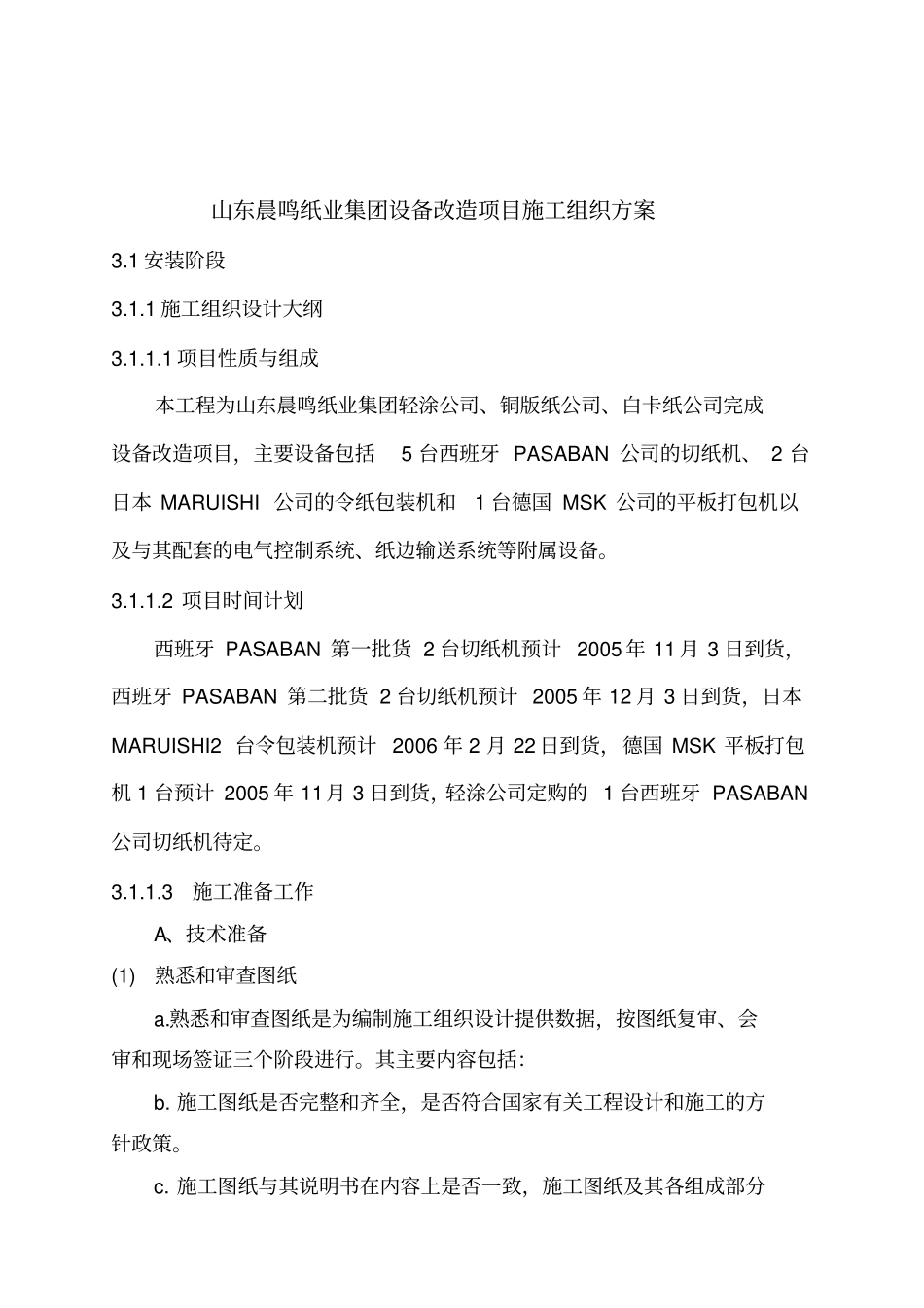

山东晨鸣纸业集团设备改造项目施工组织方案3
1 安装阶段3

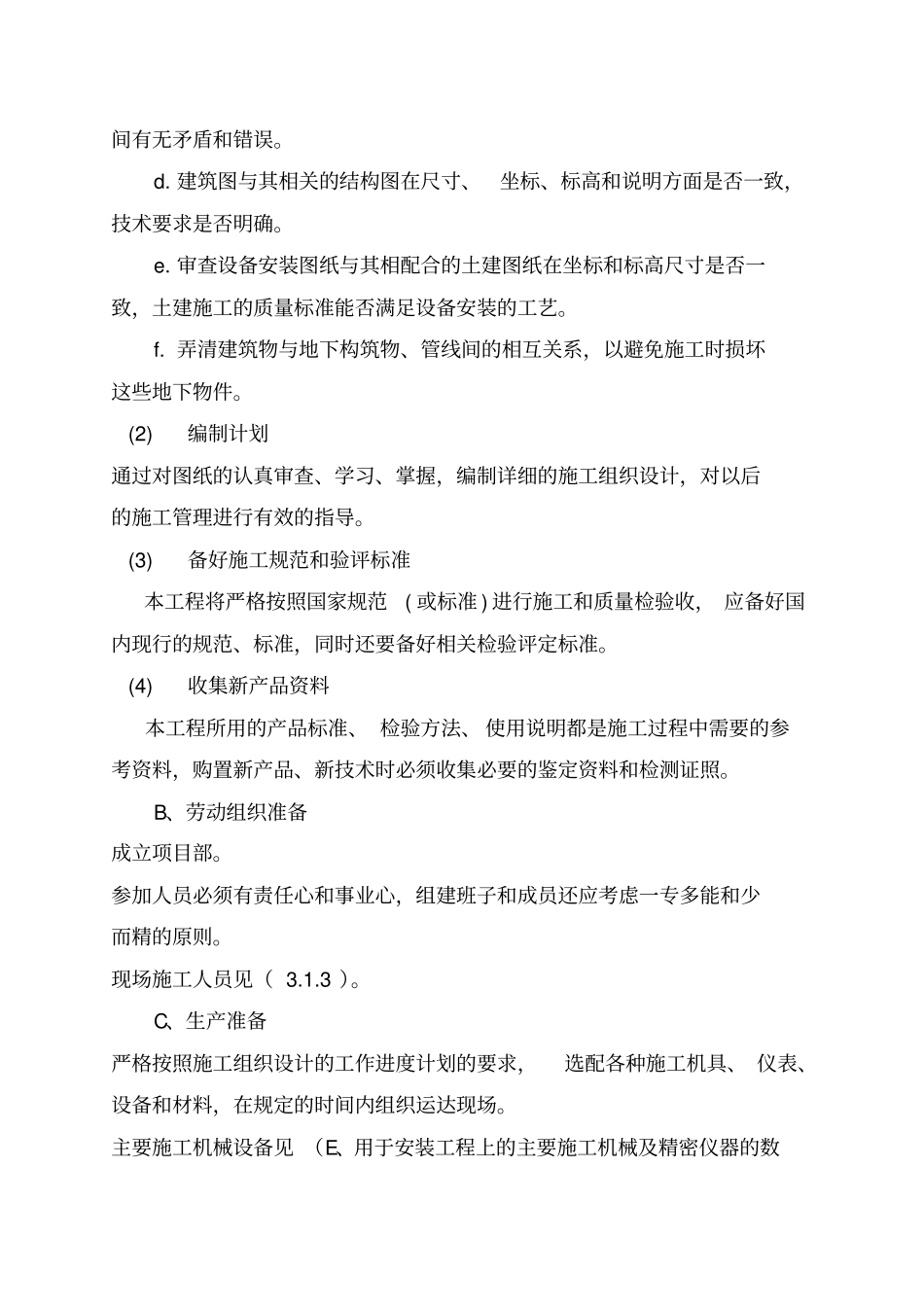

1 施工组织设计大纲3
1 项目性质与组成本工程为山东晨鸣纸业集团轻涂公司、铜版纸公司、白卡纸公司完成设备改造项目,主要设备包括5 台西班牙 PASABAN 公司的切纸机、 2 台日本 MARUISHI 公司的令纸包装机和1 台德国 MSK 公司的平板打包机以及与其配套的电气控制系统、纸边输送系统等附属设备
2 项目时间计划西班牙 PASABAN 第一批货 2 台切纸机预计 2005 年 11 月 3 日到货,西班牙 PASABAN 第二批货 2 台切纸机预计 2005 年 12 月 3 日到货,日本MARUISHI2 台令包装机预计 2006 年 2 月 22 日到货,德国 MSK 平板打包机 1 台预计 2005 年 11月 3 日到货,轻涂公司定购的 1 台西班牙 PASABAN公司切纸机待定

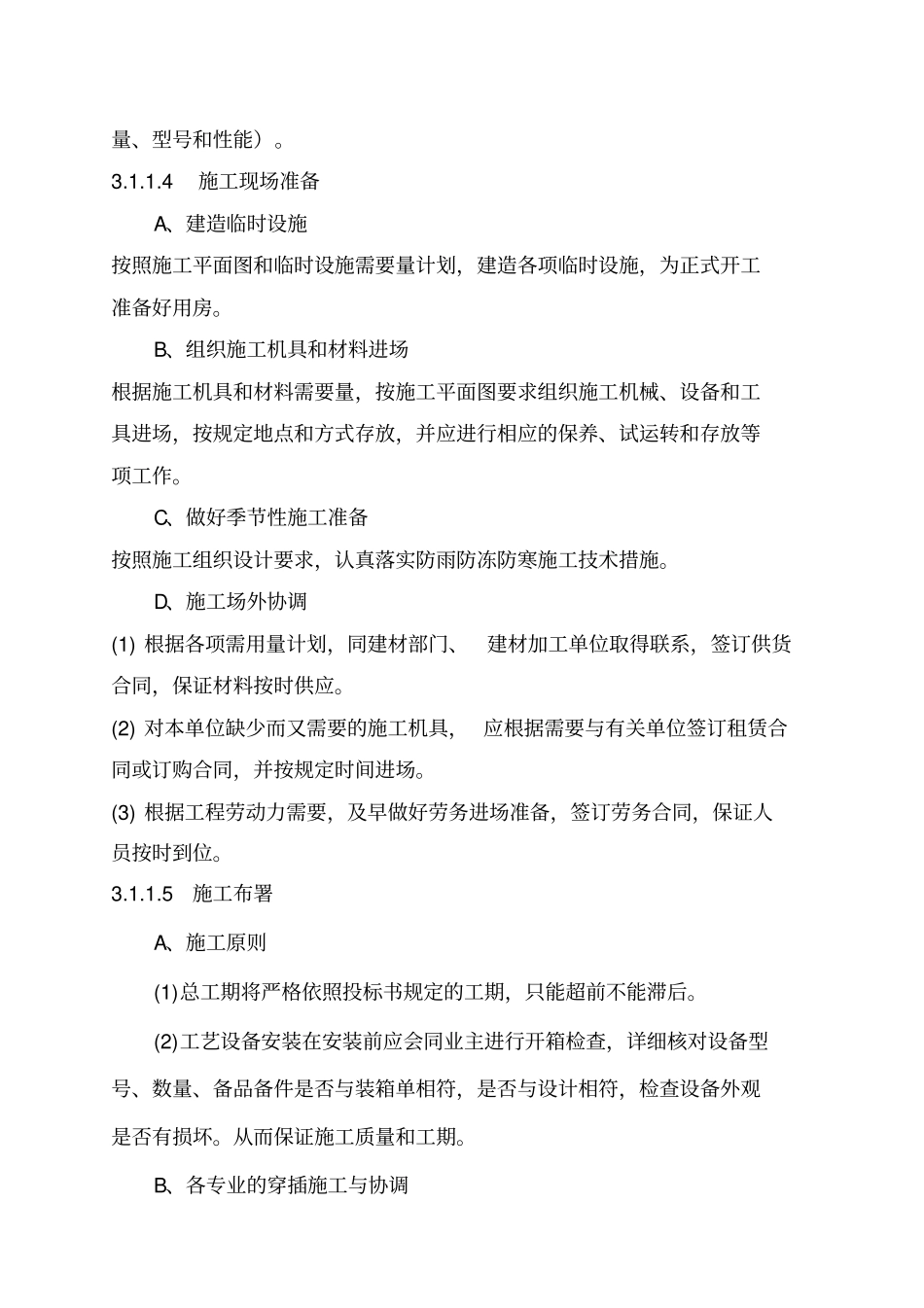

3施工准备工作A、技术准备(1) 熟悉和审查图纸a
熟悉和审查图纸是为编制施工组织设计提供数据,按图纸复审、会审和现场签证三个阶段进行
其主要内容包括:b
施工图纸是否完整和齐全,是否符合国家有关工程设计和施工的方针政策
施工图纸与其说明书在内容上是否一致,施工图纸及其各组成部分间有无矛盾和错误
建筑图与其相关的结构图在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确
审查设备安装图纸与其相配合的土建图纸在坐标和标高尺寸是否一致,土建施工的质量标准能否满足设备安装的工艺
弄清建筑物与地下构筑物、管线间的相互关系,以避免施工时损坏这些地下物件
(2) 编制计划通过对图纸的认真审查、学习、掌握,编制详细的施工组织设计,对以后的施工管理进行有效的指导
(3) 备好施工规范和验评标准本工程将严格按照国家规范( 或标准 ) 进行施工和质量检验收, 应备好国内现
