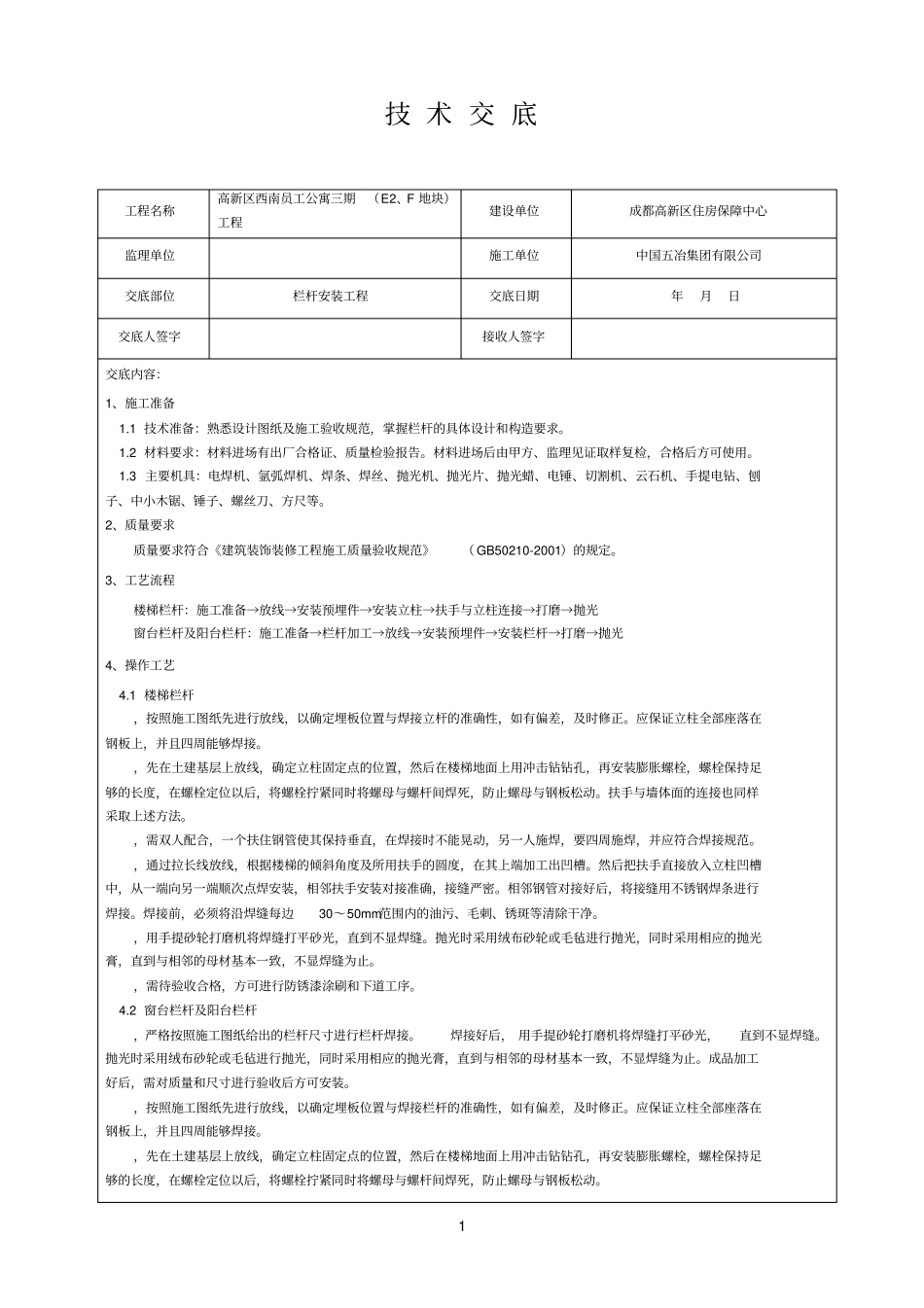

1 技 术 交 底工程名称高新区西南员工公寓三期(E2、F 地块)工程建设单位成都高新区住房保障中心监理单位施工单位中国五冶集团有限公司交底部位栏杆安装工程交底日期年月日交底人签字接收人签字交底内容:1、施工准备1
1 技术准备:熟悉设计图纸及施工验收规范,掌握栏杆的具体设计和构造要求
2 材料要求:材料进场有出厂合格证、质量检验报告
材料进场后由甲方、监理见证取样复检,合格后方可使用
3 主要机具:电焊机、氩弧焊机、焊条、焊丝、抛光机、抛光片、抛光蜡、电锤、切割机、云石机、手提电钻、刨子、中小木锯、锤子、螺丝刀、方尺等
2、质量要求质量要求符合《建筑装饰装修工程施工质量验收规范》( GB50210-2001)的规定
3、工艺流程楼梯栏杆:施工准备→放线→安装预埋件→安装立柱→扶手与立柱连接→打磨→抛光窗台栏杆及阳台栏杆:施工准备→栏杆加工→放线→安装预埋件→安装栏杆→打磨→抛光4、操作工艺4
1 楼梯栏杆,按照施工图纸先进行放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正
应保证立柱全部座落在钢板上,并且四周能够焊接
,先在土建基层上放线,确定立柱固定点的位置,然后在楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动
扶手与墙体面的连接也同样采取上述方法
,需双人配合,一个扶住钢管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接规范
,通过拉长线放线,根据楼梯的倾斜角度及所用扶手的圆度,在其上端加工出凹槽
然后把扶手直接放入立柱凹槽中,从一端向另一端顺次点焊安装,相邻扶手安装对接准确,接缝严密
相邻钢管对接好后,将接缝用不锈钢焊条进行焊接
焊接前,必须将沿焊缝每边30~50mm范围内的油污、毛刺、锈斑等清除干净

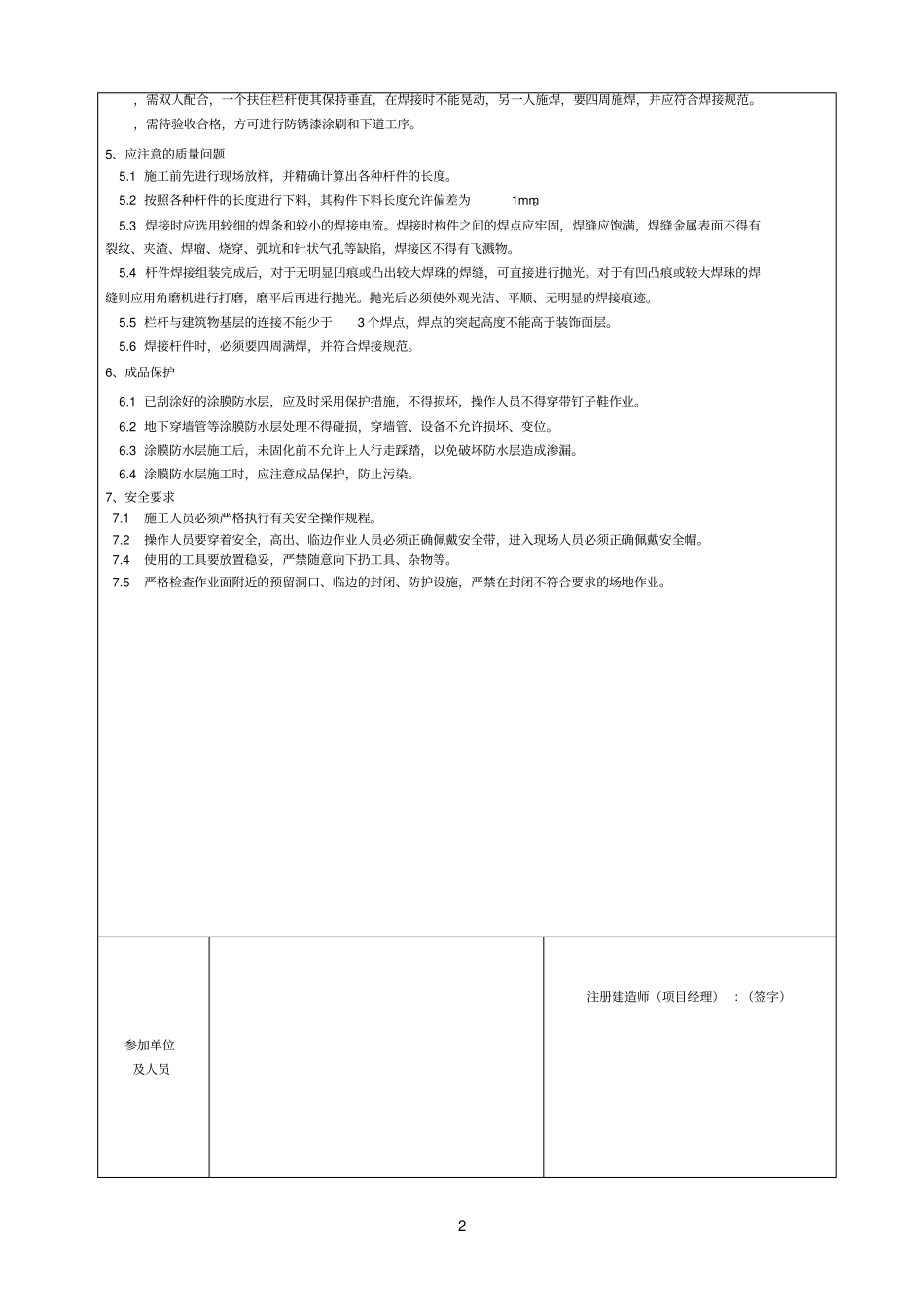

,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝
