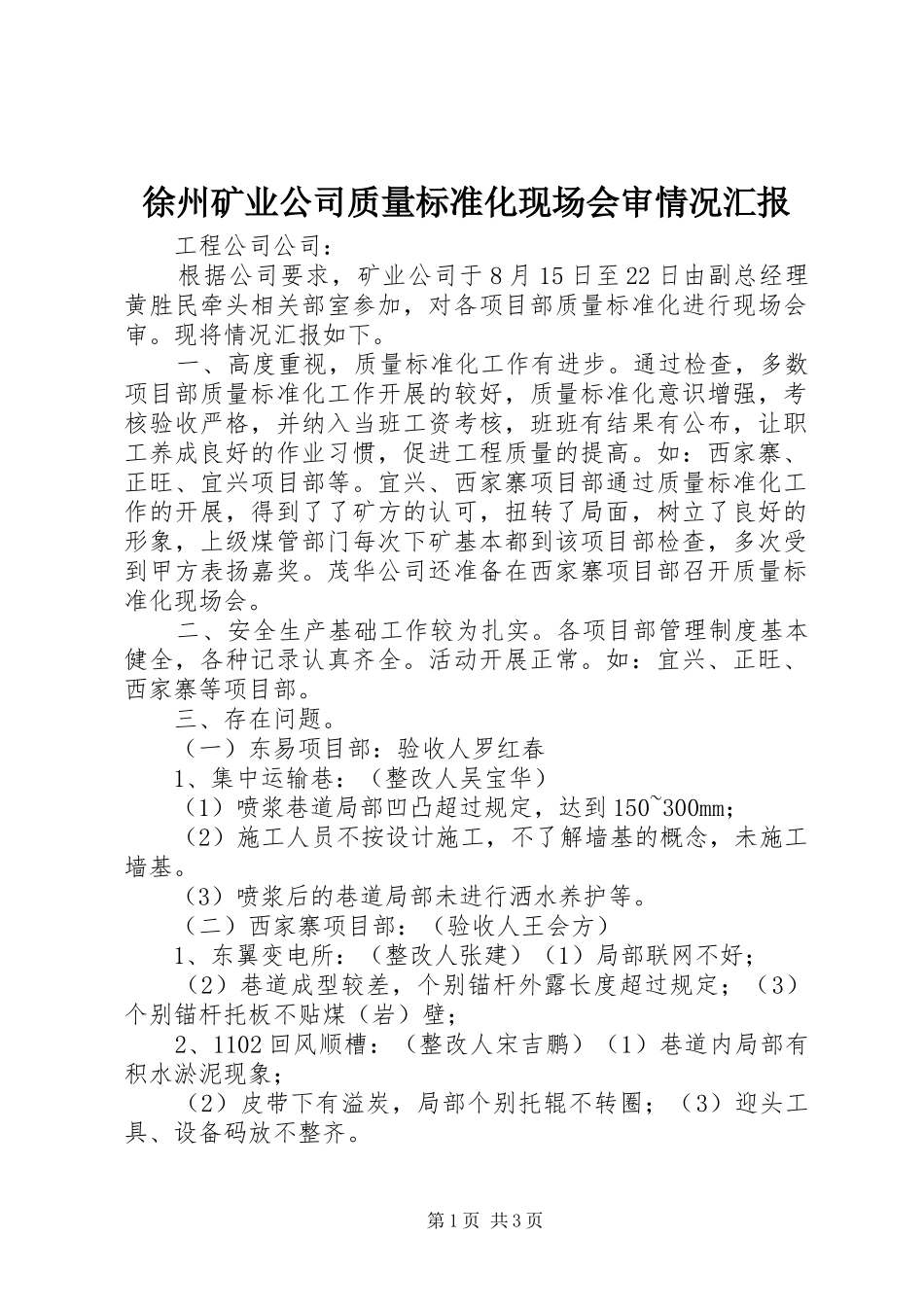

徐州矿业公司质量标准化现场会审情况汇报工程公司公司:根据公司要求,矿业公司于8月15日至22日由副总经理黄胜民牵头相关部室参加,对各项目部质量标准化进行现场会审。现将情况汇报如下。一、高度重视,质量标准化工作有进步。通过检查,多数项目部质量标准化工作开展的较好,质量标准化意识增强,考核验收严格,并纳入当班工资考核,班班有结果有公布,让职工养成良好的作业习惯,促进工程质量的提高。如:西家寨、正旺、宜兴项目部等。宜兴、西家寨项目部通过质量标准化工作的开展,得到了了矿方的认可,扭转了局面,树立了良好的形象,上级煤管部门每次下矿基本都到该项目部检查,多次受到甲方表扬嘉奖。茂华公司还准备在西家寨项目部召开质量标准化现场会。二、安全生产基础工作较为扎实。各项目部管理制度基本健全,各种记录认真齐全。活动开展正常。如:宜兴、正旺、西家寨等项目部。三、存在问题。(一)东易项目部:验收人罗红春1、集中运输巷:(整改人吴宝华)(1)喷浆巷道局部凹凸超过规定,达到150~300mm;(2)施工人员不按设计施工,不了解墙基的概念,未施工墙基。(3)喷浆后的巷道局部未进行洒水养护等。(二)西家寨项目部:(验收人王会方)1、东翼变电所:(整改人张建)(1)局部联网不好;(2)巷道成型较差,个别锚杆外露长度超过规定;(3)个别锚杆托板不贴煤(岩)壁;2、1102回风顺槽:(整改人宋吉鹏)(1)巷道内局部有积水淤泥现象;(2)皮带下有溢炭,局部个别托辊不转圈;(3)迎头工具、设备码放不整齐。第1页共3页3、集中运输巷:(整改人赵虎)(1)喷浆巷道局部凹凸超过规定,达到100~150mm;(2)巷道内没有洒水养护;(3)注浆人员对技术要求掌握不够好,没按操作规程操作。(三)正旺项目部:验收人安武岭1、总回风巷:整改人温纪芳(1)巷道成型不够好,光爆效果差;(2)溜子缺7挡煤板;溢炭多;(3)第一部溜子缺刮板1块、第二部溜子缺刮板3块;2、轨道大巷:整改人温纪芳(1)初喷未及时跟到迎头(甲方材料供应不及时造成);(2)放炮后崩坏的顶网未及时修复;(3)个别锚杆不贴岩面失效、未紧固;(4)喷浆后的巷道没有洒水养护。(四)宜兴项目部:验收人郭景银1、人行联巷:整改人夏华勤(1)贯通处有失效锚杆两个,需补打锚杆;(2)管线较乱;(3)巷道内有溢炭、积水,文明生产较差。2、轨道辅助巷:整改人夏华勤(1)轨道质量较差,不平直,高低内错差都超过规定;(2)管线吊挂不整齐;(3)喷浆后巷道未打观察孔;(4)皮带下有溢炭;缺失上托辊2个、下托辊5个。(五)大饭铺项目部:验收人朱红春1、6煤胶带输送机大巷:整改人吴峰(1)个别锚杆不贴岩壁;(2)锚杆外露长度长短不一,超过规定;(3)皮带底托辊13个不转,溢炭较多;(4)多处淤泥积水;(5)料场乱,未挂牌上架。2、机头硐室扩刷:整改人卓仲厚(1)积矸较多;(2)耙矸机无护栏、无照明等。(3)溜子无挡板溢矸较多;3、6煤北翼辅助运输大巷。整改人黄金峰(1)个别锚杆第2页共3页不贴岩壁,巷道成形差;(2)溜子无挡板,两帮溢矸多;(3)皮带底托辊13个不转,溢炭较多;(4)多处淤泥积水;(5)料场乱,未挂牌上架。对上述存在问题,检查人员均下达了整改书,并要求立即整改。现已整改完毕。二0一一年八月二十六日第3页共3页
