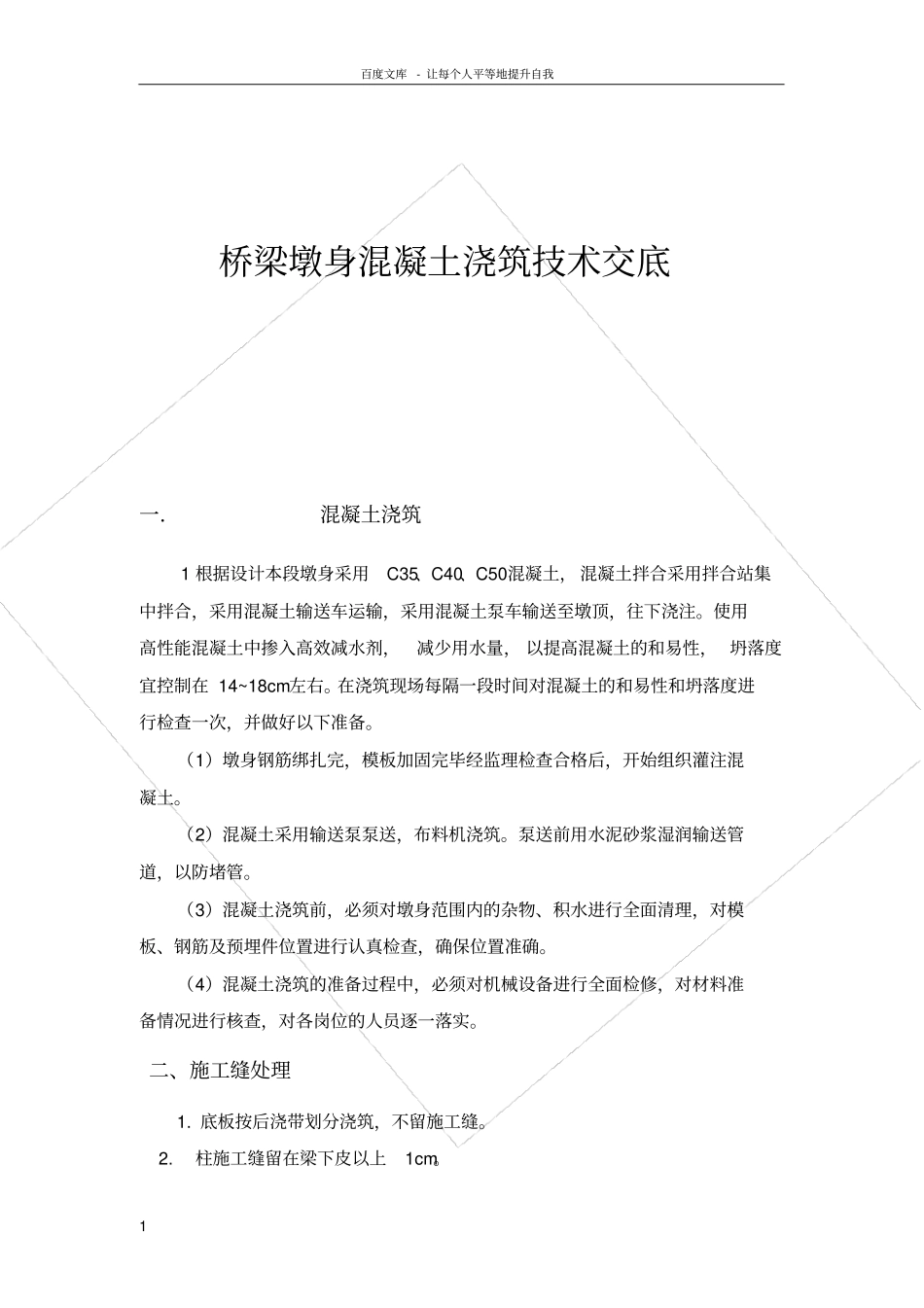

百度文库- 让每个人平等地提升自我1 桥梁墩身混凝土浇筑技术交底一.混凝土浇筑1 根据设计本段墩身采用C35、C40、C50混凝土, 混凝土拌合采用拌合站集中拌合,采用混凝土输送车运输,采用混凝土泵车输送至墩顶,往下浇注
使用高性能混凝土中掺入高效减水剂,减少用水量, 以提高混凝土的和易性, 坍落度宜控制在 14~18cm左右
在浇筑现场每隔一段时间对混凝土的和易性和坍落度进行检查一次,并做好以下准备
(1)墩身钢筋绑扎完,模板加固完毕经监理检查合格后,开始组织灌注混凝土
(2)混凝土采用输送泵泵送,布料机浇筑
泵送前用水泥砂浆湿润输送管道,以防堵管
(3)混凝土浇筑前,必须对墩身范围内的杂物、积水进行全面清理,对模板、钢筋及预埋件位置进行认真检查,确保位置准确
(4)混凝土浇筑的准备过程中,必须对机械设备进行全面检修,对材料准备情况进行核查,对各岗位的人员逐一落实
二、施工缝处理 1
底板按后浇带划分浇筑,不留施工缝
柱施工缝留在梁下皮以上1cm

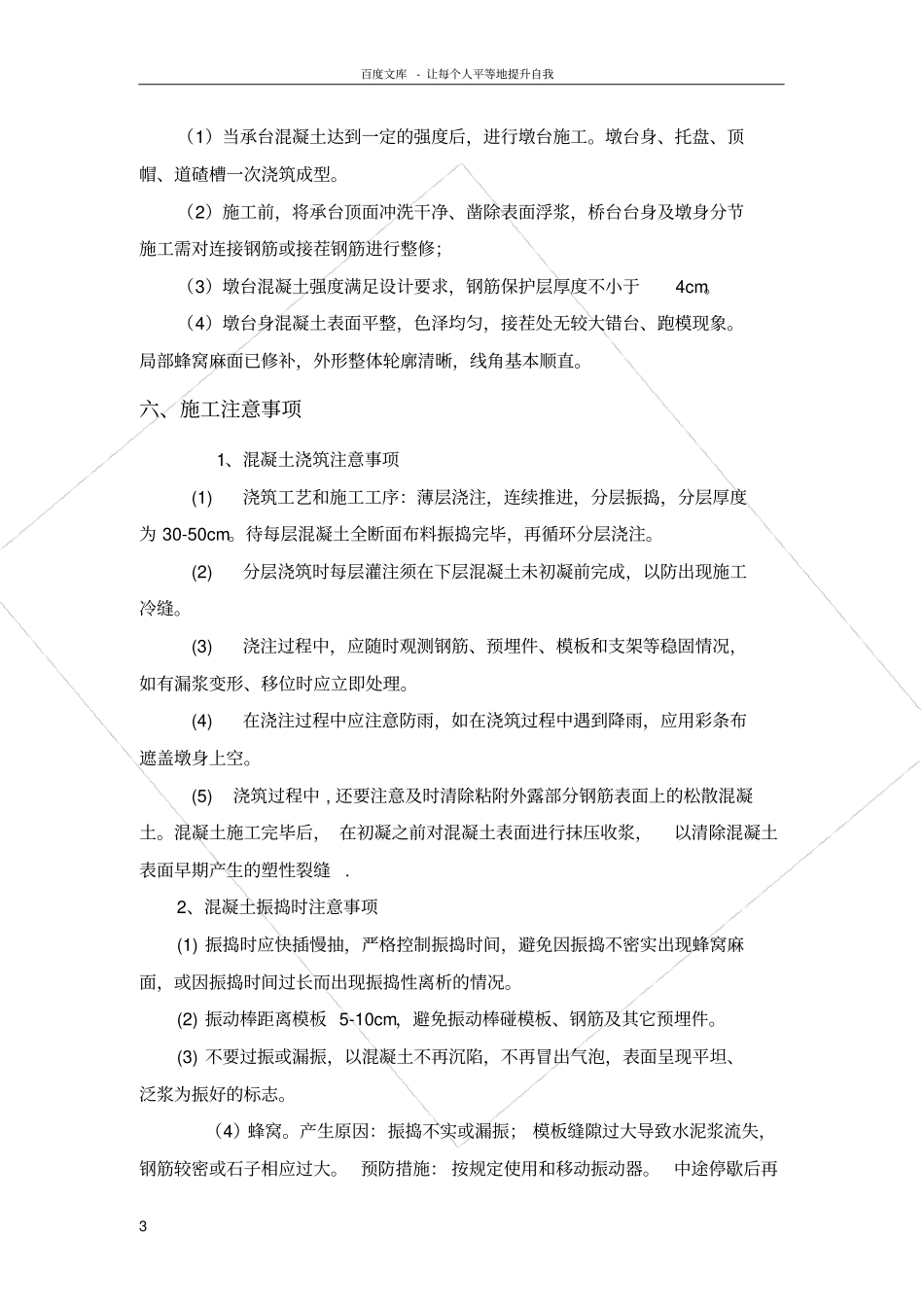

百度文库- 让每个人平等地提升自我2 3

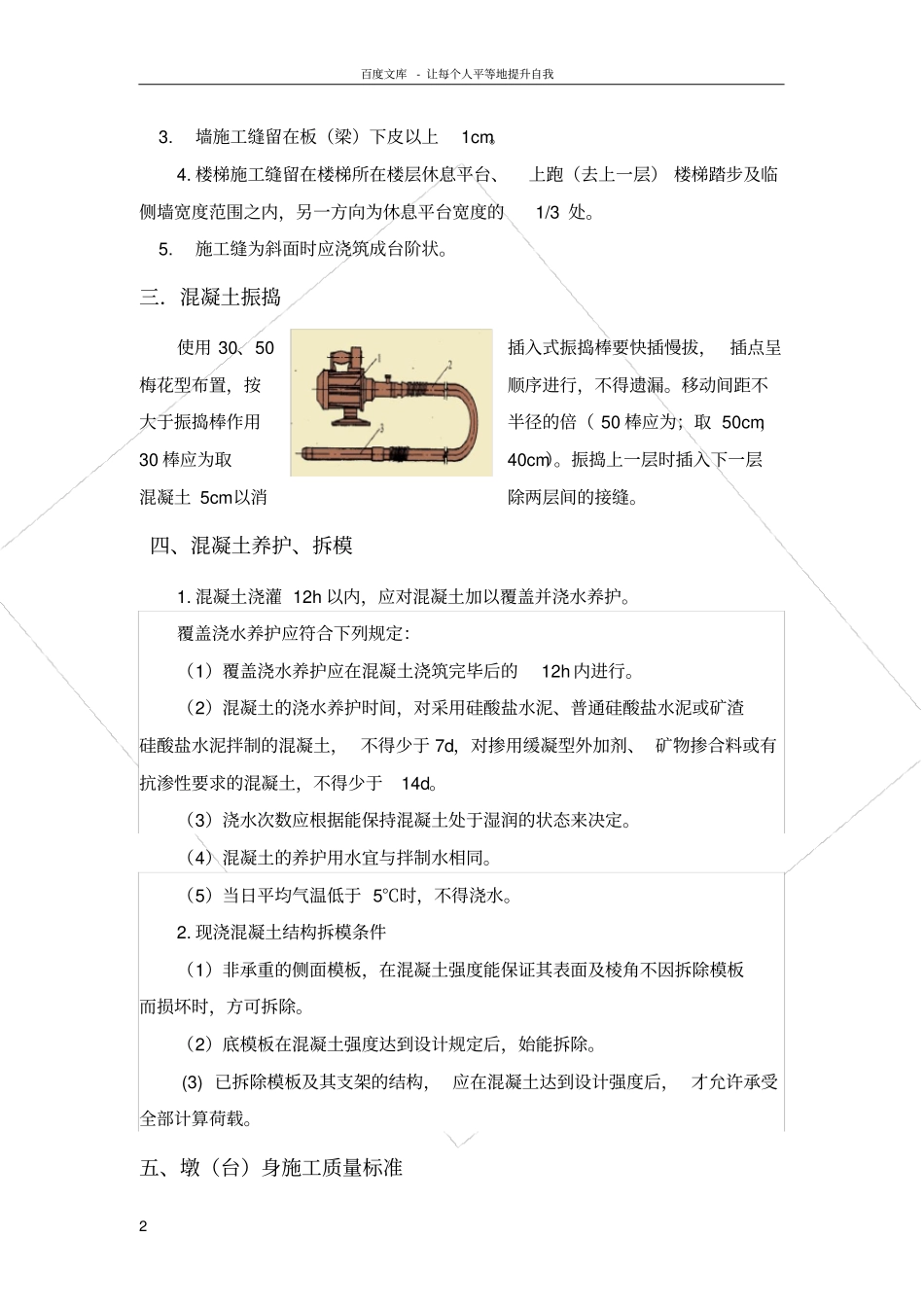

墙施工缝留在板(梁)下皮以上1cm
楼梯施工缝留在楼梯所在楼层休息平台、上跑(去上一层) 楼梯踏步及临侧墙宽度范围之内,另一方向为休息平台宽度的1/3 处
施工缝为斜面时应浇筑成台阶状
三.混凝土振捣使用 30、50插入式振捣棒要快插慢拔, 插点呈梅花型布置,按顺序进行,不得遗漏
移动间距不大于振捣棒作用半径的倍( 50 棒应为;取 50cm,30 棒应为取40cm)
振捣上一层时插入下一层混凝土 5cm以消除两层间的接缝
四、混凝土养护、拆模1
混凝土浇灌 12h 以内,应对混凝土加以覆盖并浇水养护
覆盖浇水养护应符合下列规定:(1)覆盖浇水养护应在混凝土浇筑完毕后的12h 内进行
(2)混凝土的浇水养护时间,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的
