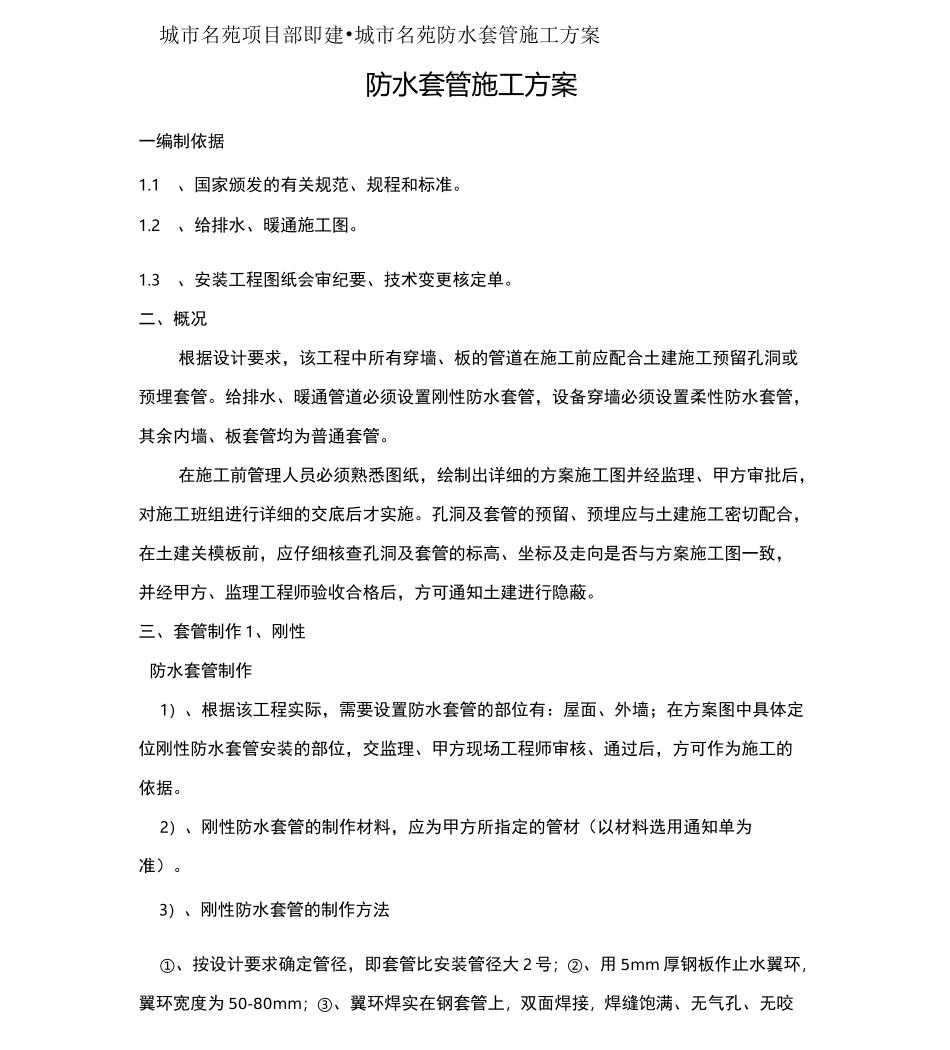

城市名苑项目部即建•城市名苑防水套管施工方案防水套管施工方案一编制依据1
1、国家颁发的有关规范、规程和标准
2、给排水、暖通施工图
3、安装工程图纸会审纪要、技术变更核定单
二、概况根据设计要求,该工程中所有穿墙、板的管道在施工前应配合土建施工预留孔洞或预埋套管
给排水、暖通管道必须设置刚性防水套管,设备穿墙必须设置柔性防水套管,其余内墙、板套管均为普通套管
在施工前管理人员必须熟悉图纸,绘制出详细的方案施工图并经监理、甲方审批后,对施工班组进行详细的交底后才实施
孔洞及套管的预留、预埋应与土建施工密切配合,在土建关模板前,应仔细核查孔洞及套管的标高、坐标及走向是否与方案施工图一致,并经甲方、监理工程师验收合格后,方可通知土建进行隐蔽
三、套管制作 1、刚性防水套管制作1)、根据该工程实际,需要设置防水套管的部位有:屋面、外墙;在方案图中具体定位刚性防水套管安装的部位,交监理、甲方现场工程师审核、通过后,方可作为施工的依据
2)、刚性防水套管的制作材料,应为甲方所指定的管材(以材料选用通知单为准)
3)、刚性防水套管的制作方法①、按设计要求确定管径,即套管比安装管径大 2 号;②、用 5mm 厚钢板作止水翼环,翼环宽度为 50-80mm;③、翼环焊实在钢套管上,双面焊接,焊缝饱满、无气孔、无咬边现象;④、对于屋面防水套管的翼环焊接位置应距套管底部 50-60m;⑤、穿墙设置时,套管长度应比墙厚略短 3〜5mm,翼环焊接在套管的中部;⑥、套管两端打磨光滑
2、柔性防水套管制作1)、根据该工程实际,需要设置防水套管的部位有:水泵房、换热站外墙;在方案图中具体定位柔性防水套管安装的部位,交监理、甲方现场工程师审核、通过后,方可作为施工的依据
2)、柔性防水套管,应为甲方所指定的厂家生产的国标产品(以材料选用通知单为准)

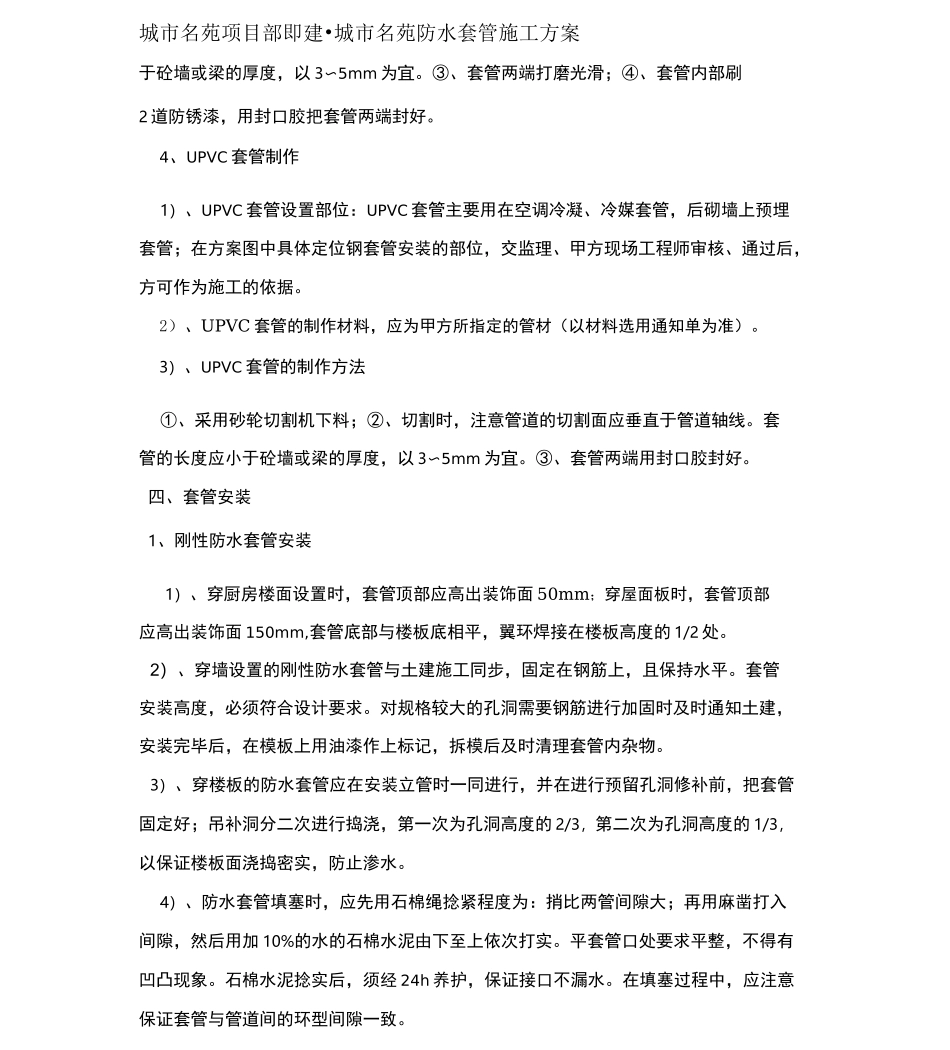

3、普通刚套管制作1)、钢套管设置部位:消防管道的
