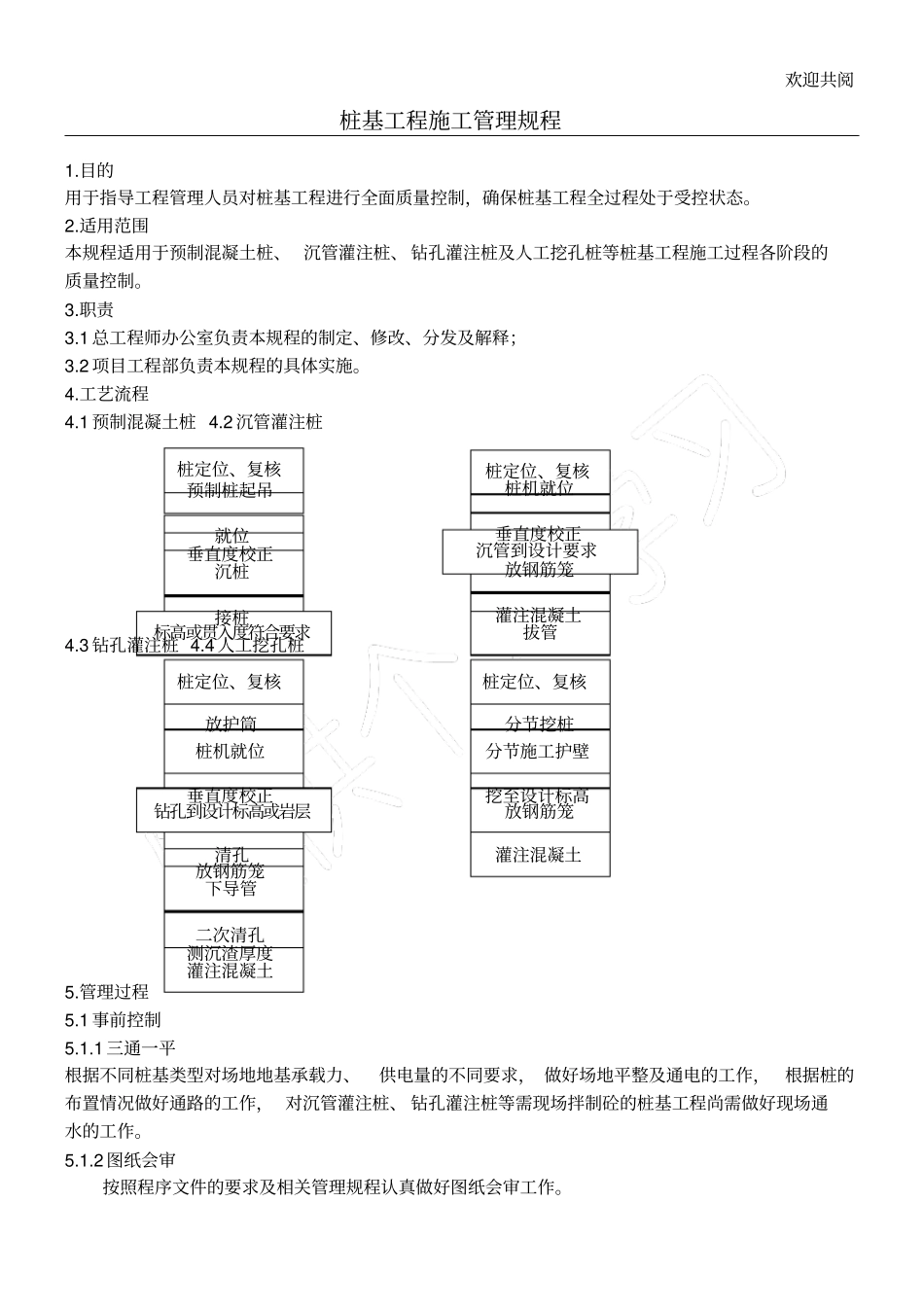

欢迎共阅桩基工程施工管理规程1
目的用于指导工程管理人员对桩基工程进行全面质量控制,确保桩基工程全过程处于受控状态
适用范围本规程适用于预制混凝土桩、 沉管灌注桩、 钻孔灌注桩及人工挖孔桩等桩基工程施工过程各阶段的质量控制
1 总工程师办公室负责本规程的制定、修改、分发及解释;3
2 项目工程部负责本规程的具体实施
1 预制混凝土桩 4
2 沉管灌注桩4
3 钻孔灌注桩 4
4 人工挖孔桩5
1 事前控制5
1 三通一平根据不同桩基类型对场地地基承载力、供电量的不同要求, 做好场地平整及通电的工作,根据桩的布置情况做好通路的工作, 对沉管灌注桩、 钻孔灌注桩等需现场拌制砼的桩基工程尚需做好现场通水的工作
2 图纸会审按照程序文件的要求及相关管理规程认真做好图纸会审工作
预制桩起吊就位垂直度校正沉桩接桩桩机就位垂直度校正放钢筋笼灌注混凝土拔管放护筒桩机就位垂直度校正钻孔到设计标高或岩层清孔测沉渣厚度放钢筋笼分节挖桩挖至设计标高放钢筋笼灌注混凝土桩定位、复核桩定位、复核桩定位、复核桩定位、复核标高或贯入度符合要求沉管到设计要求分节施工护壁下导管二次清孔灌注混凝土欢迎共阅5

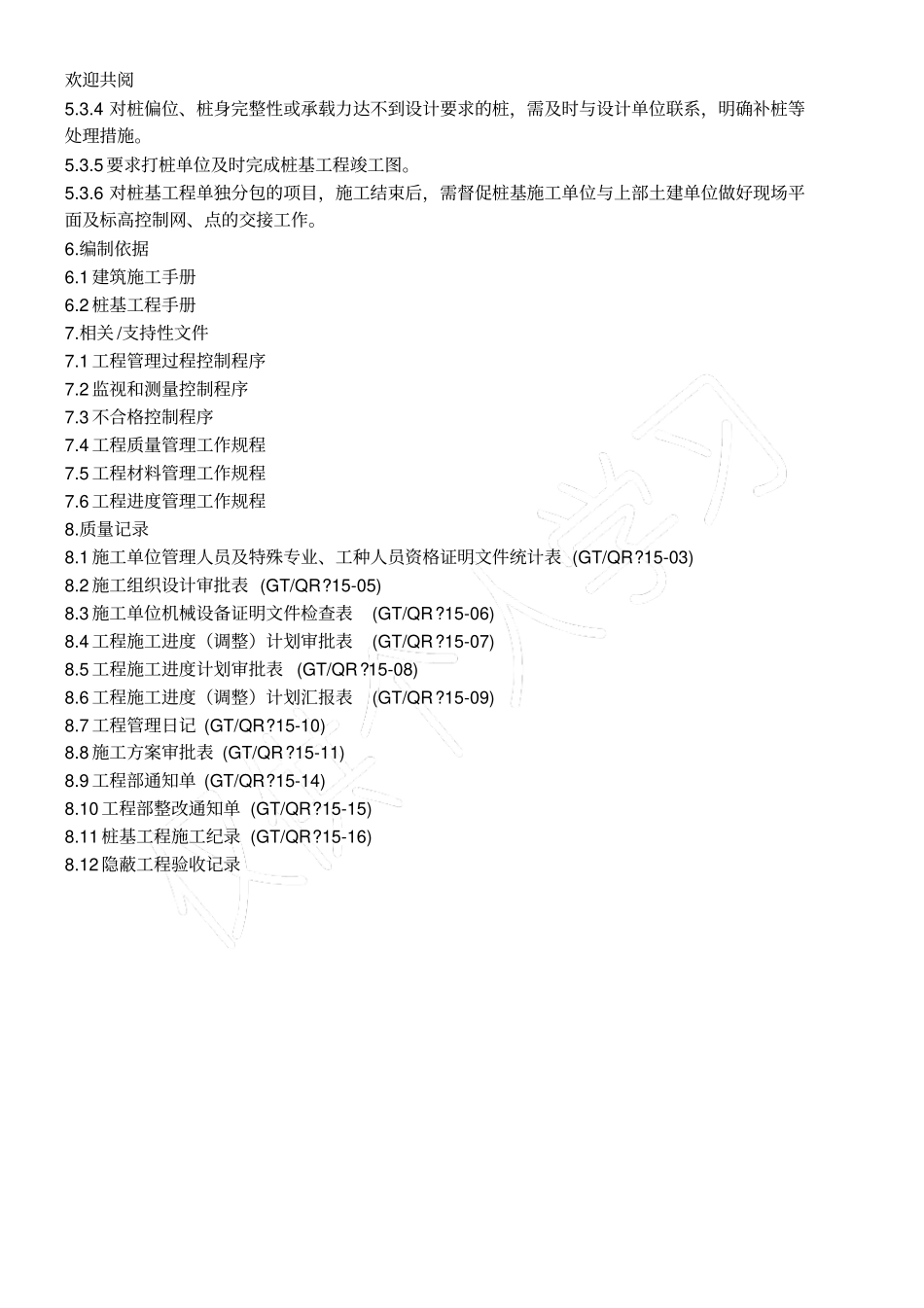

3 试沉(打)桩组织设计、勘察单位到现场,进行试沉(打)桩工作,以确定各种施工参数,如贯入度、持力层岩样等
4 审批施工方案结合地质勘察报告、 周边环境情况、 图纸及图纸会审纪要, 审核施工单位的施工方案是否合理、科学,并填写《施工方案审批表》
对施工单位的方案重点审查以下几点内容:a
施工机械的选用是否符合要求b
施工人员的配备是否到位c
施工路线的安排是否合理d
相关技术措施是否合理、可行5
4 检查施工人员的上岗证、资质证明及施工机械的检定证书,并根据程序文件的要求填写相关纪录

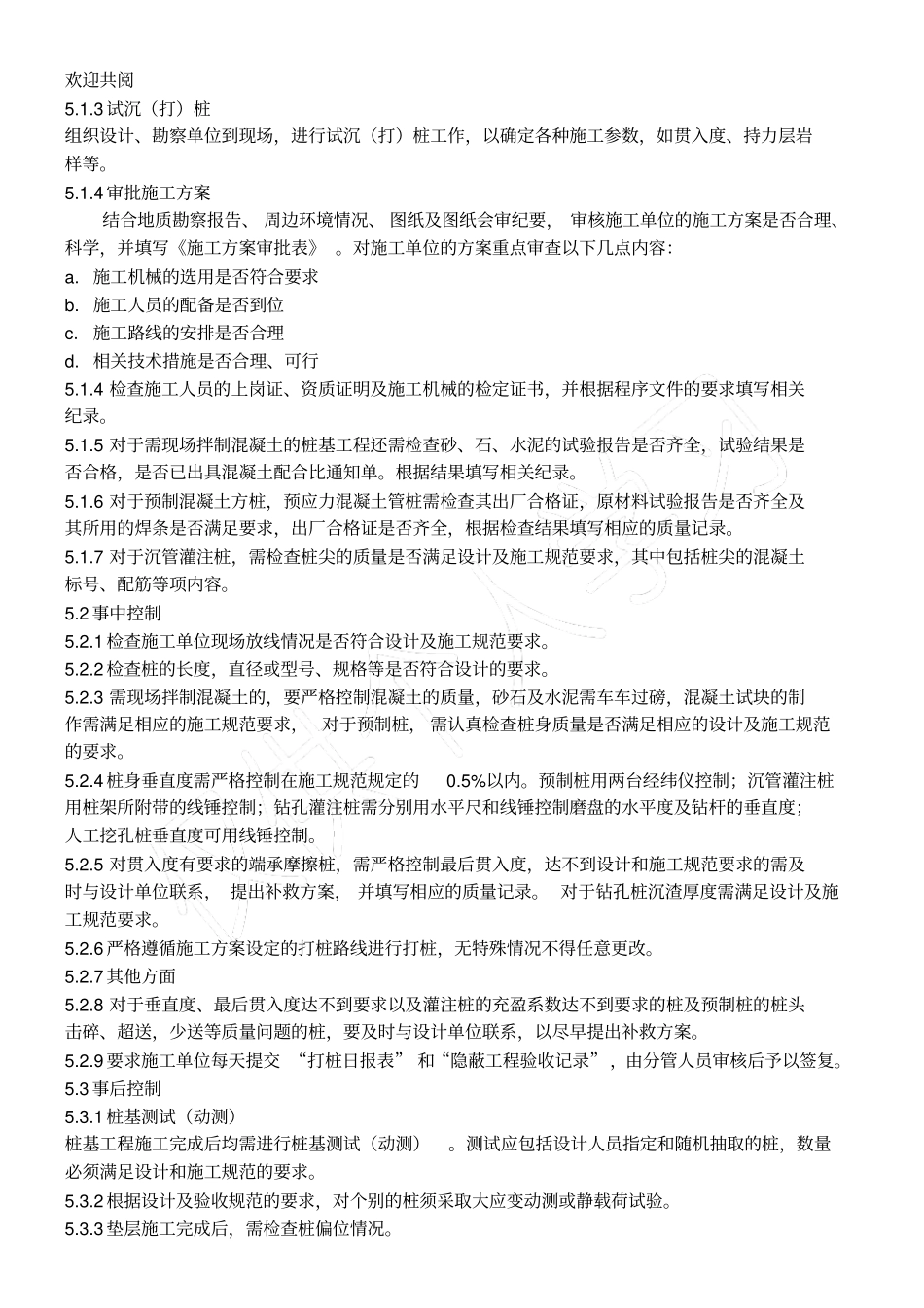

5 对于需现场拌制混凝土的桩基工程还需
