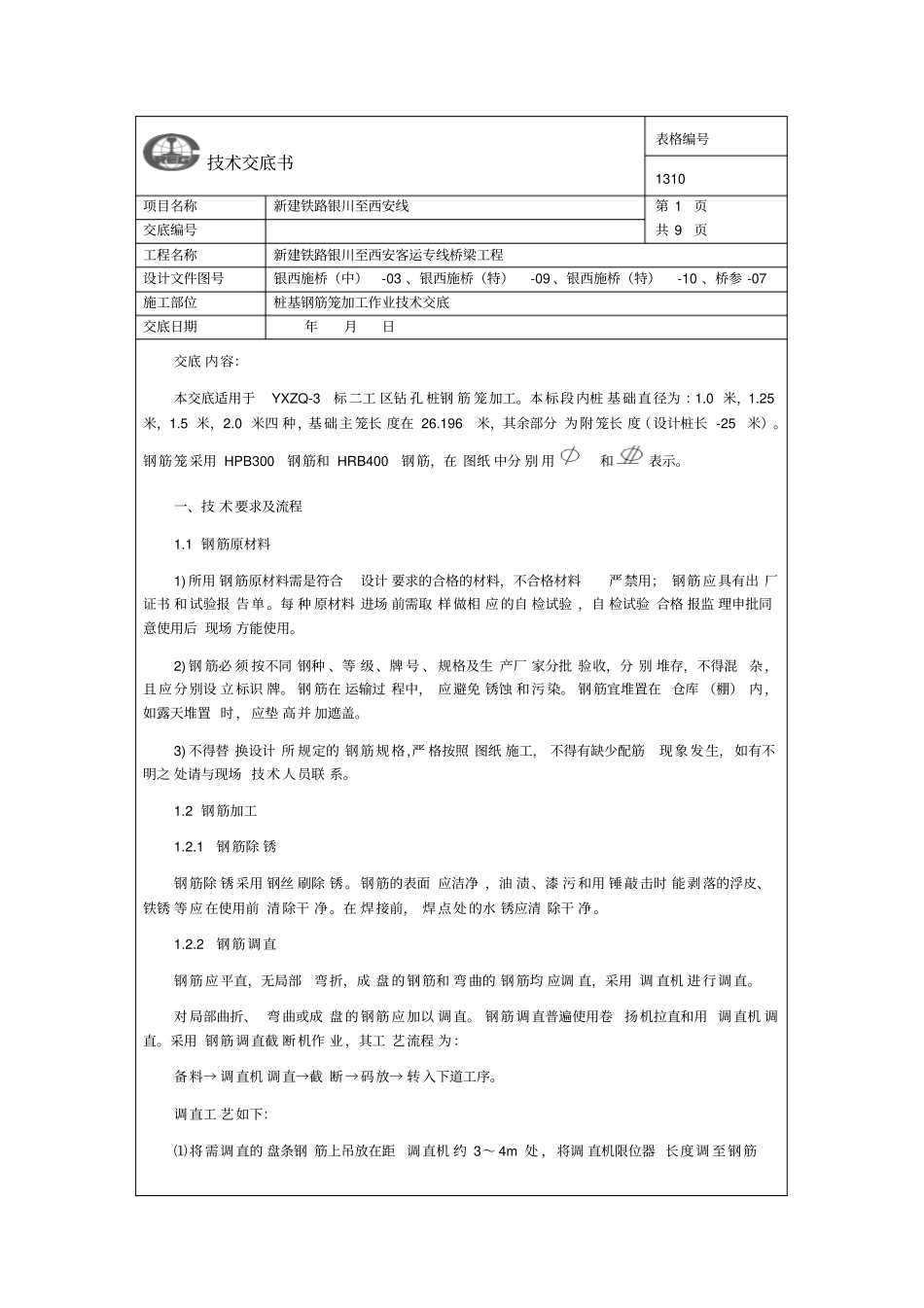

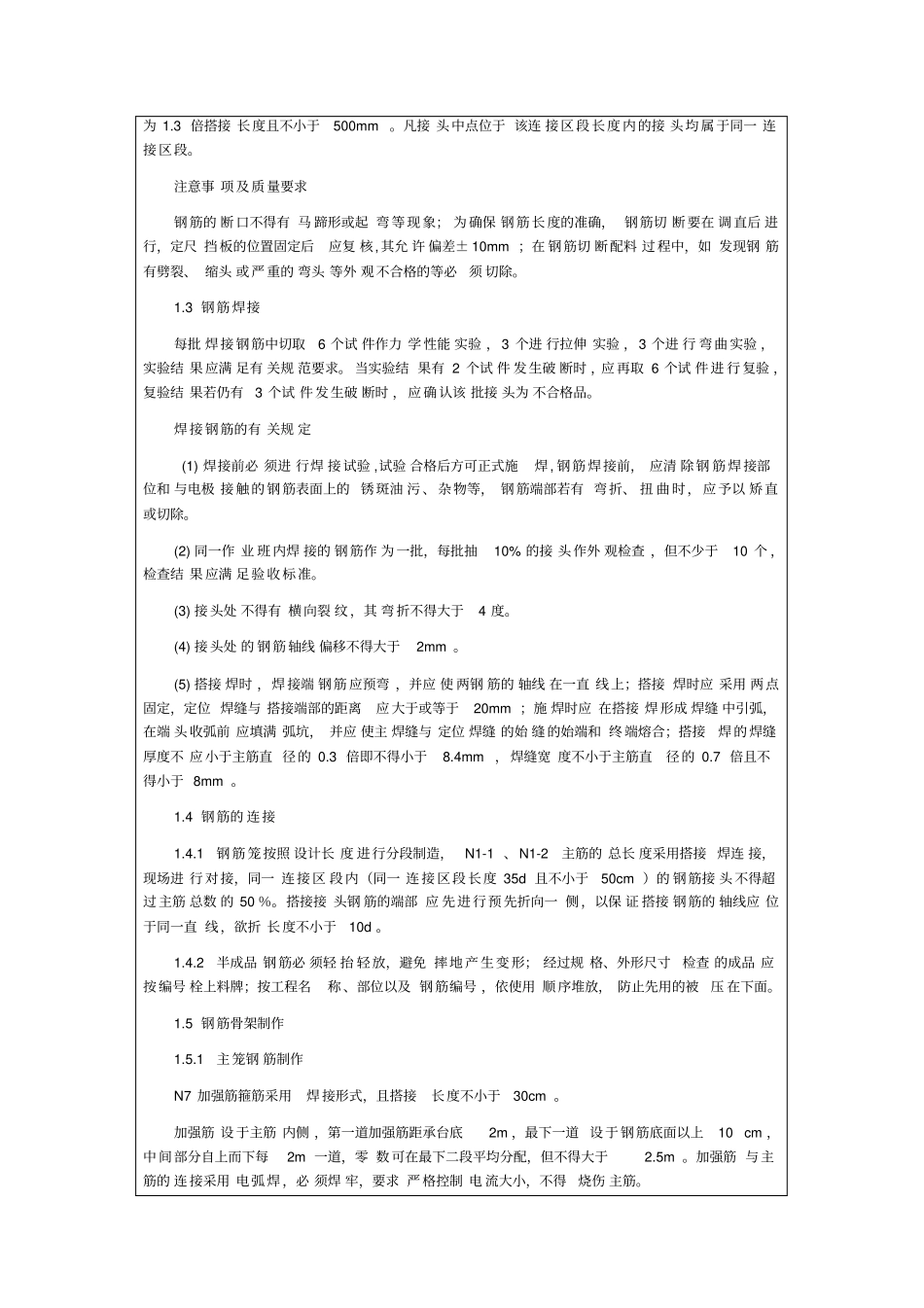

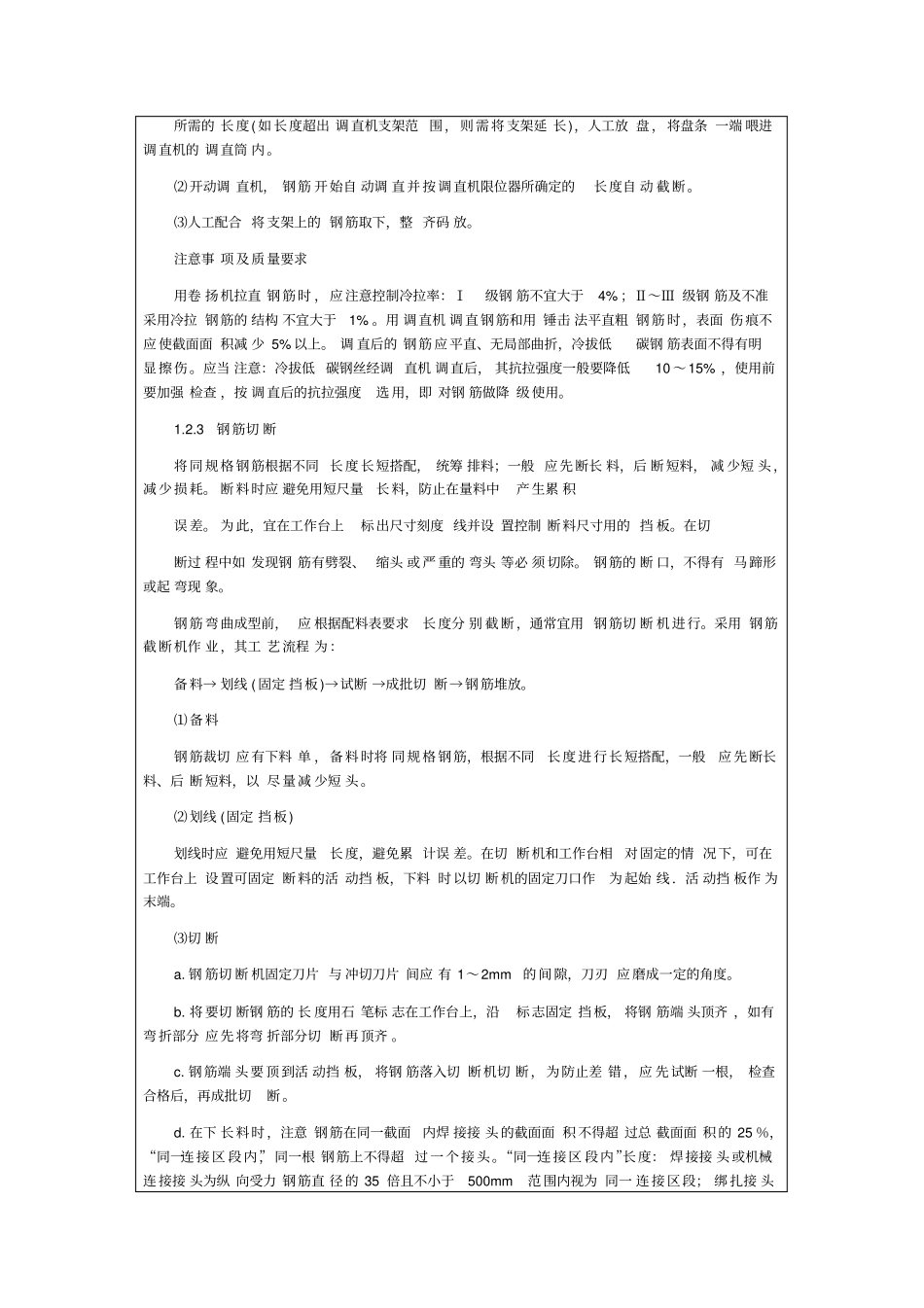

技术交底书表格编号1310 项目名称新建铁路银川至西安线第 1 页共 9 页交底编号工程名称新建铁路银川至西安客运专线桥梁工程设计文件图号银西施桥(中)-03 、银西施桥(特)-09 、银西施桥(特)-10 、桥参 -07 施工部位桩基钢筋笼加工作业技术交底交底日期年月日交底 内容:本交底适用于YXZQ-3标二工 区钻 孔 桩钢 筋 笼加工。本标段内桩 基础直径为 :1.0 米,1.25米,1.5 米,2.0 米四 种,基础主笼长 度在 26.196米,其余部分 为附笼长 度(设计桩长 -25米)。钢筋笼采用 HPB300钢筋和 HRB400钢筋,在 图纸 中分 别 用和表示。一、技 术要求及流程1.1 钢筋原材料1) 所用 钢筋原材料需是符合设计 要求的合格的材料,不合格材料严禁用; 钢筋应具有出 厂证书 和试验报 告单。每 种 原材料 进场 前需取 样做相 应的自 检试验 ,自 检试验 合格 报监 理申批同意使用后 现场 方能使用。2) 钢 筋必 须 按不同 钢种 、等 级、牌 号 、规格及生 产厂 家分批 验收,分 别 堆存,不得混杂,且应分别设 立标识 牌。 钢 筋在 运输过 程中, 应避免 锈蚀 和污染。 钢筋宜堆置在 仓库 (棚) 内,如露天堆置 时,应垫 高并 加遮盖。3) 不得替 换设计 所 规定的 钢筋规格,严 格按照 图纸 施工, 不得有缺少配筋现象发生,如有不明之 处请与现场 技术人员联 系。1.2 钢筋加工1.2.1钢筋除 锈钢筋除 锈采用 钢丝 刷除 锈。钢筋的表面 应洁净 ,油 渍、漆 污和用 锤敲击时 能剥落的浮皮、铁锈 等应在使用前 清除干 净。在 焊接前, 焊点处的水 锈应清 除干 净。1.2.2钢筋调直钢筋应平直,无局部弯折,成 盘的钢筋和 弯曲的 钢筋均 应调 直,采用 调 直机 进行调直。对局部曲折、 弯曲或成 盘的钢筋应加以 调直。 钢筋调直普遍使用卷扬机拉直和用 调直机 调直。采用 钢筋调直截 断机作 业,其工 艺流程 为:备料→ 调直机 调直→截 断→码放→ 转入下道工序。调直工 艺如下:⑴将需调直的 盘条钢 筋上吊放在距调直机 约 3~ 4m 处 ,将调 直机限位器 长度调 至钢筋所需的 长度( 如长度超出 调直机支架范 围,则需将支架延 长),人工放 盘,将盘条 一端 喂进调直机的 调直筒 内。⑵开动调 直机, 钢筋 开始自 动调 直并按调直机限位器所确定的长度自 动 截断。⑶人工配合 将支架上的...
