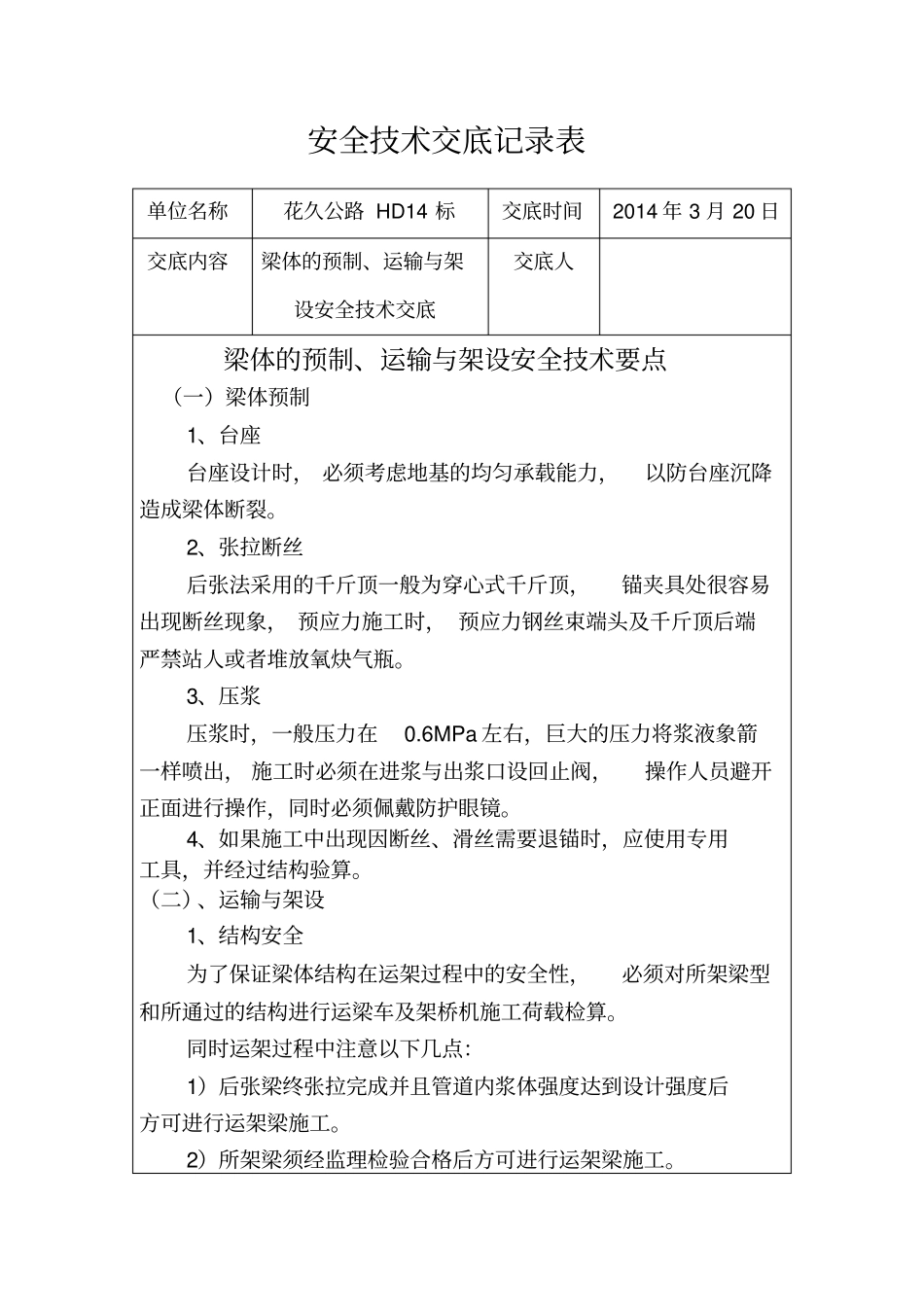

安全技术交底记录表单位名称花久公路 HD14 标交底时间2014 年 3 月 20 日交底内容梁体的预制、运输与架设安全技术交底交底人梁体的预制、运输与架设安全技术要点(一)梁体预制1、台座台座设计时, 必须考虑地基的均匀承载能力,以防台座沉降造成梁体断裂
2、张拉断丝后张法采用的千斤顶一般为穿心式千斤顶,锚夹具处很容易出现断丝现象, 预应力施工时, 预应力钢丝束端头及千斤顶后端严禁站人或者堆放氧炔气瓶
3、压浆压浆时,一般压力在0
6MPa 左右,巨大的压力将浆液象箭一样喷出, 施工时必须在进浆与出浆口设回止阀,操作人员避开正面进行操作,同时必须佩戴防护眼镜
4、如果施工中出现因断丝、滑丝需要退锚时,应使用专用工具,并经过结构验算
(二)、运输与架设1、结构安全为了保证梁体结构在运架过程中的安全性,必须对所架梁型和所通过的结构进行运梁车及架桥机施工荷载检算
同时运架过程中注意以下几点:1)后张梁终张拉完成并且管道内浆体强度达到设计强度后方可进行运架梁施工
2)所架梁须经监理检验合格后方可进行运架梁施工
3)架梁吊点设置位置应高于梁体的重心
4)针对不同的梁型选择不同的吊具,所选吊具必须经过检算满足规范要求的强度
5)为防止梁体在运架过程中受损,吊、运设备均应能够实现四点起吊三点平衡的功能
6)落梁支撑垫石强度达到设计值经监理同意后方可架设
2、施工安全控制要点1)龙门吊、架桥机拼装及行走路过的路基必须压实,防止在拼装运行过程中出现下沉,造成事故
2)龙门吊、架桥机拼装完毕后,必须要做试吊梁试验,试吊合格并取得当地劳动技术监督部门颁发的安全生产许可证后方可正式架梁施工
3)架桥机架设第一跨梁时,中车支腿横移轨道下的基础必须压实,防止架桥机在架梁过程中出现下沉,造成事故
4)架桥机纵向运行轨道两侧规定高度要求水平,保持平稳

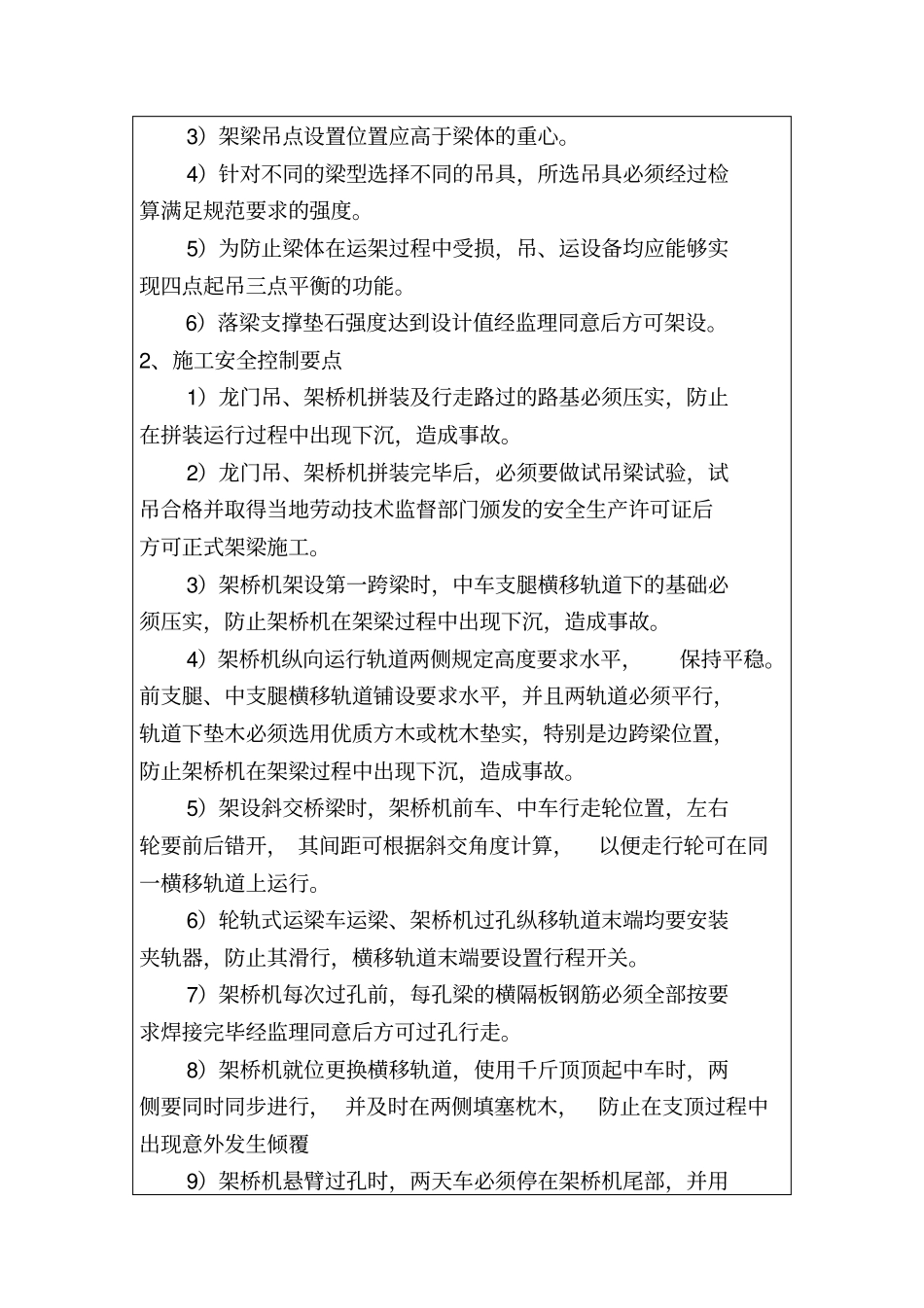

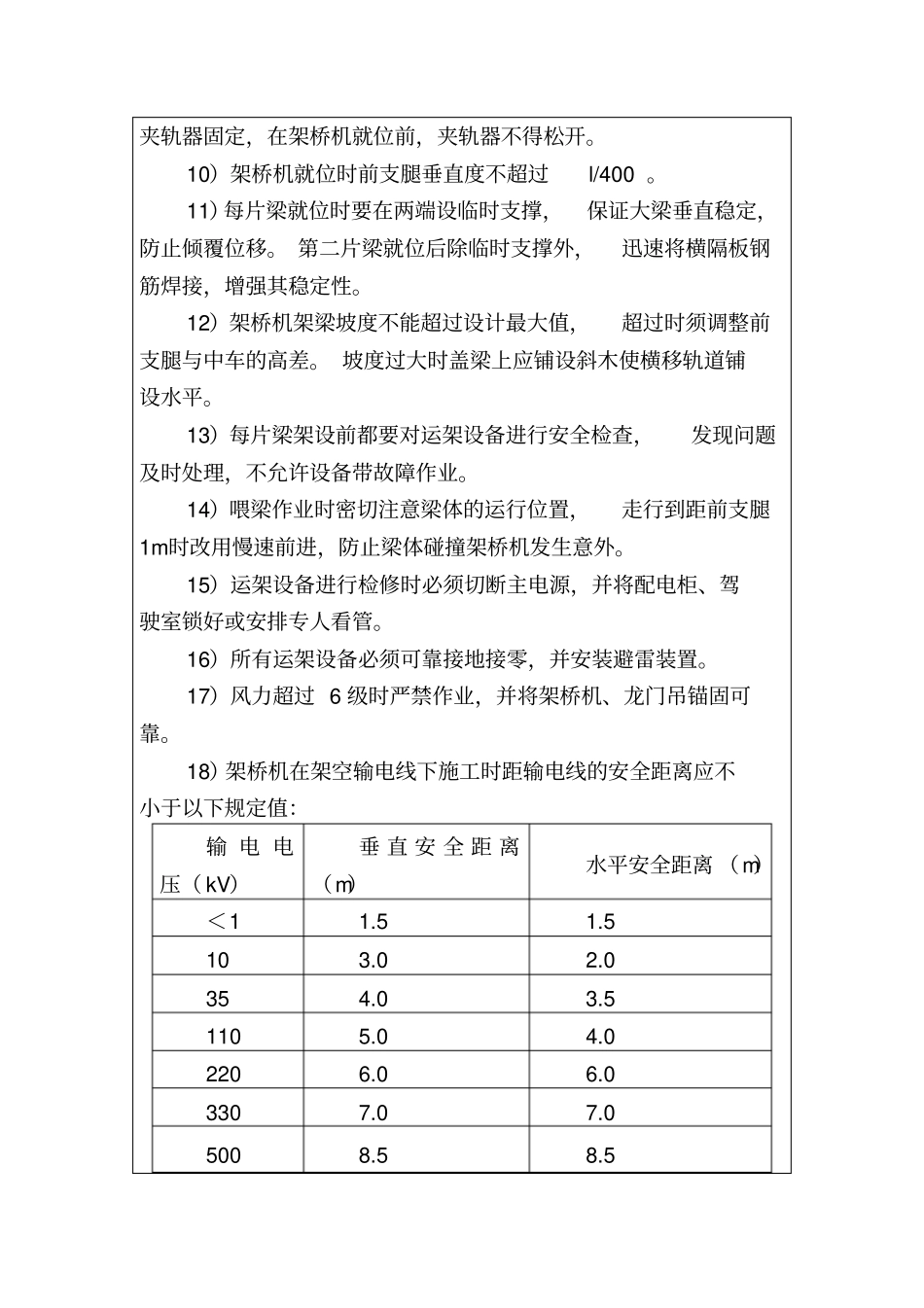

前支腿、中支腿横移轨道铺设要求水平,并且两轨道必须平
