陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底记录陕 ZTY-0019 工程名称恒大城交底日期2010 年 10 月 10 日技术交底项目楼梯踏步、踢脚装修做法工程部位3~8号楼交底摘要交底对象及人数天泰队、 向伟队、工程技术室、 质检内容:1
材料准备8 及Φ 6 钢筋,抹灰用工具、小白线、电焊机、直角尺、钢管脚手架等工具及材料
1 工艺流程:现场清理→护角筋加工→测量放线→护角筋安装→踏步面层施工→其他装修施工2
2 现场清理:将现场的垃圾等杂物清理干净,楼梯踏步剔凿平整,并清理干净;2
3 素水泥浆一道打底:清理完毕后,将基层洒水湿润,然后刷素水泥浆一道扫毛;2

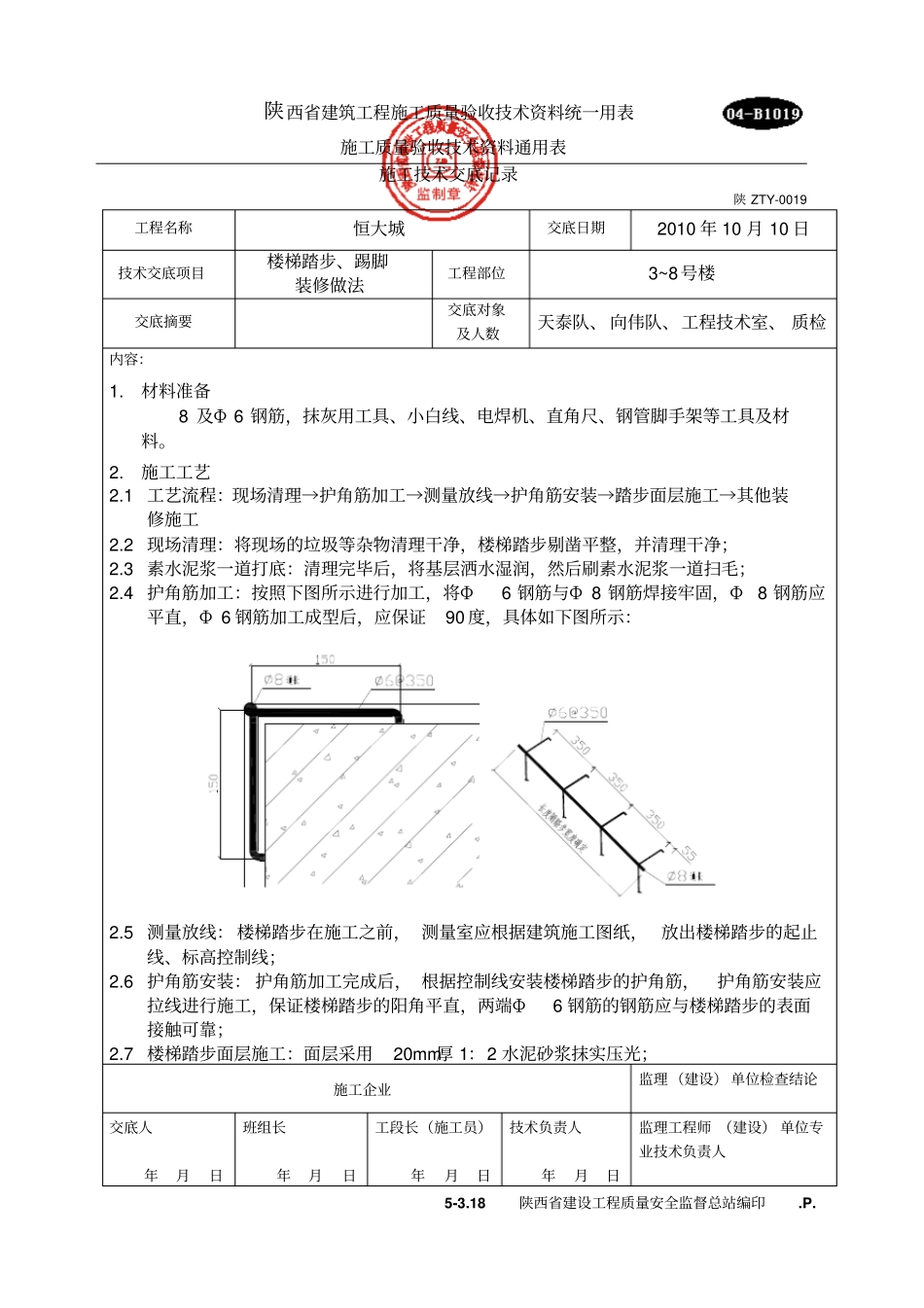

4 护角筋加工:按照下图所示进行加工,将Φ6 钢筋与Φ 8 钢筋焊接牢固,Φ8 钢筋应平直,Φ 6 钢筋加工成型后,应保证90 度,具体如下图所示:2
5 测量放线: 楼梯踏步在施工之前, 测量室应根据建筑施工图纸, 放出楼梯踏步的起止线、标高控制线;2
6 护角筋安装: 护角筋加工完成后, 根据控制线安装楼梯踏步的护角筋,护角筋安装应拉线进行施工,保证楼梯踏步的阳角平直,两端Φ6 钢筋的钢筋应与楼梯踏步的表面接触可靠;2
7 楼梯踏步面层施工:面层采用20mm厚 1:2 水泥砂浆抹实压光;施工企业监理(建设) 单位检查结论交底人年月日班组长年月日工段长(施工员)年月日技术负责人年月日监理工程师 (建设) 单位专业技术负责人5-3
