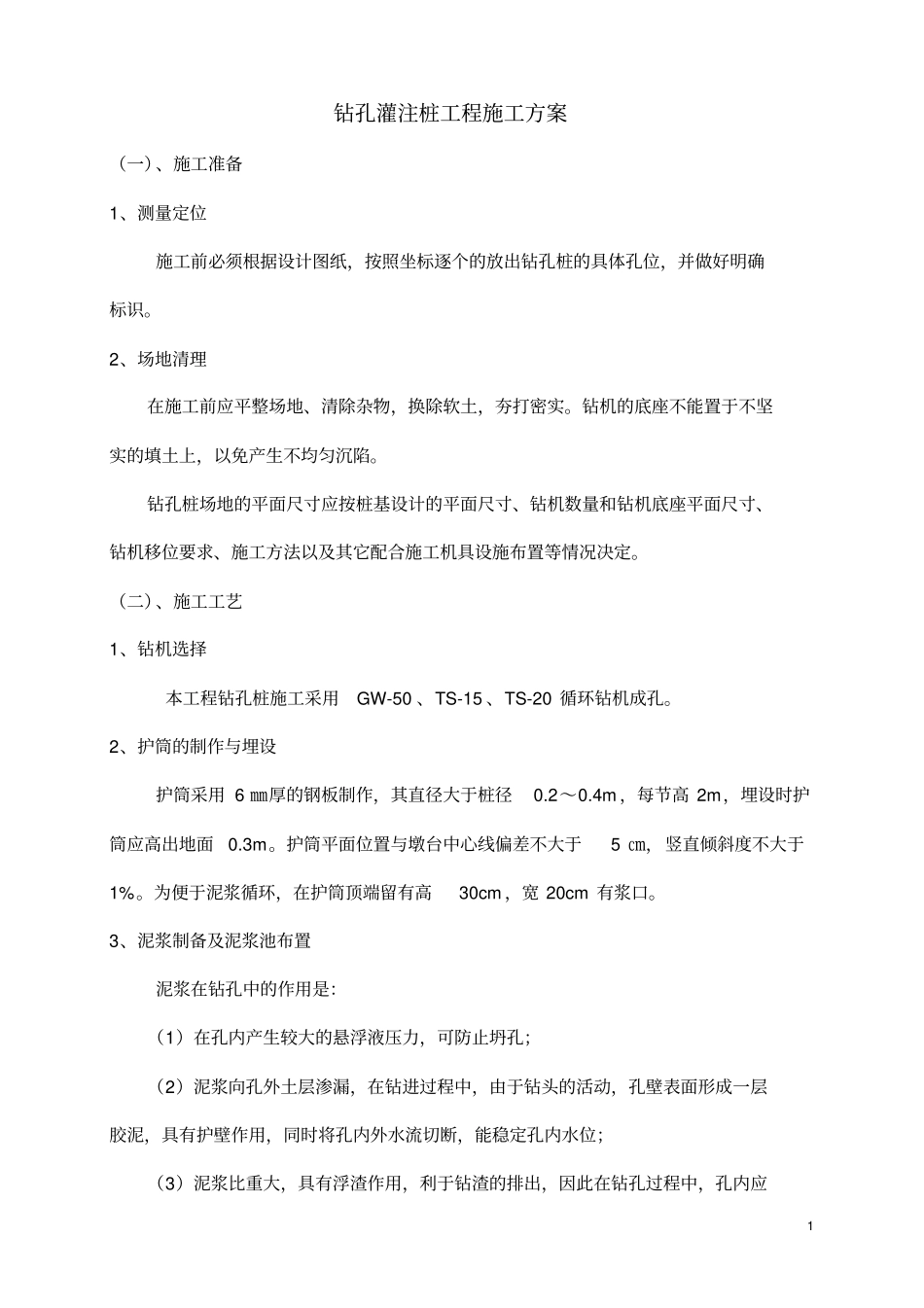

1 钻孔灌注桩工程施工方案(一)、施工准备1、测量定位施工前必须根据设计图纸,按照坐标逐个的放出钻孔桩的具体孔位,并做好明确标识
2、场地清理在施工前应平整场地、清除杂物,换除软土,夯打密实
钻机的底座不能置于不坚实的填土上,以免产生不均匀沉陷
钻孔桩场地的平面尺寸应按桩基设计的平面尺寸、钻机数量和钻机底座平面尺寸、钻机移位要求、施工方法以及其它配合施工机具设施布置等情况决定
(二)、施工工艺1、钻机选择本工程钻孔桩施工采用GW-50 、TS-15 、TS-20 循环钻机成孔
2、护筒的制作与埋设护筒采用 6 ㎜厚的钢板制作,其直径大于桩径0
4m ,每节高 2m,埋设时护筒应高出地面0
护筒平面位置与墩台中心线偏差不大于5 ㎝,竖直倾斜度不大于1%
为便于泥浆循环,在护筒顶端留有高30cm ,宽 20cm 有浆口

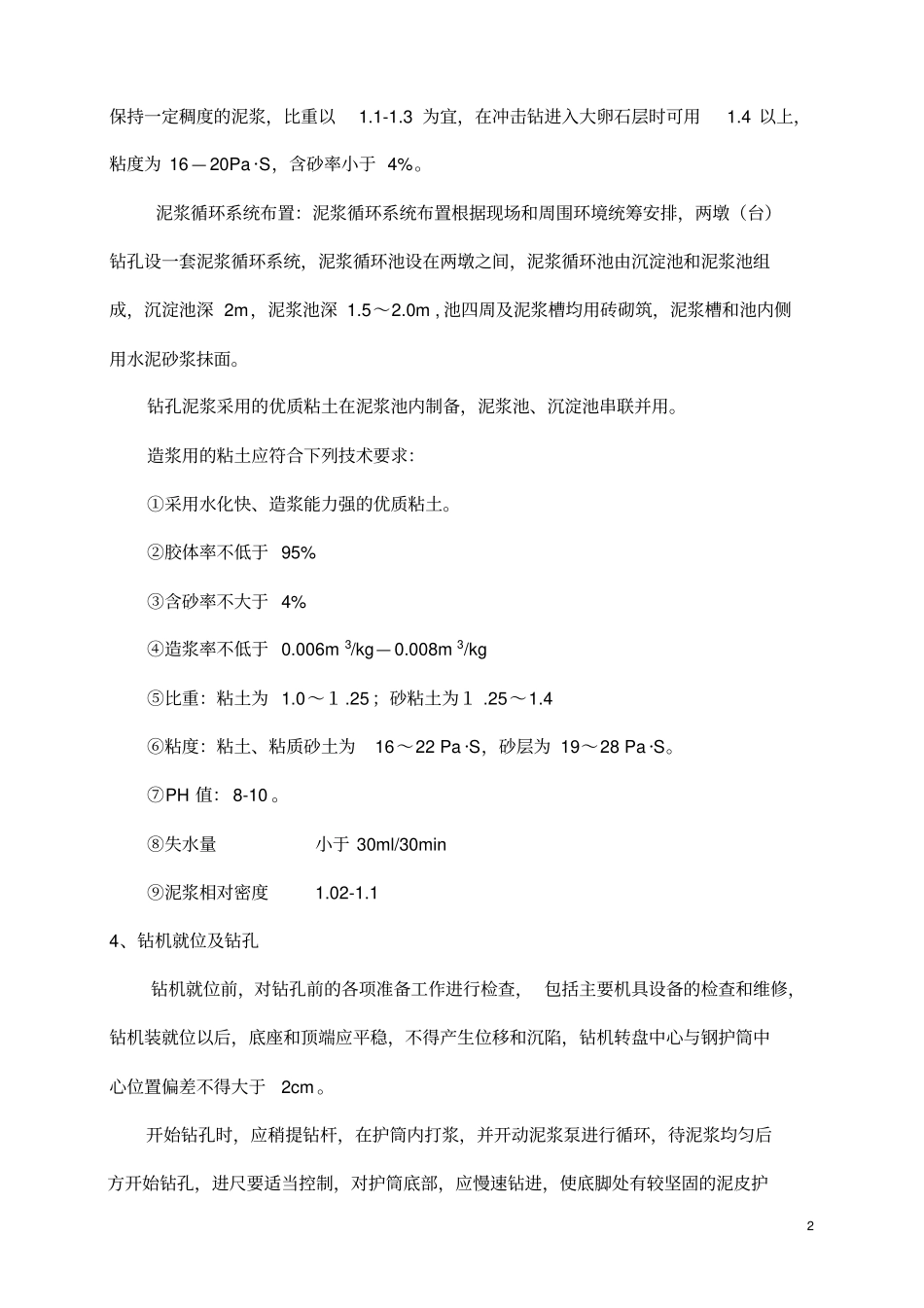

3、泥浆制备及泥浆池布置泥浆在钻孔中的作用是:(1)在孔内产生较大的悬浮液压力,可防止坍孔;(2)泥浆向孔外土层渗漏,在钻进过程中,由于钻头的活动,孔壁表面形成一层胶泥,具有护壁作用,同时将孔内外水流切断,能稳定孔内水位;(3)泥浆比重大,具有浮渣作用,利于钻渣的排出,因此在钻孔过程中,孔内应2 保持一定稠度的泥浆,比重以1
3 为宜,在冲击钻进入大卵石层时可用1
4 以上,粘度为 16 — 20Pa ·S,含砂率小于 4%
泥浆循环系统布置:泥浆循环系统布置根据现场和周围环境统筹安排,两墩(台)钻孔设一套泥浆循环系统,泥浆循环池设在两墩之间,泥浆循环池由沉淀池和泥浆池组成,沉淀池深 2m,泥浆池深 1
0m , 池四周及泥浆槽均用砖砌筑,泥浆槽和池内侧用水泥砂浆抹面
钻孔泥浆采用的优质粘土在泥浆池内制备,泥浆池、沉淀池串联并用
造浆用的粘土应符合下列技术要求:①采用水化快、造浆能力强的优质粘土

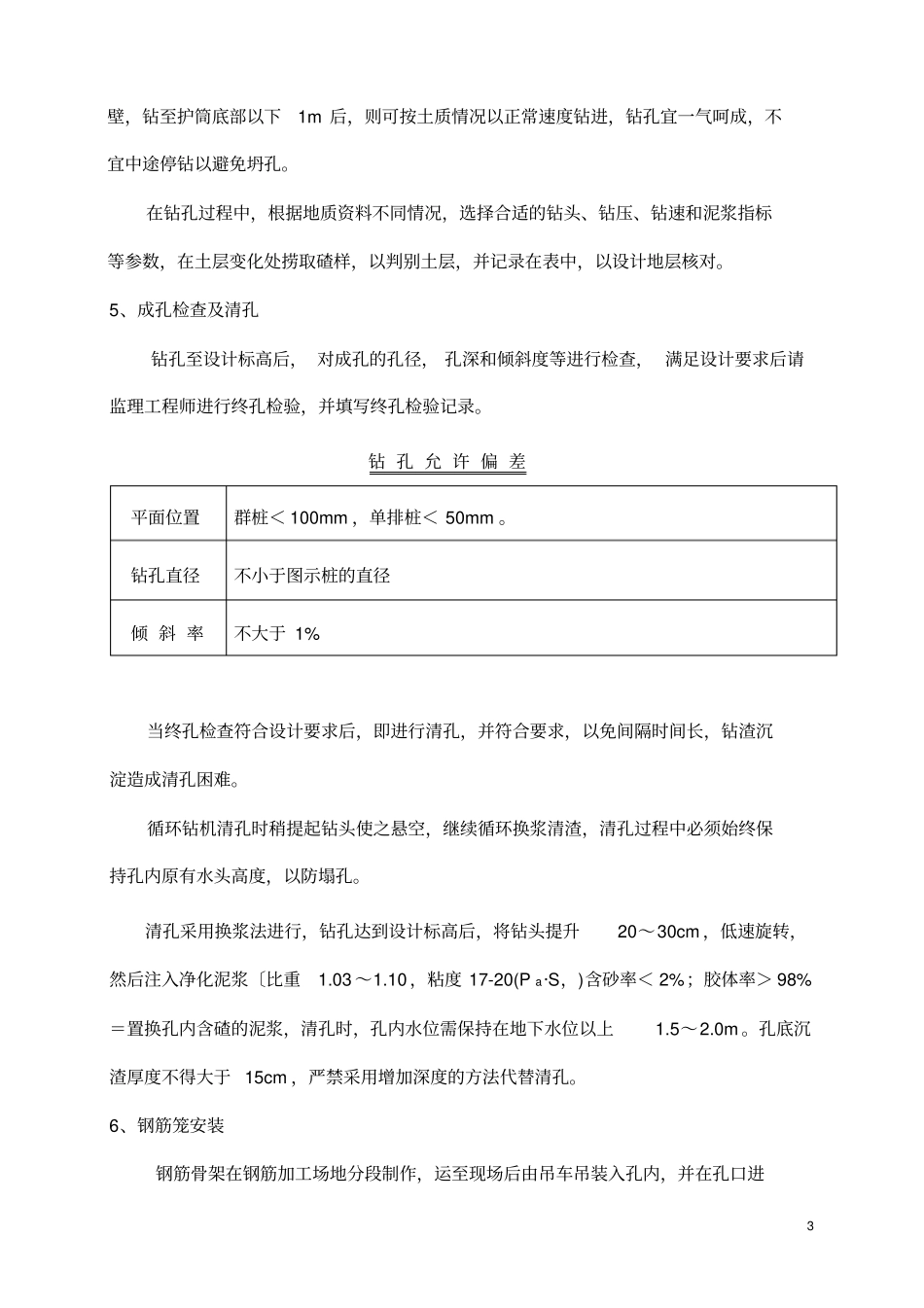

②胶体率不低于 95% ③含砂率不大
