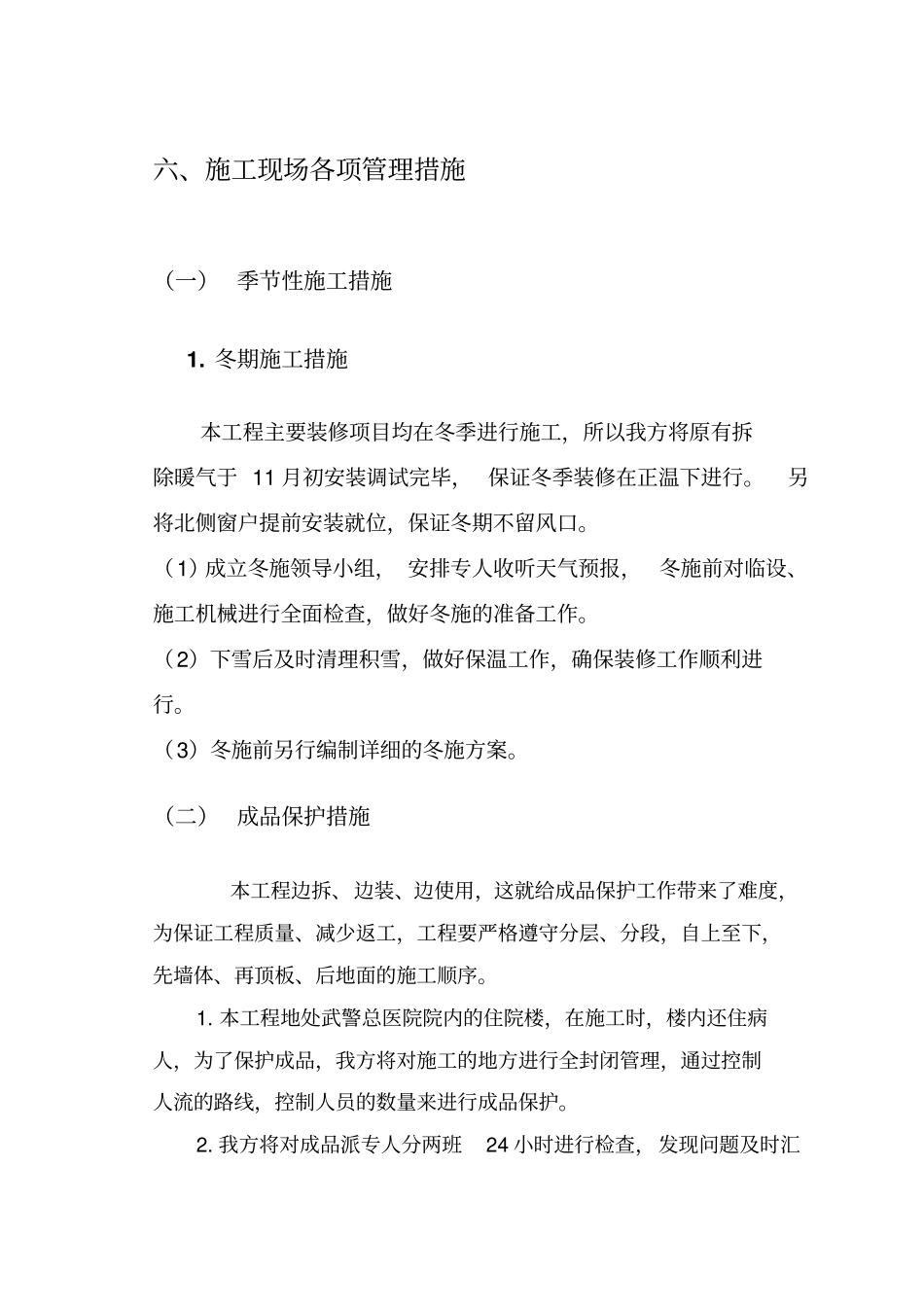

六、施工现场各项管理措施(一) 季节性施工措施1
冬期施工措施本工程主要装修项目均在冬季进行施工,所以我方将原有拆除暖气于 11 月初安装调试完毕, 保证冬季装修在正温下进行
另将北侧窗户提前安装就位,保证冬期不留风口
(1)成立冬施领导小组, 安排专人收听天气预报,冬施前对临设、施工机械进行全面检查,做好冬施的准备工作
(2)下雪后及时清理积雪,做好保温工作,确保装修工作顺利进行
(3)冬施前另行编制详细的冬施方案
(二) 成品保护措施本工程边拆、边装、边使用,这就给成品保护工作带来了难度,为保证工程质量、减少返工,工程要严格遵守分层、分段,自上至下,先墙体、再顶板、后地面的施工顺序
本工程地处武警总医院院内的住院楼,在施工时,楼内还住病人,为了保护成品,我方将对施工的地方进行全封闭管理,通过控制人流的路线,控制人员的数量来进行成品保护

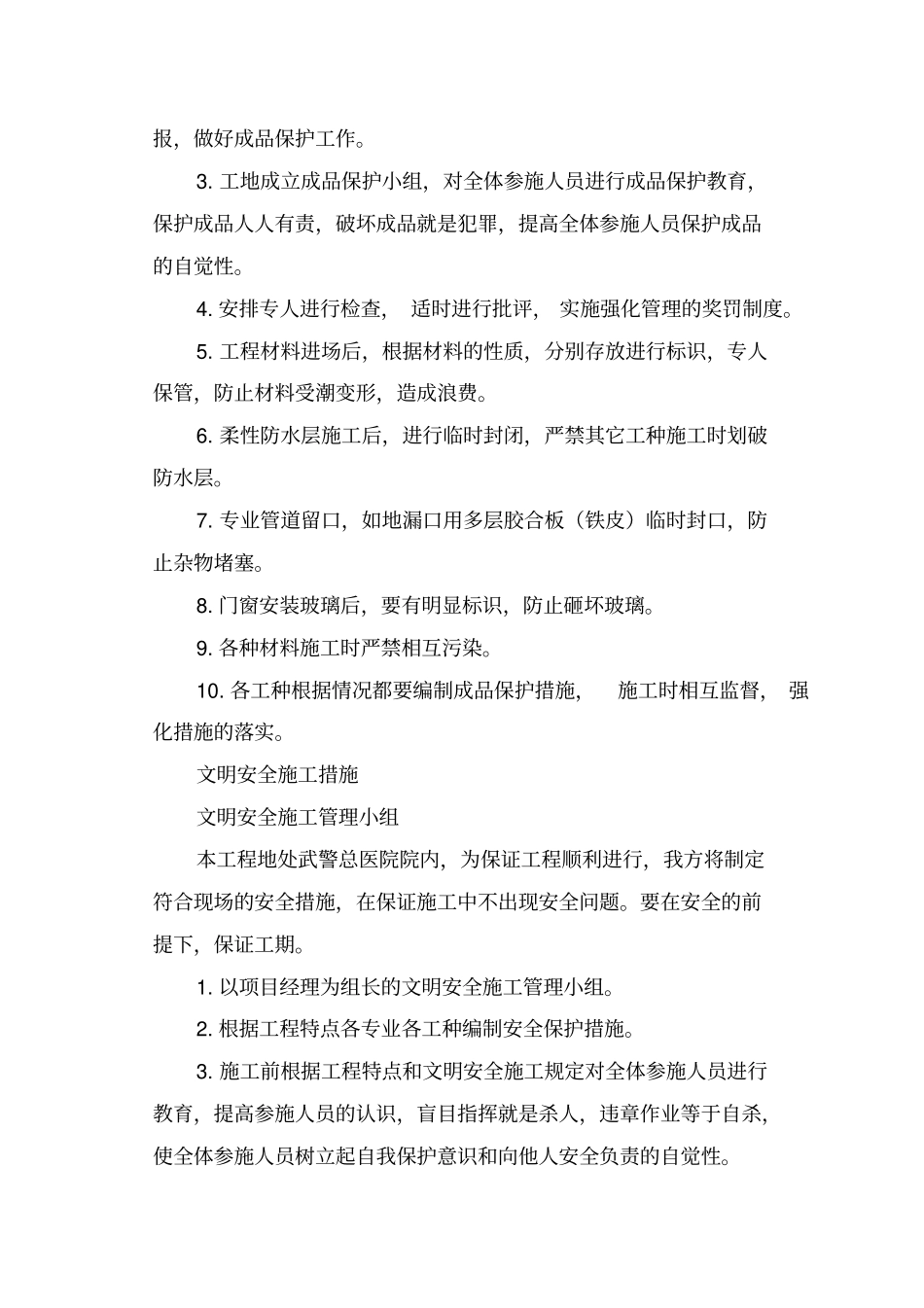

我方将对成品派专人分两班24 小时进行检查,发现问题及时汇报,做好成品保护工作
工地成立成品保护小组,对全体参施人员进行成品保护教育,保护成品人人有责,破坏成品就是犯罪,提高全体参施人员保护成品的自觉性
安排专人进行检查, 适时进行批评, 实施强化管理的奖罚制度
工程材料进场后,根据材料的性质,分别存放进行标识,专人保管,防止材料受潮变形,造成浪费
柔性防水层施工后,进行临时封闭,严禁其它工种施工时划破防水层
专业管道留口,如地漏口用多层胶合板(铁皮)临时封口,防止杂物堵塞
门窗安装玻璃后,要有明显标识,防止砸坏玻璃
各种材料施工时严禁相互污染
各工种根据情况都要编制成品保护措施,施工时相互监督, 强化措施的落实
文明安全施工措施文明安全施工管理小组本工程地处武警总医院院内,为保证工程顺利进行,我方将制定符合现场的安全措施,在保证施工中不出现安全问题
要在安全的前提下,保证工
