XX 变电站10KV 高压开关柜大修施工安全方案 (一次部分) 单位:X X 工区 编制: 会签: 审核: 批准: 2016
15 XX 变电站10KV 高压开关柜大修施工安全方案 一、综合说明 1 编制依据 1
《电气装置安装工程施工及验收规范汇编》 2
《电气装置安装工程电气设备交接试验标准》 (GBJ150-91) 3
《国家电网公司电力安全工作规程》 4
《电力工程电缆设计规范》GB50217-2007 5
《XX 变电站10KV 高压开关柜大修施工安全方案》图纸 2 工程概况 根据电力处 2016 年大修计划,将对 XX 变电站10kV 开关柜进行全面改造,更新为KYN2-12 型开关柜,共 30 面
改造时采取两段 10kV 母线分段改造、交替停电的方式,先更换 10kV II 段开关柜,再更换 10kV I 段开关柜

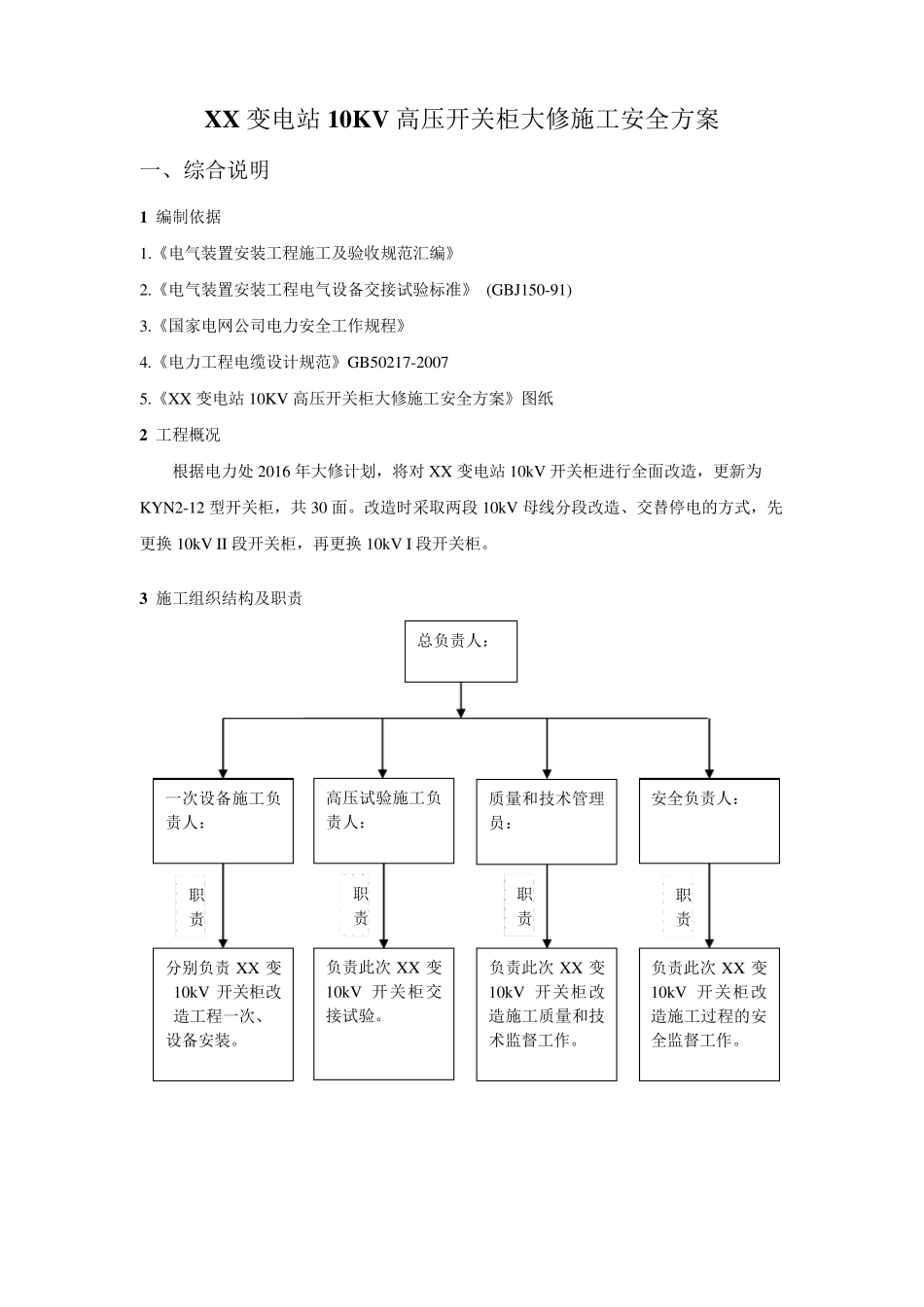

3 施工组织结构及职责 一次设备施工负责人: 总负责人: 分别负责 XX 变10kV 开关柜改造工程一次、 设备安装
负责此次 XX 变10kV 开关柜改造施工质量和技术监督工作
质量和技术管理员: 安全负责人: 负责此次 XX 变10kV 开关柜改造施工过程的安全监督工作
职责职职责负责此次 XX 变10kV 开关柜交接试验
高压试验施工负责人: 责职责二、施工前的准备 1 准备工作安排 √ 序号 内 容 标 准 责任人 备注 1 开工前 10 天,向有关部门上报本次工作材料计划 根据《XX 变 10kV 高压开关柜大修》图纸要求 2 开工前三天,准备好施工所需仪器仪表、工器具、设备、相关材料、相关图纸 仪器仪表、工器具、设备应检验合格,满足本次施工的要求,材料应齐全,图纸及资料应附合现场实际情况 3 开工前确定现场工器具摆放位置 现场工器具摆放位置参考定置图,确保现场施工安全可靠 4 根据本次作业内容和性质确定好 XX 人员,
