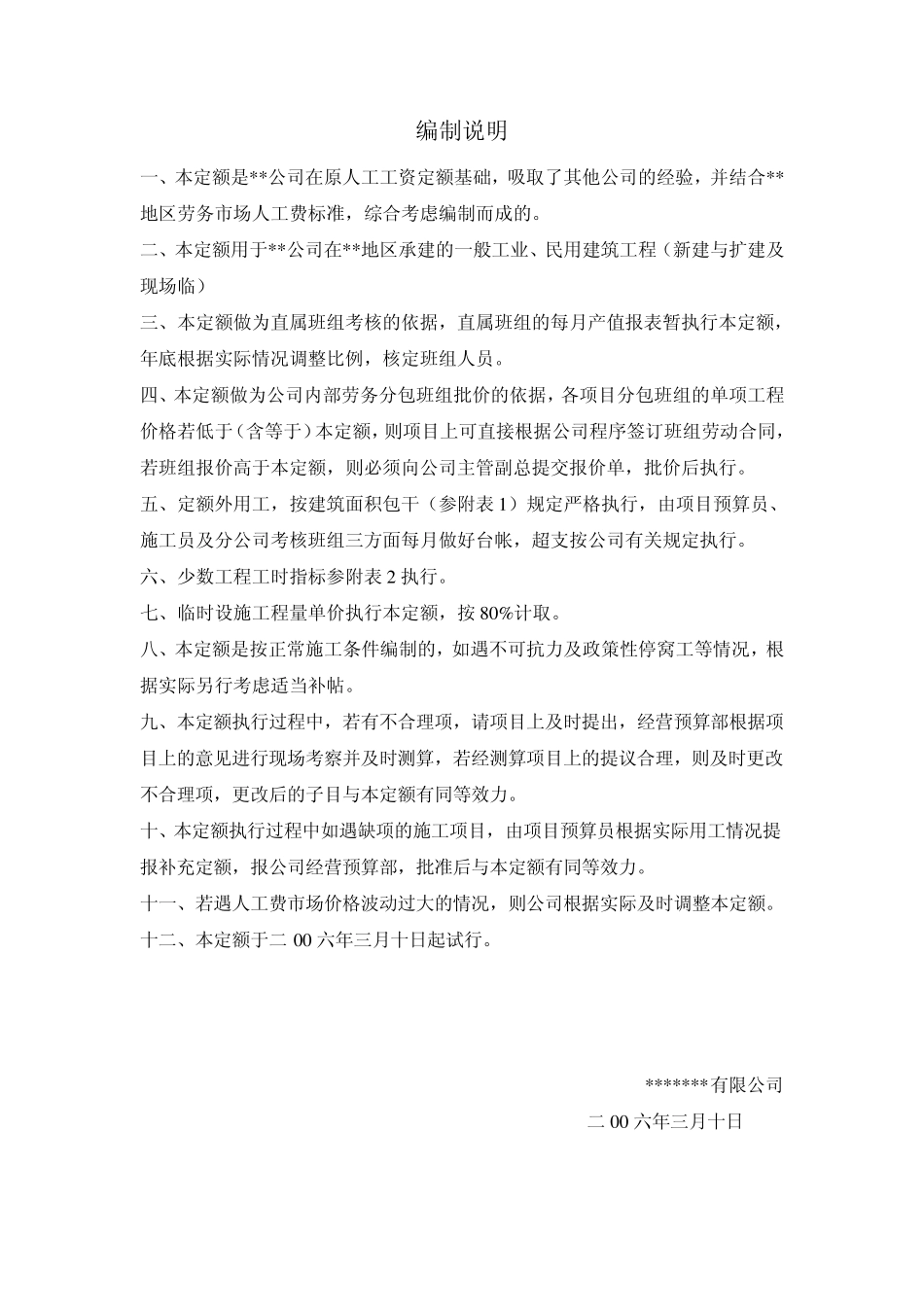

编制说明 一、本定额是**公司在原人工工资定额基础,吸取了其他公司的经验,并结合**地区劳务市场人工费标准,综合考虑编制而成的
二、本定额用于**公司在**地区承建的一般工业、民用建筑工程(新建与扩建及现场临) 三、本定额做为直属班组考核的依据,直属班组的每月产值报表暂执行本定额,年底根据实际情况调整比例,核定班组人员
四、本定额做为公司内部劳务分包班组批价的依据,各项目分包班组的单项工程价格若低于(含等于)本定额,则项目上可直接根据公司程序签订班组劳动合同,若班组报价高于本定额,则必须向公司主管副总提交报价单,批价后执行
五、定额外用工,按建筑面积包干(参附表 1)规定严格执行,由项目预算员、施工员及分公司考核班组三方面每月做好台帐,超支按公司有关规定执行
六、少数工程工时指标参附表 2执行
七、临时设施工程量单价执行本定额,按 80%计取
八、本定额是按正常施工条件编制的,如遇不可抗力及政策性停窝工等情况,根据实际另行考虑适当补帖
九、本定额执行过程中,若有不合理项,请项目上及时提出,经营预算部根据项目上的意见进行现场考察并及时测算,若经测算项目上的提议合理,则及时更改不合理项,更改后的子目与本定额有同等效力
十、本定额执行过程中如遇缺项的施工项目,由项目预算员根据实际用工情况提报补充定额,报公司经营预算部,批准后与本定额有同等效力
十一、若遇人工费市场价格波动过大的情况,则公司根据实际及时调整本定额
十二、本定额于二 00六年三月十日起试行

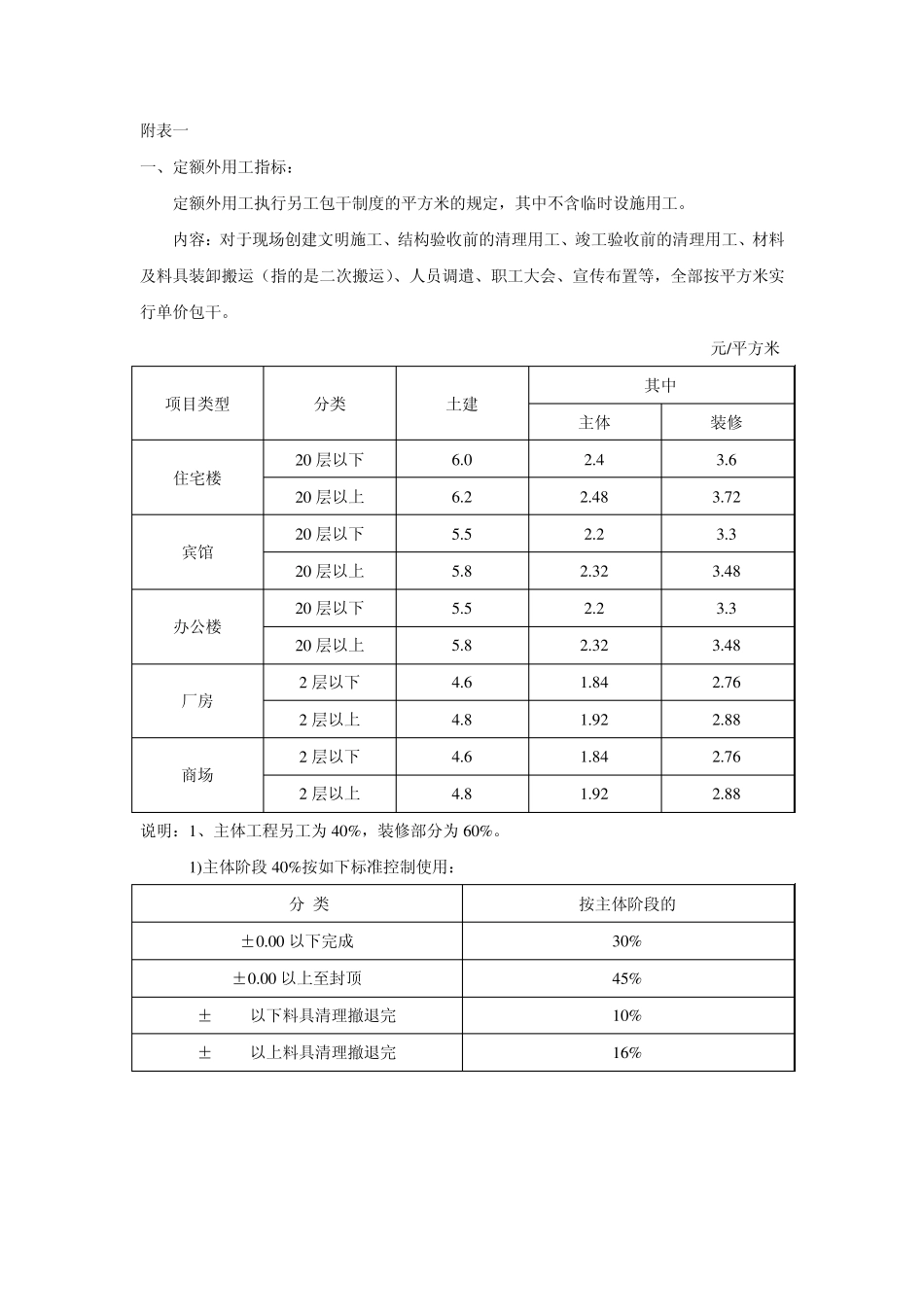

*******有限公司 二 00六年三月十日 附表一 一、定额外用工指标: 定额外用工执行另工包干制度的平方米的规定,其中不含临时设施用工

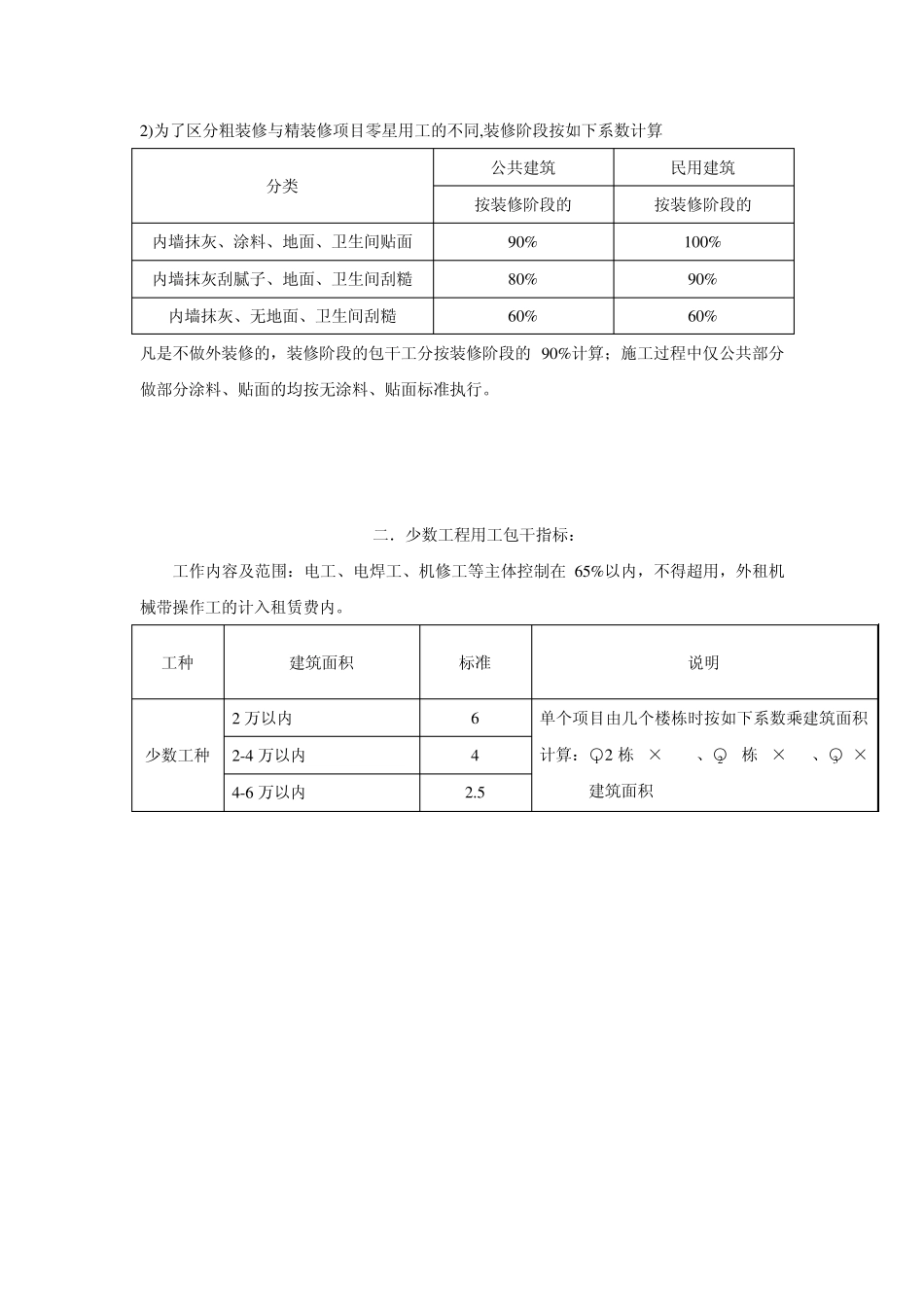

内容:对于现场创建文明施工、结构验收前的清理用工、竣工验收前的清理用工、材料及料具装卸搬运(指的是二次搬运)、人员调遣、职工大会、宣传布置等,全部按平方米实行单价包干
