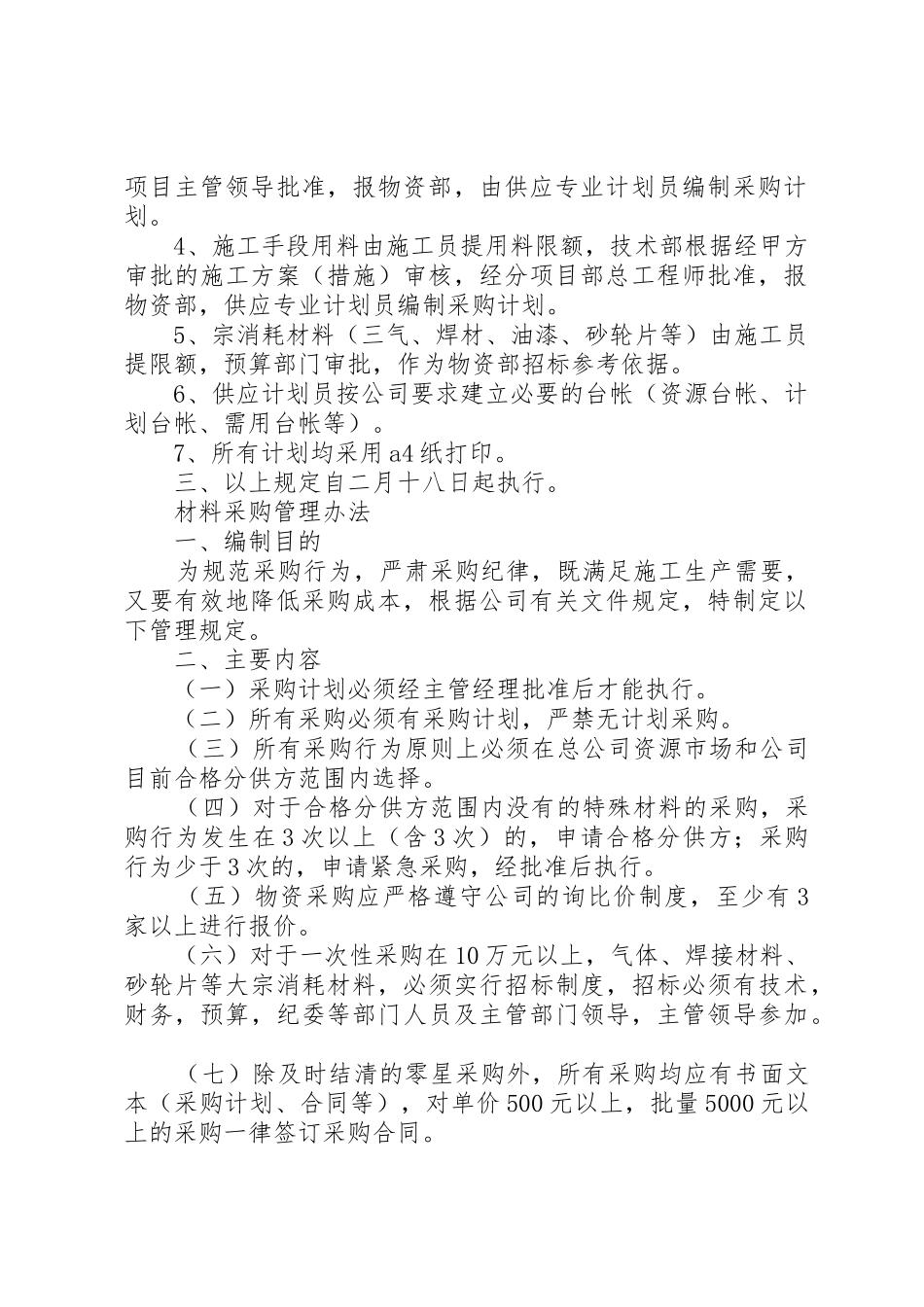

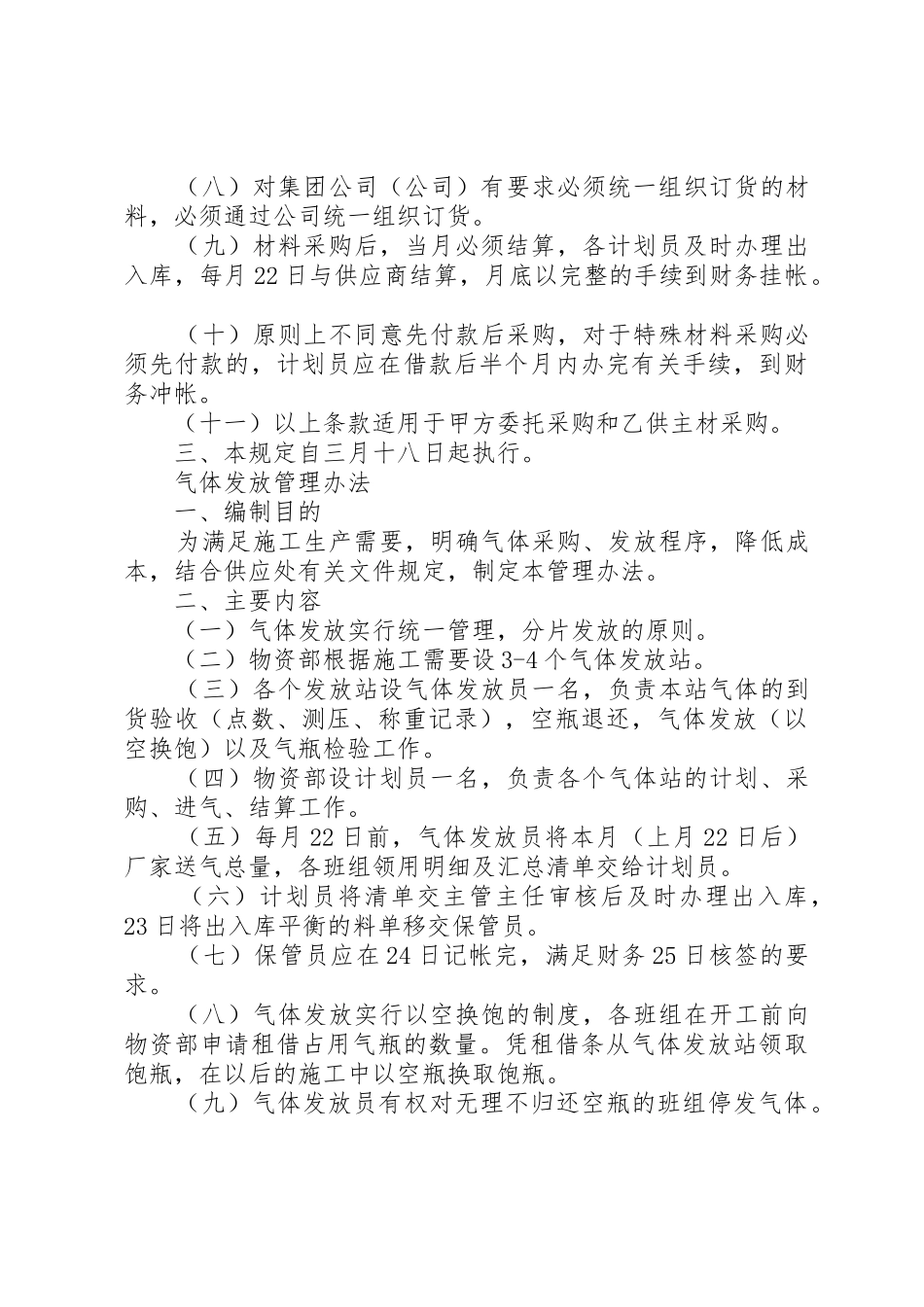

物资供应中心职工书屋管理办法[1] 材料计划管理办法 一、编制目的 为统一计划格式,明确职责分工与范围,满足甲方要求及工程施工需要,根据公司文件规定,结合本项目部特点,制定以下管理规定
二、主要内容 (一)工程主材计划 1、计划员在收到图纸或收到工程联络单的 3 天内,编制材料预算
2、材料预算格式按合资工程管理处合同科要求编制,将甲供 1 类、甲供 2 类、乙供类分开编制
3、材料预算送审时应附计算公式、软盘
4、各计划员根据要求按时编制材料周计划、月计划、季度计划、年度计划
5、计划员的发料依据是各施工员提供的净料限额领料单
6、施工员在收到图纸的 5 天内向物资部提供净料限额,限额准确率不小于 99%,各单位领料员凭施工员的限额领料单到物资部领用材料
7、班组用料超出限额时,由班组长填写“限额外用料申请单”,经施工员审核,项目主管领导批准后到物资部领料
8、限额外用料造成的成本费用由各施工班组承担,费用从当月奖金中扣除
(二)自购材料计划 1、预算内工程辅材由施工员根据施工图纸,参照施工进度每月底报下月计划,预算部门审核,经分项目项目经理或总工程师批准后交物资部,分割后由各专业计划员编制采购计划
2、预算外工程辅材由班组长根据施工进度每周末报下周计划,经分项目项目经理或总工程师批准后交物资部,分割后由各专业计划员编制采购计划
3、工程暂设材料由施工员提出用料限额,经工程部审核,项目主管领导批准,报物资部,由供应专业计划员编制采购计划
4、施工手段用料由施工员提用料限额,技术部根据经甲方审批的施工方案(措施)审核,经分项目部总工程师批准,报物资部,供应专业计划员编制采购计划
5、宗消耗材料(三气、焊材、油漆、砂轮片等)由施工员提限额,预算部门审批,作为物资部招标参考依据
6、供应计划员按公司要求建立必要的台帐(资源台帐、计划台帐、需用台帐等)
