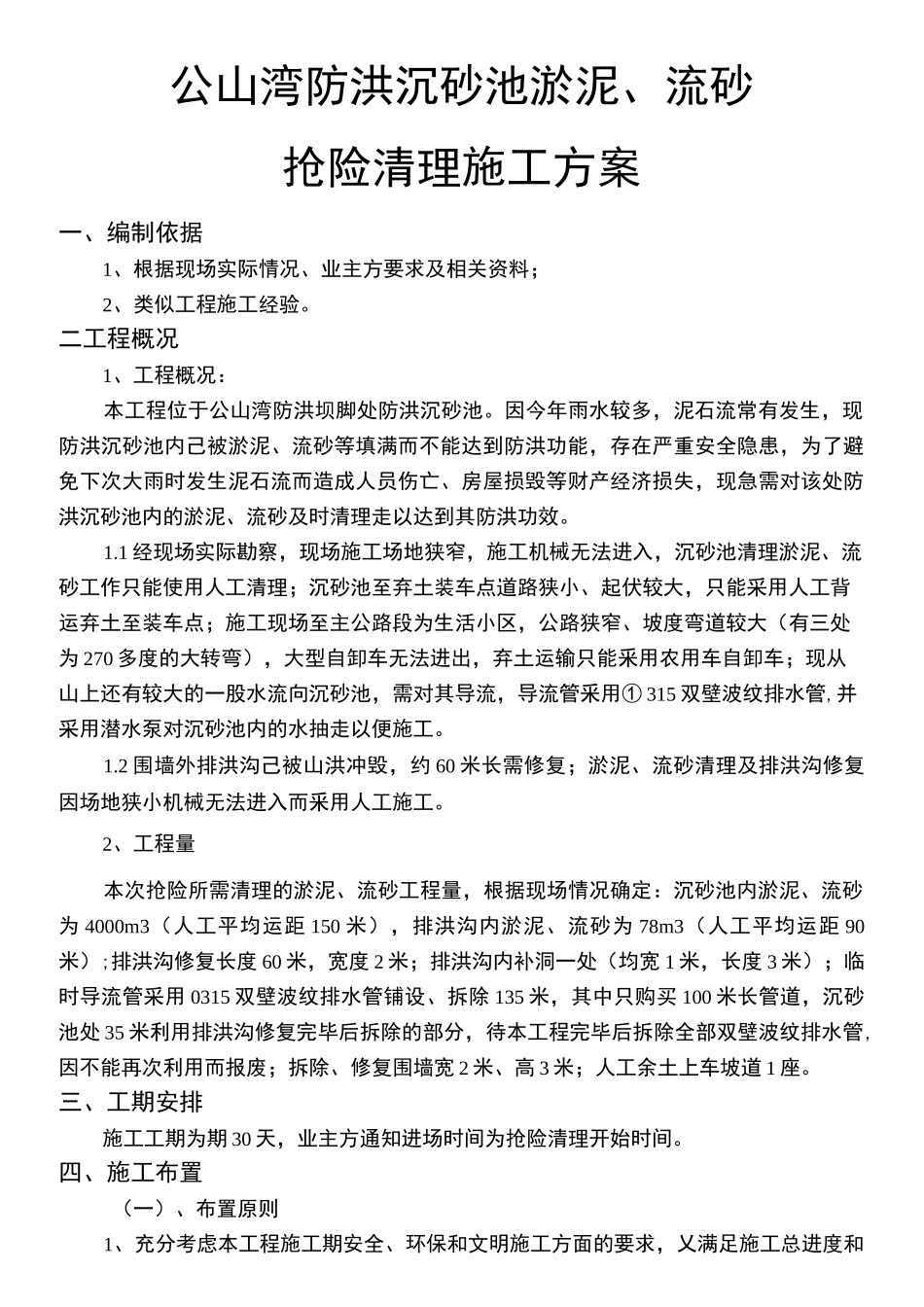

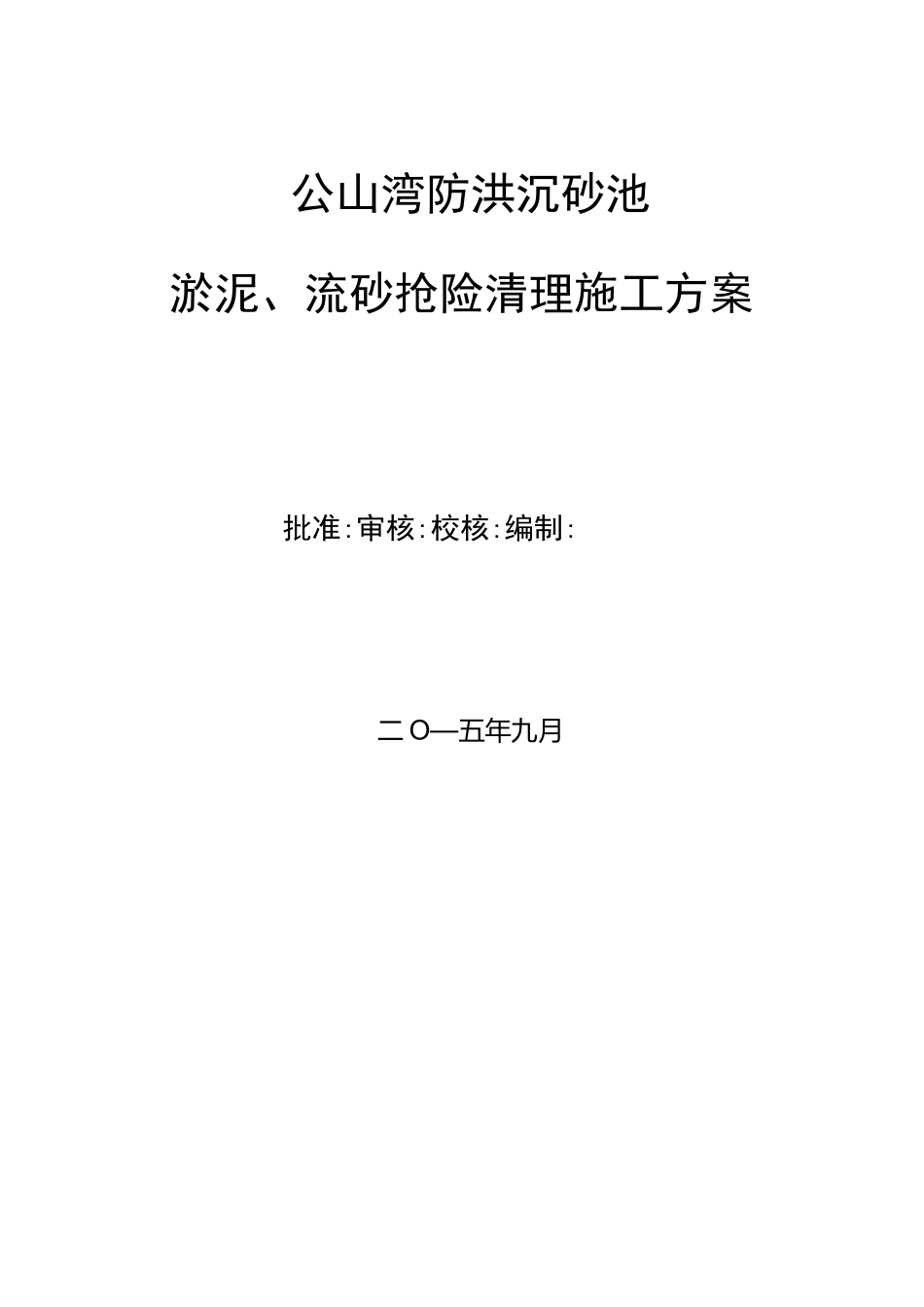

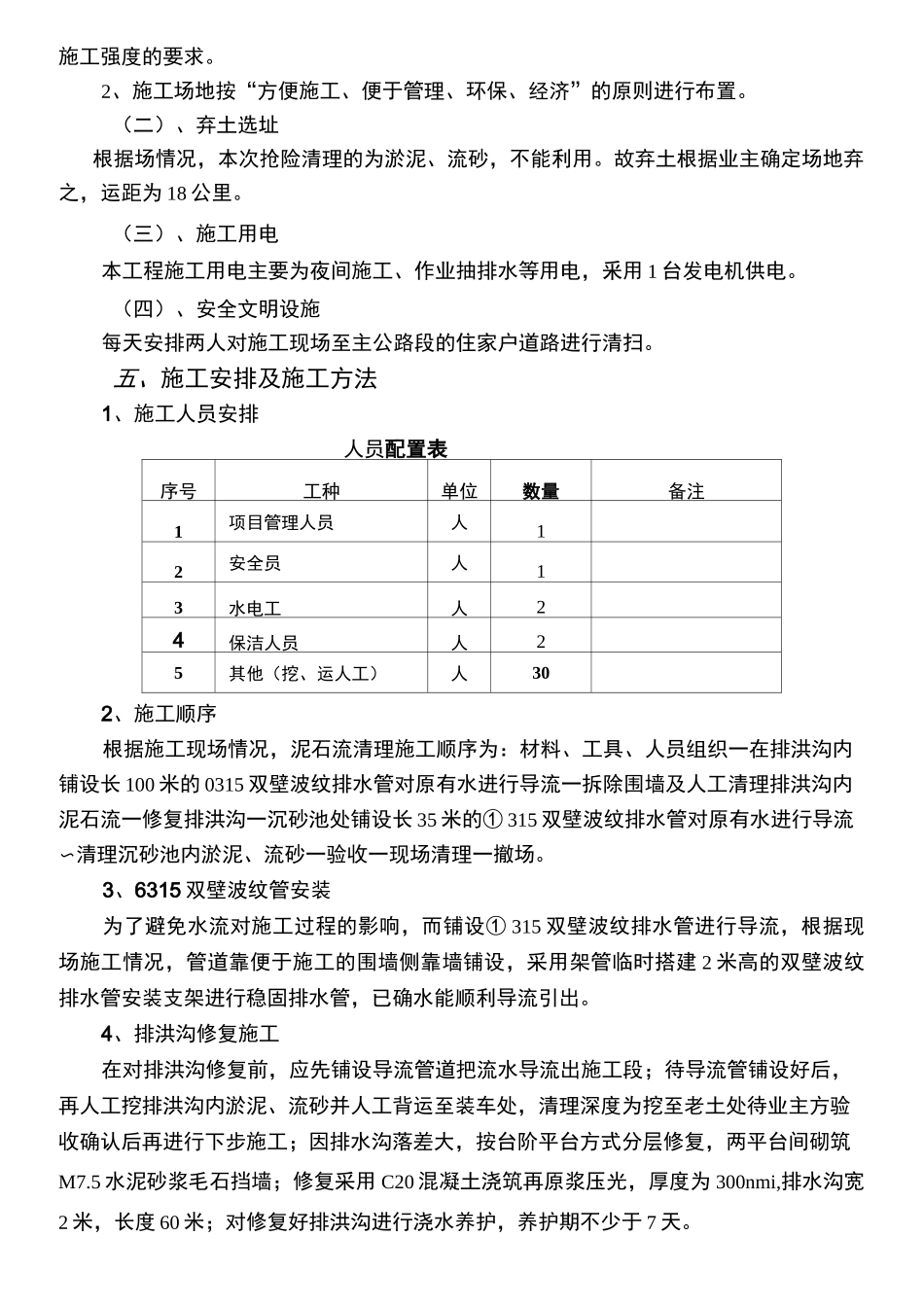

公山湾防洪沉砂池淤泥、流砂抢险清理施工方案批准:审核:校核:编制:二 O—五年九月公山湾防洪沉砂池淤泥、流砂抢险清理施工方案一、编制依据1、根据现场实际情况、业主方要求及相关资料;2、类似工程施工经验。二工程概况1、工程概况:本工程位于公山湾防洪坝脚处防洪沉砂池。因今年雨水较多,泥石流常有发生,现防洪沉砂池内己被淤泥、流砂等填满而不能达到防洪功能,存在严重安全隐患,为了避免下次大雨时发生泥石流而造成人员伤亡、房屋损毁等财产经济损失,现急需对该处防洪沉砂池内的淤泥、流砂及时清理走以达到其防洪功效。1.1 经现场实际勘察,现场施工场地狭窄,施工机械无法进入,沉砂池清理淤泥、流砂工作只能使用人工清理;沉砂池至弃土装车点道路狭小、起伏较大,只能采用人工背运弃土至装车点;施工现场至主公路段为生活小区,公路狭窄、坡度弯道较大(有三处为 270 多度的大转弯),大型自卸车无法进出,弃土运输只能釆用农用车自卸车;现从山上还有较大的一股水流向沉砂池,需对其导流,导流管釆用① 315 双壁波纹排水管,并采用潜水泵对沉砂池内的水抽走以便施工。1.2 围墙外排洪沟己被山洪冲毁,约 60 米长需修复;淤泥、流砂清理及排洪沟修复因场地狭小机械无法进入而釆用人工施工。2、工程量本次抢险所需清理的淤泥、流砂工程量,根据现场情况确定:沉砂池内淤泥、流砂为 4000m3(人工平均运距 150 米),排洪沟内淤泥、流砂为 78m3(人工平均运距 90米);排洪沟修复长度 60 米,宽度 2 米;排洪沟内补洞一处(均宽 1 米,长度 3 米);临时导流管采用 0315 双壁波纹排水管铺设、拆除 135 米,其中只购买 100 米长管道,沉砂池处 35 米利用排洪沟修复完毕后拆除的部分,待本工程完毕后拆除全部双壁波纹排水管,因不能再次利用而报废;拆除、修复围墙宽 2 米、高 3 米;人工余土上车坡道 1 座。三、工期安排施工工期为期 30 天,业主方通知进场时间为抢险清理开始时间。四、施工布置(一)、布置原则1、充分考虑本工程施工期安全、环保和文明施工方面的要求,乂满足施工总进度和施工强度的要求。2、施工场地按“方便施工、便于管理、环保、经济”的原则进行布置。(二)、弃土选址根据场情况,本次抢险清理的为淤泥、流砂,不能利用。故弃土根据业主确定场地弃之,运距为 18 公里。(三)、施工用电本工程施工用电主要为夜间施工、作业抽排水等用电,釆用 1 台发电机供电。(四)、安全...
