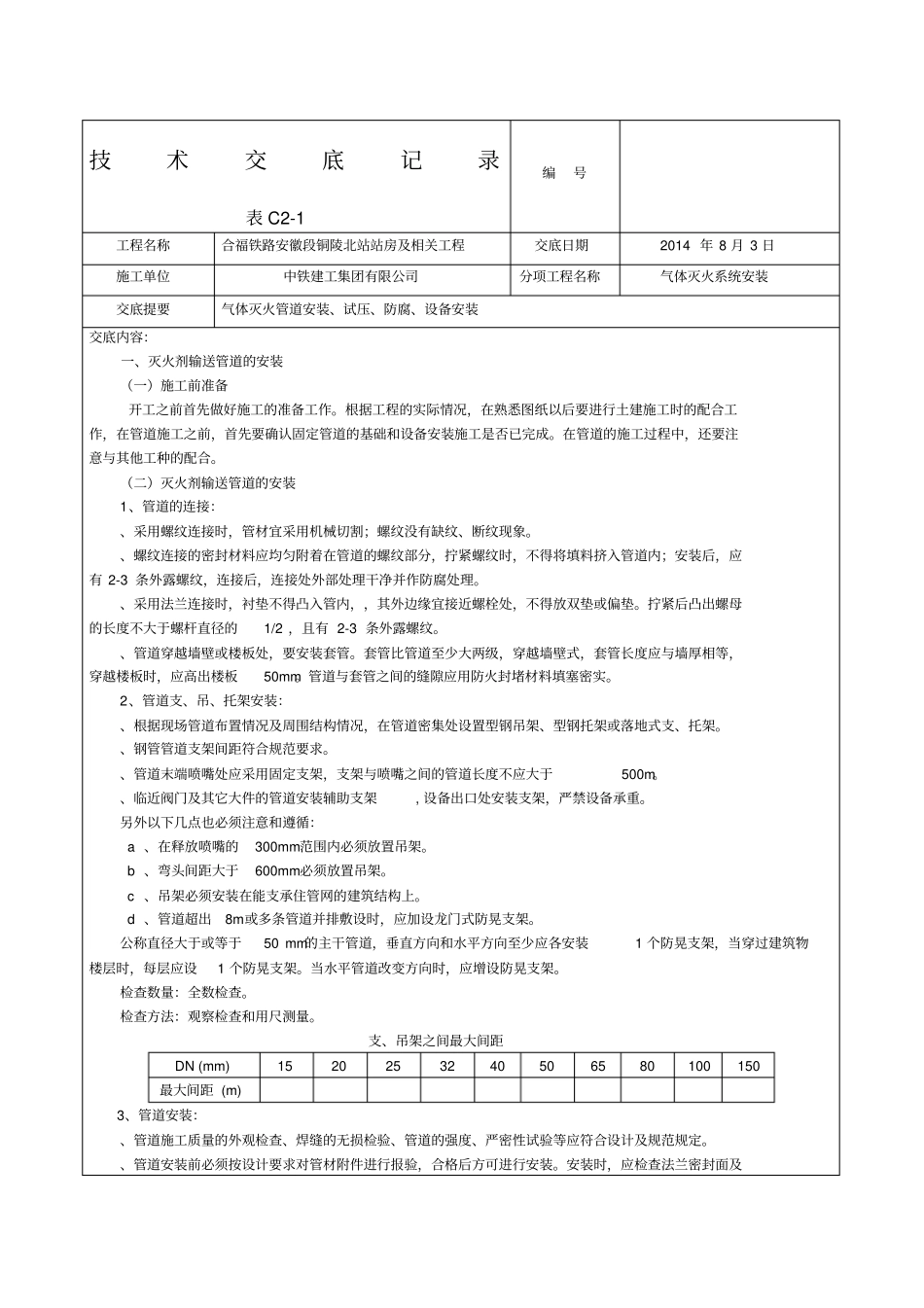

技术交底记录编号表 C2-1 工程名称合福铁路安徽段铜陵北站站房及相关工程交底日期2014 年 8 月 3 日施工单位中铁建工集团有限公司分项工程名称气体灭火系统安装交底提要气体灭火管道安装、试压、防腐、设备安装交底内容:一、灭火剂输送管道的安装(一)施工前准备开工之前首先做好施工的准备工作
根据工程的实际情况,在熟悉图纸以后要进行土建施工时的配合工作,在管道施工之前,首先要确认固定管道的基础和设备安装施工是否已完成
在管道的施工过程中,还要注意与其他工种的配合
(二)灭火剂输送管道的安装1、管道的连接:、采用螺纹连接时,管材宜采用机械切割;螺纹没有缺纹、断纹现象
、螺纹连接的密封材料应均匀附着在管道的螺纹部分,拧紧螺纹时,不得将填料挤入管道内;安装后,应有 2-3 条外露螺纹,连接后,连接处外部处理干净并作防腐处理
、采用法兰连接时,衬垫不得凸入管内,,其外边缘宜接近螺栓处,不得放双垫或偏垫
拧紧后凸出螺母的长度不大于螺杆直径的1/2 ,且有 2-3 条外露螺纹
、管道穿越墙壁或楼板处,要安装套管
套管比管道至少大两级,穿越墙壁式,套管长度应与墙厚相等,穿越楼板时,应高出楼板50mm
管道与套管之间的缝隙应用防火封堵材料填塞密实
2、管道支、吊、托架安装:、根据现场管道布置情况及周围结构情况,在管道密集处设置型钢吊架、型钢托架或落地式支、托架
、钢管管道支架间距符合规范要求
、管道末端喷嘴处应采用固定支架,支架与喷嘴之间的管道长度不应大于500m
、临近阀门及其它大件的管道安装辅助支架, 设备出口处安装支架,严禁设备承重
另外以下几点也必须注意和遵循: a 、在释放喷嘴的300mm范围内必须放置吊架
b 、弯头间距大于600mm必须放置吊架
c 、吊架必须安装在能支承住管网的建筑结构上
d 、管道超出8m或多条管道并排敷设时,应加设龙门式防晃支架
公称直径大于或等于
