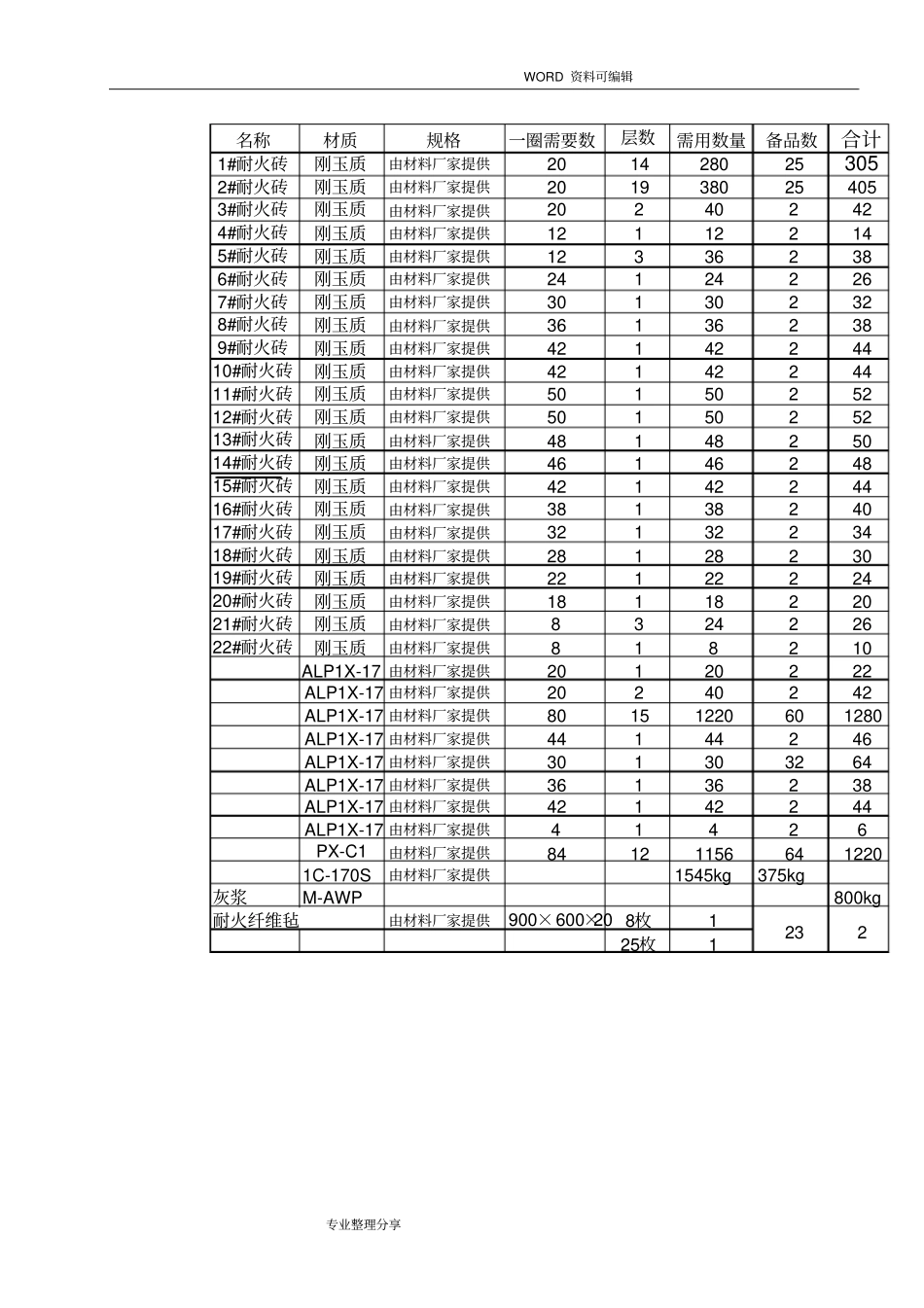

WORD 资料可编辑专业整理分享一、 编制依据1. 中国石化集团兰州设计院所设计施工图;2. 《工业炉砌筑工程施工及验收规范》GBJ211-88;3. 《化工用炉砌筑工程施工及验收规范》HGJ227-84。二、 概况1. 工程概况本工程为乌石化公司化肥气化装置气化炉拱顶隔热衬里改造,由中国石化集团兰州设计院设计。改造目的是为了增大气化炉炉顶隔热衬里的厚度,降低炉壳温度。炉顶部隔热耐火层由内到外依次为刚玉质异形砖、氧化铝耐火浇注料、陶纤毡。炉内净直径最大为φ1371,最小直径φ 254,施工面很窄,炉内操作比较困难,要求砌筑质量高,施工强度很大。拱顶改造与气化炉检修同时进行。2. 主要工程量刚玉砖: 1320块;刚玉空心球砖: 8 块;轻质隔热砖: 1156块;高铝砖: 1436块;陶纤毯: 37m2;隔热耐火浇注料: 2m3;三、 施工顺序拆除拱顶、 筒体及炉底耐火材料→清理炉子→砌筑炉子底部出气口处耐火砖→浇注炉子底部耐火浇筑料→砌筑炉子筒体耐火砖及隔热砖→支模砌WORD 资料可编辑专业整理分享筑拱顶刚玉砖及浇筑耐火浇注料→拆除炉子内部架子,清扫→砌筑炉子锥型底部耐火砖。四、施工准备1. 施工机具及场地的准备本气化炉施工包括砌砖和隔热耐火浇注料施工。刚玉砖砌筑前必须进行预砌筑,应准备预砌筑场地,场地要求平整、干净。耐火浇注料施工需要搅拌场地和材料堆放场地, 搅拌场地应有水源和电,材料堆放场地应防潮、防雨。搅拌用搅拌机设在气化炉平台上,水源及电接到平台上。筑炉用材料用车间的电动葫芦运输到位。2. 材料的准备根据设计要求,筑炉材料由洛阳耐火材料研究院生产,定货由业主负责,需用耐火材料数量如下表:WORD 资料可编辑专业整理分享名称材质规格一圈需要数层数需用数量备品数合计1#耐火砖刚玉质由材料厂家提供2014280253052#耐火砖刚玉质由材料厂家提供2019380254053#耐火砖刚玉质由材料厂家提供202402424#耐火砖刚玉质由材料厂家提供121122145#耐火砖刚玉质由材料厂家提供123362386#耐火砖刚玉质由材料厂家提供241242267#耐火砖刚玉质由材料厂家提供301302328#耐火砖刚玉质由材料厂家提供361362389#耐火砖刚玉质由材料厂家提供4214224410#耐火砖刚玉质由材料厂家提供4214224411#耐火砖刚玉质由材料厂家提供5015025212#耐火砖刚玉质由材料厂家提供5015025213#耐火砖刚玉质由材料厂家提供4814825014#耐火砖刚玉质由材料厂家提供4614624815#耐火砖刚玉质由材料厂家提供4214224416#耐火砖刚玉质由材料厂...
