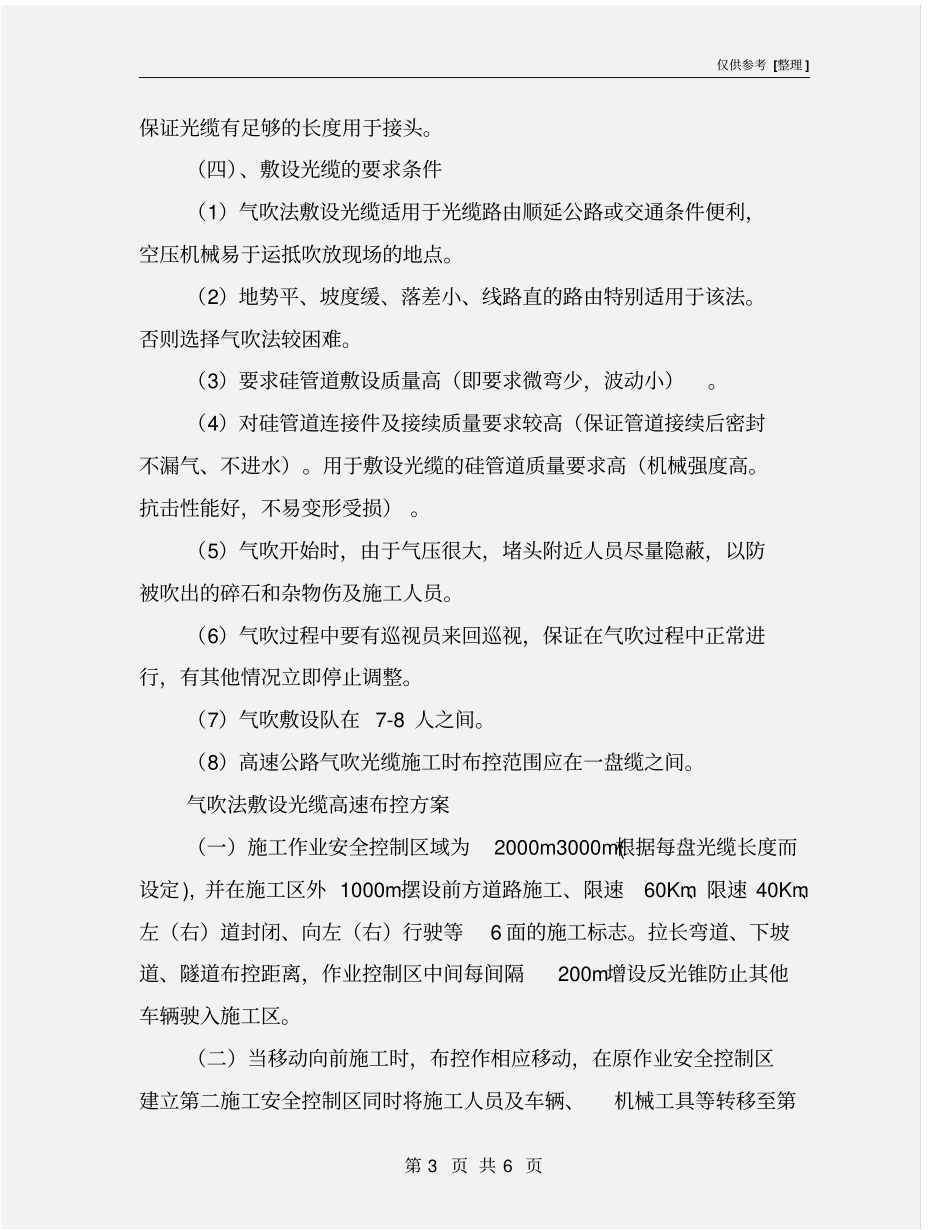

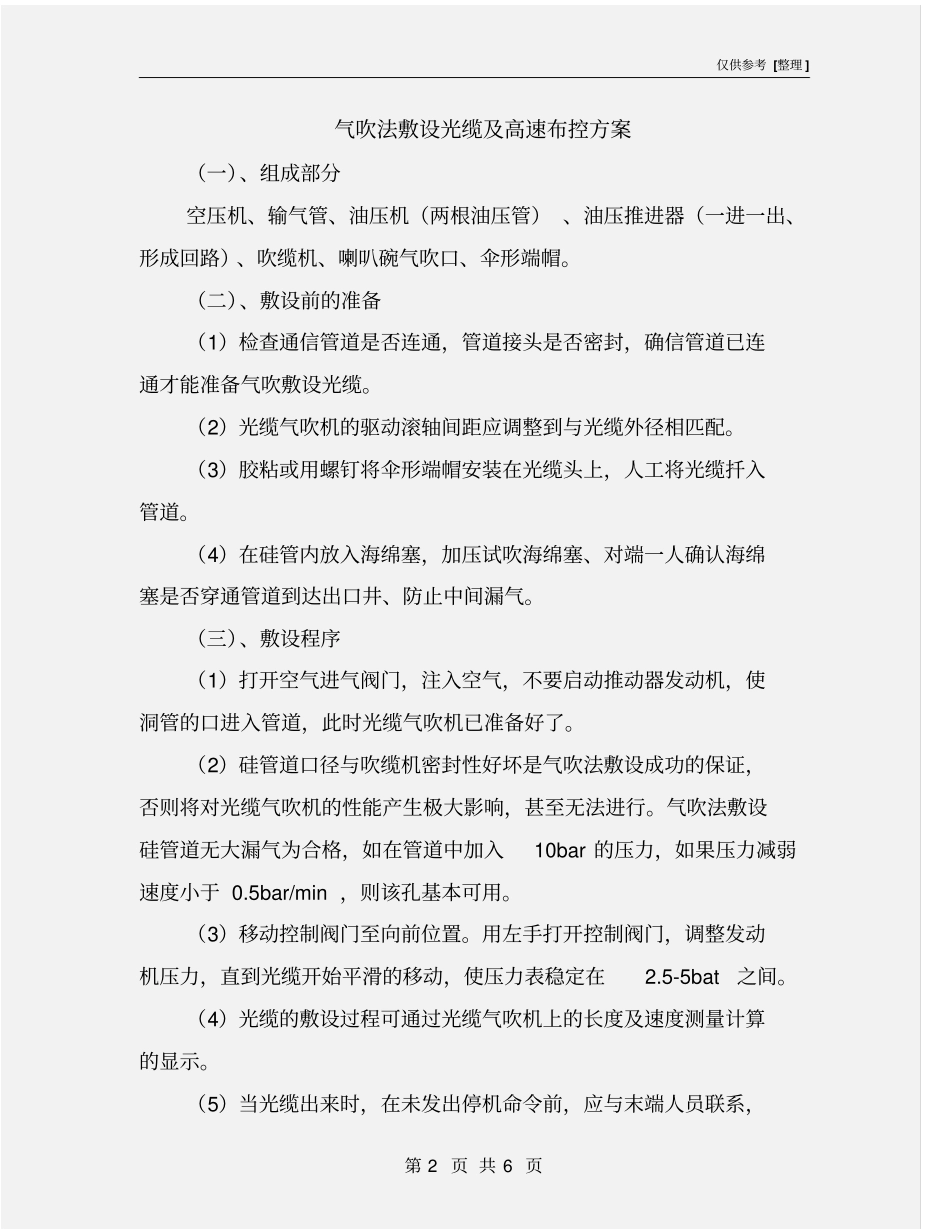

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书气吹法敷设光缆及高速布控方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页气吹法敷设光缆及高速布控方案(一)、组成部分空压机、输气管、油压机(两根油压管) 、油压推进器(一进一出、形成回路)、吹缆机、喇叭碗气吹口、伞形端帽。(二)、敷设前的准备(1)检查通信管道是否连通,管道接头是否密封,确信管道已连通才能准备气吹敷设光缆。(2)光缆气吹机的驱动滚轴间距应调整到与光缆外径相匹配。(3)胶粘或用螺钉将伞形端帽安装在光缆头上,人工将光缆扦入管道。(4)在硅管内放入海绵塞,加压试吹海绵塞、对端一人确认海绵塞是否穿通管道到达出口井、防止中间漏气。(三)、敷设程序(1)打开空气进气阀门,注入空气,不要启动推动器发动机,使洞管的口进入管道,此时光缆气吹机已准备好了。(2)硅管道口径与吹缆机密封性好坏是气吹法敷设成功的保证,否则将对光缆气吹机的性能产生极大影响,甚至无法进行。气吹法敷设硅管道无大漏气为合格,如在管道中加入10bar 的压力,如果压力减弱速度小于 0.5bar/min ,则该孔基本可用。(3)移动控制阀门至向前位置。用左手打开控制阀门,调整发动机压力,直到光缆开始平滑的移动,使压力表稳定在2.5-5bat之间。(4)光缆的敷设过程可通过光缆气吹机上的长度及速度测量计算的显示。(5)当光缆出来时,在未发出停机命令前,应与末端人员联系,仅供参考 [整理 ] 第 3 页 共 6 页保证光缆有足够的长度用于接头。(四)、敷设光缆的要求条件(1)气吹法敷设光缆适用于光缆路由顺延公路或交通条件便利,空压机械易于运抵吹放现场的地点。(2)地势平、坡度缓、落差小、线路直的路由特别适用于该法。否则选择气吹法较困难。(3)要求硅管道敷设质量高(即要求微弯少,波动小)。(4)对硅管道连接件及接续质量要求较高(保证管道接续后密封不漏气、不进水)。用于敷设光缆的硅管道质量要求高(机械强度高。抗击性能好,不易变形受损) 。(5)气吹开始时,由于气压很大,堵头附近人员尽量隐蔽,以防被吹出的碎石和杂物伤及施工人员。(6)气吹过程中要有巡视员来回巡视,保证在气吹过程中正常进行,有其他情况立即停止调整。(7)气吹敷设队在 7-8 人之间。(8)高速公路气吹光缆施工时布控范围应在一盘缆之间。气吹法敷设光缆高速布控方案(一)施工作业安全控制区域为2000m3...
