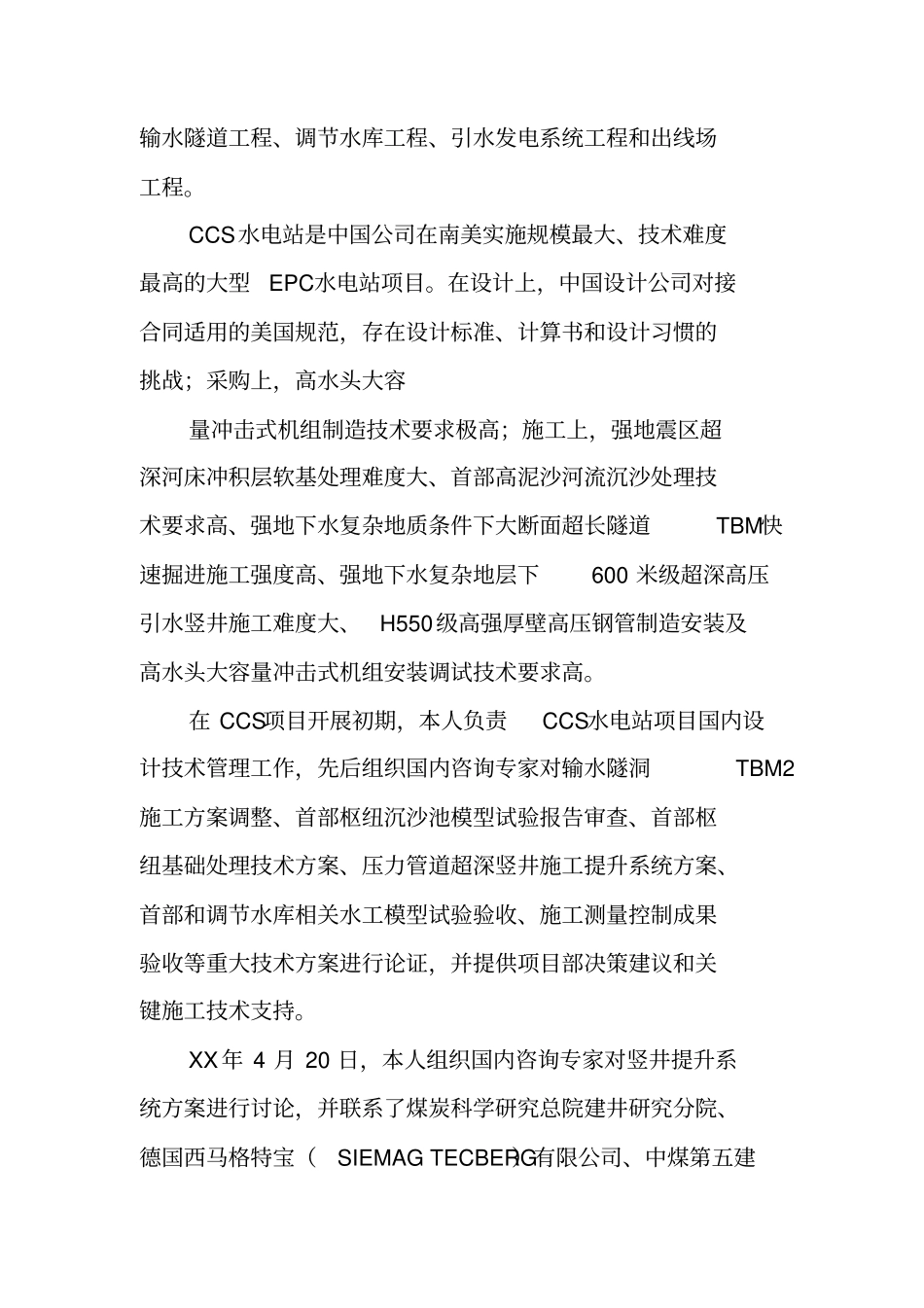

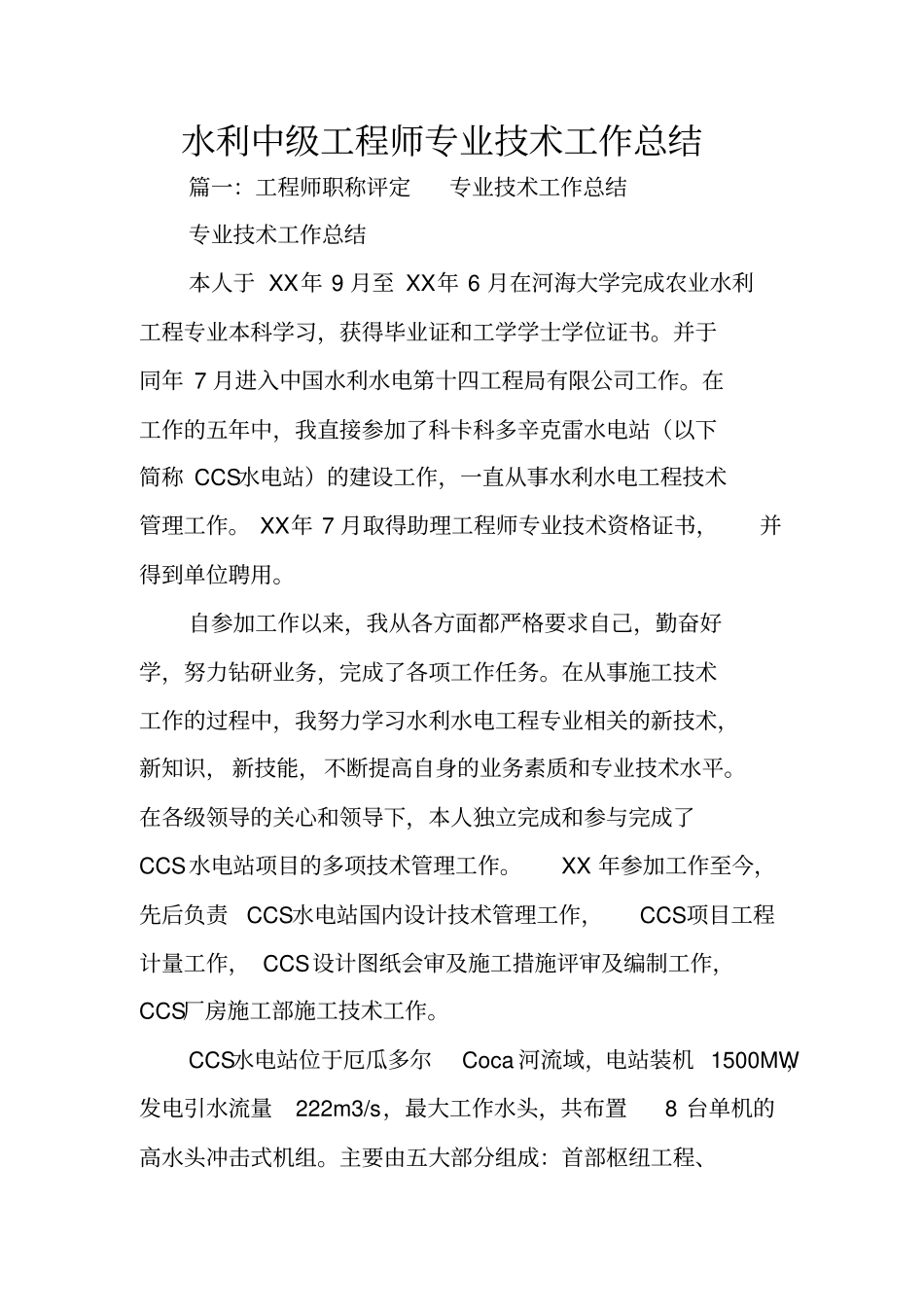

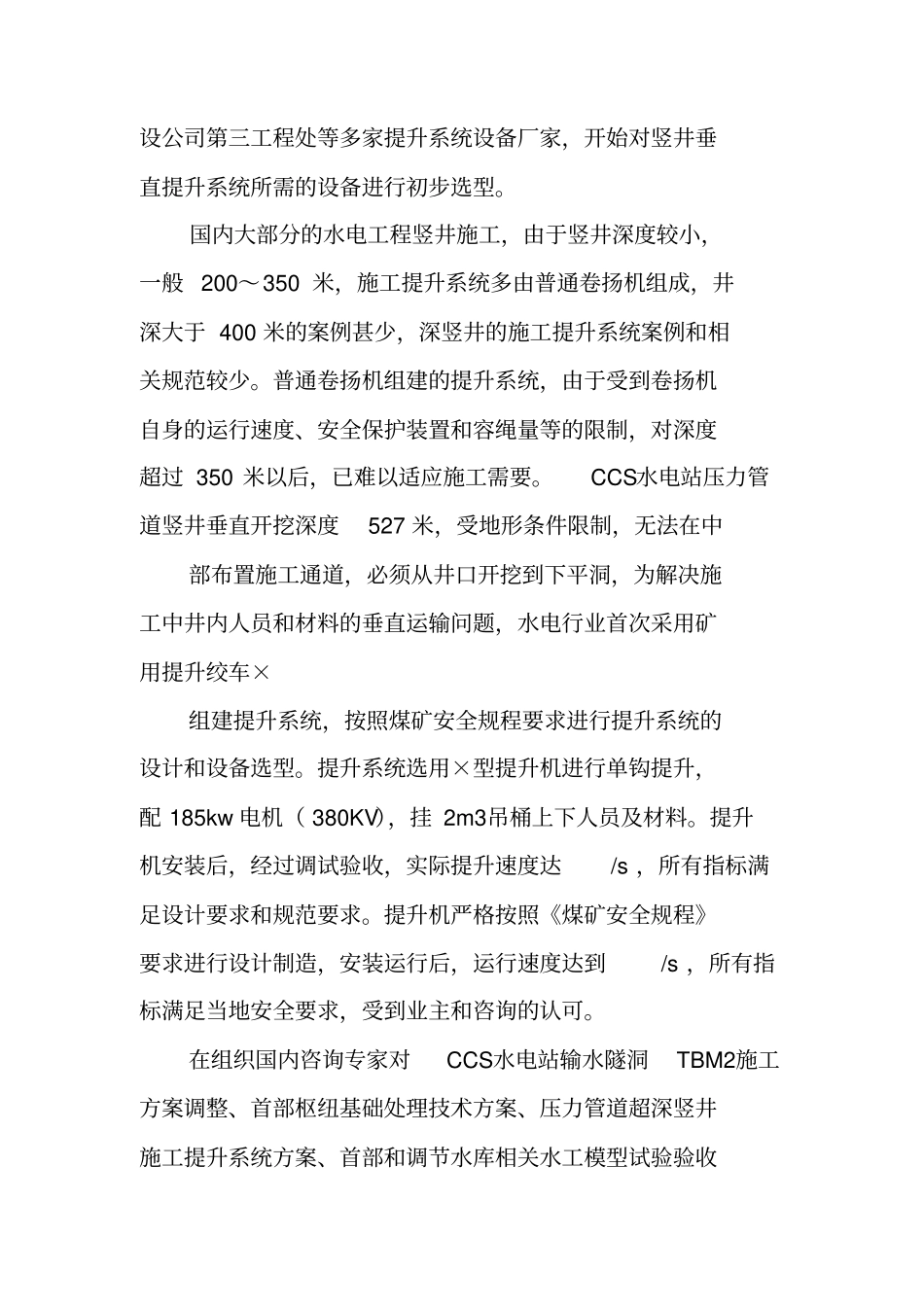

水利中级工程师专业技术工作总结篇一:工程师职称评定专业技术工作总结专业技术工作总结本人于 XX年 9 月至 XX年 6 月在河海大学完成农业水利工程专业本科学习,获得毕业证和工学学士学位证书。并于同年 7 月进入中国水利水电第十四工程局有限公司工作。在工作的五年中,我直接参加了科卡科多辛克雷水电站(以下简称 CCS水电站)的建设工作,一直从事水利水电工程技术管理工作。 XX年 7 月取得助理工程师专业技术资格证书,并得到单位聘用。自参加工作以来,我从各方面都严格要求自己,勤奋好学,努力钻研业务,完成了各项工作任务。在从事施工技术工作的过程中,我努力学习水利水电工程专业相关的新技术,新知识, 新技能,不断提高自身的业务素质和专业技术水平。在各级领导的关心和领导下,本人独立完成和参与完成了CCS水电站项目的多项技术管理工作。XX 年参加工作至今,先后负责CCS水电站国内设计技术管理工作,CCS项目工程计量工作, CCS设计图纸会审及施工措施评审及编制工作,CCS厂房施工部施工技术工作。CCS水电站位于厄瓜多尔Coca 河流域,电站装机 1500MW,发电引水流量222m3/s,最大工作水头,共布置8 台单机的高水头冲击式机组。主要由五大部分组成:首部枢纽工程、输水隧道工程、调节水库工程、引水发电系统工程和出线场工程。CCS水电站是中国公司在南美实施规模最大、技术难度最高的大型EPC水电站项目。在设计上,中国设计公司对接合同适用的美国规范,存在设计标准、计算书和设计习惯的挑战;采购上,高水头大容量冲击式机组制造技术要求极高;施工上,强地震区超深河床冲积层软基处理难度大、首部高泥沙河流沉沙处理技术要求高、强地下水复杂地质条件下大断面超长隧道TBM快速掘进施工强度高、强地下水复杂地层下600 米级超深高压引水竖井施工难度大、H550级高强厚壁高压钢管制造安装及高水头大容量冲击式机组安装调试技术要求高。在 CCS项目开展初期,本人负责CCS水电站项目国内设计技术管理工作,先后组织国内咨询专家对输水隧洞TBM2施工方案调整、首部枢纽沉沙池模型试验报告审查、首部枢纽基础处理技术方案、压力管道超深竖井施工提升系统方案、首部和调节水库相关水工模型试验验收、施工测量控制成果验收等重大技术方案进行论证,并提供项目部决策建议和关键施工技术支持。XX年 4 月 20 日,本人组织国内咨询专家对竖井提升系统方案进行讨论,并联系了煤炭科学研究总院建井研究分院、德国西马格特宝...
