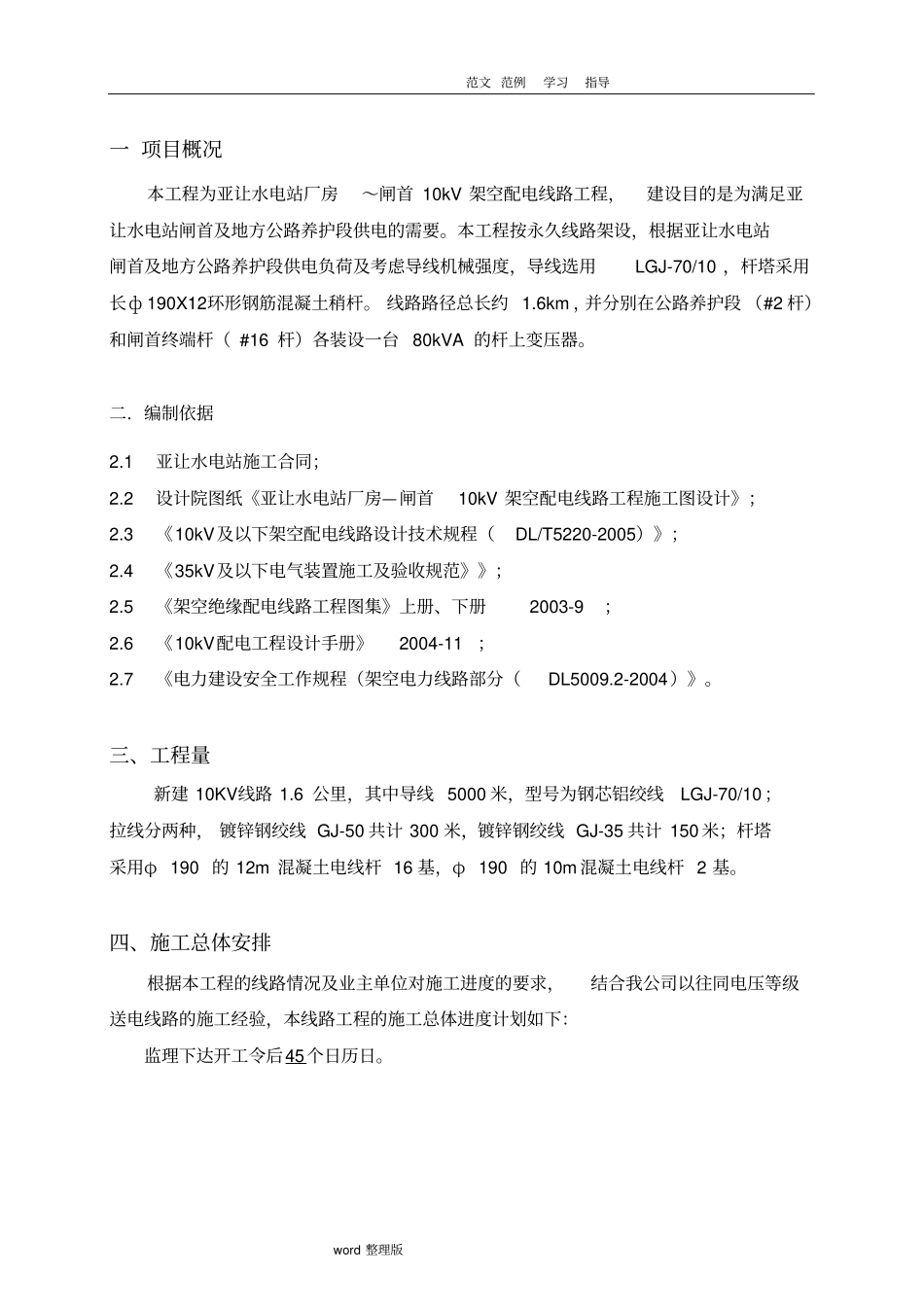

范文 范例学习指导word 整理版一 项目概况本工程为亚让水电站厂房~闸首 10kV 架空配电线路工程,建设目的是为满足亚让水电站闸首及地方公路养护段供电的需要。本工程按永久线路架设,根据亚让水电站闸首及地方公路养护段供电负荷及考虑导线机械强度,导线选用 LGJ-70/10 ,杆塔采用长ф 190X12 环形钢筋混凝土稍杆。 线路路径总长约 1.6km ,并分别在公路养护段 (#2 杆)和闸首终端杆( #16 杆)各装设一台 80kVA 的杆上变压器。二.编制依据2.1 亚让水电站施工合同;2.2 设计院图纸《亚让水电站厂房—闸首 10kV 架空配电线路工程施工图设计》;2.3 《10kV及以下架空配电线路设计技术规程(DL/T5220-2005)》;2.4 《35kV及以下电气装置施工及验收规范》》;2.5 《架空绝缘配电线路工程图集》上册、下册 2003-9;2.6 《10kV配电工程设计手册》 2004-11;2.7 《电力建设安全工作规程(架空电力线路部分(DL5009.2-2004)》。三、工程量新建 10KV线路 1.6 公里,其中导线 5000 米,型号为钢芯铝绞线LGJ-70/10 ;拉线分两种, 镀锌钢绞线 GJ-50 共计 300 米,镀锌钢绞线 GJ-35 共计 150 米;杆塔采用φ 190 的 12m 混凝土电线杆 16 基,φ 190 的 10m 混凝土电线杆 2 基。四、施工总体安排根据本工程的线路情况及业主单位对施工进度的要求,结合我公司以往同电压等级送电线路的施工经验,本线路工程的施工总体进度计划如下:监理下达开工令后45个日历日。范文 范例学习指导word 整理版五、施工方法5.1 工序流程5.2 线路复测线路复测由项目部组织各施工队技术员、测量人员等, 利用全站仪、 J2 经纬仪分两组对全线进行详细复测,确保线路定线及塔位的准确性。序号施工项目施工方法主要施工机械1 直线方向两点间定线法,倒镜反向延伸法、延长直线法等。J2 经纬仪2 转角角度采用测回法或方向法进行测量。J2 经纬仪3 水平距离一般地段采用经纬仪视距法测量, 跨越档采用全站仪进行测距。J2 经纬仪TOPCON-700型全站仪4 高程采用三角高程测量的方法进行高程测量和计算。TOPCON-700型全站仪5 不通视情况下的复测采用等腰三角形法、 矩形法、任意辅助桩法进行复测。TOPCON-700型全站仪6 交叉跨越物采用经纬仪综合测量的方法进行复测。J2 经纬仪测高仪7 地形凸起点高程用经纬仪和塔尺按三角高程测量的方法进行综合测量。J2 经纬仪材料验收及运输导线、金具、绝缘子检验及运输...
