1 / 12 汝阳县黄屯至板棚公路改建工程NO
1 合同段水泥混凝土面层试验段施工总结合 同 段 :N O

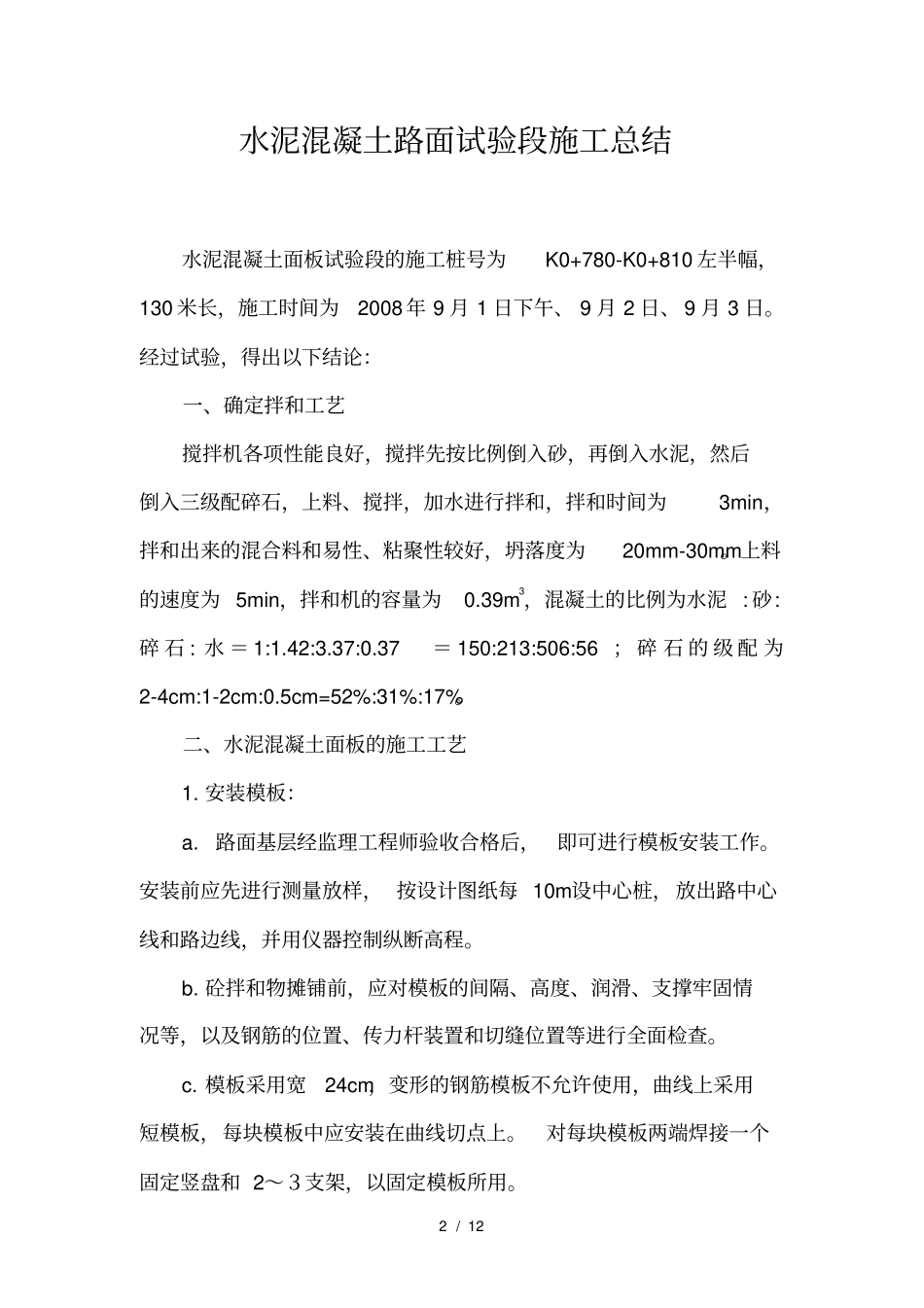

1承 包 商 : 河南乾坤路桥公司申报日期:2008年 9 月 1 日2 / 12 水泥混凝土路面试验段施工总结水泥混凝土面板试验段的施工桩号为K0+780-K0+810 左半幅,130 米长,施工时间为2008 年 9 月 1 日下午、 9 月 2 日、 9 月 3 日
经过试验,得出以下结论:一、确定拌和工艺搅拌机各项性能良好,搅拌先按比例倒入砂,再倒入水泥,然后倒入三级配碎石,上料、搅拌,加水进行拌和,拌和时间为3min,拌和出来的混合料和易性、粘聚性较好,坍落度为20mm-30mm
上料的速度为 5min,拌和机的容量为0
39m3,混凝土的比例为水泥 : 砂:碎 石 : 水 = 1:1
37= 150:213:506:56 ; 碎 石 的 级 配 为2-4cm:1-2cm:0
5cm=52%:31%:17%
二、水泥混凝土面板的施工工艺1
安装模板:a
路面基层经监理工程师验收合格后,即可进行模板安装工作
安装前应先进行测量放样, 按设计图纸每 10m设中心桩,放出路中心线和路边线,并用仪器控制纵断高程
砼拌和物摊铺前,应对模板的间隔、高度、润滑、支撑牢固情况等,以及钢筋的位置、传力杆装置和切缝位置等进行全面检查
模板采用宽24cm,变形的钢筋模板不允许使用,曲线上采用短模板,每块模板中应安装在曲线切点上
对每块模板两端焊接一个固定竖盘和 2~3支架,以固定模板所用

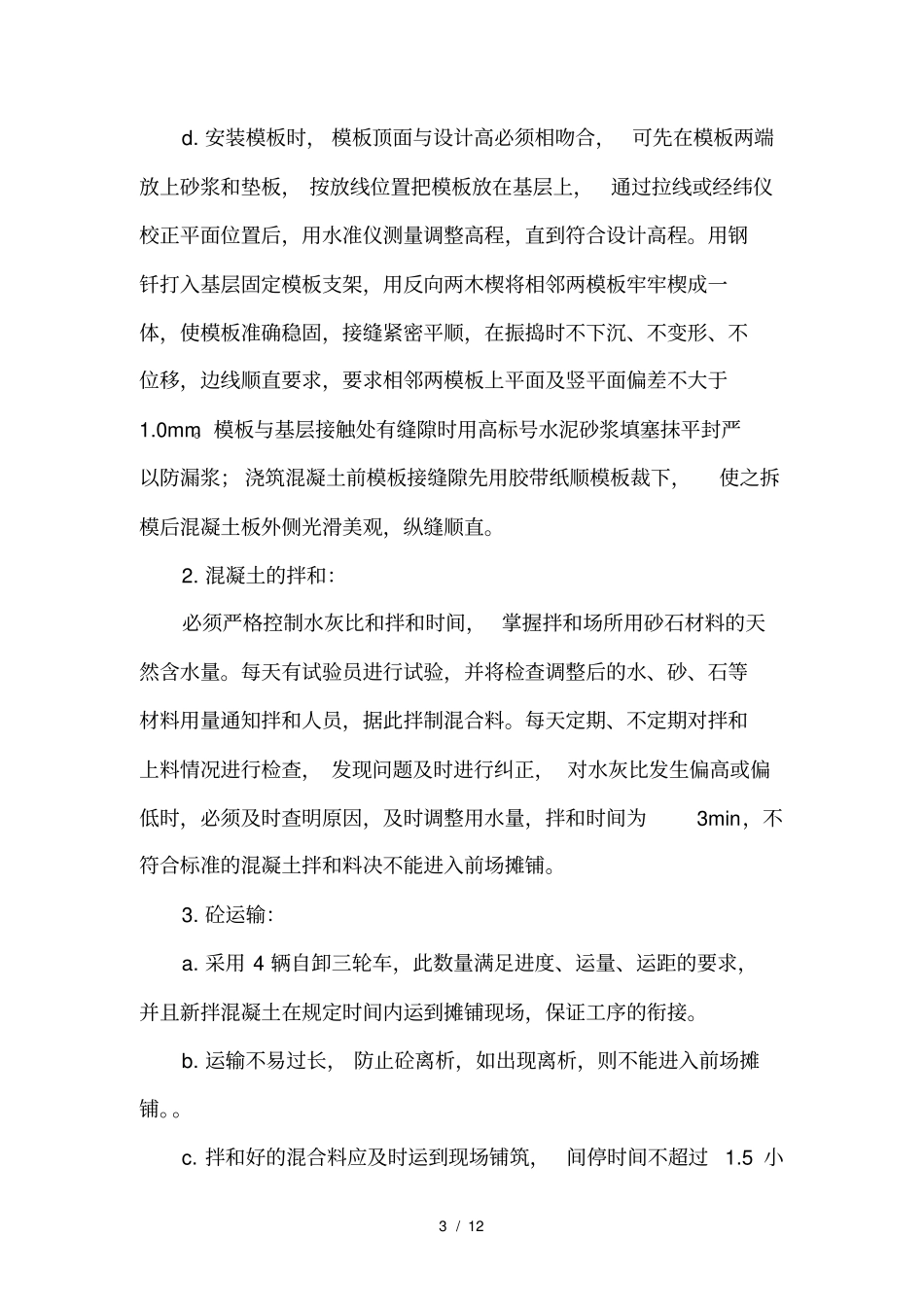

3 / 12 d
安装模板时, 模板顶面与设计高必须相吻合,可先在模板两端放上砂浆和垫板, 按放线位置把模板放在基层上,通过拉线或经纬仪校正平面位置后,用水准仪测量调整高程,直到符合设计高程
用钢钎打入基层固定模板支架,用反向两木楔将相邻两模板牢牢楔成一体
