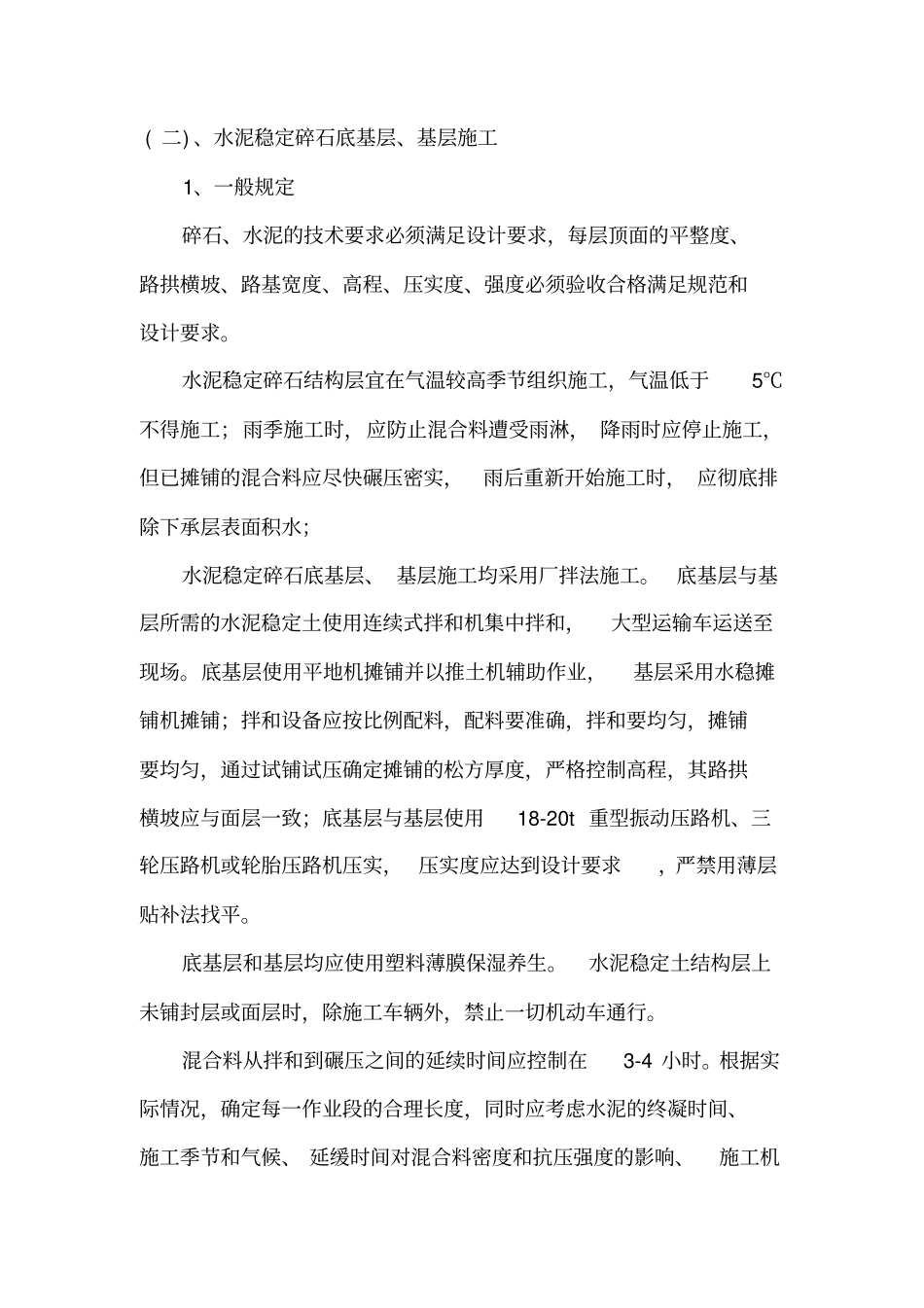

( 二) 、水泥稳定碎石底基层、基层施工1、一般规定碎石、水泥的技术要求必须满足设计要求,每层顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度必须验收合格满足规范和设计要求
水泥稳定碎石结构层宜在气温较高季节组织施工,气温低于5℃不得施工;雨季施工时,应防止混合料遭受雨淋, 降雨时应停止施工,但已摊铺的混合料应尽快碾压密实,雨后重新开始施工时, 应彻底排除下承层表面积水;水泥稳定碎石底基层、 基层施工均采用厂拌法施工
底基层与基层所需的水泥稳定土使用连续式拌和机集中拌和,大型运输车运送至现场
底基层使用平地机摊铺并以推土机辅助作业,基层采用水稳摊铺机摊铺;拌和设备应按比例配料,配料要准确,拌和要均匀,摊铺要均匀,通过试铺试压确定摊铺的松方厚度,严格控制高程,其路拱横坡应与面层一致;底基层与基层使用18-20t 重型振动压路机、三轮压路机或轮胎压路机压实, 压实度应达到设计要求,严禁用薄层贴补法找平
底基层和基层均应使用塑料薄膜保湿养生
水泥稳定土结构层上未铺封层或面层时,除施工车辆外,禁止一切机动车通行
混合料从拌和到碾压之间的延续时间应控制在3-4 小时
根据实际情况,确定每一作业段的合理长度,同时应考虑水泥的终凝时间、施工季节和气候、 延缓时间对混合料密度和抗压强度的影响、施工机械的效率和数量、操作的熟练程度、尽量减少接缝等因素

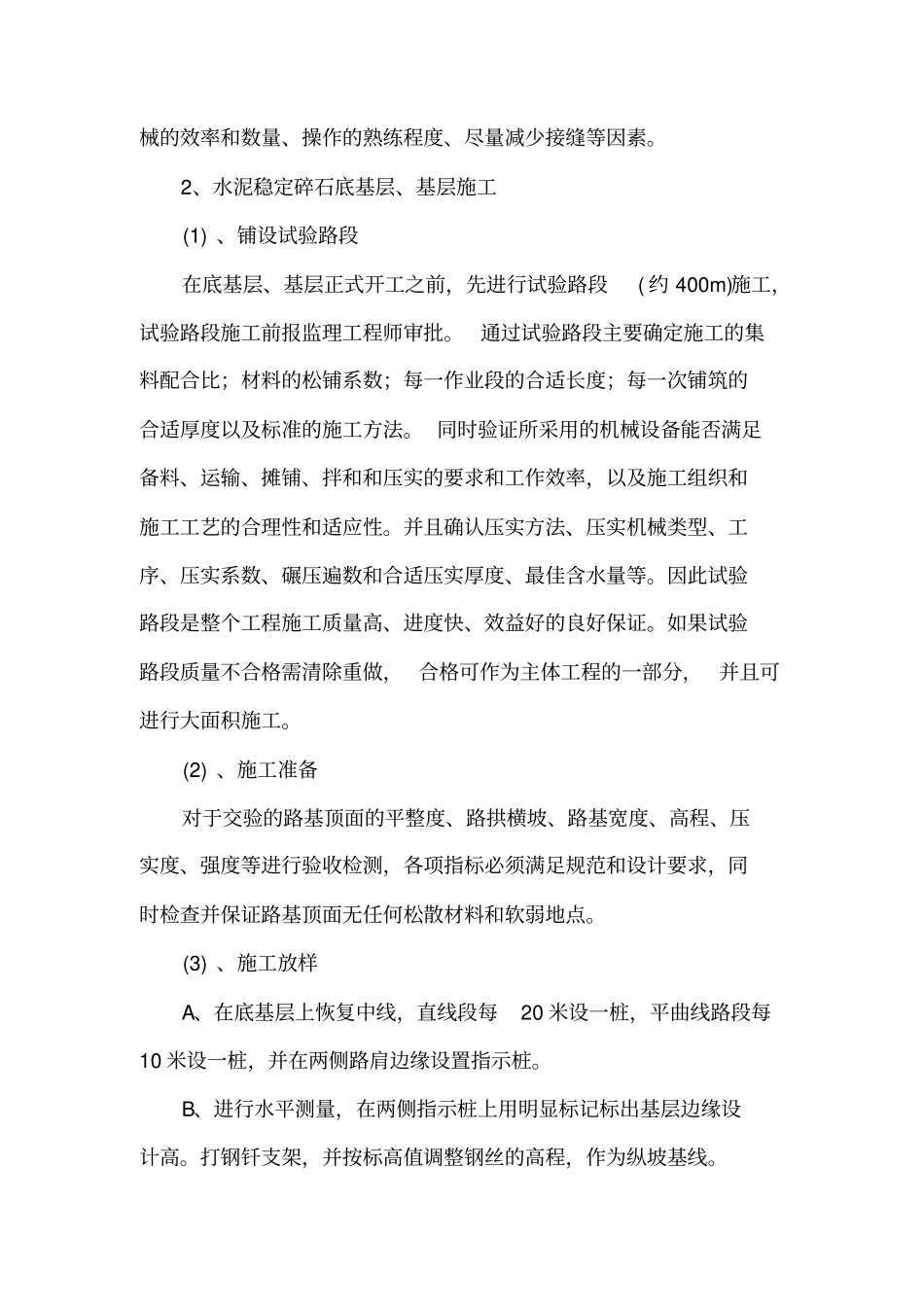

2、水泥稳定碎石底基层、基层施工(1) 、铺设试验路段在底基层、基层正式开工之前,先进行试验路段( 约 400m)施工,试验路段施工前报监理工程师审批
通过试验路段主要确定施工的集料配合比;材料的松铺系数;每一作业段的合适长度;每一次铺筑的合适厚度以及标准的施工方法
同时验证所采用的机械设备能否满足备料、运输、摊铺、拌和和压实的要求和工作效率,以及施工组织和施工工艺的合理性和适应性
并且确认压实方法、压实机械类型、工序、压实系数、碾压遍数
