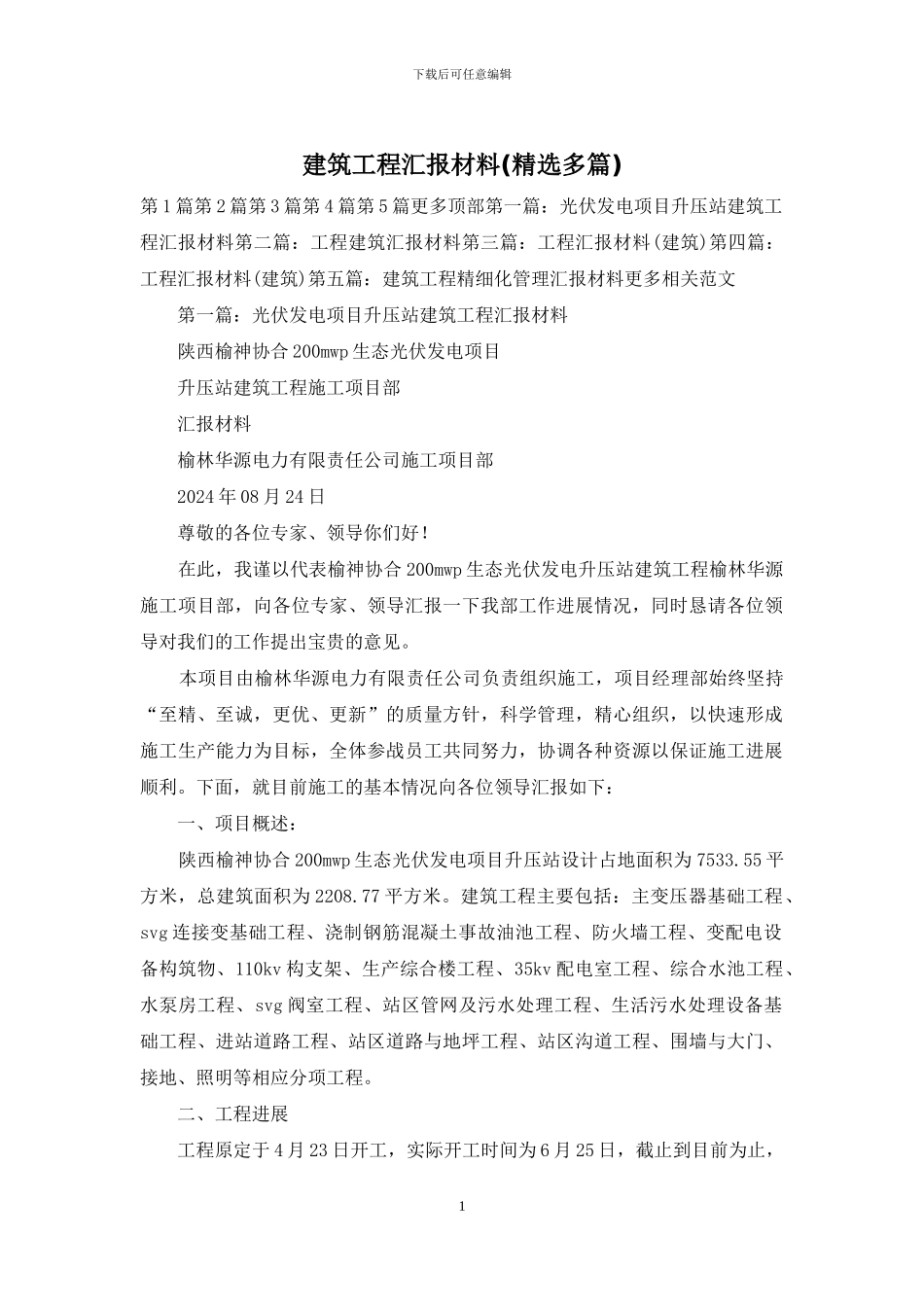

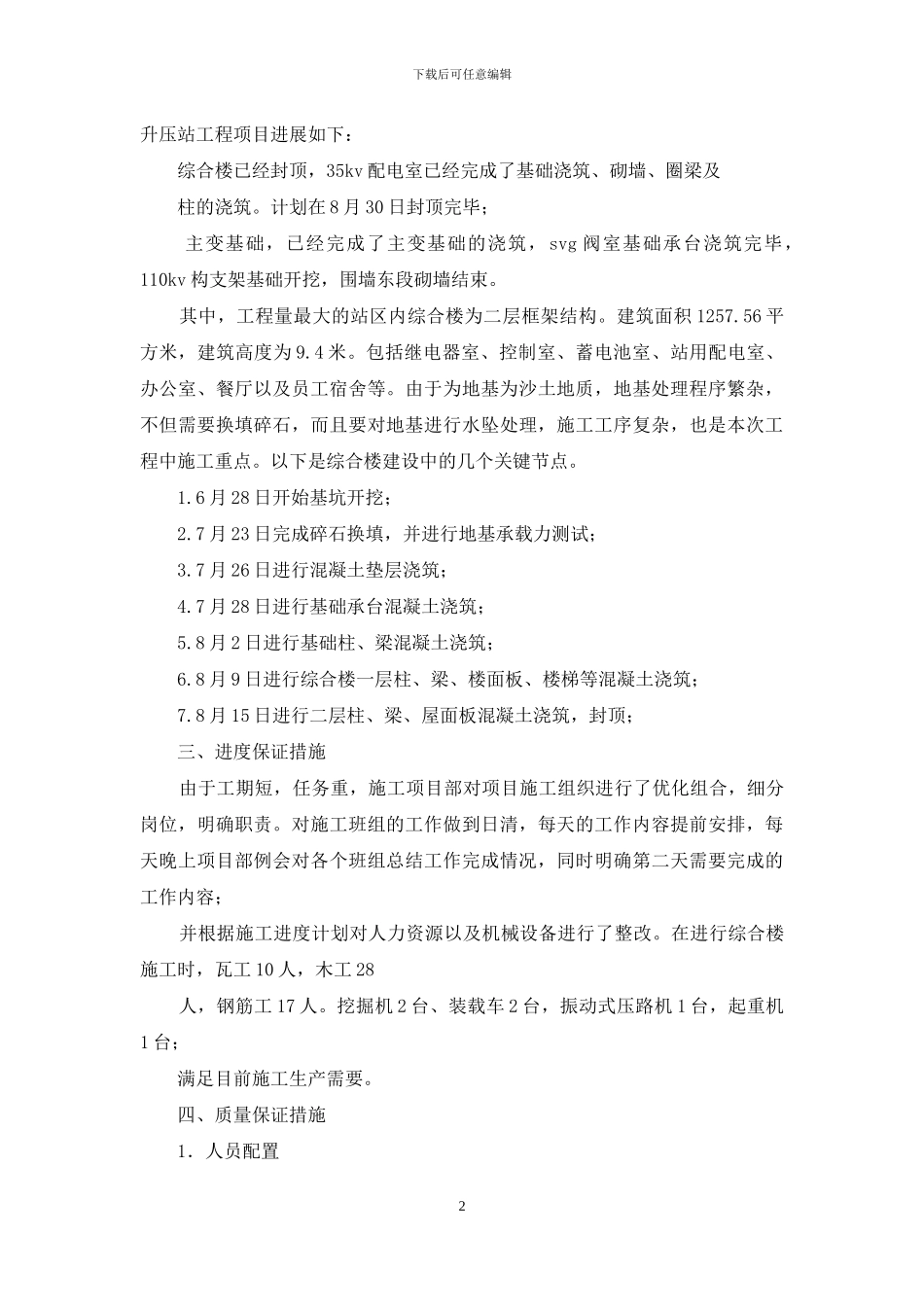

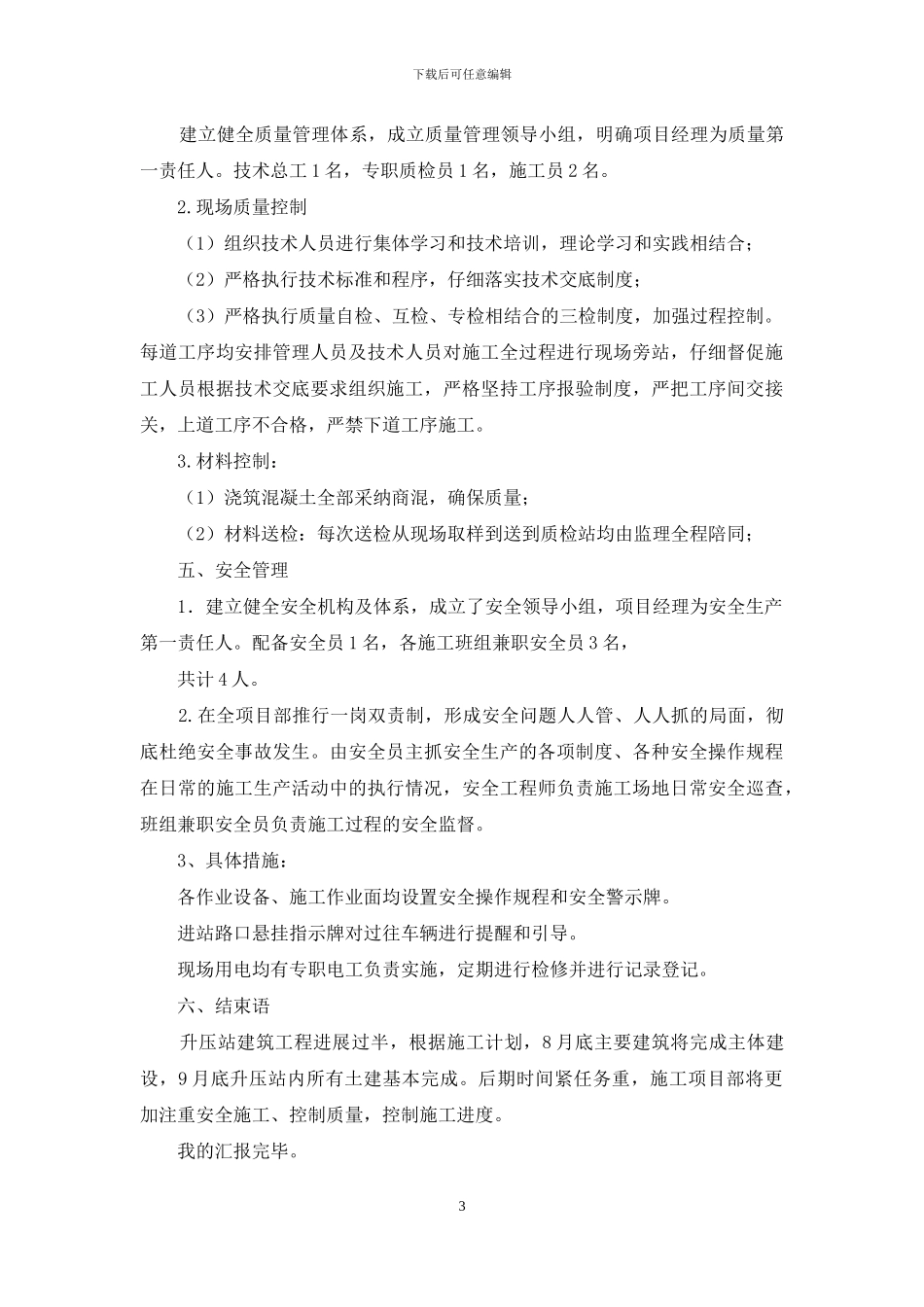

下载后可任意编辑建筑工程汇报材料(精选多篇)第 1 篇第 2 篇第 3 篇第 4 篇第 5 篇更多顶部第一篇:光伏发电项目升压站建筑工程汇报材料第二篇:工程建筑汇报材料第三篇:工程汇报材料(建筑)第四篇:工程汇报材料(建筑)第五篇:建筑工程精细化管理汇报材料更多相关范文 第一篇:光伏发电项目升压站建筑工程汇报材料 陕西榆神协合 200mwp 生态光伏发电项目 升压站建筑工程施工项目部 汇报材料 榆林华源电力有限责任公司施工项目部 2024 年 08 月 24 日 尊敬的各位专家、领导你们好! 在此,我谨以代表榆神协合 200mwp 生态光伏发电升压站建筑工程榆林华源施工项目部,向各位专家、领导汇报一下我部工作进展情况,同时恳请各位领导对我们的工作提出宝贵的意见。 本项目由榆林华源电力有限责任公司负责组织施工,项目经理部始终坚持“至精、至诚,更优、更新”的质量方针,科学管理,精心组织,以快速形成施工生产能力为目标,全体参战员工共同努力,协调各种资源以保证施工进展顺利。下面,就目前施工的基本情况向各位领导汇报如下: 一、项目概述: 陕西榆神协合 200mwp 生态光伏发电项目升压站设计占地面积为 7533.55 平方米,总建筑面积为 2208.77 平方米。建筑工程主要包括:主变压器基础工程、svg 连接变基础工程、浇制钢筋混凝土事故油池工程、防火墙工程、变配电设备构筑物、110kv 构支架、生产综合楼工程、35kv 配电室工程、综合水池工程、水泵房工程、svg 阀室工程、站区管网及污水处理工程、生活污水处理设备基础工程、进站道路工程、站区道路与地坪工程、站区沟道工程、围墙与大门、接地、照明等相应分项工程。 二、工程进展 工程原定于 4 月 23 日开工,实际开工时间为 6 月 25 日,截止到目前为止,1下载后可任意编辑升压站工程项目进展如下: 综合楼已经封顶,35kv 配电室已经完成了基础浇筑、砌墙、圈梁及 柱的浇筑。计划在 8 月 30 日封顶完毕; 主变基础,已经完成了主变基础的浇筑,svg 阀室基础承台浇筑完毕,110kv 构支架基础开挖,围墙东段砌墙结束。 其中,工程量最大的站区内综合楼为二层框架结构。建筑面积 1257.56 平方米,建筑高度为 9.4 米。包括继电器室、控制室、蓄电池室、站用配电室、办公室、餐厅以及员工宿舍等。由于为地基为沙土地质,地基处理程序繁杂,不但需要换填碎石,而且要对地基进行水坠处理,施工工序复杂,也是本次工程中施工重点。...
