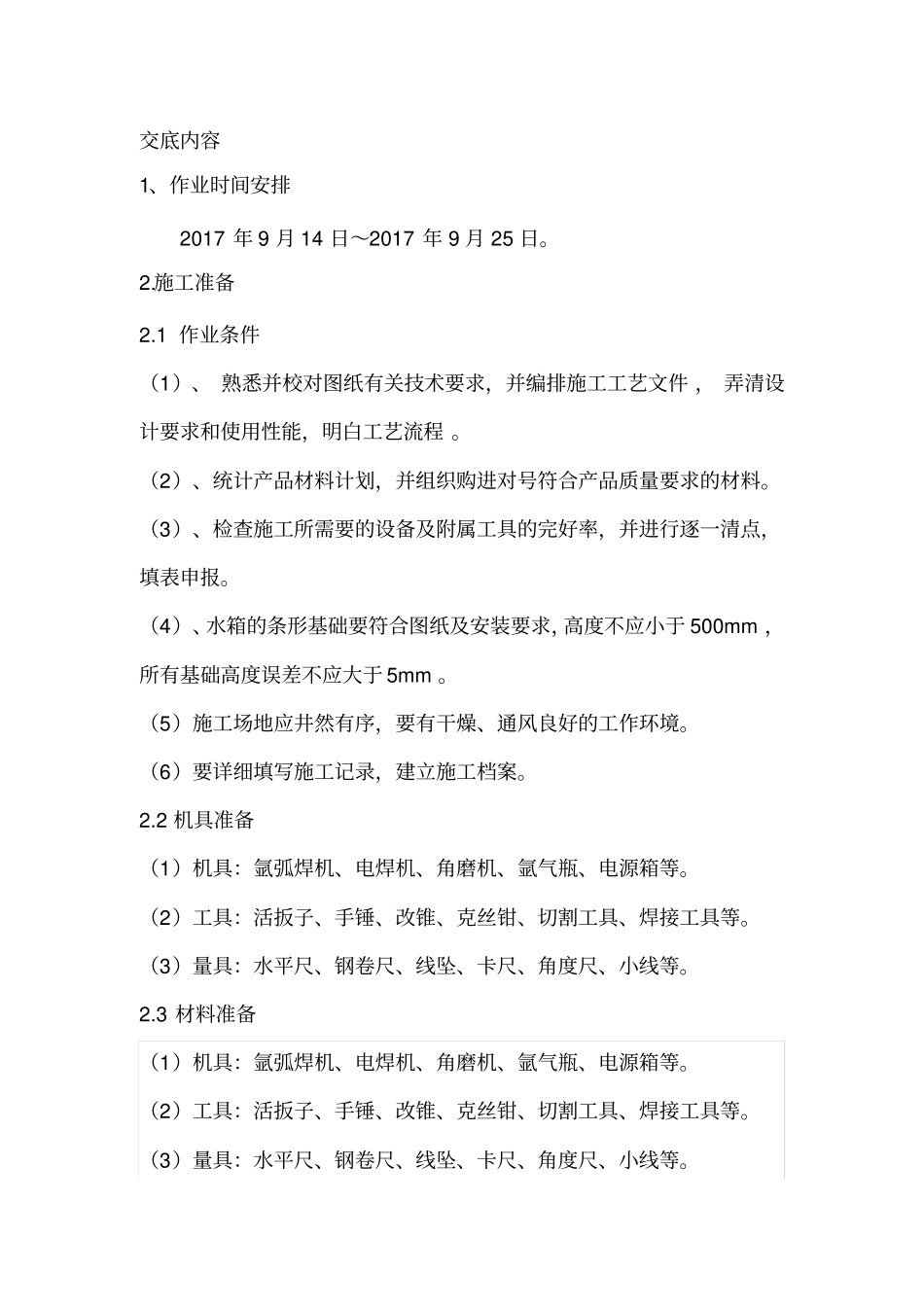

交底内容1、作业时间安排2017 年 9 月 14 日~2017 年 9 月 25 日
1 作业条件(1)、 熟悉并校对图纸有关技术要求,并编排施工工艺文件 , 弄清设计要求和使用性能,明白工艺流程
(2)、统计产品材料计划,并组织购进对号符合产品质量要求的材料
(3)、检查施工所需要的设备及附属工具的完好率,并进行逐一清点,填表申报
(4)、水箱的条形基础要符合图纸及安装要求,高度不应小于 500mm ,所有基础高度误差不应大于 5mm
(5)施工场地应井然有序,要有干燥、通风良好的工作环境
(6)要详细填写施工记录,建立施工档案
2 机具准备(1)机具:氩弧焊机、电焊机、角磨机、氩气瓶、电源箱等
(2)工具:活扳子、手锤、改锥、克丝钳、切割工具、焊接工具等
(3)量具:水平尺、钢卷尺、线坠、卡尺、角度尺、小线等
3 材料准备(1)机具:氩弧焊机、电焊机、角磨机、氩气瓶、电源箱等
(2)工具:活扳子、手锤、改锥、克丝钳、切割工具、焊接工具等
(3)量具:水平尺、钢卷尺、线坠、卡尺、角度尺、小线等

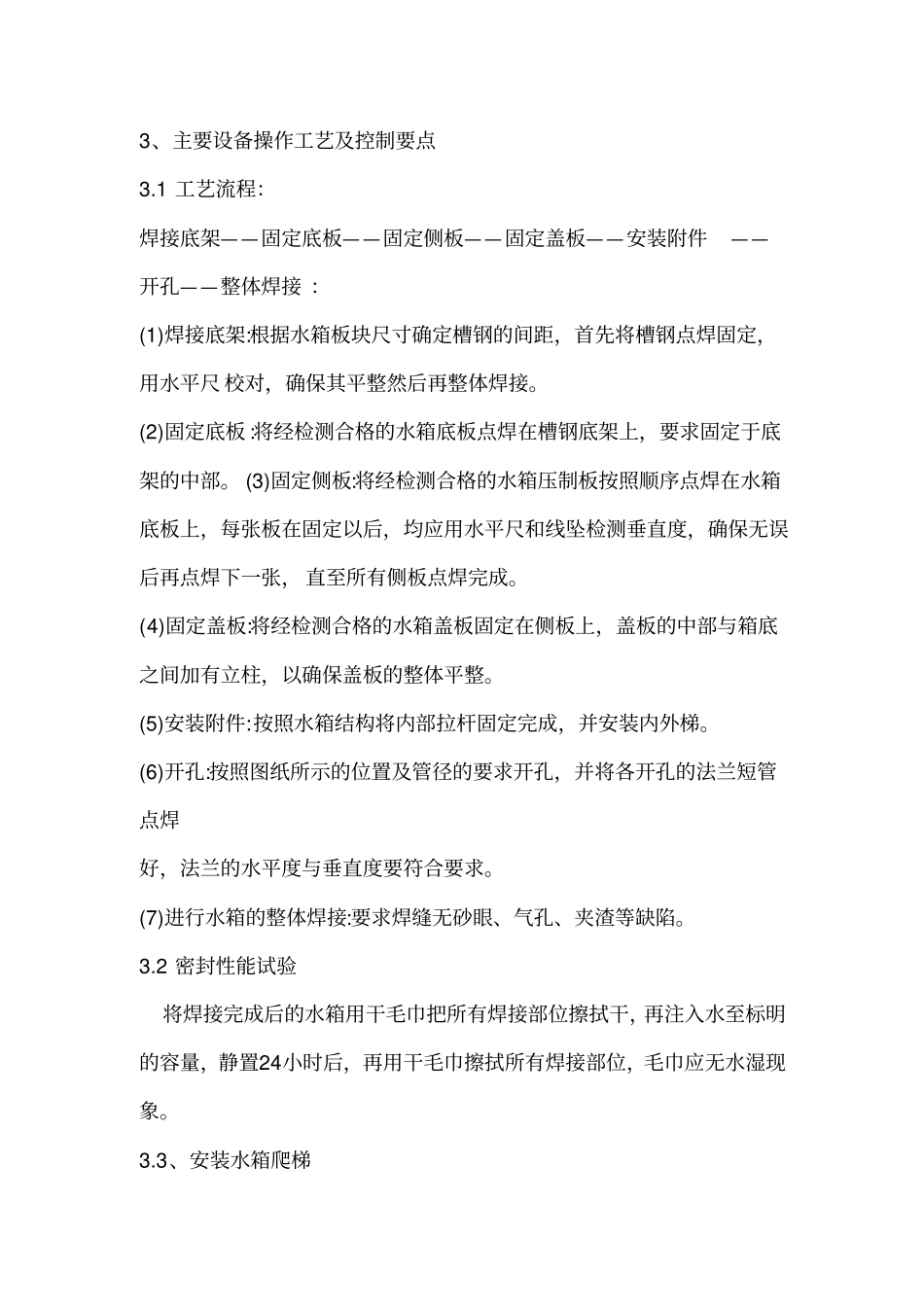

3、主要设备操作工艺及控制要点3
1 工艺流程:焊接底架——固定底板——固定侧板——固定盖板——安装附件——开孔——整体焊接 :(1)焊接底架:根据水箱板块尺寸确定槽钢的间距,首先将槽钢点焊固定,用水平尺 校对,确保其平整然后再整体焊接
(2)固定底板 :将经检测合格的水箱底板点焊在槽钢底架上,要求固定于底架的中部
(3)固定侧板:将经检测合格的水箱压制板按照顺序点焊在水箱底板上,每张板在固定以后,均应用水平尺和线坠检测垂直度,确保无误后再点焊下一张, 直至所有侧板点焊完成
(4)固定盖板:将经检测合格的水箱盖板固定在侧板上,盖板的中部与箱底之间加有立柱,以确保盖板的整体平整
(5)安装附件:按照水箱结构将内部拉杆固定完成,并安装内外梯
(6)开孔:
