奥运村北部地区临时设施市政工程污水管道闭水试验方案一、工程概况1、编制依据《北京市给水排水管道工程施工技术规程》DBJ01-47-2000 《奥运村北部地区临时设施市政工程》施工图《市政工程施工手册》《排水灌渠工程施工质量检验标准》(DBJ01-13-2004) 2、污水管道分项工程概述本工程污水管线主要为区内配套建筑设施服务,管线基本布置于建筑物一侧,然后通过东西向污水干线汇入化粪池或辛店村路污水管网
、污水管道管材及结构形式本工程污水管道均采用柔性接口的钢筋混凝土管,设计管径 D200~D300
其中 D200管长米, D300管长米
、管道基础根据设计交底记录,基础按照《混凝土排水管道基础及接口》(04S516) 图集做法施工
当土质为未经扰动的原状土层,且经钎探试验合格, D200采用 180° 砂石基础; D300采用 150° 砂石基础; D400~DN700采用 120° 砂石基础
二、主要材料及设备要求1、梯子 1 部,用于检查井段的水位下降情况;铁桶 1 只(带度量衡的),主要用于补水用;2、潜水泵,设备功率, 2 台(套),配备¢ 100 胶管 100 米,主要用于闭水试验期间抽水用;3、试验用水若干
三、闭水试验应具备的条件管道闭水试验时,试验管段应具备下列条件:1、管道及检查井外观质量已检查合格;2、管道未还土且沟槽无积水;3、全部预留孔洞应封堵不得漏水;4、管道两端堵板承载力经核算并大于水压力;除预留进出水管外, 应封堵坚固不得漏水
5、各种设备已购置,材料已备齐,并已加工和配套完成

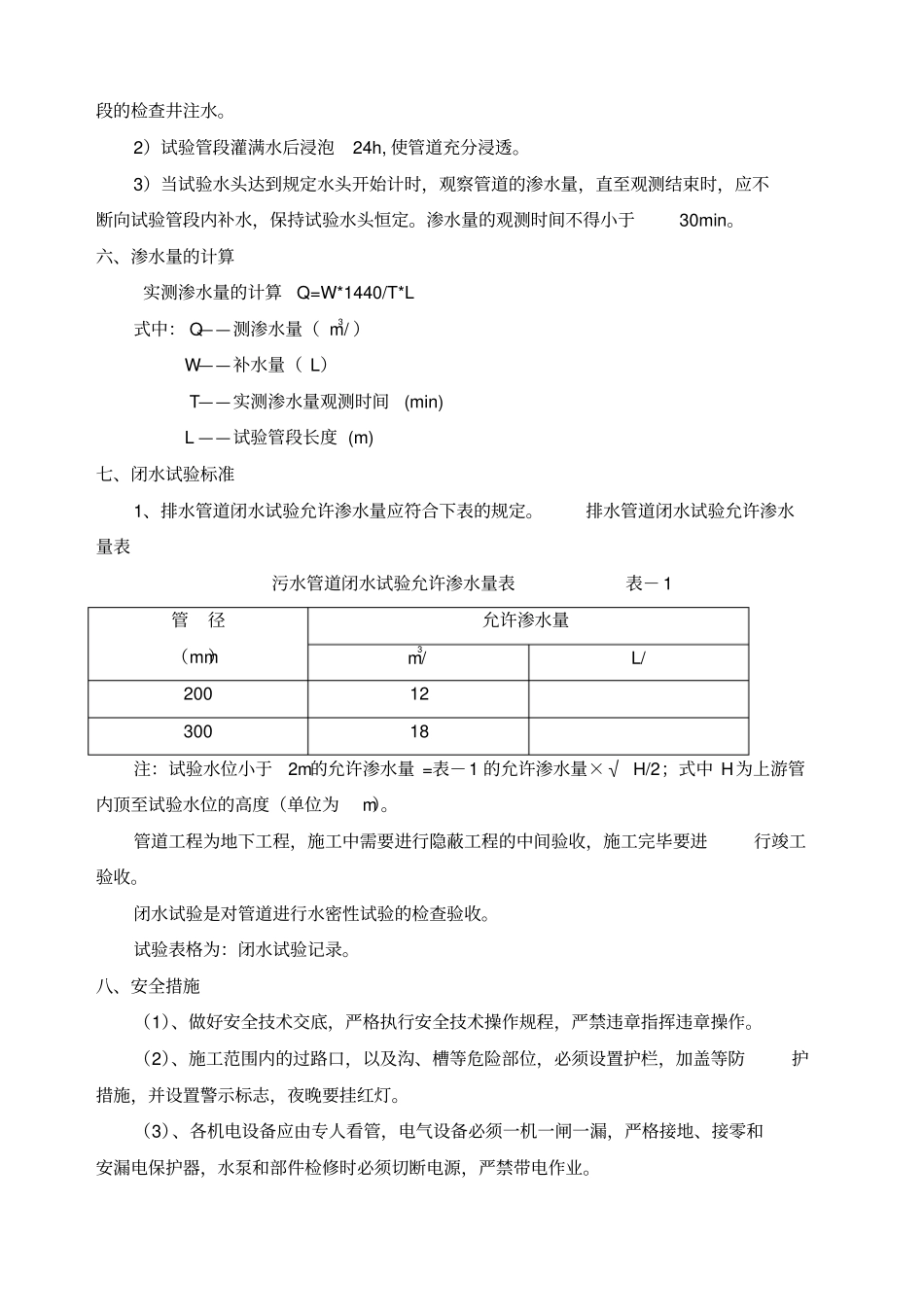

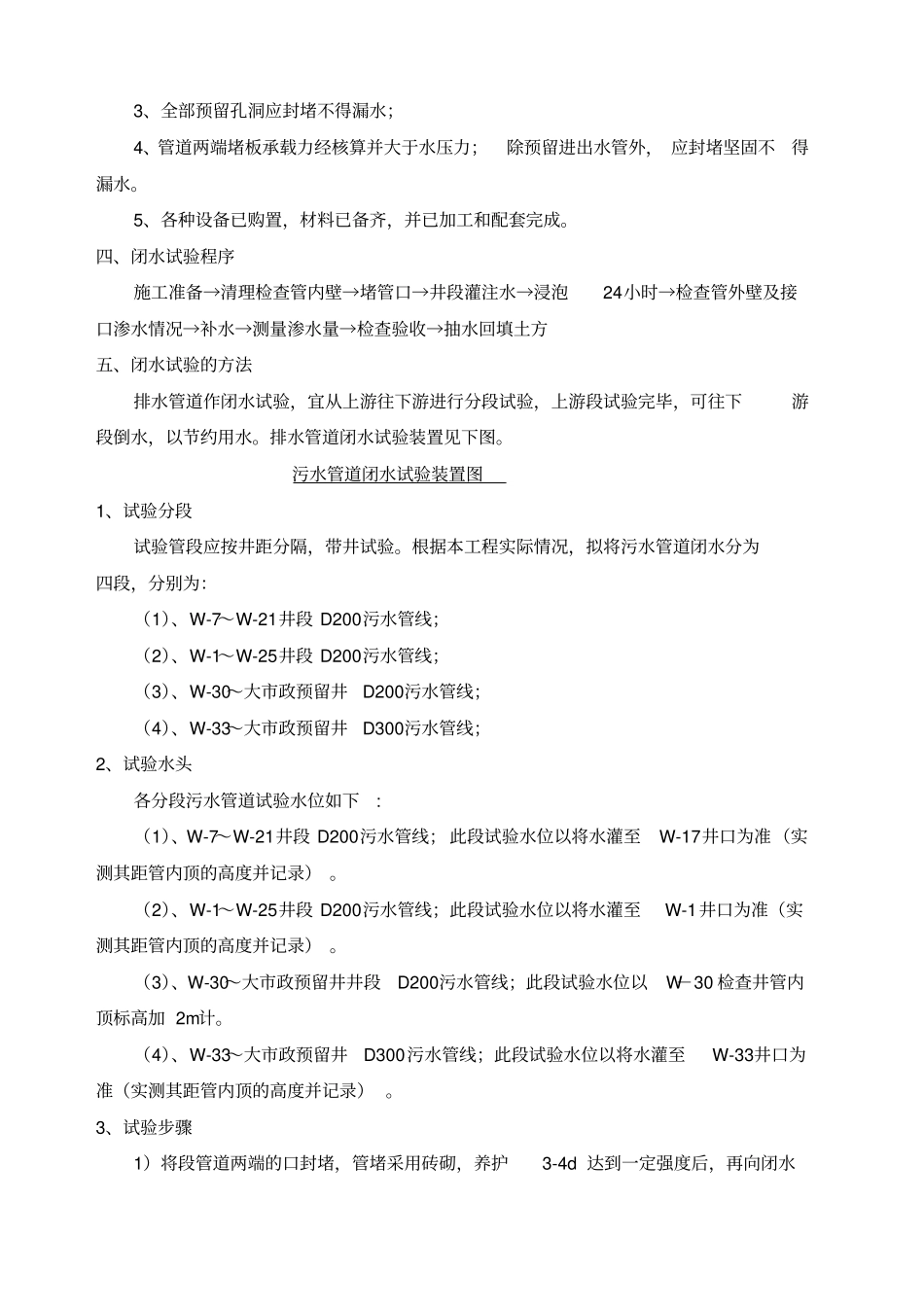

四、闭水试验程序施工准备→清理检查管内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁及接口渗水情况→补水→测量渗水量→检查验收→抽水回填土方五、闭水试验的方法排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水
排水管道闭水试验
