河道防渗土工材料施工流程一、河道基础层条件●河道的防渗主要有坡面施工、立面(或驳岸)施工和底面施工
●铺设前要将基层整平夯实,压实度达 85% 以上, 表面应平整光滑,不能有凸出 2cm以上的岩石和其它物体,也不能有明显的空洞
●表面应基本干燥,不能有明显的积水
●基底层、阳角修圆半径应不小于30cm
●防水土工材料的施工应在地基及基底支持层工程验收合格后进行

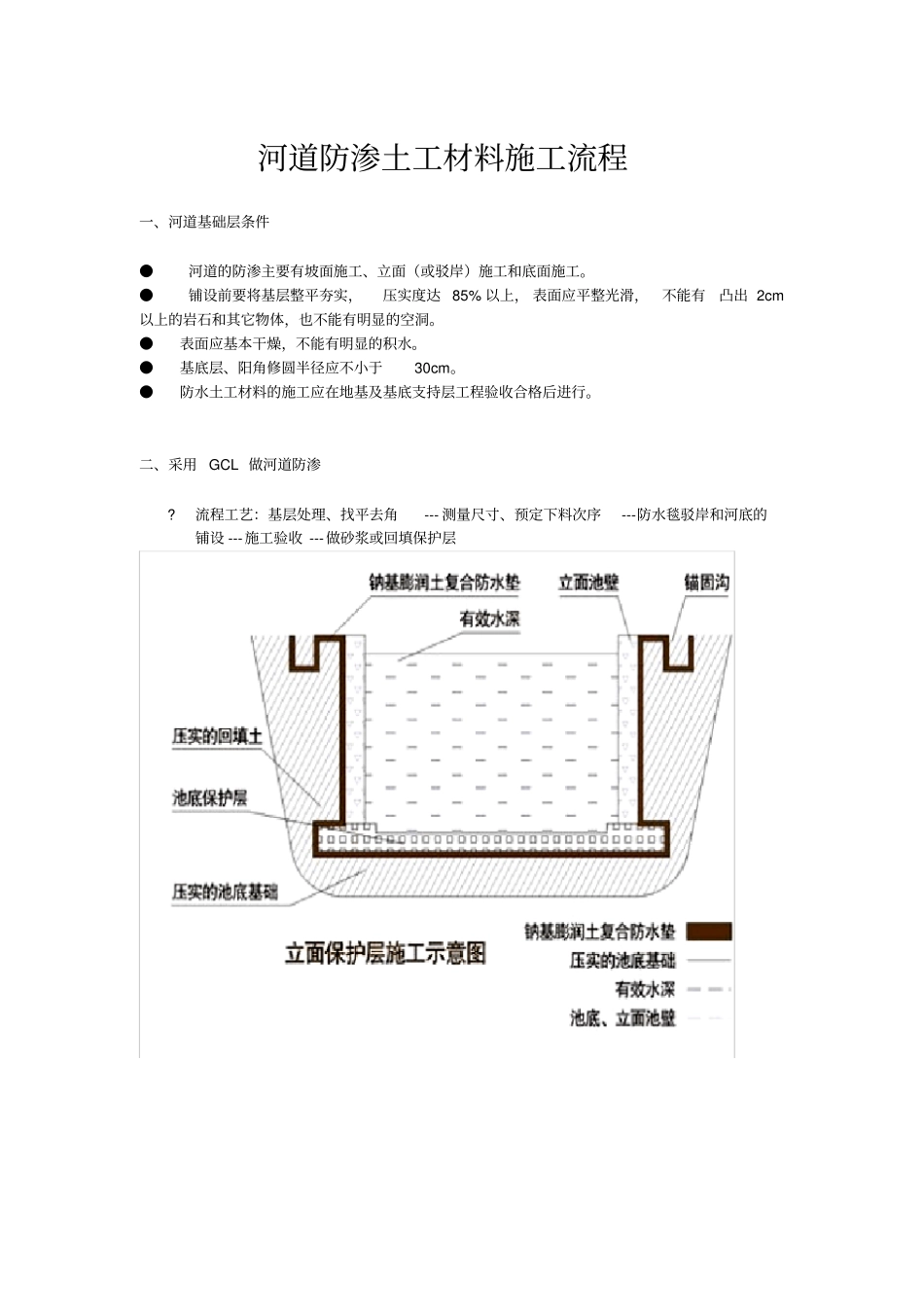

二、采用 GCL 做河道防渗
流程工艺:基层处理、找平去角--- 测量尺寸、预定下料次序---防水毯驳岸和河底的铺设 ---施工验收 ---做砂浆或回填保护层三、使用 GCL 注意事项:
GCL 的储运应防水、防潮、防强烈阳光暴晒
储存时应采取架空方法垫起,运至现场的 GCL 应在当日用完
在进行下道工序或相邻工程施工时,应对已完成工序的GCL妥善保护,不得有任何人为破坏
应尽量避免穿钉鞋、高跟鞋在膨润土防水毯上踩踏;车辆等机械不得碾压GCL
GCL 铺设前准备工作
做下料分析,画出GCL 铺设顺序(同水流方向一致)和裁剪图
检查 GCL 外观质量 ,记录已发现的机械损伤和生产创伤、空洞等缺陷,以便在铺设时进行修补
防水毯施工应在无雨无雪天气下进行
施工时如遇雨雪,应用塑料薄膜覆盖防止GCL 提前水化
四、 GCL 铺设
在基础层达到要求后,防水毯的铺设应沿水流方向顺水搭接,先坡岸(护岸)后底层的顺序进行,即上游搭接在下游的GCL 上
搭接宽度:横向25cm,纵向 30cm , 搭接处均匀撒上0
6kg/ ㎡的膨润土粉
考虑基础的下沉变形,必要时GCL 可以底部打皱1~2 个,长度约100mm
五、 CL 穿管或桩头搭接
GCL的无纺布面(白面)朝上,上面再用300mm 厚夯实的粘土、中砂或用60mm-100mm 素砼覆盖, 或用 50mm 厚水泥砂浆嵌粒50-80 的卵石
