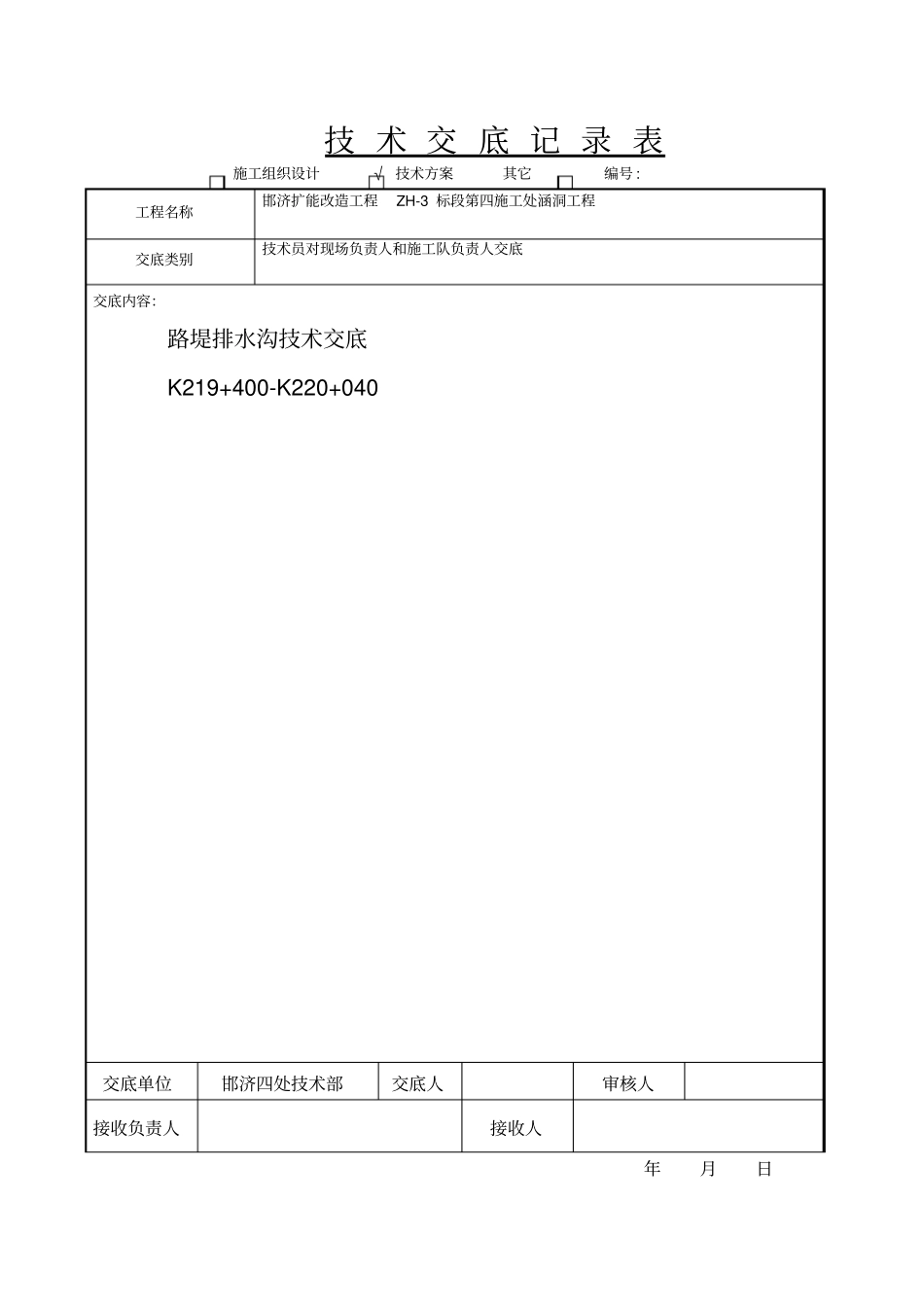

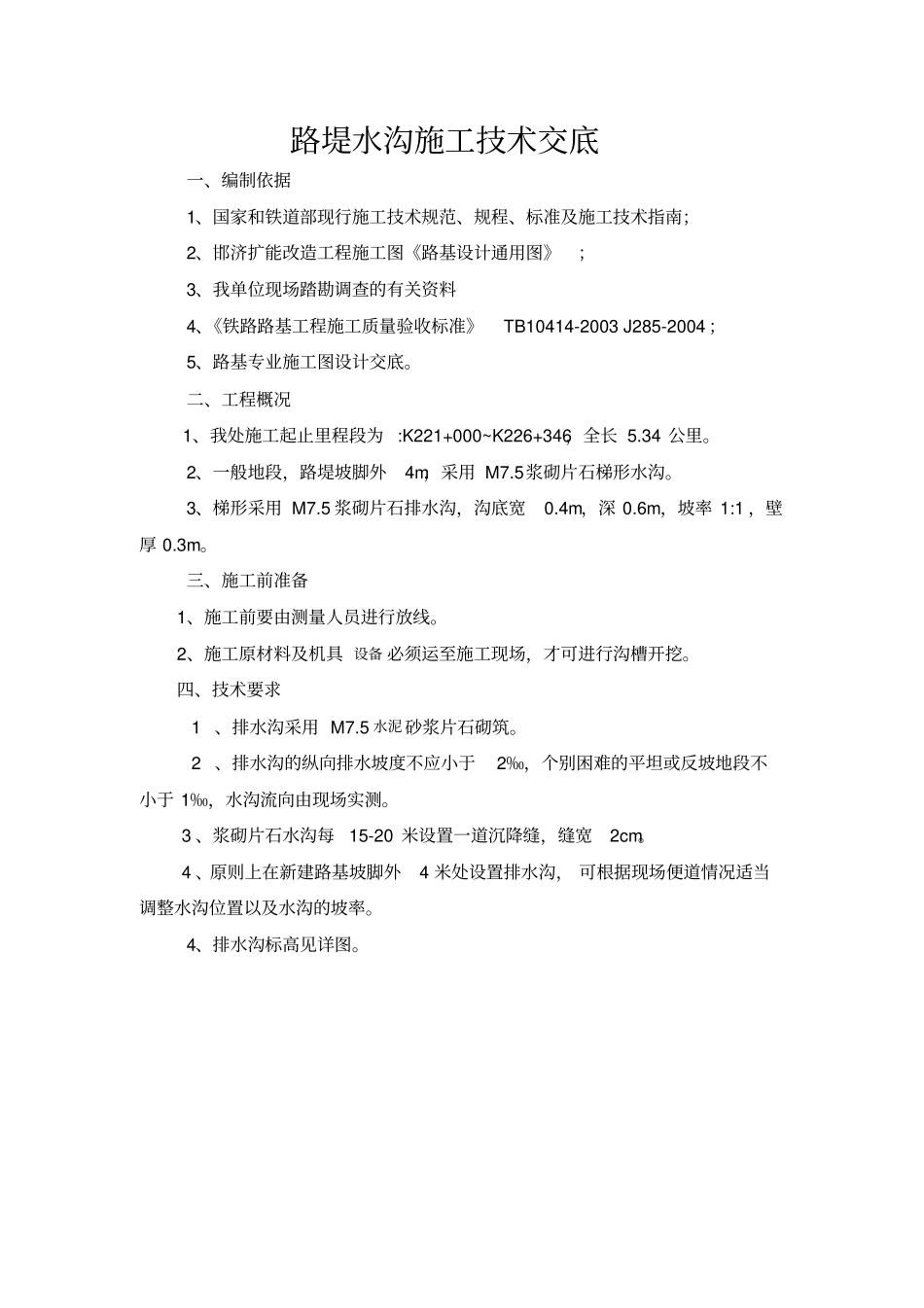

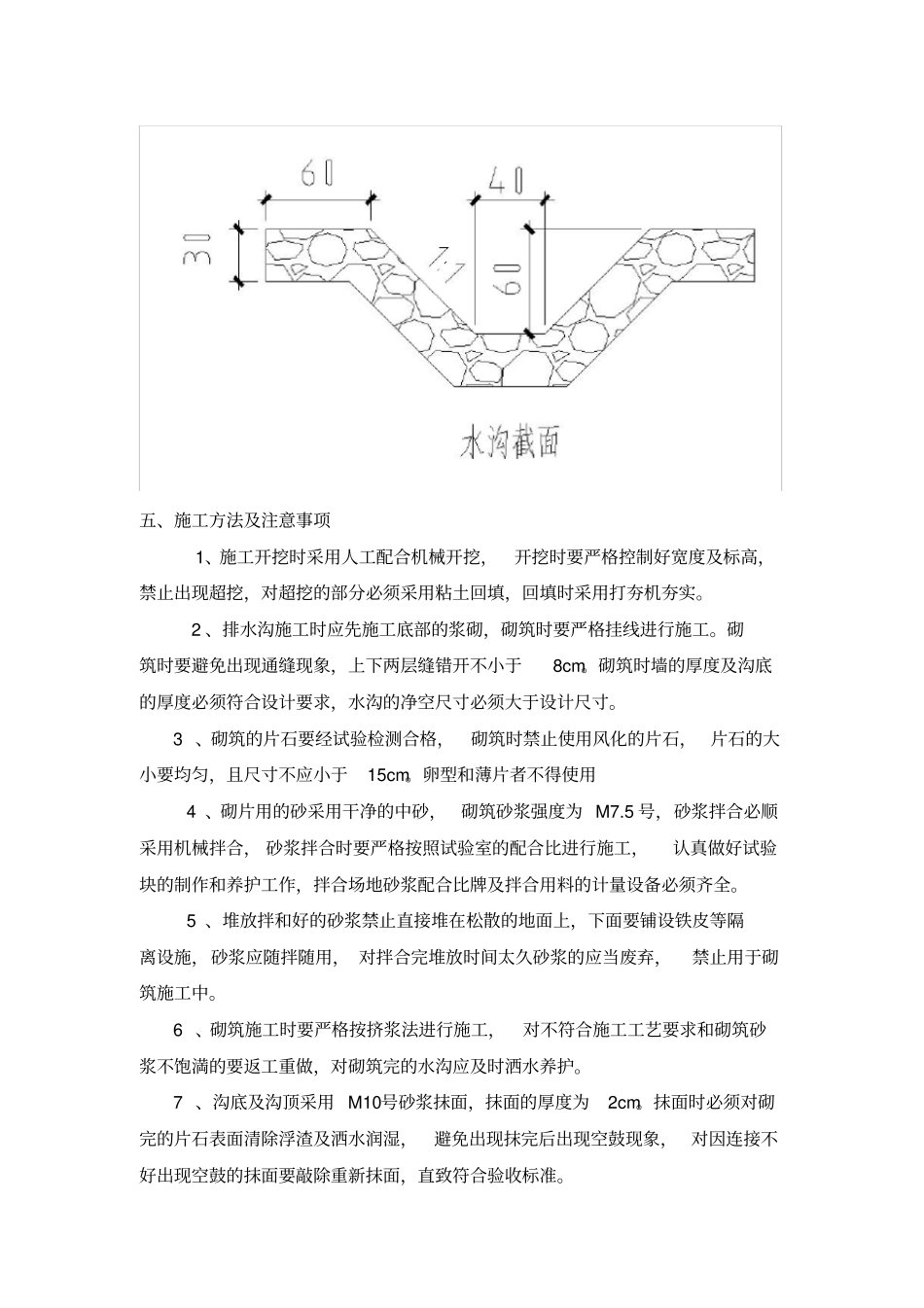

技 术 交 底 记 录 表施工组织设计√ 技术方案其它编号 : 工程名称邯济扩能改造工程ZH-3 标段第四施工处涵洞工程交底类别技术员对现场负责人和施工队负责人交底交底内容:路堤排水沟技术交底K219+400-K220+040 交底单位邯济四处技术部交底人审核人接收负责人接收人年月日路堤水沟施工技术交底一、编制依据1、国家和铁道部现行施工技术规范、规程、标准及施工技术指南;2、邯济扩能改造工程施工图《路基设计通用图》;3、我单位现场踏勘调查的有关资料4、《铁路路基工程施工质量验收标准》TB10414-2003 J285-2004 ;5、路基专业施工图设计交底。二、工程概况1、我处施工起止里程段为 :K221+000~K226+346,全长 5.34 公里。2、一般地段,路堤坡脚外4m,采用 M7.5浆砌片石梯形水沟。3、梯形采用 M7.5 浆砌片石排水沟,沟底宽0.4m,深 0.6m,坡率 1:1 ,壁厚 0.3m。三、施工前准备1、施工前要由测量人员进行放线。2、施工原材料及机具 设备 必须运至施工现场,才可进行沟槽开挖。四、技术要求 1 、排水沟采用 M7.5 水泥 砂浆片石砌筑。 2 、排水沟的纵向排水坡度不应小于2‰,个别困难的平坦或反坡地段不小于 1‰,水沟流向由现场实测。 3 、浆砌片石水沟每15-20 米设置一道沉降缝,缝宽2cm。 4 、原则上在新建路基坡脚外4 米处设置排水沟, 可根据现场便道情况适当调整水沟位置以及水沟的坡率。4、排水沟标高见详图。五、施工方法及注意事项1、施工开挖时采用人工配合机械开挖,开挖时要严格控制好宽度及标高,禁止出现超挖,对超挖的部分必须采用粘土回填,回填时采用打夯机夯实。 2 、排水沟施工时应先施工底部的浆砌,砌筑时要严格挂线进行施工。砌筑时要避免出现通缝现象,上下两层缝错开不小于8cm。砌筑时墙的厚度及沟底的厚度必须符合设计要求,水沟的净空尺寸必须大于设计尺寸。 3 、砌筑的片石要经试验检测合格,砌筑时禁止使用风化的片石, 片石的大小要均匀,且尺寸不应小于15cm。卵型和薄片者不得使用 4 、砌片用的砂采用干净的中砂,砌筑砂浆强度为 M7.5 号,砂浆拌合必顺采用机械拌合, 砂浆拌合时要严格按照试验室的配合比进行施工,认真做好试验块的制作和养护工作,拌合场地砂浆配合比牌及拌合用料的计量设备必须齐全。 5 、堆放拌和好的砂浆禁止直接堆在松散的地面上,下面要铺设铁皮等隔离设施,砂浆应随拌随用, 对拌合完堆放时间太久砂浆的应当废弃,禁止用于砌筑施工中。...
