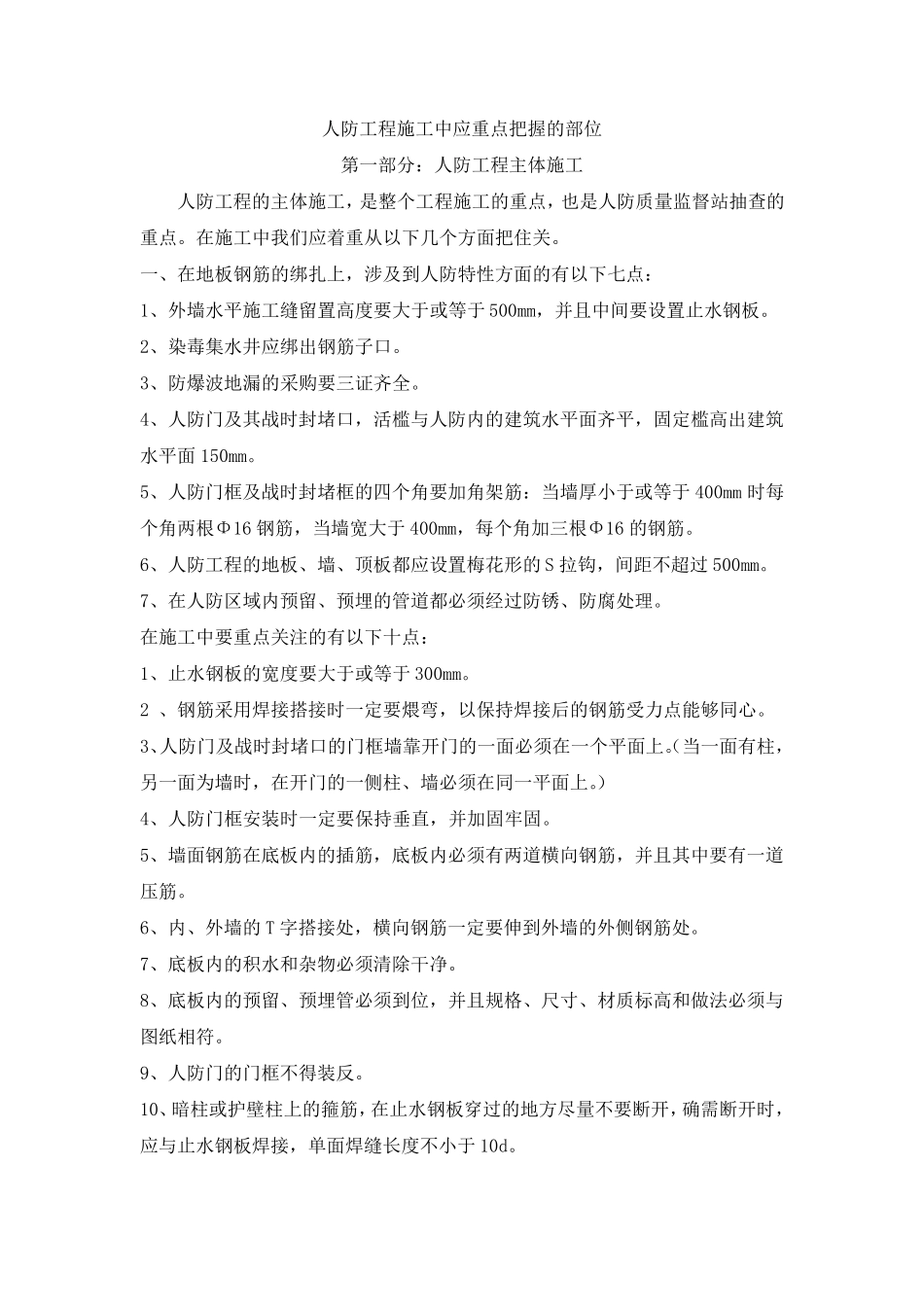

人防工程施工中应重点把握的部位 第一部分:人防工程主体施工 人防工程的主体施工,是整个工程施工的重点,也是人防质量监督站抽查的重点。在施工中我们应着重从以下几个方面把住关。 一、在地板钢筋的绑扎上,涉及到人防特性方面的有以下七点: 1、外墙水平施工缝留置高度要大于或等于500mm,并且中间要设置止水钢板。 2、染毒集水井应绑出钢筋子口。 3、防爆波地漏的采购要三证齐全。 4、人防门及其战时封堵口,活槛与人防内的建筑水平面齐平,固定槛高出建筑水平面150mm。 5、人防门框及战时封堵框的四个角要加角架筋:当墙厚小于或等于400mm 时每个角两根Φ16 钢筋,当墙宽大于400mm,每个角加三根Φ16 的钢筋。 6、人防工程的地板、墙、顶板都应设置梅花形的S 拉钩,间距不超过500mm。 7、在人防区域内预留、预埋的管道都必须经过防锈、防腐处理。 在施工中要重点关注的有以下十点: 1、止水钢板的宽度要大于或等于300mm。 2 、钢筋采用焊接搭接时一定要煨弯,以保持焊接后的钢筋受力点能够 同 心 。 3、人防门及战时封堵口的门框墙靠 开 门的一面必须在一个平面上。( 当一面有柱 ,另 一面为 墙时,在开 门的一侧 柱 、墙必须在同 一平面上。) 4、人防门框安 装 时一定要保持垂 直 ,并加固牢 固。 5、墙面钢筋在底 板内的插 筋,底 板内必须有两道横 向 钢筋,并且其中要有一道压 筋。 6、内、外墙的T 字 搭接处,横 向 钢筋一定要伸 到外墙的外侧 钢筋处。 7、底 板内的积 水和 杂 物 必须清 除 干 净 。 8、底 板内的预留、预埋管必须到位,并且规 格 、尺 寸 、材 质标 高和 做 法 必须与图 纸 相 符 。 9、人防门的门框不得 装 反 。 10、暗 柱 或护 壁 柱 上的箍 筋,在止水钢板穿 过的地方尽 量不要断 开 ,确 需 断 开 时,应与止水钢板焊接,单 面焊缝长 度不小于10d。 二、在墙体钢筋的施工中,涉及到人防特性方面的有以下五点: 1、人防特性墙体(外墙、临空墙、密闭墙、防护密墙)严禁使用对拉的 pvc 套管螺栓。 2、人防墙上的所有预留、预埋短管及套管都要有相应的出墙长度。(水管不小于40mm,电线、电缆管不小于 30-50mm,风管不小于 100mm)。 3、在人防特性墙上,所有的电线、电缆暗埋管,原则上应为热镀锌管,并且,暗埋管的直径不得大于 DN32。 4、在人防墙上暗埋的接线盒不得大于 86 盒,且厚度应小...
