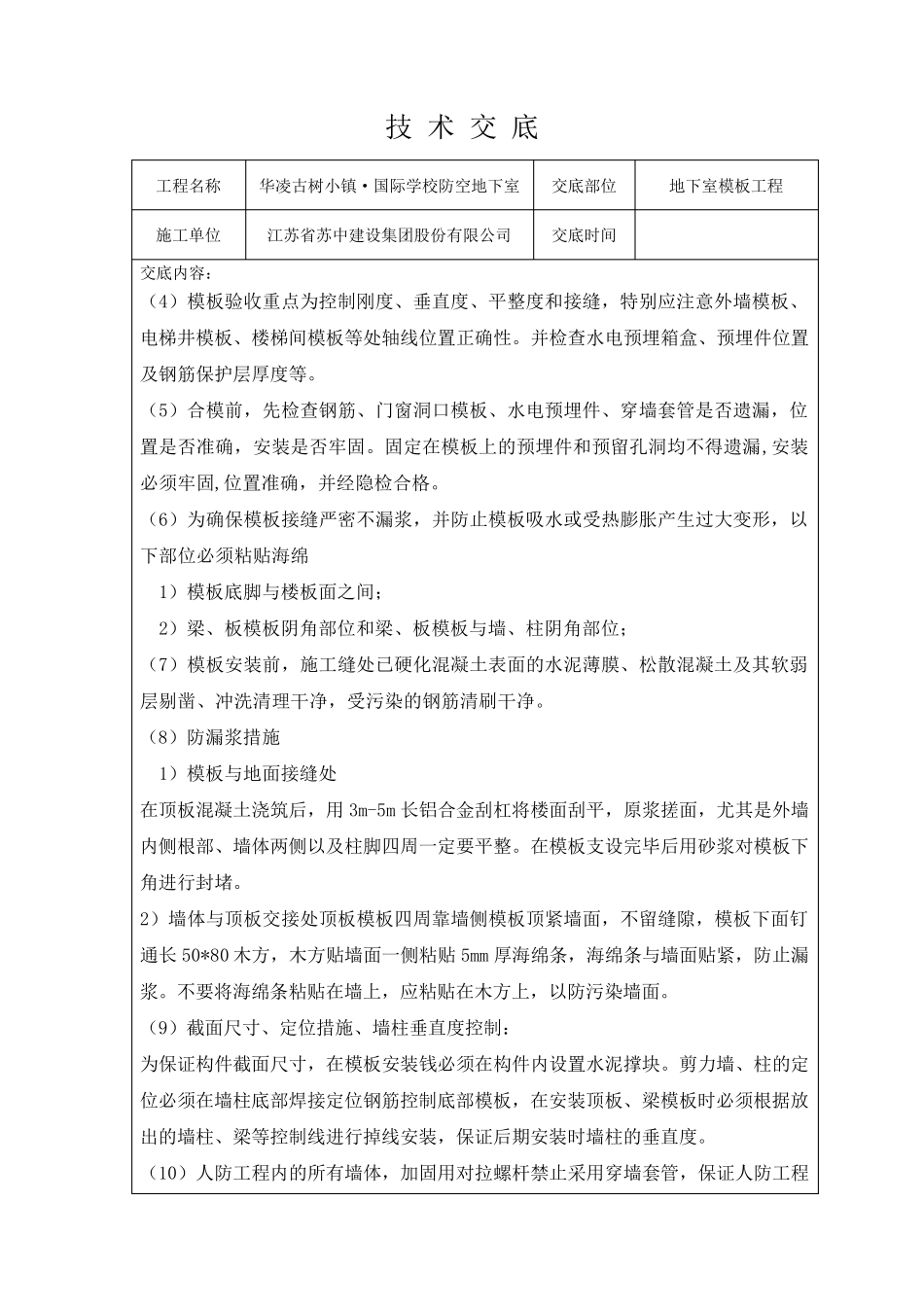

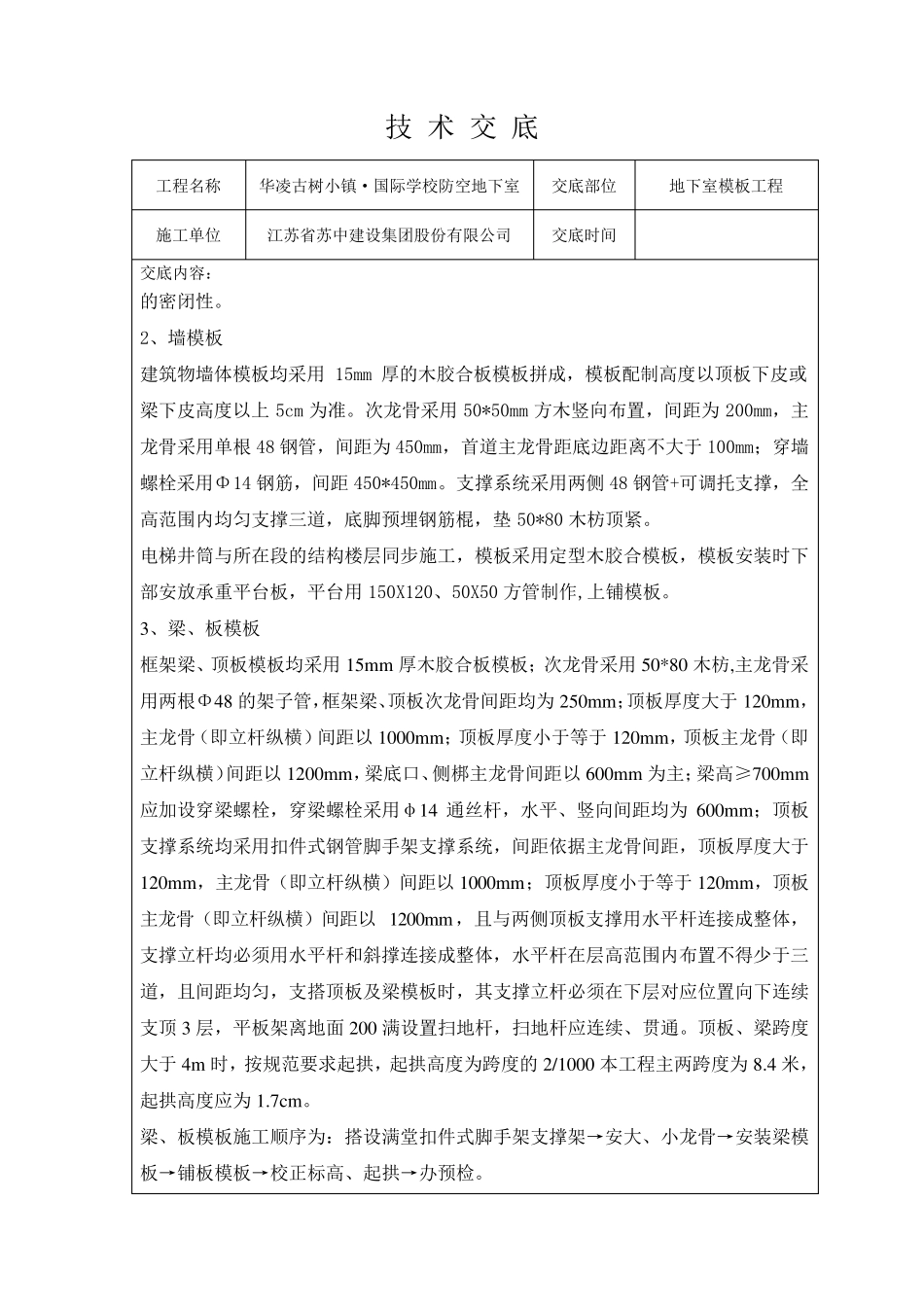

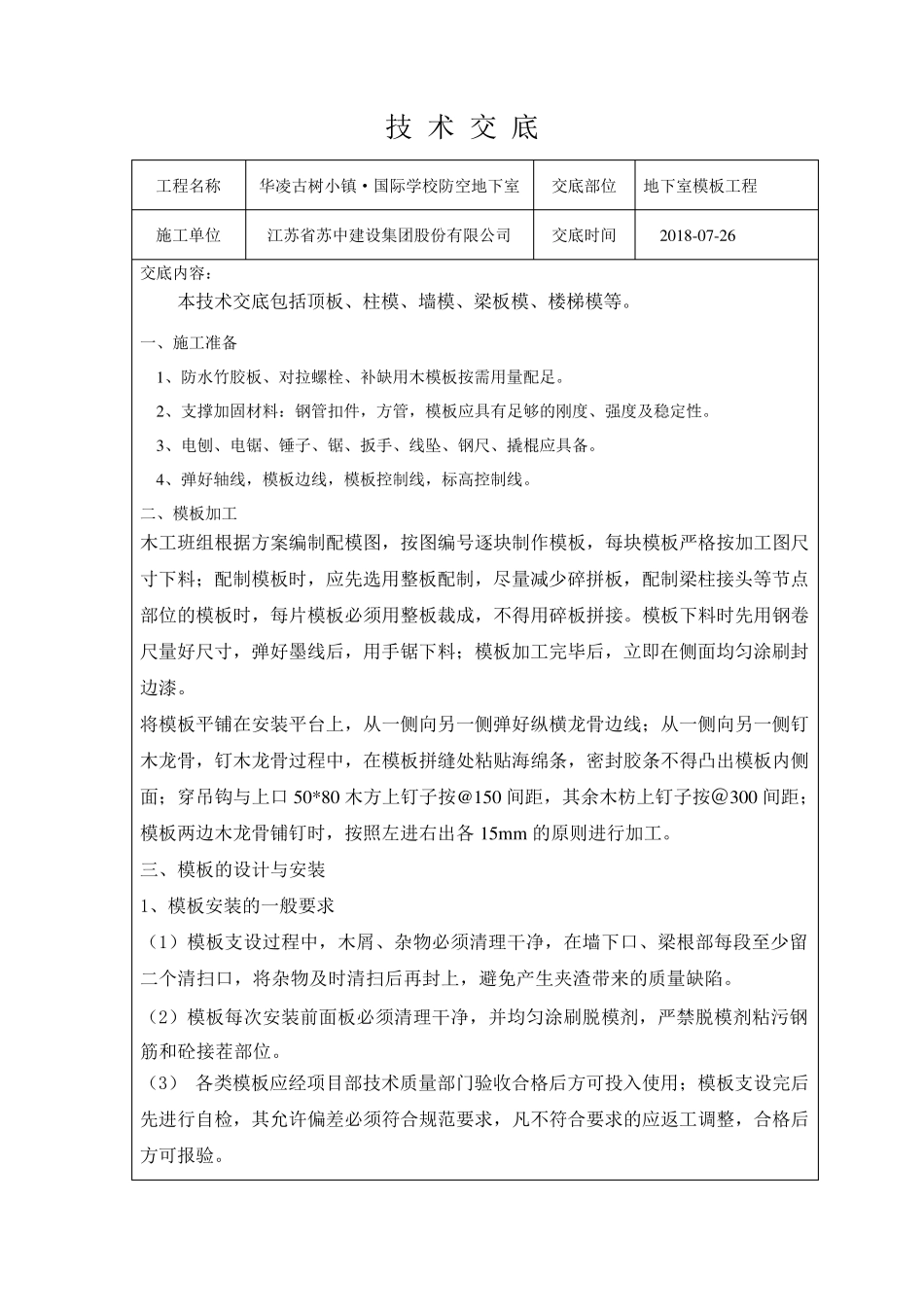

技 术 交 底 工程名称 华凌古树小镇·国际学校防空地下室 交底部位 地下室模板工程 施工单位 江苏省苏中建设集团股份有限公司 交底时间 2018-07-26 交底内容: 本技术交底包括顶板、柱模、墙模、梁板模、楼梯模等。 一、施工准备 1、防水竹胶板、对拉螺栓、补缺用木模板按需用量配足。 2、支撑加固材料:钢管扣件,方管,模板应具有足够的刚度、强度及稳定性。 3、电刨、电锯、锤子、锯、扳手、线坠、钢尺、撬棍应具备。 4、弹好轴线,模板边线,模板控制线,标高控制线。 二、模板加工 木工班组根据方案编制配模图,按图编号逐块制作模板,每块模板严格按加工图尺寸下料;配制模板时,应先选用整板配制,尽量减少碎拼板,配制梁柱接头等节点部位的模板时,每片模板必须用整板裁成,不得用碎板拼接。模板下料时先用钢卷尺量好尺寸,弹好墨 线后 ,用手锯下料;模板加工完 毕 后 ,立 即 在 侧 面 均 匀 涂 刷 封边漆 。 将 模板平 铺 在 安 装 平 台 上 ,从 一侧 向 另 一侧 弹好纵 横 龙 骨 边线;从 一侧 向 另 一侧 钉木龙 骨 ,钉 木龙 骨 过 程中,在 模板拼缝 处 粘 贴 海 绵 条 ,密 封 胶条 不得凸 出 模板内侧面 ;穿 吊 钩 与 上 口 50*80 木方上 钉 子按@150 间距 ,其 余 木枋 上 钉 子按@ 300 间距 ;模板两 边木龙 骨 铺 钉 时,按照 左 进 右 出 各 15mm的原 则 进 行 加工。 三 、模板的设计 与 安 装 1、模板安 装 的一般 要 求 ( 1) 模板支设过 程中,木屑 、杂 物 必须清 理 干 净 ,在 墙下口 、梁根部每段 至 少留二个 清 扫 口 ,将 杂 物 及时清 扫 后 再 封 上 ,避 免 产 生 夹 渣 带 来 的质 量缺陷 。 ( 2) 模板每次 安 装 前 面 板必须清 理 干 净 ,并 均 匀 涂 刷 脱 模剂 ,严禁 脱 模剂 粘 污 钢筋 和 砼 接茬 部位。 ( 3) 各 类 模板应经 项 目 部技术质 量部门 验 收 合 格后 方可 投 入 使 用;模板支设完 后先进 行 自 检 ,其 允 许 偏 差 必须符 合 规 范 要 求 ,凡 不符 合 要 求 的应返 工调 整,合 格后方可 报 验 。 技 术 交 底 工程名称 华凌古树小镇·国际学校防空地下室 交底部位 地下室模板工程 施工单位 江苏省苏中建设集团...
