cheng桥梁维修加固技术交底一、种植钢筋1、施工工艺流程2、施工步骤及控制要点(1)定位、钻孔按图纸要求在混凝土表面标明要钻孔的大致位置,再用钢筋探测仪探测上述位置是否有钢筋,若有应适当调整钻孔位置,若没有则在该位置上钻孔
(2)清洁孔壁、钢筋先将压缩空气喷嘴伸入到成孔底部并吹入洁净无油的压缩空气,向外拉出喷嘴,反复 3 次;将硬毛刷插入孔中,往返旋转清刷 3 次;再将喷嘴伸入孔底部吹气,向外拉出喷嘴,反复 3 次;对要植入的钢筋(或螺杆)上锈迹、油污进行除锈与清理;植筋前用丙酮擦拭孔壁、孔底和植入的钢筋(或螺杆)
(3)植筋采用专用灌注器或注射器将植筋胶粘剂灌注到孔中,灌注量一般为孔深的 2/3,注入胶粘剂后立即单向旋转插入钢筋,直至达到设计深度,并保证植入的钢筋与孔壁间隙基本均匀,校正钢筋的位置和垂直度
(4)静置固化胶粘剂完全固化前,不得触动或振动已植钢筋
3、质量验收(1)钻孔要求钻孔直径满足表 1 要求,直径允许偏差为+2mm、-1mm;孑 L 深满足设计cheng要求,钻孔深度、垂直度和位置的允许偏差满足表 2 的要求

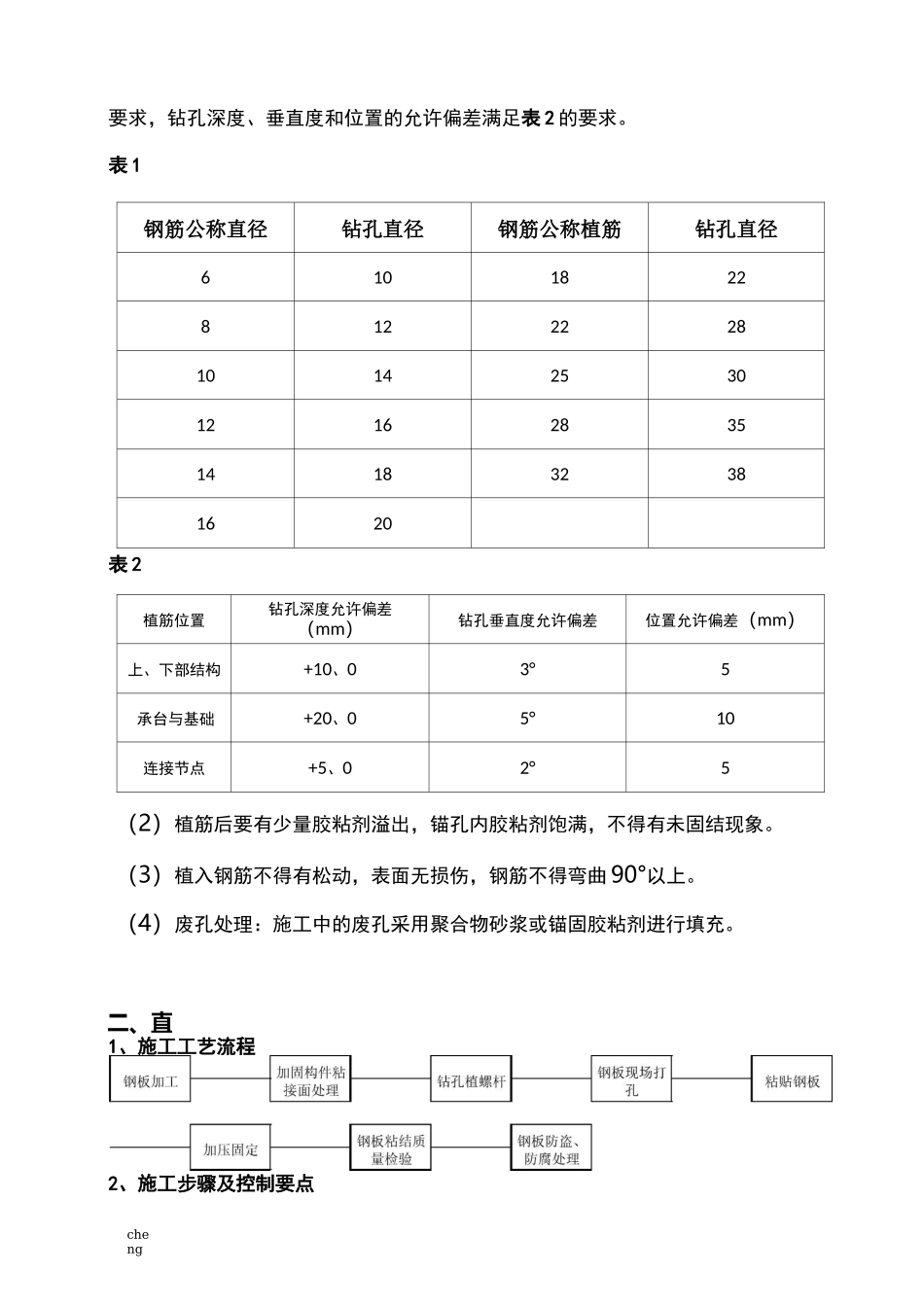

表 1钢筋公称直径钻孔直径钢筋公称植筋钻孔直径610182281222281014253012162835141832381620表 2植筋位置钻孔深度允许偏差(mm)钻孔垂直度允许偏差位置允许偏差(mm)上、下部结构+10、03°5承台与基础+20、05°10连接节点+5、02°5(2)植筋后要有少量胶粘剂溢出,锚孔内胶粘剂饱满,不得有未固结现象
(3)植入钢筋不得有松动,表面无损伤,钢筋不得弯曲 90°以上
(4)废孔处理:施工中的废孔采用聚合物砂浆或锚固胶粘剂进行填充

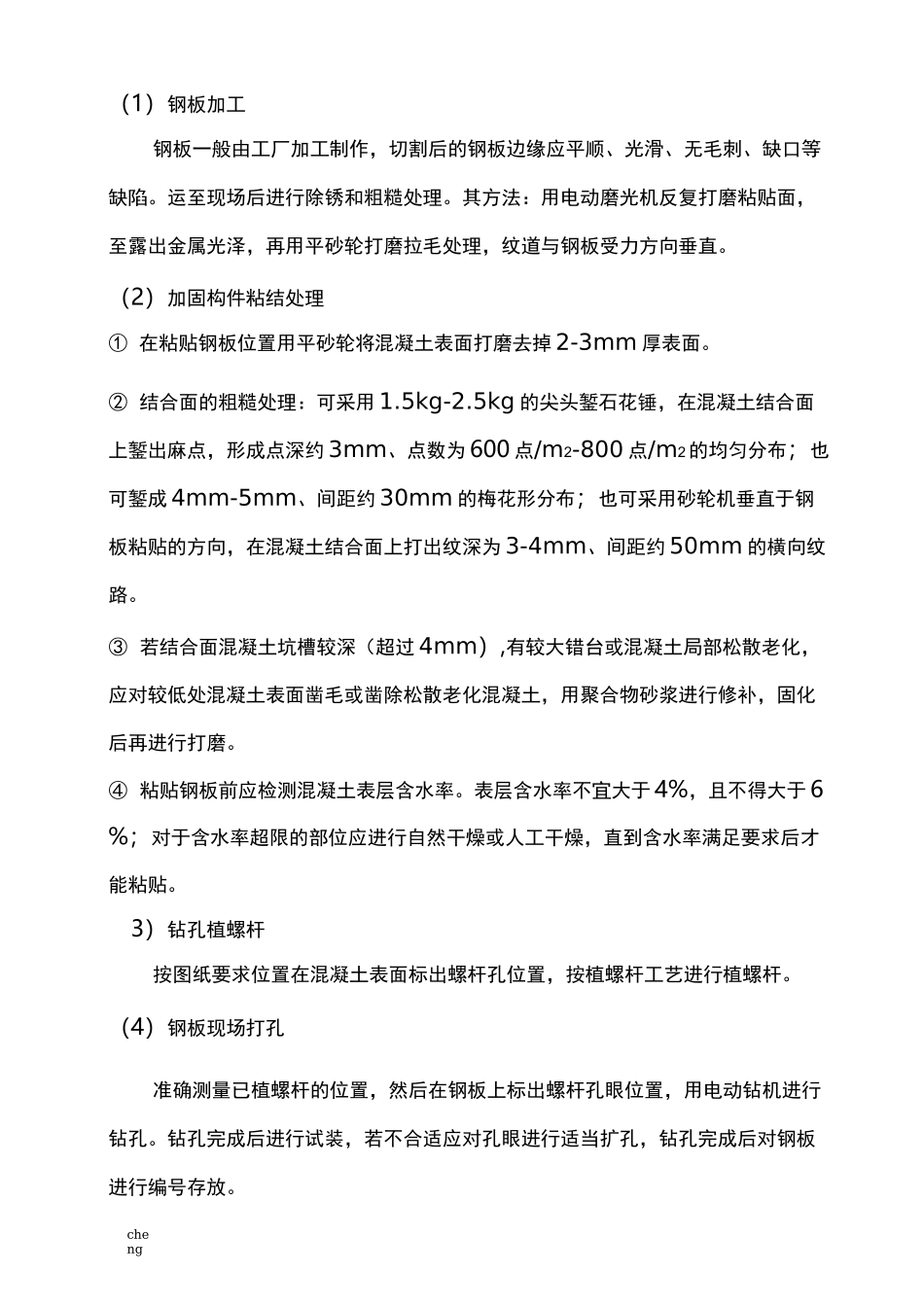

1、施工工艺流程2、施工步骤及控制要点cheng(1)钢板加工钢板一般由工厂加工制作,切割后的钢板边缘应平顺、光滑、无毛刺、缺口等缺陷
运至现场后进行除锈和粗糙处理
