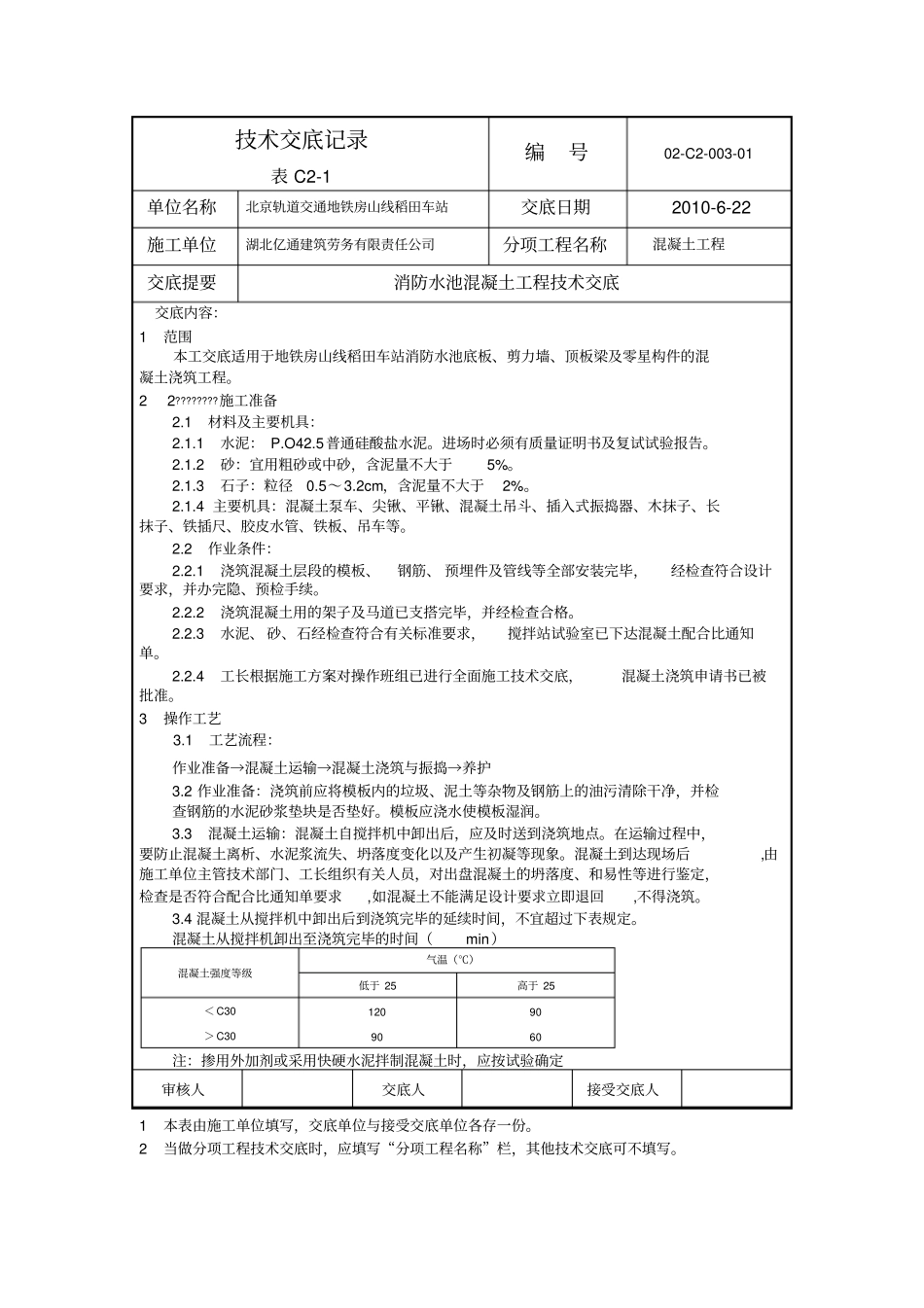

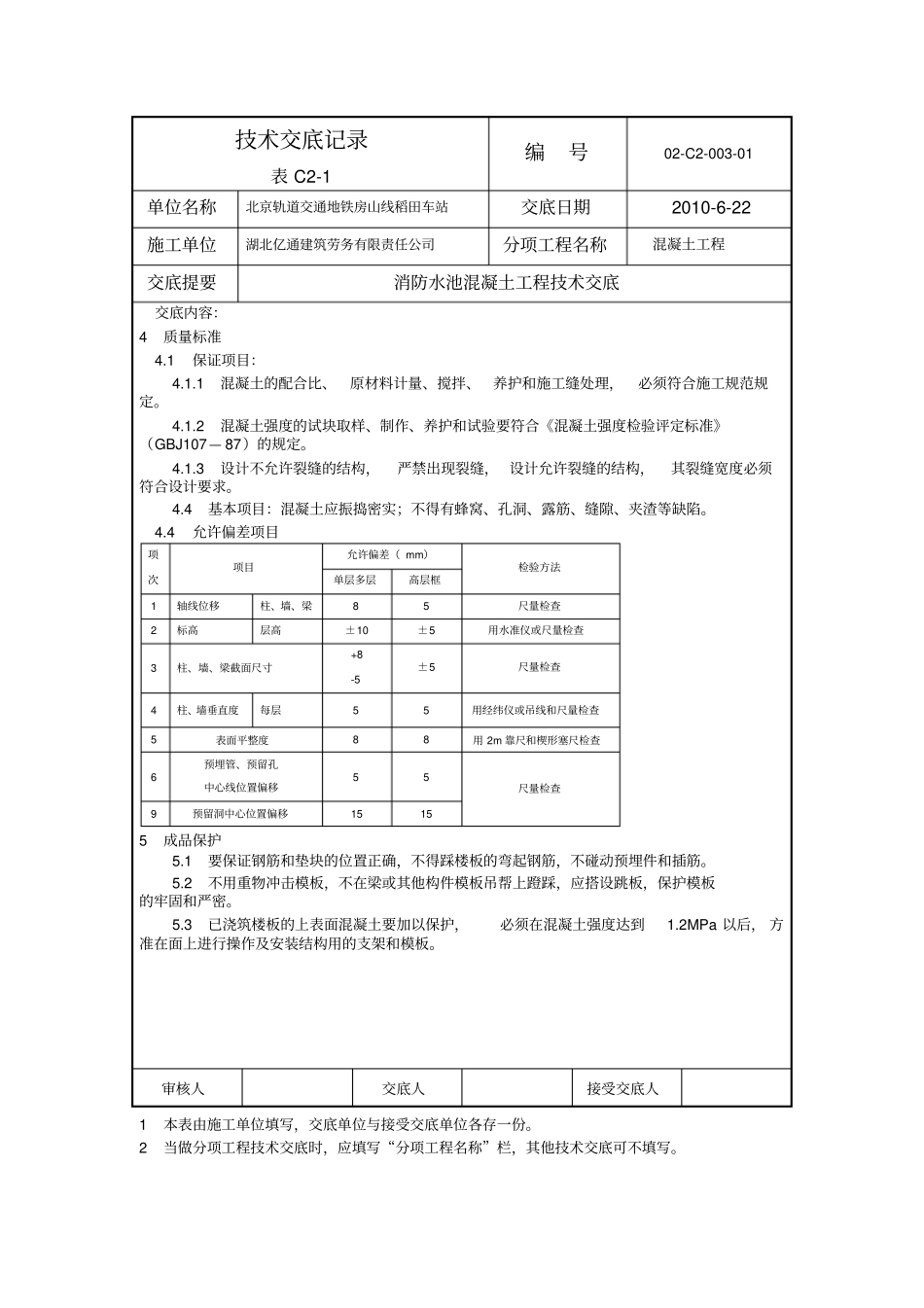

技术交底记录表 C2-1 编号02-C2-003-01 单位名称北京轨道交通地铁房山线稻田车站交底日期2010-6-22 施工单位湖北亿通建筑劳务有限责任公司分项工程名称混凝土工程交底提要消防水池混凝土工程技术交底交底内容:1 范围本工交底适用于地铁房山线稻田车站消防水池底板、剪力墙、顶板梁及零星构件的混凝土浇筑工程
1 材料及主要机具:2
1 水泥: P
5普通硅酸盐水泥
进场时必须有质量证明书及复试试验报告
2 砂:宜用粗砂或中砂,含泥量不大于5%
3 石子:粒径0
2cm,含泥量不大于2%
4 主要机具:混凝土泵车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、吊车等
2 作业条件:2
1 浇筑混凝土层段的模板、钢筋、 预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格
3 水泥、 砂、石经检查符合有关标准要求,搅拌站试验室已下达混凝土配合比通知单
4 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
3 操作工艺3
1 工艺流程:作业准备→混凝土运输→混凝土浇筑与振捣→养护3
2 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好
模板应浇水使模板湿润
3 混凝土运输:混凝土自搅拌机中卸出后,应及时送到浇筑地点
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象
混凝土到达现场后,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,如混凝土不能满足设计要求立即退回,不得浇筑
4 混凝土从搅拌机中
