精品资料技术交底书项目名称编制单位海滨大道五标工程部编 号部位混凝土挡墙接收单位日 期交底内容:砌筑工程施工前要认真做好施工放样工作,机械设备保养、施工人员动员、临时排水等工作
1、施工放样:依据设计图纸提供的相关数据,对施工位置进行准确的实地放样,划出开挖范围钉好桩橛并做好保护桩,以便施工过程中随时检查
2、基础开挖:测量放样结束,即可进行正式的砌筑工程的基坑开挖等施工,根据放样成果,确定基础实际挖深及开挖宽度
开挖过程中应随时检查开挖宽度和深度,避免超挖、欠挖
当一次开挖长度较长时,应设置临时排水设施,疏导沟底积水,保持整个开挖过程中坡面不遭水害
当天然地基承载力不能满足要求时,通过地基承载试验,不合格的地段,按要求,挖掉软土,碎石换填,满夯实后达到承载力
基地倾斜面应按设计坡度挖凿成型,不得用填补法筑成
3、基坑检验:基础开挖完毕后,应及时报请监理检验,再复核里程桩号等项目,并考察地质情况是否与设计相符,完成本项工作,方可进行以下工作
4、墙体的浇筑基坑开挖后应及时支模、及时浇注墙体,设计为C15 片石混凝土
(1) 安装墙体模板,模板应支牢固,下口处加扫地方木,占口模内加方木内撑,以防模板在浇筑混凝土时松动、跑模
(2) 按照模板设计方案先拼装好一面的模板并按位置线就位,然后安装拉杆或斜精品资料撑,安装套管和穿墙螺栓,穿墙螺栓规格和间距在模板设计中应明确规定
(3) 清扫墙内杂物,再安装另一侧模板,调整支撑至模板垂直后,拧紧对拉螺栓
模板隔离剂涂刷应均匀,不得污染钢筋
(4) 模板安装完成后,检查扣件、螺栓是否牢固,模板拼缝及下口是否严密等
(5) 混凝土应按规范规定分层浇筑,振捣密实,分层厚度不大于300mm
混凝土下料点应分散布置
墙体应连续进行浇筑,每层间隔时间不超过混凝土初凝时间
墙体混凝土施工缝宜设在设计沉降缝处

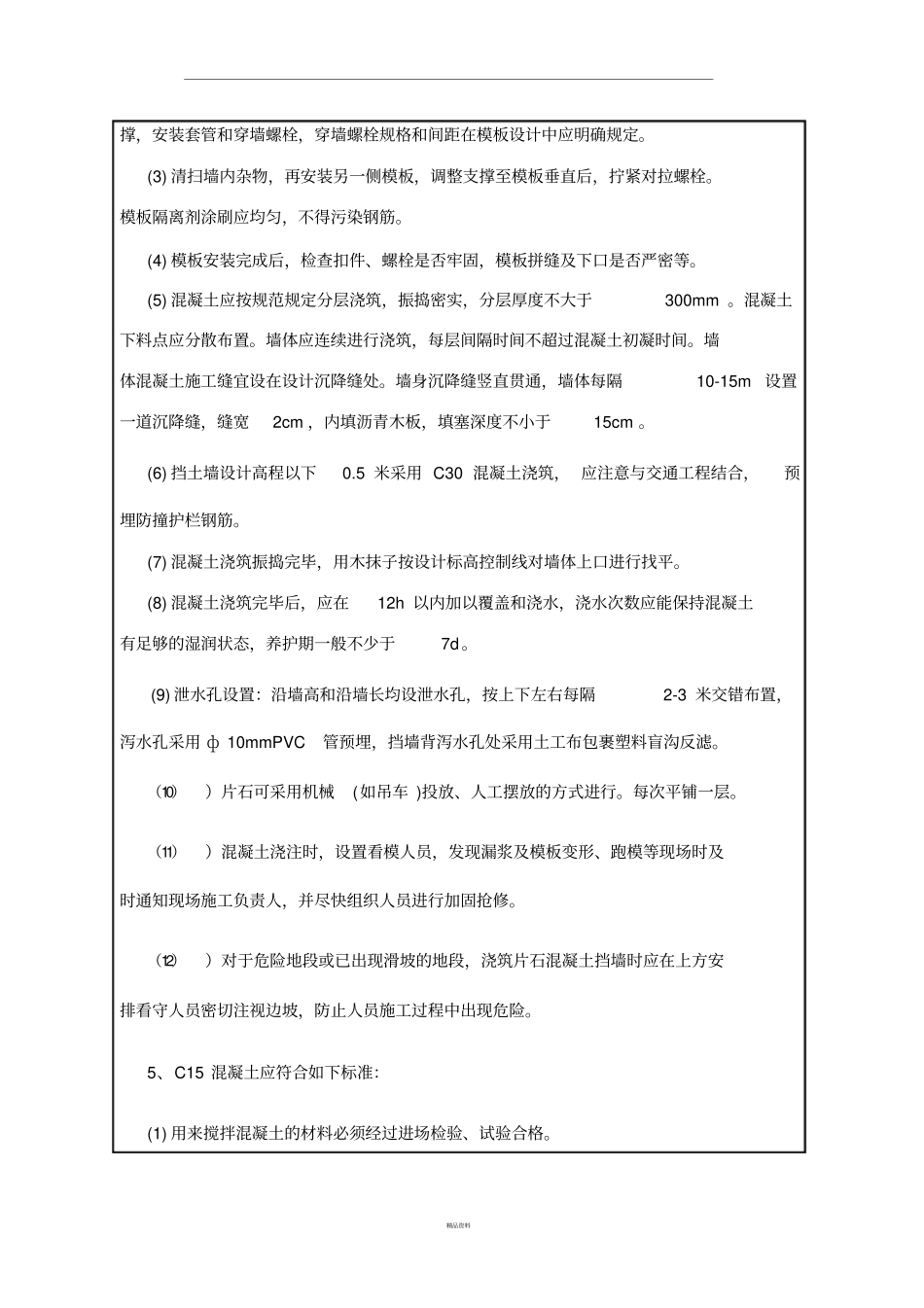

墙身沉降缝竖直贯通,墙体每隔10-15m
