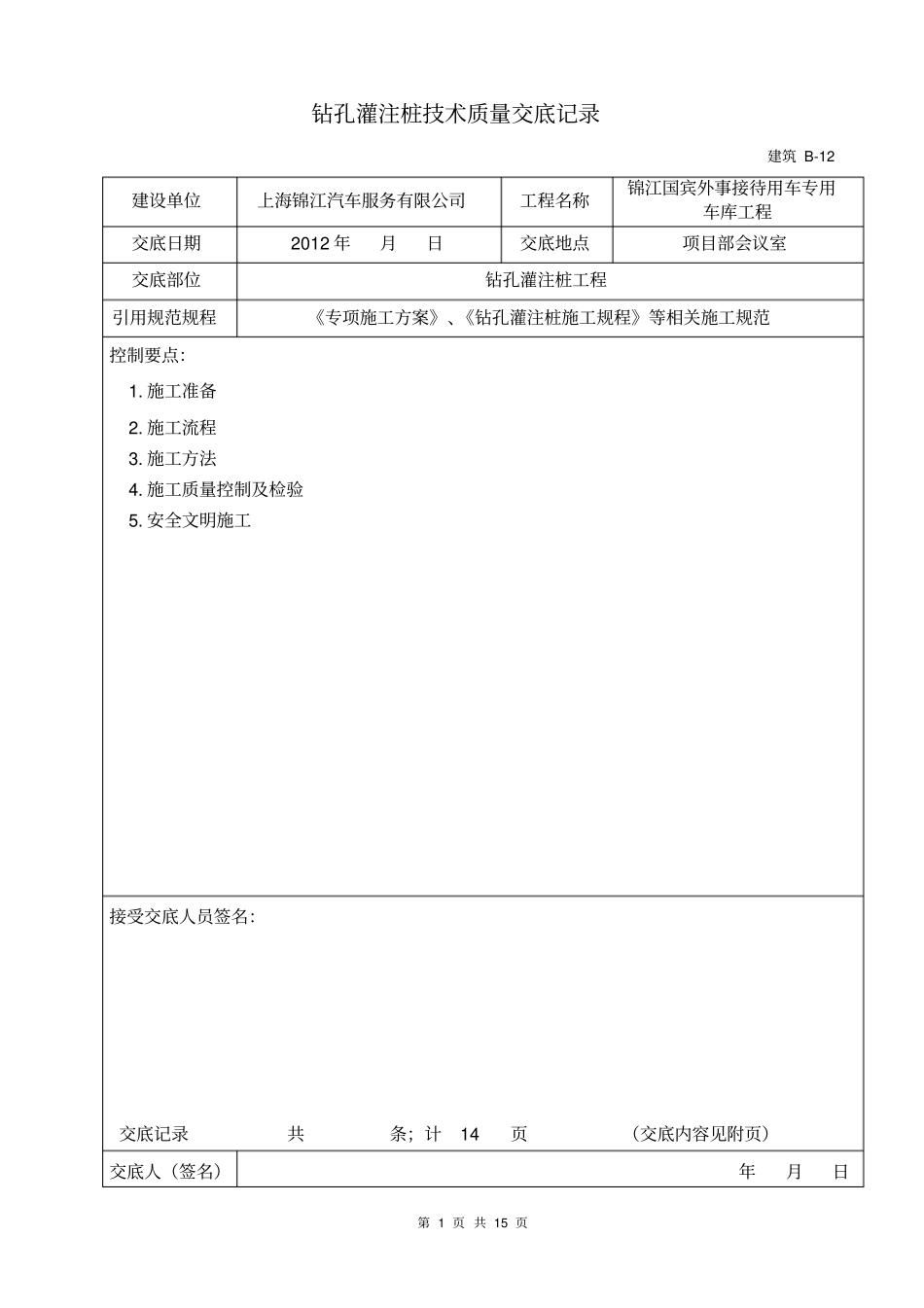

第 1 页 共 15 页钻孔灌注桩技术质量交底记录建筑 B-12 建设单位上海锦江汽车服务有限公司工程名称锦江国宾外事接待用车专用车库工程交底日期2012 年月日交底地点项目部会议室交底部位钻孔灌注桩工程引用规范规程《专项施工方案》、《钻孔灌注桩施工规程》等相关施工规范控制要点:1
施工质量控制及检验5

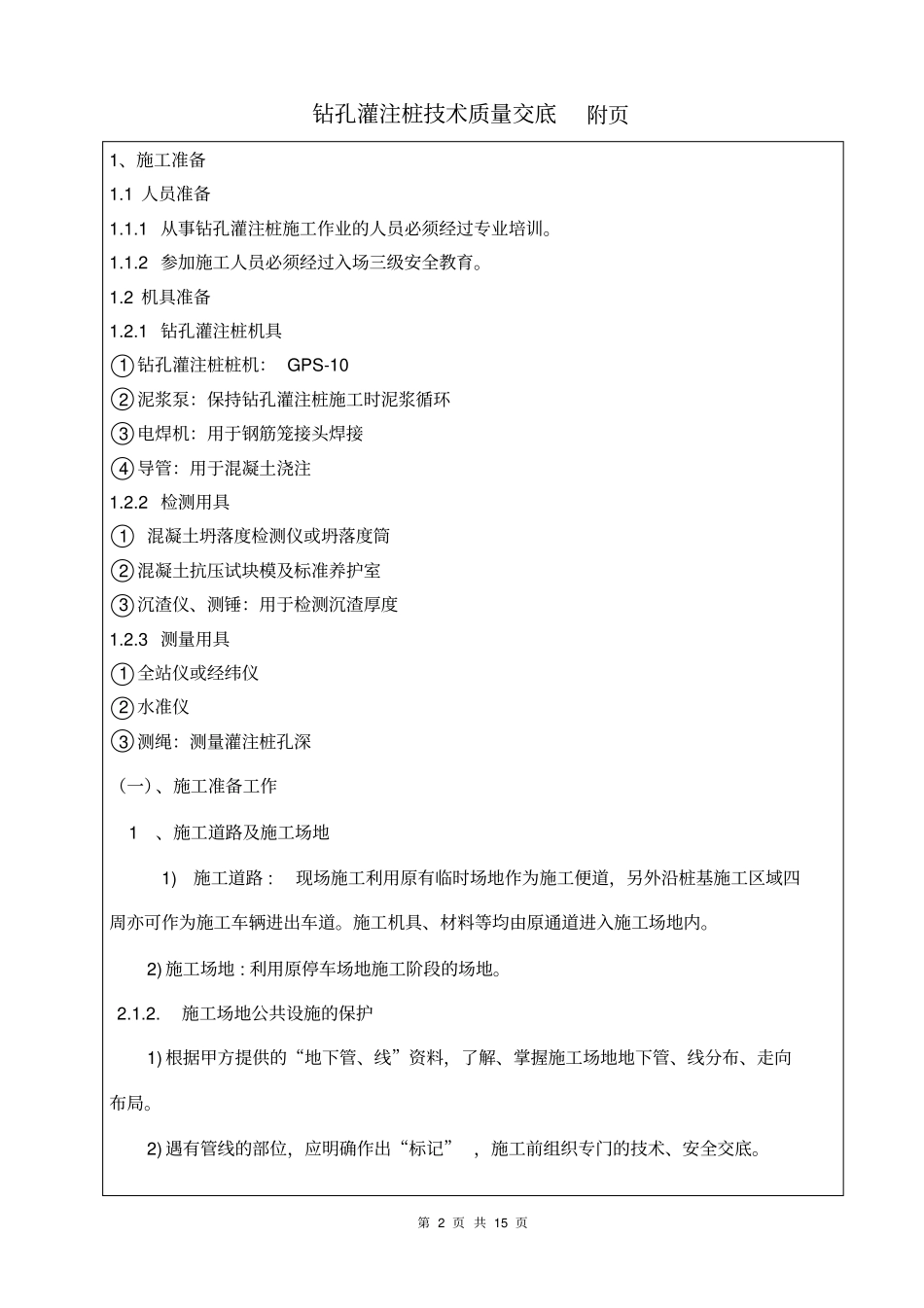

安全文明施工接受交底人员签名:交底记录共条;计 14 页(交底内容见附页)交底人(签名)年月日第 2 页 共 15 页钻孔灌注桩技术质量交底附页1、施工准备1
1 人员准备1
1 从事钻孔灌注桩施工作业的人员必须经过专业培训
2 参加施工人员必须经过入场三级安全教育
2 机具准备1
1 钻孔灌注桩机具○1 钻孔灌注桩桩机: GPS-10 ○2 泥浆泵:保持钻孔灌注桩施工时泥浆循环○3 电焊机:用于钢筋笼接头焊接○4 导管:用于混凝土浇注1
2 检测用具○1混凝土坍落度检测仪或坍落度筒○2 混凝土抗压试块模及标准养护室○3 沉渣仪、测锤:用于检测沉渣厚度1
3 测量用具○1 全站仪或经纬仪○2 水准仪○3 测绳:测量灌注桩孔深(一)、施工准备工作 1、施工道路及施工场地 1)施工道路 : 现场施工利用原有临时场地作为施工便道,另外沿桩基施工区域四周亦可作为施工车辆进出车道
施工机具、材料等均由原通道进入施工场地内
2) 施工场地 : 利用原停车场地施工阶段的场地
施工场地公共设施的保护1) 根据甲方提供的“地下管、线”资料,了解、掌握施工场地地下管、线分布、走向布局
2) 遇有管线的部位,应明确作出“标记” ,施工前组织专门的技术、安全交底
第 3 页 共 15 页钻孔灌注桩技术质量交底附页3) 万一遇有探明以外的盲管、线,应及时作出应急处理方案,并立即上报有关部门

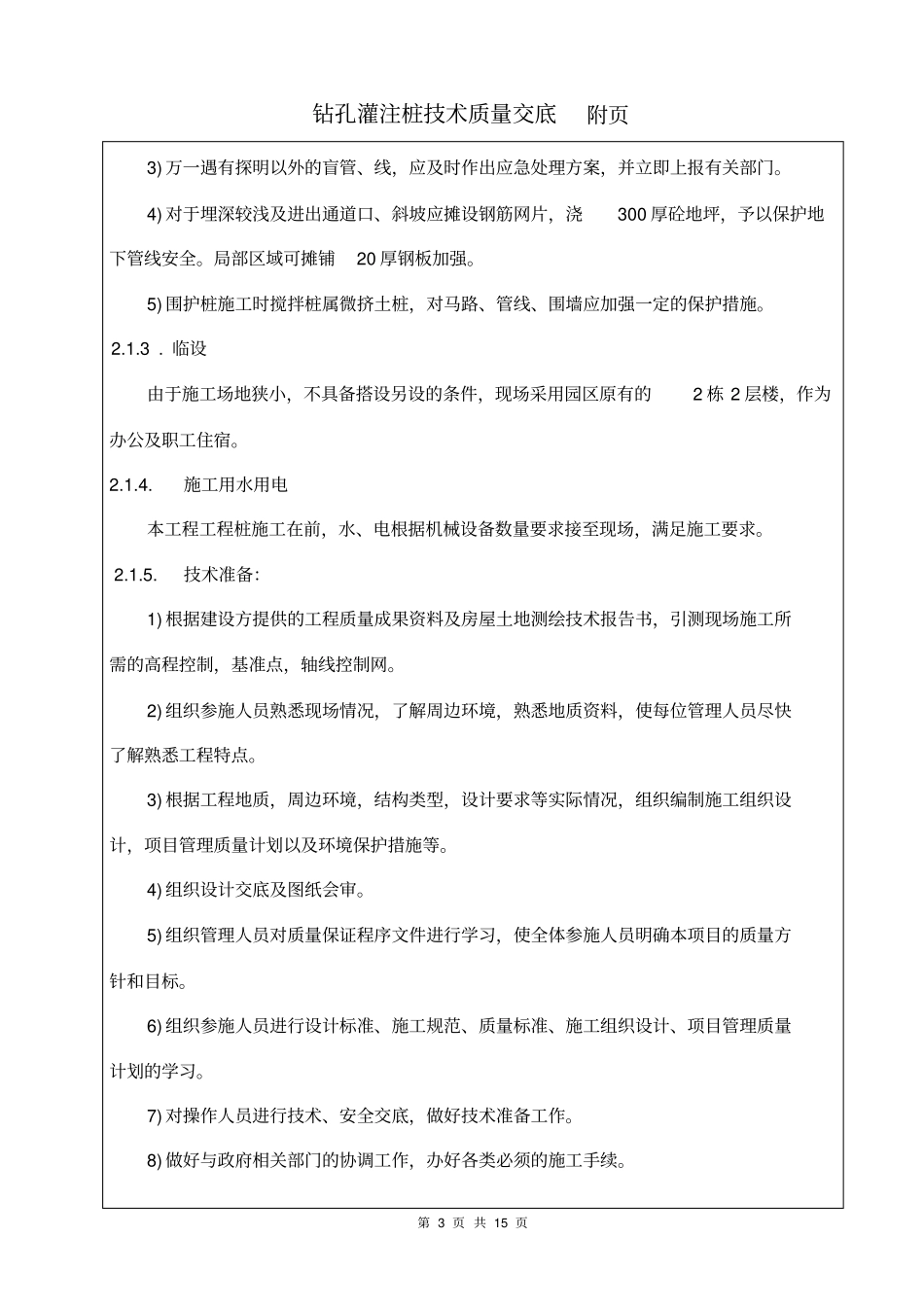

4) 对于埋深较浅及进
