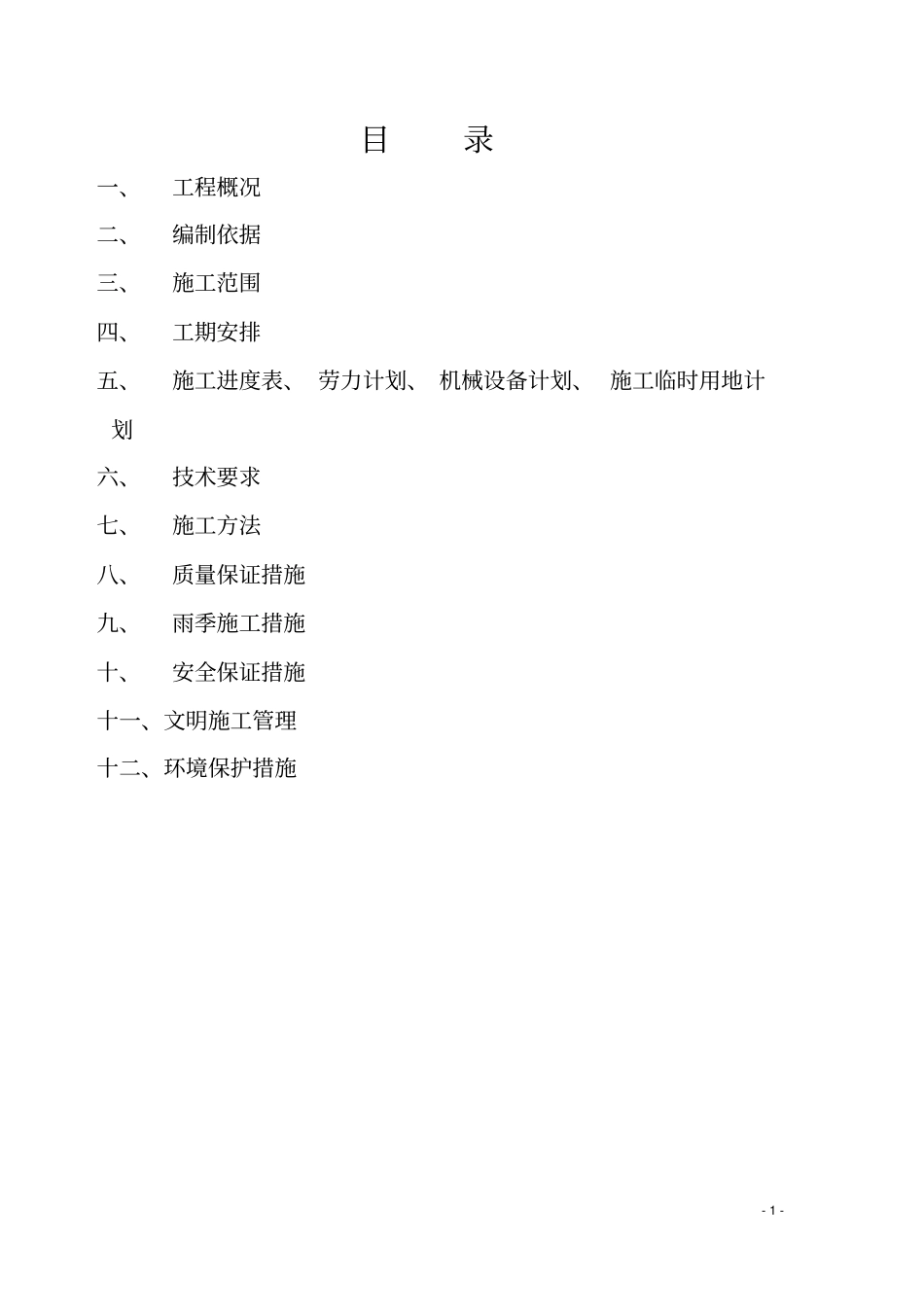

- 1 - 目录一、工程概况二、编制依据三、施工范围四、工期安排五、施工进度表、 劳力计划、 机械设备计划、 施工临时用地计划六、技术要求七、施工方法八、质量保证措施九、雨季施工措施十、安全保证措施十一、文明施工管理十二、环境保护措施- 2 - 一、工程概况1

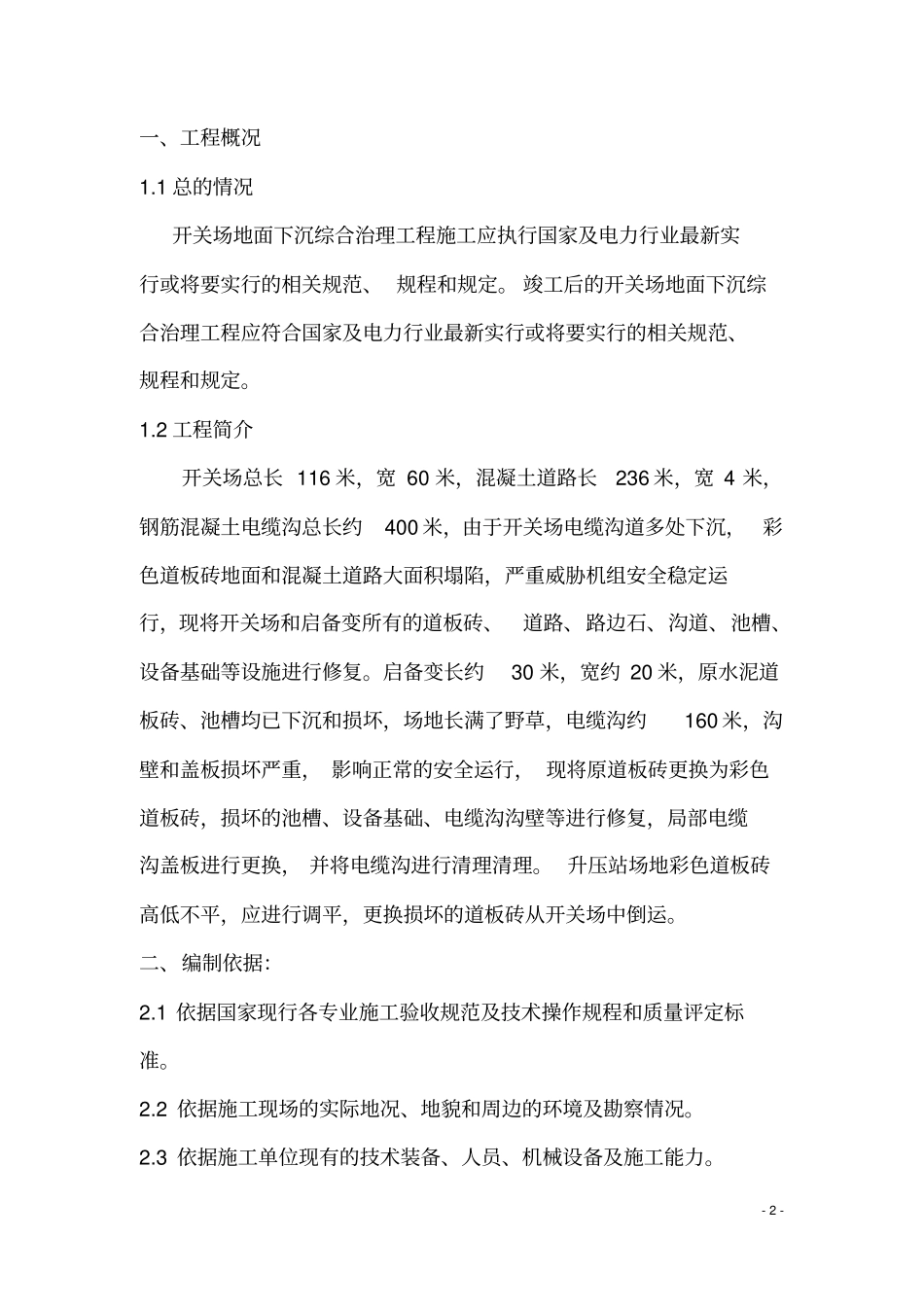

1 总的情况开关场地面下沉综合治理工程施工应执行国家及电力行业最新实行或将要实行的相关规范、 规程和规定
竣工后的开关场地面下沉综合治理工程应符合国家及电力行业最新实行或将要实行的相关规范、规程和规定
2 工程简介开关场总长 116 米,宽 60 米,混凝土道路长236 米,宽 4 米,钢筋混凝土电缆沟总长约400 米,由于开关场电缆沟道多处下沉,彩色道板砖地面和混凝土道路大面积塌陷,严重威胁机组安全稳定运行,现将开关场和启备变所有的道板砖、道路、路边石、沟道、池槽、设备基础等设施进行修复
启备变长约30 米,宽约 20 米,原水泥道板砖、池槽均已下沉和损坏,场地长满了野草,电缆沟约160 米,沟壁和盖板损坏严重, 影响正常的安全运行, 现将原道板砖更换为彩色道板砖,损坏的池槽、设备基础、电缆沟沟壁等进行修复,局部电缆沟盖板进行更换, 并将电缆沟进行清理清理
升压站场地彩色道板砖高低不平,应进行调平,更换损坏的道板砖从开关场中倒运
二、编制依据:2
1 依据国家现行各专业施工验收规范及技术操作规程和质量评定标准
2 依据施工现场的实际地况、地貌和周边的环境及勘察情况
3 依据施工单位现有的技术装备、人员、机械设备及施工能力
- 3 - 2
4 依据《建筑工程施工规范及质量检验评定标准》GB 50300-2001 2
5 依据《道路工程施工规范及质量检验评定标准》JTG F80/1-2004 2
6 依据《电力建设施工质量验收及评定规程》(DL/T 5210
1-2005 综合考虑工期、质量、成本和现场
