混凝土路面施工技术交底74678

混凝土路面施工技术交底74678_第1页
1/6
混凝土路面施工技术交底74678_第2页
2/6
混凝土路面施工技术交底74678_第3页
3/6

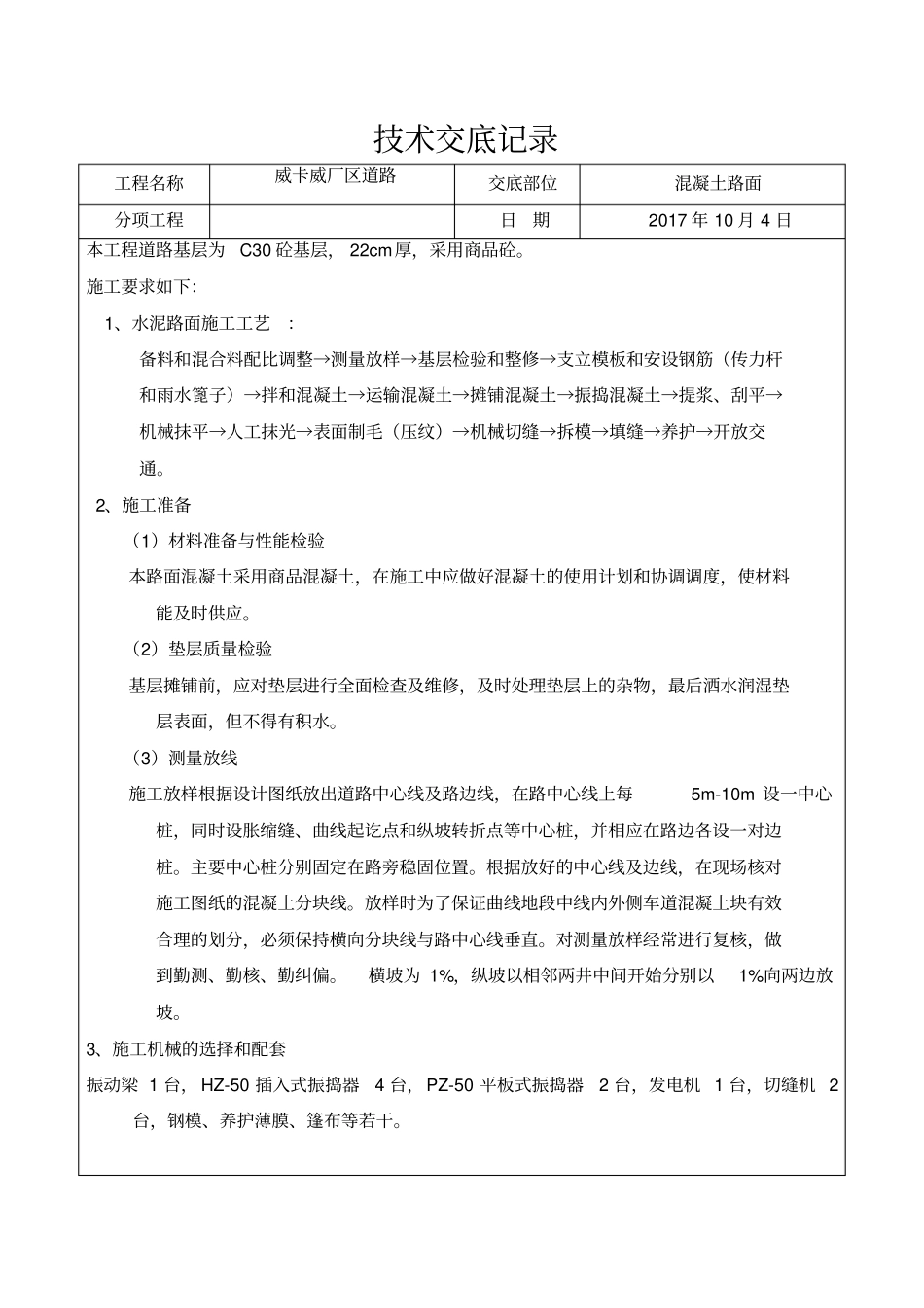

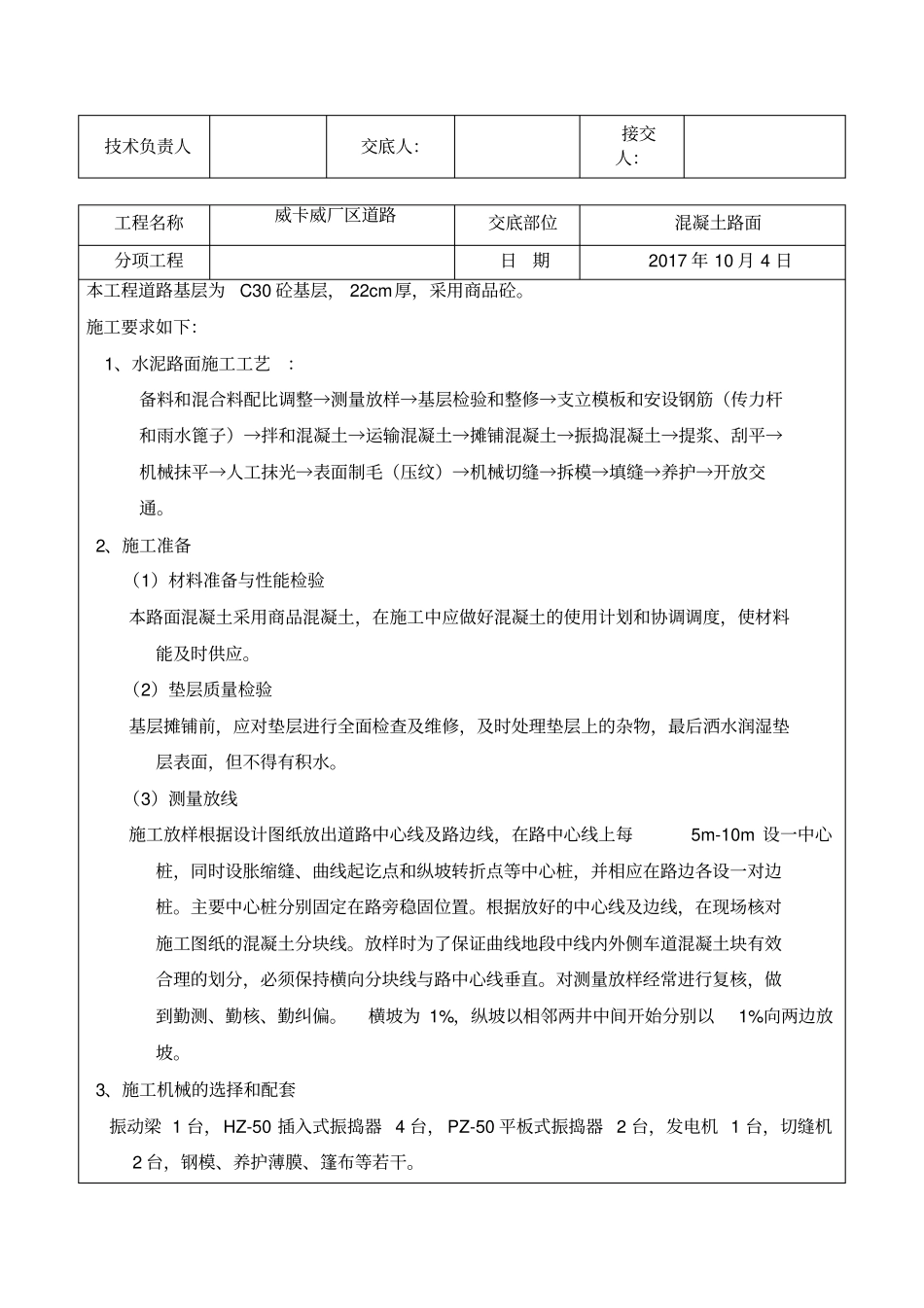

技术交底记录工程名称威卡威厂区道路交底部位混凝土路面分项工程日期2017 年 10 月 4 日本工程道路基层为C30 砼基层, 22cm厚,采用商品砼。施工要求如下:1、水泥路面施工工艺:备料和混合料配比调整→测量放样→基层检验和整修→支立模板和安设钢筋(传力杆和雨水篦子)→拌和混凝土→运输混凝土→摊铺混凝土→振捣混凝土→提浆、刮平→机械抹平→人工抹光→表面制毛(压纹)→机械切缝→拆模→填缝→养护→开放交通。 2、施工准备(1)材料准备与性能检验本路面混凝土采用商品混凝土,在施工中应做好混凝土的使用计划和协调调度,使材料能及时供应。(2)垫层质量检验基层摊铺前,应对垫层进行全面检查及维修,及时处理垫层上的杂物,最后洒水润湿垫层表面,但不得有积水。(3)测量放线施工放样根据设计图纸放出道路中心线及路边线,在路中心线上每5m-10m 设一中心桩,同时设胀缩缝、曲线起讫点和纵坡转折点等中心桩,并相应在路边各设一对边桩。主要中心桩分别固定在路旁稳固位置。根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。放样时为了保证曲线地段中线内外侧车道混凝土块有效合理的划分,必须保持横向分块线与路中心线垂直。对测量放样经常进行复核,做到勤测、勤核、勤纠偏。横坡为 1%,纵坡以相邻两井中间开始分别以1%向两边放坡。3、施工机械的选择和配套振动梁 1 台, HZ-50 插入式振捣器4 台,PZ-50 平板式振捣器2 台,发电机 1 台,切缝机 2台,钢模、养护薄膜、篷布等若干。技术负责人交底人:接交人:工程名称威卡威厂区道路交底部位混凝土路面分项工程日期2017 年 10 月 4 日本工程道路基层为C30 砼基层, 22cm厚,采用商品砼。施工要求如下:1、水泥路面施工工艺:备料和混合料配比调整→测量放样→基层检验和整修→支立模板和安设钢筋(传力杆和雨水篦子)→拌和混凝土→运输混凝土→摊铺混凝土→振捣混凝土→提浆、刮平→机械抹平→人工抹光→表面制毛(压纹)→机械切缝→拆模→填缝→养护→开放交通。 2、施工准备(1)材料准备与性能检验本路面混凝土采用商品混凝土,在施工中应做好混凝土的使用计划和协调调度,使材料能及时供应。(2)垫层质量检验基层摊铺前,应对垫层进行全面检查及维修,及时处理垫层上的杂物,最后洒水润湿垫层表面,但不得有积水。(3)测量放线施工放样根据设计图纸放出道路中心线及路边线,在路中心线上每5m-10m 设一中心桩,同时设胀缩缝、曲线起...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土路面施工技术交底74678

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
