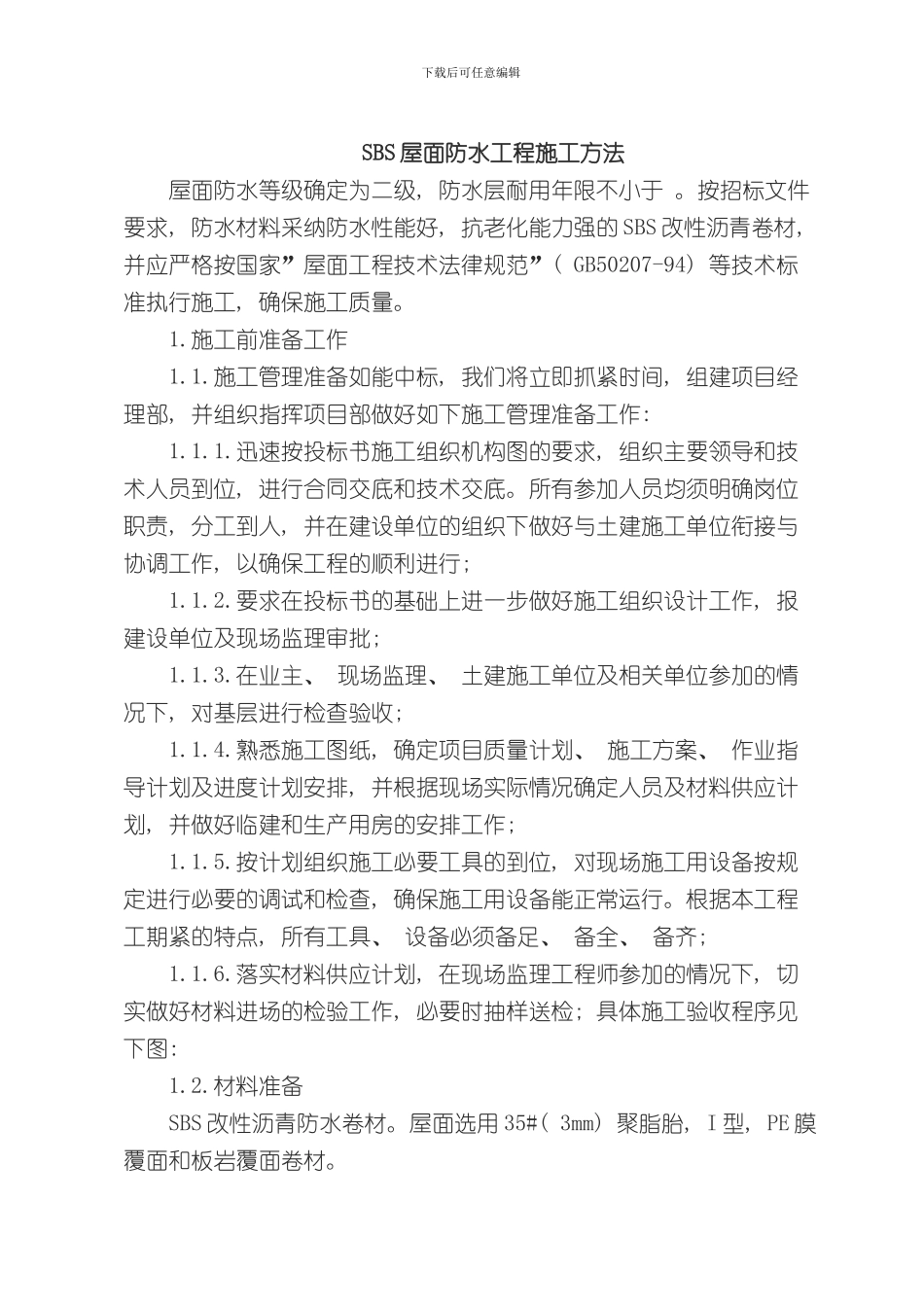

下载后可任意编辑SBS 屋面防水工程施工方法屋面防水等级确定为二级, 防水层耐用年限不小于
按招标文件要求, 防水材料采纳防水性能好, 抗老化能力强的 SBS 改性沥青卷材, 并应严格按国家”屋面工程技术法律规范”( GB50207-94) 等技术标准执行施工, 确保施工质量
施工前准备工作 1
施工管理准备如能中标, 我们将立即抓紧时间, 组建项目经理部, 并组织指挥项目部做好如下施工管理准备工作: 1
迅速按投标书施工组织机构图的要求, 组织主要领导和技术人员到位, 进行合同交底和技术交底
所有参加人员均须明确岗位职责, 分工到人, 并在建设单位的组织下做好与土建施工单位衔接与协调工作, 以确保工程的顺利进行; 1
要求在投标书的基础上进一步做好施工组织设计工作, 报建设单位及现场监理审批; 1
在业主、 现场监理、 土建施工单位及相关单位参加的情况下, 对基层进行检查验收; 1
熟悉施工图纸, 确定项目质量计划、 施工方案、 作业指导计划及进度计划安排, 并根据现场实际情况确定人员及材料供应计划, 并做好临建和生产用房的安排工作; 1
按计划组织施工必要工具的到位, 对现场施工用设备按规定进行必要的调试和检查, 确保施工用设备能正常运行
根据本工程工期紧的特点, 所有工具、 设备必须备足、 备全、 备齐; 1
落实材料供应计划, 在现场监理工程师参加的情况下, 切实做好材料进场的检验工作, 必要时抽样送检; 具体施工验收程序见下图: 1

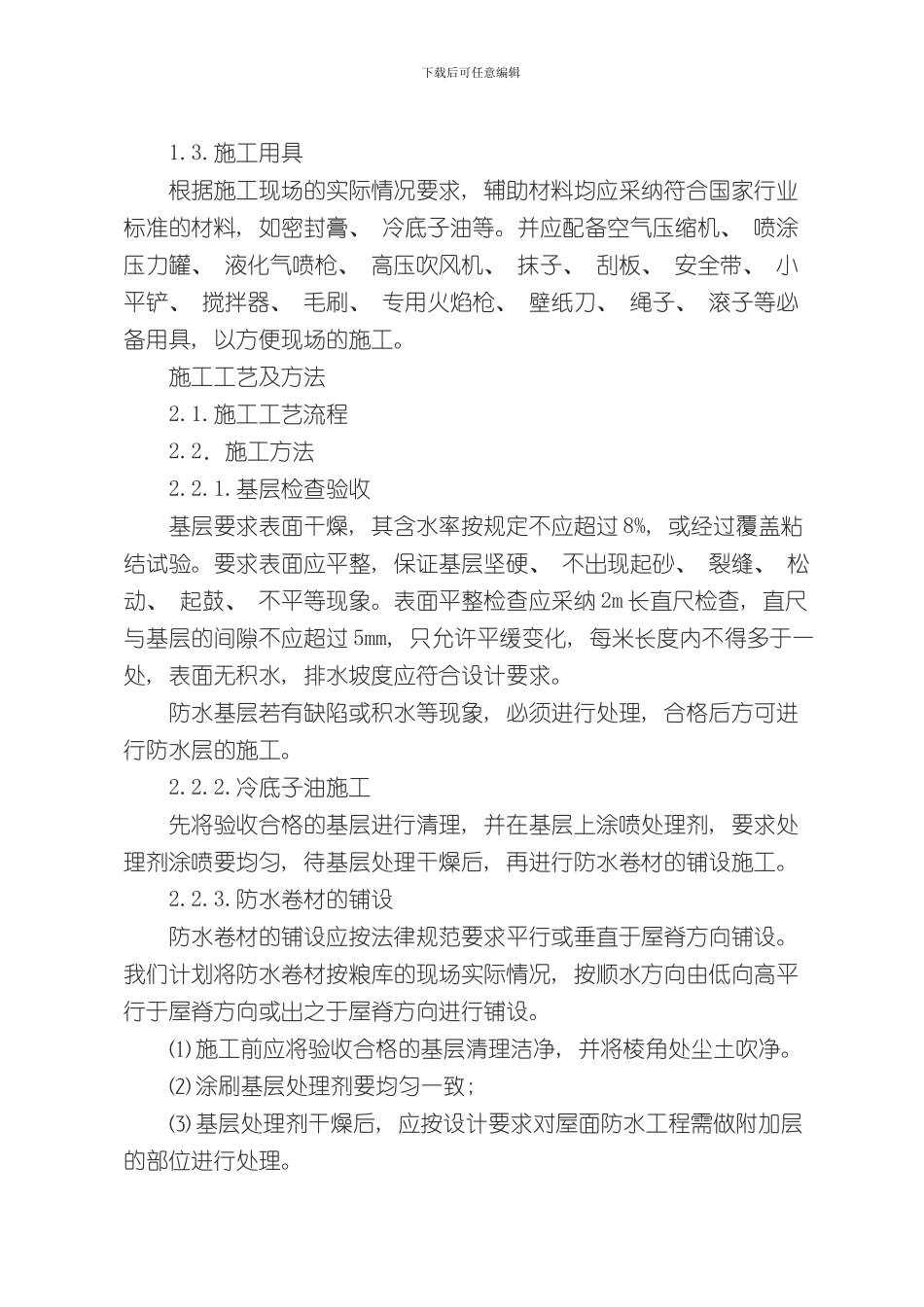

材料准备SBS 改性沥青防水卷材
屋面选用 35#( 3mm) 聚脂胎, I 型, PE 膜覆面和板岩覆面卷材
下载后可任意编辑1
施工用具根据施工现场的实际情况要求, 辅助材料均应采纳符合国家行业标准的材料, 如密封膏、 冷底子油等
并应配备空气压缩机、 喷涂压力罐
